問い合わせ対応AIエージェントの発注は、内製と外注のどちらにするかを決め、要件・予算・体制を準備し、委託先を評価して、フェーズに分けて契約する順で進みます。問い合わせ件数の増加を背景に導入を検討する企業は増えていますが、発注実務の疑問が解けないままプロジェクトが止まる例も少なくありません。
▼全体ガイドの記事
・問い合わせ対応AIエージェント開発・構築の完全ガイド
- 導入方法:内製と外注のどちらで進めるか
- 発注前の準備:要件・予算・体制の整理
- 委託先の選定基準:ベンダー評価の5つの観点
AIシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「AIシステム開発の完全ガイドブック」で詳しく解説しています。
内製と外注の比較:自社に合う進め方
問い合わせ対応AIエージェントを構築するときは、まず内製(自社開発)と外注(ベンダー委託)のどちらで進めるかを決めます。どちらもコスト、スピード、品質の面で特徴が異なるため、自社の状況に照らして判断します。
内製のメリットと現実的なハードル
内製の最大のメリットは、自社の業務要件を直接取り入れながら開発を進められることです。また、中長期の改善サイクルも自社主導で回せます。既存の社内システム(CRM・チケット管理ツール等)との連携設計も、自社のエンジニアが担当するため、透明性が高く保たれます。
一方で、問い合わせ対応AIエージェントの構築には、自然言語処理(NLP)、RAG(検索拡張生成)、プロンプトエンジニアリングといった専門スキルが求められます。LLM APIの選定、費用を抑える工夫、ハルシネーション対策も自社で担う必要があり、エンジニアが不足する企業には実質的に難しい選択肢です。
特に、PoC(概念実証)で精度が出なかったときの対処経験がなければ、プロジェクトそのものが頓挫するリスクがあります。
外注のメリットと注意すべき点
外注の最大の利点は、AIエージェント開発の専門知識と実績を持つチームにプロジェクトを任せられることです。加えて、開発期間の短縮、実績に基づく技術選定、導入後の保守サポートまでを一括して依頼できる点も、外注の強みです。
ただし、外注には注意点もあります。要件定義が曖昧なまま発注すると、仕様変更のたびに追加費用が発生し、最終的なコストが当初の見積りを大幅に超えることがあります。また、ベンダーの技術水準や業界知識にはばらつきがあるため、委託先の選定そのものがプロジェクトの成否を左右します。
自社に業務知識が残りにくい面もあるため、内製化への移行計画も発注条件に含めておく必要があります。
発注前の準備:要件・予算・体制の整理
発注の失敗の大半は、準備不足が原因です。ベンダーに問い合わせる前に、業務課題、保有データ、予算感、体制を整理しておくことが、プロジェクトをスムーズに進める前提になります。
解くべき業務課題と要件の明確化
まずは「何を自動化したいのか」を業務のレベルで言葉にすることから始めてください。メールの一次回答を自動化したいのか、チャットのFAQ対応を24時間にしたいのか、社内ヘルプデスクのコスト削減が主目的なのかによって、必要な技術も適したベンダーも大きく変わります。
要件を整理するときは、次の3点を最初に言語化しておきます。
- 自動化したい対応チャネル:メール・チャット・電話・LINE等と、その月間問い合わせ件数
- 現在の対応フロー:受信→分類→担当者割り振り→返信→クローズの概要
- 「成功」の定義:例として、自動解決率70%以上、平均応答時間3時間以内等
予算感とデータ資産の洗い出し
予算は導入規模によって大きく変わります。たとえば、SaaS型の小規模な導入であれば、初期費用0〜5万円、月額1〜5万円程度から始められます。
一方で、RAGや既存システム連携を含むカスタム開発(中規模)では、初期費用50〜200万円、月額15〜50万円が一般的な相場とされています。本格的な大規模AI型になると、初期費用200〜800万円、月額50〜150万円が目安です。まずはPoC(概念実証)に30〜50万円程度を確保し、実現可能性を確かめてから本開発に投資する、段階的な進め方が賢明です。
データ資産の洗い出しも欠かせません。RAGを使うAIエージェントでは、参照するPDFマニュアル、WordのFAQリスト、過去の問い合わせ対応ログといったナレッジの質と量が、精度を直接左右します。そのため、手元にどのようなデータがあり、どの程度整理されているかをベンダーに示せると、より正確な見積りと現実的な精度目標の設定につながります。
委託先の選び方:失敗しないベンダー評価の視点

ベンダー選定は、プロジェクトの成否を分ける最大の分岐点です。AI開発をうたう企業は多いものの、問い合わせ対応に特化した実績、技術スタック、保守体制は、ベンダーごとに大きく異なります。そのため、評価の観点をあらかじめ決めておき、各社を同じ基準で見ます。

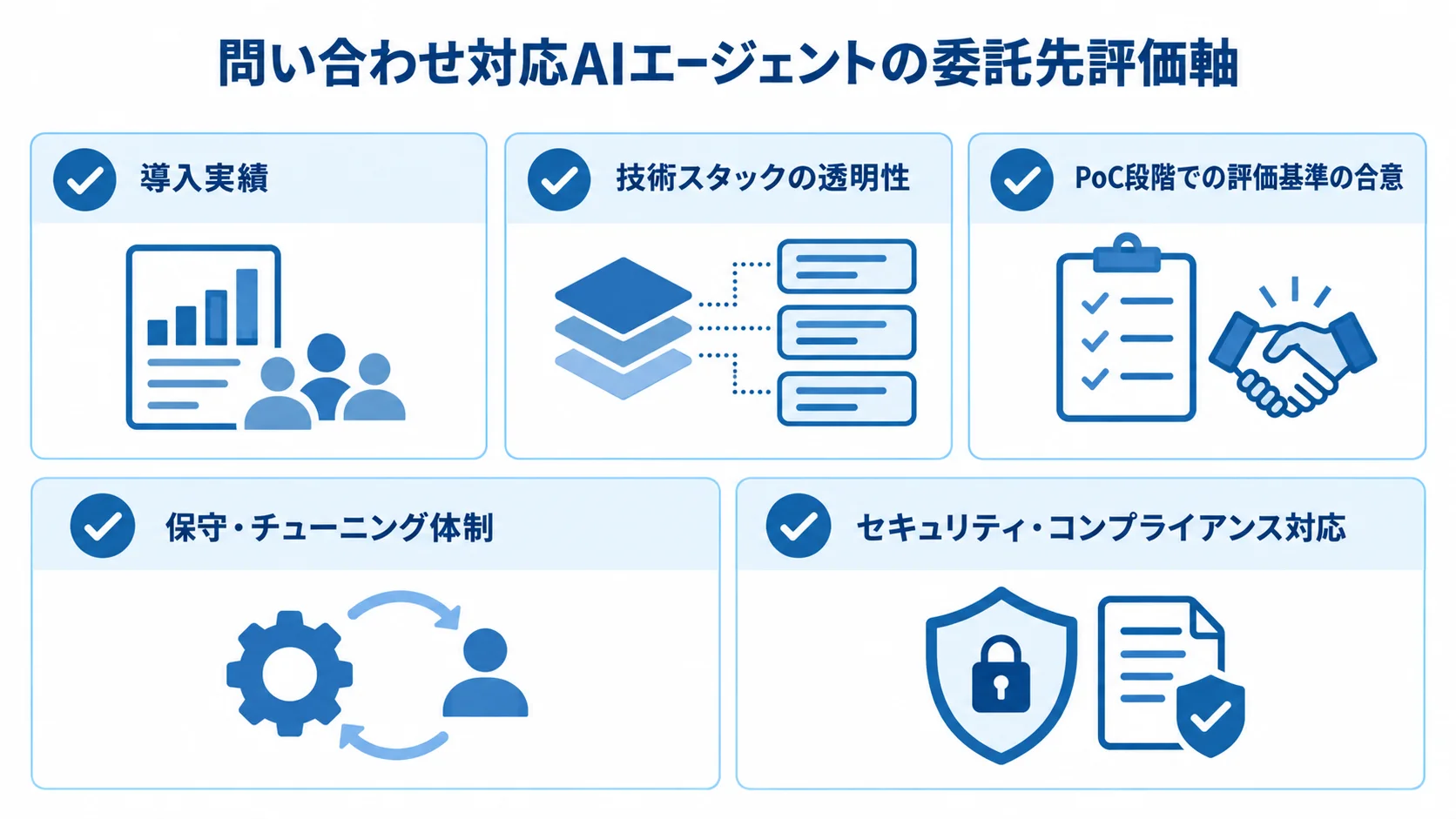

ベンダー評価の5つの確認ポイント
委託先を比べるときは、次の5つの観点で評価するのがおすすめです。
- 導入実績:問い合わせ対応領域における具体的な実績(業種・チャネル・規模感)
- 技術スタックの透明性:使用するLLM・RAG構成・外部API連携設計の説明力
- PoC段階での評価基準の合意:精度指標・テスト方法を事前に提示できるか
- 保守・チューニング体制:導入後のナレッジ更新の対応窓口・SLA等
- セキュリティ・コンプライアンス対応:ISO認証・データ取り扱い規程の整備状況
AIエージェントは、ルールベースのシステムと異なり、100%の精度を保証できない確率的なシステムです。そのため、PoCの段階で、どのテストシナリオで、どの数値基準を超えれば本開発に進むかを事前に取り付けられないベンダーは要注意です。
よくあるミスマッチと回避策
FAQの返答が目的なのに、高額なLLMカスタム開発を提案するベンダーを選ぶと、オーバーエンジニアリングになりがちです。そうなると、システムの維持費用で投資が圧迫される、典型的な失敗パターンに陥ります。たとえば、月間のFAQ問い合わせが100件程度であれば、SaaS型チャットボットで十分に対応できるケースが多く、カスタム開発は費用対効果が合わないことがほとんどです。
逆に、将来的な拡張(基幹システム連携・多言語対応・マルチチャネル統合等)を見据えているのに、安価なSaaSに絞ってしまうと、後工程で大規模な作り直しが必要になります。そのため、短期の費用だけでなく、3〜5年の運用コストと拡張性を含めた総保有コスト(TCO)で比べることが大切です。
契約形態と発注の流れ:法的リスクを抑えるフェーズ分割の進め方

AIエージェント開発の契約には、法的な性質の異なる「請負契約」と「準委任契約」の2種類があります。どちらを選ぶかで、発注者とベンダーがそれぞれ負う責任の範囲が大きく変わります。そのため、適切な契約形態を選ぶことが、トラブルを未然に防ぐ最大の防衛策です。

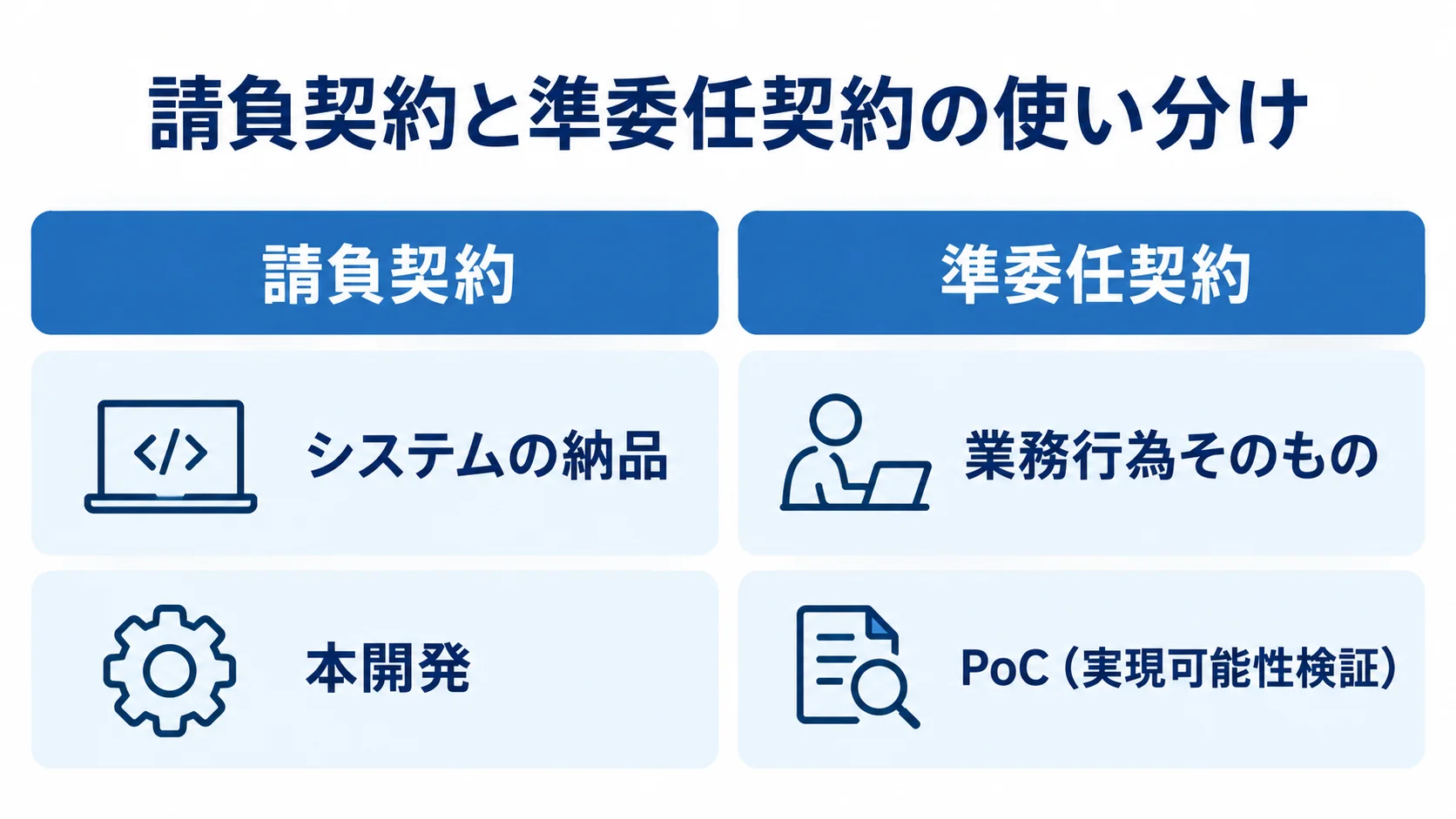

請負契約と準委任契約の使い分け
請負契約は、約束したシステムの納品を条件に報酬が支払われる仕組みで、設計書やFAQデータベースが事前に完全に決まる本開発に適しています。仕事が完成しない限り報酬を払う必要がないため、ベンダーに結果への強い責任を課せます。ただし、仕様変更には追加契約が必要で、口頭合意だけで機能を追加すると、後工程で請求トラブルになるリスクがあります。
準委任契約は、業務行為そのものを誠実に遂行することを目的とし、システムの完成を支払い条件としない契約です。AIエージェントのPoC(実現可能性検証)や要件定義など、手探りで答えを探すフェーズで高い柔軟性を発揮します。
一方で、ベンダーはシステムを完成させる義務を負わないため、「期待した精度が全く出ない」という品質上のミスマッチが法的に許容されてしまうリスクがあります。また、発注者が直接ベンダーの担当者に作業指示を出す行為は、偽装請負として労働者派遣法違反になる場合があるため注意が必要です。
経済産業省推奨のフェーズ分割契約の進め方
経済産業省のモデル契約ガイドラインでも推奨されているのが、プロジェクトをフェーズに分け、フェーズごとに契約を結び直す「多段階契約(フェーズ分割契約)」です。問い合わせ対応AIエージェントの開発は、次の3フェーズに分けて進めるのが、安全なガバナンスの基本とされています。
フェーズ1(概念検証/PoC)は準委任契約で、アジャイル的に進めます。意図判定の成功率や自動解決率が、事前に合意した基準を超えるかを検証します。基準をクリアして初めて、フェーズ2(本システム開発)の請負契約を結びます。
フェーズ3(運用・保守)は、再び準委任契約で、継続的なナレッジ更新やモデルチューニングに対応します。この仕組みにより、精度が出ない場合でも本開発への巨額投資を防げます。
失敗しないための発注ポイントと運用準備

発注から運用の定着まで、プロジェクト全体を通じて陥りやすい落とし穴があります。ただし、発注前から運用開始後を見通して準備しておけば、多くの失敗は事前に避けられます。
発注時によくある5つの失敗パターン
発注でよく見られる失敗には共通のパターンがあり、1つ目は「一括発注による仕様凍結の失敗」です。AIエージェントは確率的なシステムのため、要件を最初から凍結して一括請負で発注すると、実現が難しいと分かった時点で投資が損なわれます。フェーズ分割での発注が原則です。
2つ目は「データ準備を後回しにする失敗」です。RAGの精度は参照する社内ドキュメントの質に直結するため、発注と並行して、FAQリストや製品マニュアルの整理・デジタル化を始めておく必要があります。3つ目は「成功指標を曖昧にしたまま発注する失敗」で、自動解決率や応答時間などの定量的なKPIを合意しないと、検収の基準が不明確になります。
4つ目は「保守コストを見積りに含めない失敗」、5つ目は「運用担当者を決めずに導入する失敗」です。AIエージェントは稼働後もナレッジの更新が欠かせないため、自社の運用体制が不十分だと、精度が低下し続けてしまいます。
運用体制の準備と社内推進チームの組み方

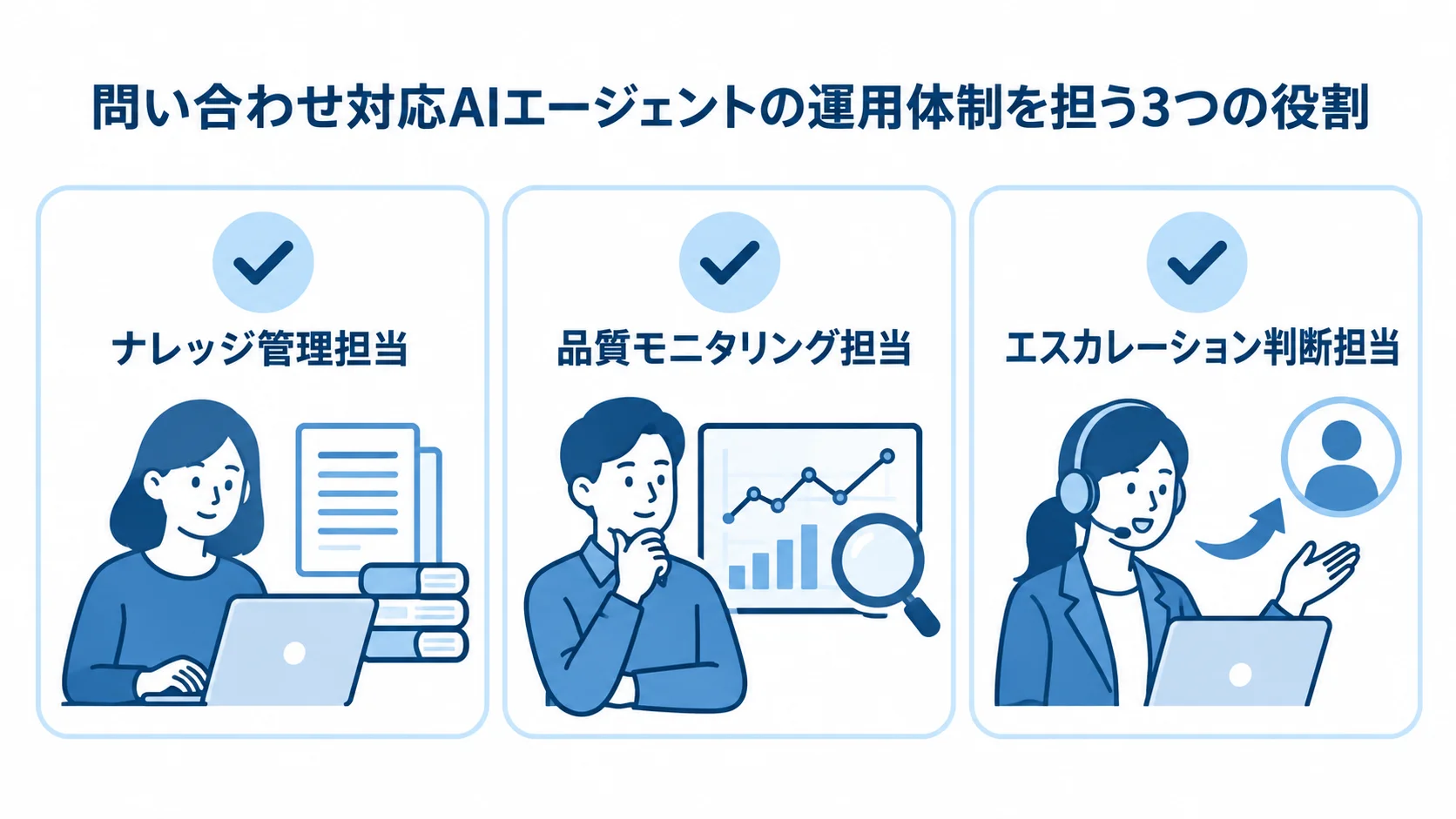

導入後の運用体制は、発注の段階から社内で設計しておく必要があります。問い合わせ対応AIエージェントの運用には、「ナレッジ管理担当」「品質モニタリング担当」「エスカレーション判断担当」の3つの役割が欠かせません。
ナレッジ管理担当は、製品仕様の変更や新しい対応ポリシーが生じたときに、ドキュメントを更新し、RAGのインデックスに反映させます。品質モニタリング担当は、チャットログや自動解決率のデータを定期的に確認し、誤回答のパターンをベンダーや社内エンジニアにフィードバックします。
エスカレーション判断担当は、AIでは対応が難しい複雑な問い合わせや感情的なクレームを、人間の担当者へスムーズに引き継ぐフローを管理します。これらの役割を発注条件に含めておけば、ベンダー側も運用サポートの設計を織り込んだ提案を作りやすくなります。
まとめ:問い合わせ対応AIエージェント発注で押さえるべき要点
問い合わせ対応AIエージェントの発注を成功させるには、内製・外注の選択から始まり、要件・予算・データの準備、ベンダーの評価、契約形態の理解まで、複数のステップを順に踏む必要があります。ここまでの内容を振り返ります。
内製は中長期でコントロールしやすい点が魅力ですが、NLP・RAG・プロンプトエンジニアリングの専門スキルが求められます。外注はスピードと専門性を生かせる一方、ベンダー選定と契約設計が成否を左右します。発注前には、自動化したい対応チャネルや月間件数、成功指標、保有ナレッジの洗い出しを済ませておくことが重要です。
ベンダー評価では、問い合わせ対応の実績、技術スタックの透明性、PoC段階での精度基準の合意を重視してください。契約は、経済産業省推奨のフェーズ分割契約(PoC:準委任→本開発:請負→保守:準委任)で結ぶと、投資リスクを最小化できます。導入後のナレッジ更新と品質モニタリングの体制は、発注段階で設計しておくことが運用成功の鍵です。
▼全体ガイドの記事
・問い合わせ対応AIエージェント開発・構築の完全ガイド
関連する活用事例や進め方は、次の記事で確認できます。
- 問い合わせ対応のAIエージェント活用事例|カスタマーサポート自動化の実例
- 問い合わせ対応AIエージェントの開発・構築の進め方|導入プロセスと成功のポイント
- 問い合わせ対応AIエージェント開発に強い開発会社・ベンダー6選|選び方も解説
▼RFP作成前に読みたい無料ホワイトペーパー
・AIシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
