AIサプライチェーン最適化の開発見積相場や費用/コスト/値段について

AIサプライチェーン最適化の開発費用は、最適化の範囲、制約の組合せや例外の多さ、公開後の運用費で変わります。計算例では、開発費を700万円、公開後の運用費を年480万円と置いています。

ここに載せる金額は、条件を仮定した計算例で、市場相場やベンダーの提示価格ではありません。

最適化の範囲による費用の違い

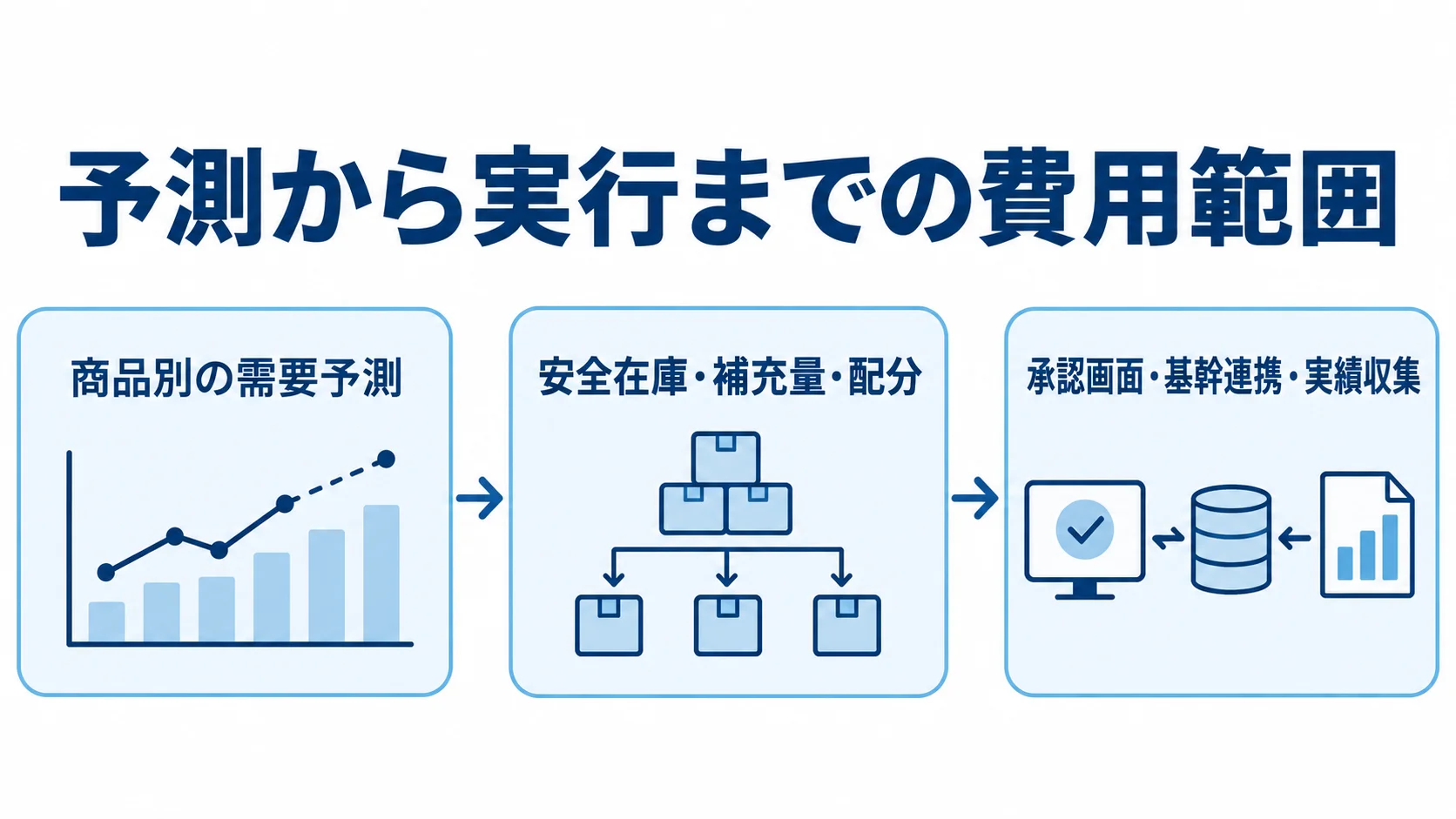

需要予測から計画、実行へと開発範囲が広がる流れを示した図
どこまで成果物に含めるかが見積もりの分かれ目です。

予測値を出す費用と計画を決める費用

需要予測は「どれだけ必要か」を推定する作業です。一方、計画最適化では、倉庫容量や供給能力を守りながら「どこへ何個送るか」を決めます。そのため、両者は分けて見積もります。

予算の対象は、現場に渡す成果に沿って次のように整理します。

  • 予測まで:商品別の需要予測、誤差の確認、結果の出力。
  • 計画まで:安全在庫、補充量、配分、制約違反の検出。
  • 実行まで:承認画面、基幹連携、実績収集、失敗時の再処理。

日立のSCMサービスでも、在庫を把握する機能と計画をシミュレーションする機能は、別々の機能です。したがって、画面の数だけでは開発範囲の大きさは測れません。

品目数よりも制約の組合せ

同じ品目数でも、単一倉庫から補充する場合と、複数倉庫で在庫を融通する場合とでは、処理の中身が違います。さらに、納入日や最小ロットの例外が多いと、その整理と試験も必要になります。

発注側は、費用を左右する条件を見積依頼に書いておきます。

  • 計画粒度:商品・拠点・日別など、判断に必要な細かさ。
  • 再計算頻度:夜間に一括するか、日中の変更にも対応するか。
  • 制約の種類:期限、能力、発注単位、輸送便、優先供給先。

計算が時間内に終わらない場合の暫定計画も、仕様に含めておきます。また、条件をすべて守れない場面でも、勝手に制約を緩める仕組みにはしないよう、仕様で決めておきます。

ポイント

最適化の範囲は、予測・計画・実行のどこまでを含むかで分けて見積もります。品目数よりも、制約の組合せや例外の多さが作業量を左右します。

工数から見る開発費の試算

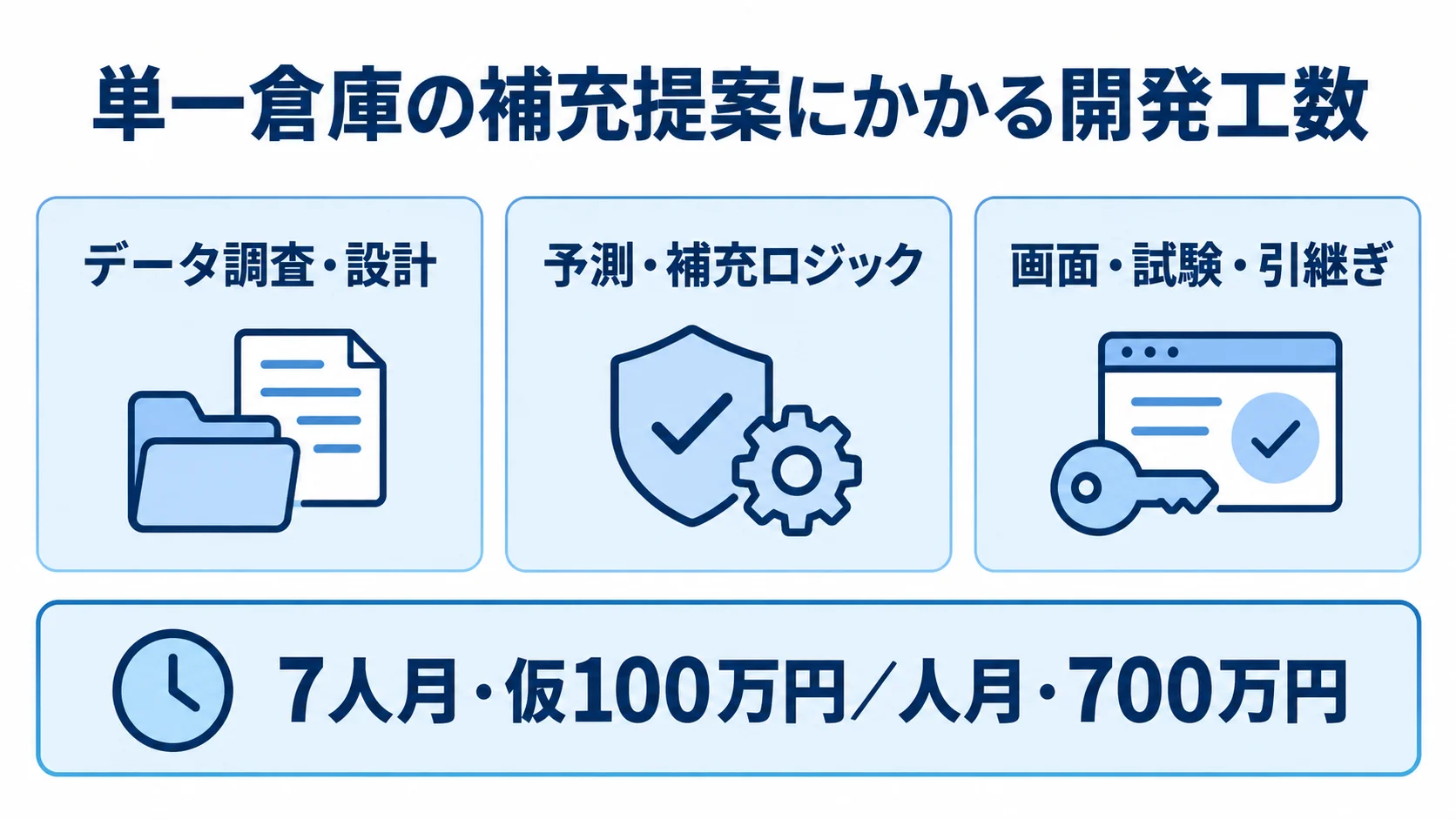

補充提案の開発作業を三つに分け、合計工数と仮の単価から試算額を示す図
作業の分け方と単価を見積もりの根拠として追えます。

単一倉庫の補充提案の計算例

例として、日次データから一つの倉庫の補充量を提案する開発を考えます。担当者が提案を承認し、CSVで基幹システムへ取り込む範囲を想定します。

説明のため、作業量は次のように分けて仮定します。

  • データ調査・設計:品目対応表、欠品履歴、納期条件の整理を2人月。
  • 予測・補充ロジック:現行方式との比較と制約処理を3人月。
  • 画面・試験・引継ぎ:承認、CSV出力、例外テストを2人月。

三つの作業を合計すると7人月です。これに仮の単価100万円/人月を掛けると、700万円になります。ただし、人月は作業量を表す単位で、7人で1か月あれば完成するという意味ではありません。

この例には、複数倉庫の融通、配送経路の最適化、基幹への自動書込みは含めていません。また、消費税、クラウド利用料、商用製品のライセンス料は別枠です。

調査で増える作業の扱い

在庫履歴が残っていないと、現在庫だけでは過去の補充方針を再現できません。欠品を販売ゼロと区別できない場合は、データの解釈と整備が先になります。

追加の作業は、原因ごとに成果物を対応させて見積もります。

  • コード不一致:商品統廃合の対応表を作成する費用。
  • 履歴不足:在庫推移を復元するか、今後蓄積する仕組みの費用。
  • 条件の未整理:担当者の判断を制約表と例外表にする費用。

データ調査の後に本開発の価格を確定する契約なら、調査費を払っても実装可能性が不明なままにならないよう、発注側と開発会社が調査の納品物と判断期限をあらかじめ決めておきます。

ポイント

試算は、作業を分けて人月と単価を掛けると根拠が追えます。調査で増える作業は予備費に隠さず、原因ごとの成果物で見積もります。

公開後の運用費の内訳

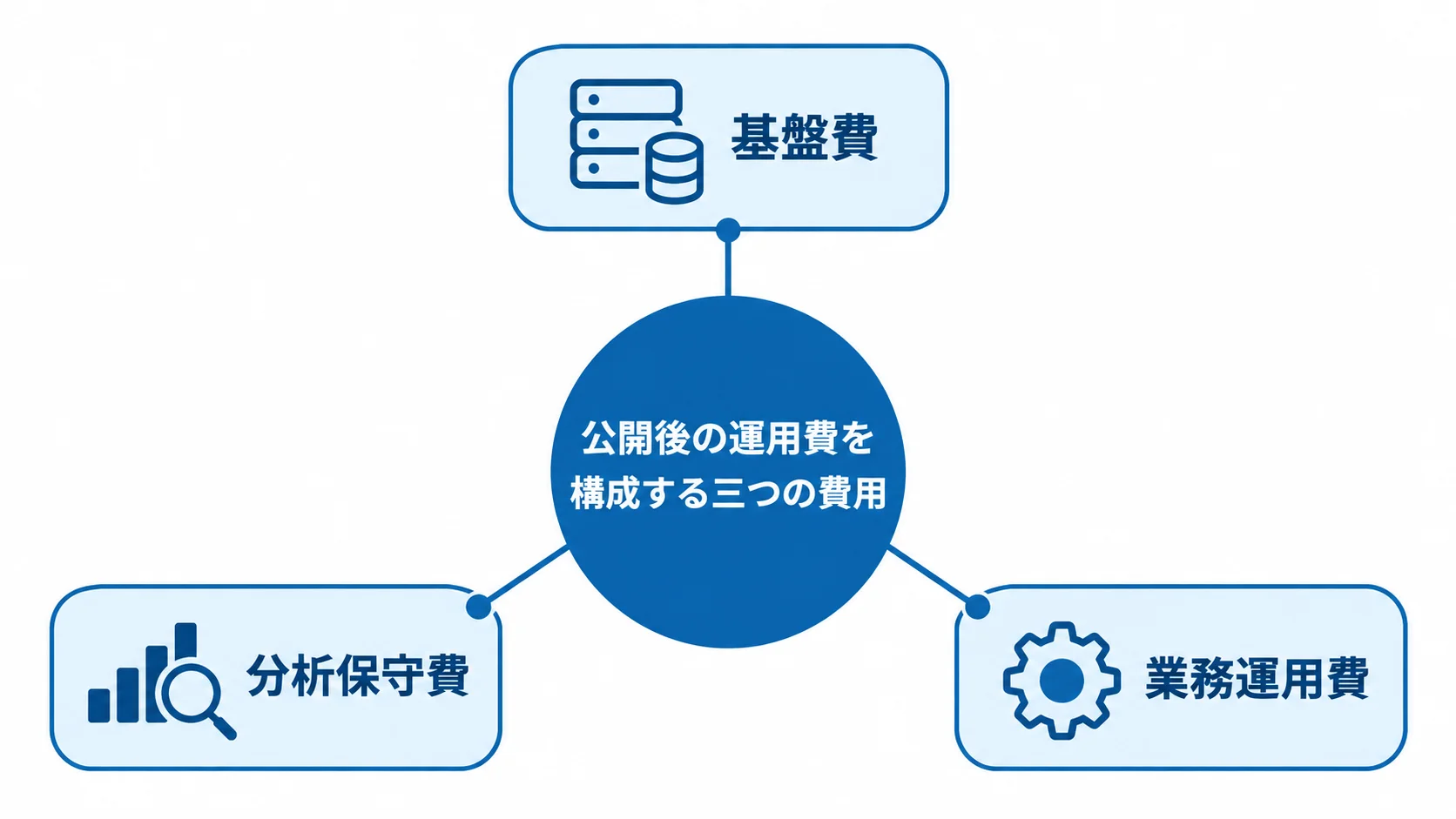

公開後の運用費を基盤費、分析保守費、業務運用費に分けた図
利用料と人の作業を分けて見積もる構成です。

計算資源とモデル維持費の区分

予測は、一度作れば終わりではありません。商品構成や調達期間が変わったときは、運用の担当者が誤差と在庫への影響を確認し、再学習や補充ルールの見直しを行います。

継続費用は、請求される利用料と人の作業に分けて見ます。

  • 基盤費:データ保存、予測実行、最適化計算、監視ログ。
  • 分析保守費:誤差調査、再学習、商品群の見直し。
  • 業務運用費:例外承認、マスター更新、供給条件の修正。

たとえば、月15万円の基盤費と月25万円の保守費を仮に置くと、年480万円になります。ただし、これは予算計算の例で、必要額は実行頻度と担当範囲によって変わるため、改めて見積もります。

既存サービスの連携費

BIPROGYのAI-Order Foresightは、小売補充の事前検証と運用支援を案内しています。標準サービスが要件に合うなら、独自開発と比べられます。

総費用を見るには、利用料のほかに、既存システム側の改修や販売データの加工の対象も確認してください。また、店舗への説明や契約終了時のデータ出力も、対象を確認してください。

ポイント

公開後の費用は、基盤費、分析保守費、業務運用費に分けて見積もります。既存サービスを使う場合は、利用料に加えて連携や改修の費用まで含めて比べます。

見積もりと投資効果の比較方法

同じ機能と評価条件の統一

見積書に「精度改善」とだけ書かれていても、どの期間と商品で測るかが違えば、比べられません。そこで、発注側は現行方式を基準に、繁忙期や低回転品も含む評価データを指定します。

比較の条件には、業務上の損失も含めておきます。

  • 欠品:在庫削減と引き換えに増えていないか。
  • 費用:保管費のほかに、緊急輸送や廃棄の分も含めて比べる。
  • 作業:確認時間が減っても、修正の手間が増えていないか。

在庫金額の減少を、そのまま同額の利益増加とみなすことはできません。資金の解放、保管費の削減、廃棄の削減に分けて捉え、同じ効果を二重に計上しないよう集計します。

費用を抑えるための対象の絞り込み

初期版では、一つの商品群に絞り、担当者が承認する方式が考えられます。自動書込みを後回しにしても、入力データの検査と評価は省かないようにします。

対象を後から追加するときの単価や再試験の扱いも、見積書に残しておきます。初期版だけ安く抑えても、拠点を増やすたびに作り直しになる条件は避けたいところです。

ポイント

比較では、同じ機能と評価条件をそろえたうえで、欠品や作業などの業務上の損失も含めます。在庫金額の減少は、そのまま利益増とみなさず、効果を分けて集計します。

まとめ

AIサプライチェーン最適化の予算は、対象の計画、データ整備、制約、運用を決めたうえで積み上げます。発注側は、まず限定した範囲で費用と効果を検証し、拡張する条件を明確にします。
