データベース構築/開発の開発期間・スケジュール・納期について

データベース構築は、要件整理から移行・リリースまでを順に計画すると、納期を組みやすくなります。期間の目安は、小規模で1〜2か月、中規模で2〜4か月、大規模で4〜12か月以上です。この目安は、構築パートナーや方式選定、社内計画の判断軸になります。

マネージドDBの普及により、DBAを抱える大企業だけでなく、中堅・中小企業にも本格的な構築が現実的になりました。

▼全体ガイドの記事
・データベース構築の完全ガイド

データベース構築の開発期間の全体像

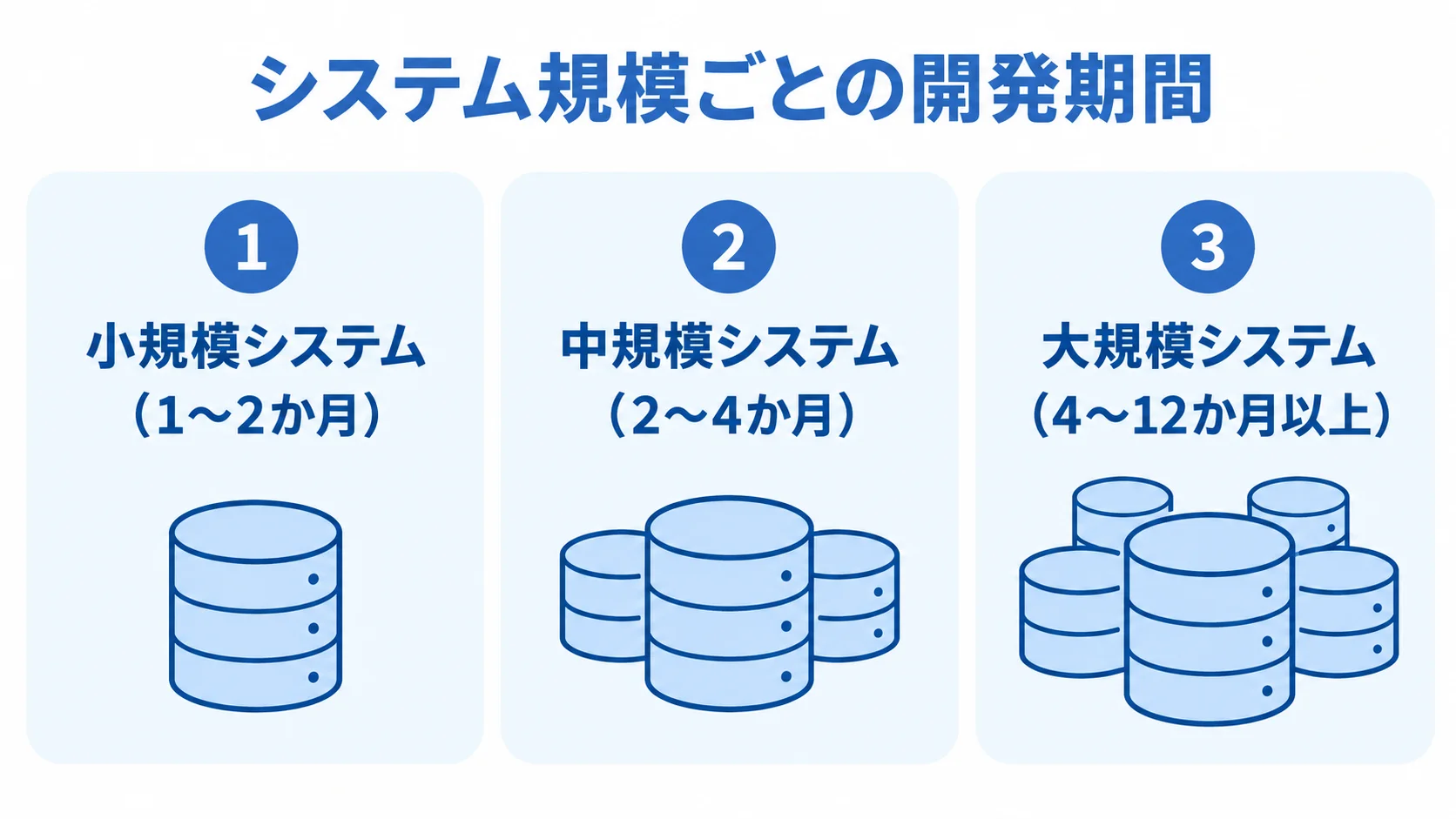

小規模・中規模・大規模システムの開発期間の目安をカードで並べた図。
規模が大きくなるほど、見込む期間の幅も広がります。

期間は、データ量や種類、既存の連携数、業務要件、DB種別によって変わります。

まず規模別の目安をつかんでおくと、計画を現実的に立てられます。

DB構築だけを単独で発注するケースは少なく、多くは業務システムやWebアプリのバックエンド基盤として開発に含まれます。そのため、期間はアプリ開発全体から切り離さず、要件定義からリリースまでの計画に含めて見積もります。

また、全社の全業務データを一度に扱うと、スキーマ設計が膨らみ、長期化しやすくなります。そこで、解決する業務課題に範囲を絞り、早期に稼働させてから段階的に拡張する進め方が推奨されます。

「データベース構築」の範囲

スケジュールを考える前に、この記事が扱う構築の範囲を確認しておきます。

  • OLTP:業務データの読み書きを支える構築。
  • OLAP:大量データの分析用途。

OLTP(オンライン・トランザクション・プロセッシング)は、受注や在庫、決済などの処理です。操作のたびに少量のデータを即時に読み書きし、一貫性を保ちます。

OLAP(オンライン・アナリティカル・プロセッシング)は、分析専用のデータウェアハウス(DWH)やBIツールの領域です。

本記事は、DWHの導入より上流にある製品非依存の総論として、必要なDB種別を選び、設計・構築する判断を扱います。そのため、この立ち位置を押さえておくと、期間や費用の目安を正しく読み取れます。

規模別の開発期間の目安

システムの規模によって、データベース構築を含む開発期間の目安は変わります。

  • 小規模:シンプルなデータ構造で、1〜2か月が目安。
  • 中規模:複数テーブルが関連し、2〜4か月が目安。
  • 大規模:分散設計などを要し、4〜12か月以上が目安。

小規模の例には、コーポレートサイトやランディングページがあります。問い合わせフォームや、基本的なCMSを備えたWebアプリも含まれます。

テーブル数も少なく、標準的なリレーショナルデータベース1つで足りる場合が多いです。

中規模の例には、予約システムや会員制サイト、ECサイトがあります。各種業務システムも中規模に含まれます。

開発では、決済や会員管理の関連を正しく設計し、業務フローに沿うデータモデルを作ります。

大規模の例には、大規模業務システムやマッチングサイト、1日100万PV規模のWebサービスがあります。

大規模では、分散設計やキャッシュ層などの高度な要件が求められます。

各規模の期間は、いずれも目安です。

DB種別の選び方や自社の体制によって、その幅は変わります。

開発期間を左右する変数

同じ中規模でも、期間が2か月で収まる場合と4か月かかる場合があります。その差は、次の4つの変数の組み合わせで決まります。

  • 既存データ:移行量と品質が前処理の工数を左右。
  • 種別選定:DBの構成により設計・実装・検証工数が変化。
  • 要件:業務の複雑さや非機能要件が設計とテストに影響。
  • 連携数:既存システムとの連携先が多いほど整合性確認が増加。

ExcelやAccess、制約の緩い旧データベースから移すと、表記ゆれや重複を整え、欠損や型違反も直す作業が必要です。このため、クレンジングだけで想定以上の工数がかかることもあります。

工数は、標準的なリレーショナルDBだけで完結するか、キャッシュ用のキーバリューストアや全文検索エンジンを併用するかでも異なります。

同時アクセス数や応答目標、マルチAZ冗長化の要否が、設計とテストにかかる時間を左右します。

バックアップ・リカバリの厳格さも、設計とテストの時間に影響します。

連携するAPIやデータソースが増えるほど、整合性を確かめる工数も増えます。そのため、要件定義で変数を洗い出しておくと、納期を精度よく見積もれます。

ポイント

期間は、規模だけでなく既存データの状態や連携先の数、DB種別でも前後します。自社の案件でどの変数が効くかを先に洗い出すと、見積もりの根拠がそろいます。

工程別のスケジュールと期間配分

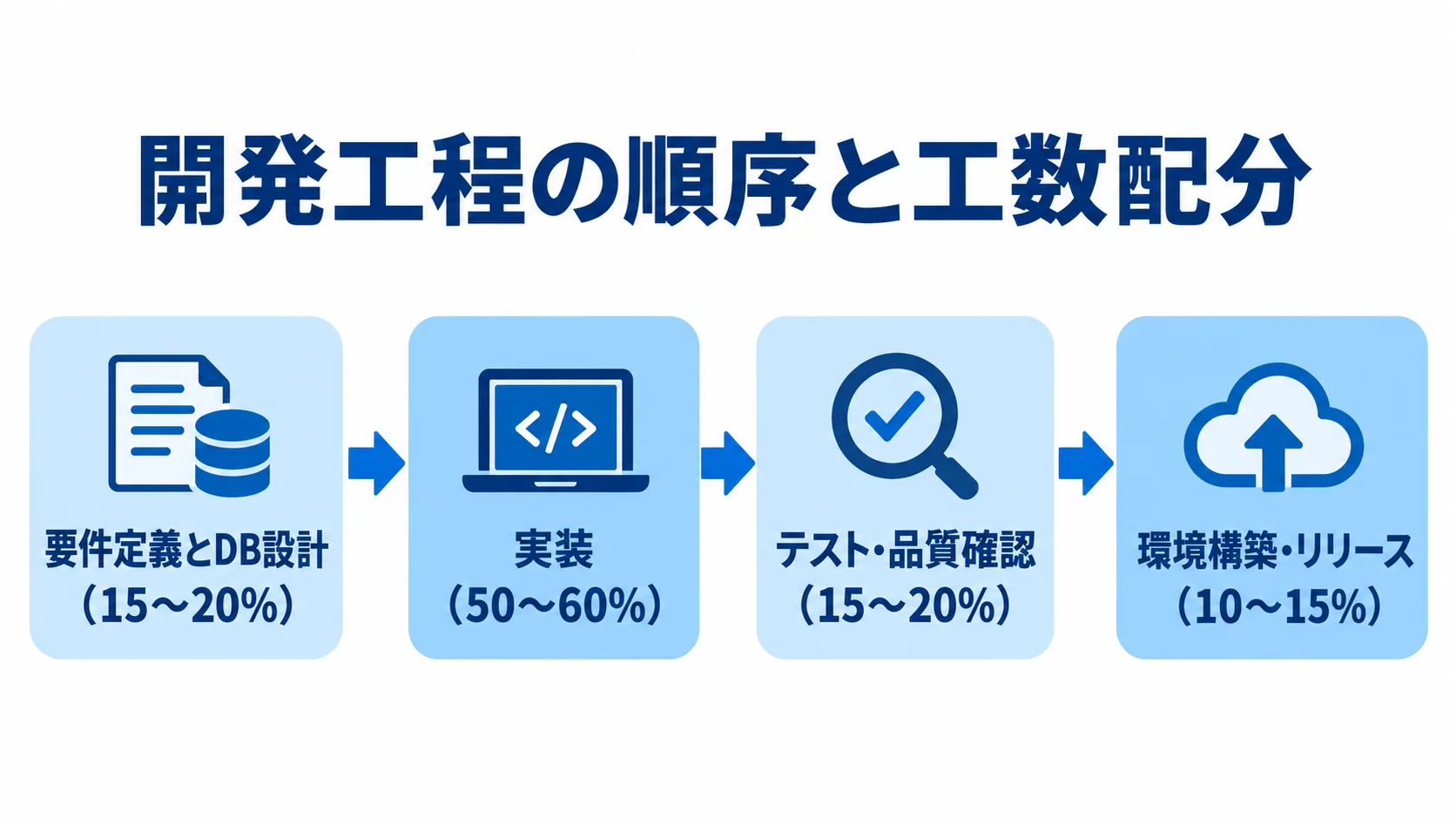

要件定義とDB設計から環境構築・リリースまでの4工程を、工数割合とともに順に示した図。
実装の割合が最も大きく、上流工程にも一定の工数を配分します。

全体の期間は、フェーズに分けて考えると計画を立てやすくなります。作業は、要件定義から設計を経て実装へ進み、テストと環境構築・リリースで仕上げます。

バックエンド開発の工数は、要件定義とDB設計が約15〜20%、実装が約50〜60%を占めます。テスト・品質確認は約15〜20%、環境構築・リリースは約10〜15%が目安です。

実装が最も大きな工数を占めます。

品質と手戻りを左右するのは上流工程の精度で、要件が曖昧なまま進むと、後工程でコスト増や遅延を招きます。そのため、上流に十分な時間を取ることが、結果として納期を守ることにつながります。各フェーズの要点を順に見ていきます。

要件定義・DB種別選定フェーズ(全体の15〜20%)

構築の成否を大きく左右するのは、要件定義とDB種別の選定です。

まずデータと利用方法を整理します。

  • 利用要件:データの発生量・頻度と読み書きの方法を洗い出す。
  • 基本の候補:多くの業務ではリレーショナルDBを検討する。
  • 併用の検討:要件に応じてNoSQLを加える場合がある。

顧客や注文などのエンティティとその関連を確認したうえで、データ量の伸びや同時アクセス数も見ておきます。参照と更新の比率や、一貫性の要求も整理します。

RDBはACID特性と複数テーブルの結合を扱えます。一方で、NoSQLは単一キーへの高速アクセスが必要なキャッシュやセッション管理、半構造化データの保存で併用されることがあります。

種別選定を誤ると後工程で手戻りが生じるため、要件定義と合わせて慎重に進めます。

中規模では約2〜3週間が目安です。

論理設計・物理設計フェーズ

種別が決まった後は、論理設計、物理設計の順に、データベースを具体的な形にしていきます。

  1. 論理設計:ER図でテーブルと関連を定義し、正規化する。
  2. 物理設計:製品に合わせて検索・分割・文字コード・運用構成を決める。

ER図(エンティティ・リレーションシップ図)で関連を表すと、データの重複や更新時の矛盾を防げます。正規化しすぎるとJOINが増えて性能が低下するため、参照が多く結合コストが高い箇所では、非正規化も選択肢になります。

物理設計では、検索に使うカラムのインデックスや、大量データ向けのパーティショニングを決めます。

文字コードは、UTF-8/utf8mb4で統一します。

バックアップと冗長化も設計します。

インデックスが不足すると、スロークエリを招き、後のチューニング費用につながります。

論理・物理設計は、要件定義と合わせて全体の15〜20%を占め、中規模では1〜2週間程度が目安です。

実装・テスト・環境構築フェーズ

設計が固まったら、実装、テスト、環境構築・リリースの順に進みます。

  1. 実装:DB、アプリ接続、CRUD処理などを構築する。
  2. テスト:単体・結合・負荷テストで品質を確認する。
  3. 環境構築・リリース:本番環境と運用設定を整えて公開する。

実装では、CRUD(作成・参照・更新・削除)の処理を作ります。

必要に応じて、ストアドプロシージャやトリガーも実装します。

既存データがある場合は、移行スクリプトの作成とクレンジングを並行して進めます。

実装は全体の50〜60%を占めます。

テスト・品質確認は15〜20%です。本番を想定したデータ量で、スロークエリやロック競合、想定レスポンスを満たすかを調べます。

環境構築・リリースは10〜15%です。このフェーズでは、初期データの投入や、バックアップ・リカバリ、監視を設定します。

クラウドのマネージドDBを使うのが、今では定石です。

3か月(約90日)の中規模案件なら、要件定義と設計に約2〜3週を充てます。

中規模で3か月(約90日)の計画では、実装が約1.5か月、テストが約2週、環境構築・リリースが約2週です。

必要最小限の機能から段階的に出すと、遅延リスクを抑えられます。

ポイント

工数は、要件定義とDB設計が約15〜20%、実装が約50〜60%を占めます。上流に十分な時間を取ると、後工程の手戻りや遅延を防げます。

データベースの種別選定がスケジュールに与える影響

選ぶDB種別によって、設計・実装・検証にかかる時間は大きく変わります。同じ要件でも、単一RDBと複数DBの工数差が数週間になる場合があります。

代表的な構成ごとに、種別選定がスケジュールに与える影響を見ていきます。

RDBMS(OLTP用途)を中心に据える場合

標準的な進め方は、リレーショナルDBを1つ選び、業務システムのメインDBとして構築することです。

  • 適した業務:一貫性や複雑な検索、複数テーブルの結合が必要。
  • 納期の見通し:蓄積された知見と支援ツールを活用できる。
  • 環境構築:既存クラウドのマネージドRDBなら冗長化・バックアップ工数を減らせる。

金融や決済、受発注などでは、データの一貫性が絶対条件となるため、RDBMSが第一候補になります。

MySQLやPostgreSQLなどのオープンソースDBがよく選ばれます。同じ種別であれば進め方に大きな差はなく、見積もりの土台も共通します。要件が汎用的なら、この構成は納期を読みやすい選択になります。

NoSQL・複数DB併用を選ぶ場合

要件によっては、NoSQLを加えたり、用途ごとに複数のDBを組み合わせたりします。

  • キーバリューストア:キャッシュやセッション管理。
  • ドキュメントDB:階層構造を持つ半構造化データ。
  • ワイドカラムストア:大量のログやセンサーデータ。
  • 検索エンジン:RDBMSが苦手な曖昧な全文検索。

要件に合えば効果がありますが、種別ごとの知見が必要です。さらに、複数DB間の整合性を保つ仕組みの実装と検証にも、工数がかかります。

複数DB構成では、一方の更新が他方に反映されず、データのズレが起きやすくなります。そのため、対策の設計とテストには余裕を持たせます。

流行に流されず、要件から逆算して必要な場合だけ採用することが、納期の面でも賢明です。

OLTPとOLAPの分離を見据える場合

OLTPとOLAPの扱いは、スケジュールに影響する重要な設計判断です。分析のニーズがあるなら、初期の段階から分離を設計に含めておきます。

  • 軽い集計:準リアルタイムならメインDBの複製へ参照を逃がす。
  • 大規模分析:バッチで分析専用DWHへ転送する。

本番DBで経営指標を集計したり大量データを走査したりすると、CPU・メモリ・I/Oが枯渇するおそれがあります。その結果、業務トランザクションがブロックされ、画面の停止や遅延につながる場合があります。

大規模分析では、本番DBからバッチでデータを抽出・変換(ETL)して、DWHへ転送します。

初期に分離を見込むと連携実装の工数は増えますが、稼働後に分析が業務を圧迫する緊急対応を防げます。

本記事の対象はOLTPで、OLAPは分離する前提です。この立場を、スケジュール設計の出発点とします。

ポイント

種別選定では、単一のRDBで足りるかをまず見極めます。NoSQLや複数DBの併用は、要件に合う場合だけ検討し、整合性を保つ工数も見込みます。

納期を短縮する実践手法

品質を保ちながら期間を縮める実践策を紹介します。いずれにも共通するのは、小さく価値のある単位から着実に立ち上げる考え方です。

MVP・スモールスタートとマネージドDBの活用

納期短縮には、機能の絞り込みとクラウド運用サービスの活用が有効です。

  • MVP:特に効果的。中核業務から始めて段階的に拡張。
  • マネージドDB:特別な事情がなければ第一候補。

全業務を網羅しようとすると、設計に数か月かかり、稼働前の要件変更で作り直すことがあります。そこで、実運用の意見を受けながら、テーブルや機能を広げていきます。

自社サーバーやIaaSでDBを自前構築すると、OSパッチ、ハード障害対応、バックアップ設定に多くの工数がかかります。

Amazon RDS、Amazon Aurora、Google Cloud SQLなら、自動バックアップやマルチAZ冗長化を少ない手間で実現できます。

アジャイル開発と段階的リリース

反復開発と段階的な公開を組み合わせると、手戻りや納期リスクを抑えられます。

  • 開発サイクル:短い期間で設計・実装・検証・改善。
  • プロトタイプ:管理画面を使ってスキーマを検証。
  • 段階的公開:一部から出し、初期不具合を小さく修正。

要件が明確であれば、確定後に一括で開発するウォーターフォール型も有効です。

DB設計では、運用を始めてから課題が見えることもあります。

スプリントは2週間〜1か月程度が目安です。

プロトタイプでは、フレームワークの管理画面の自動生成機能を使えます。これにより、基本CRUD画面の構築コストをほぼゼロにでき、スキーマの妥当性を検証してから本開発へ移れます。

パイロット部門や一部機能から展開すると、初期不具合を小さな範囲で修正できます。さらに、MVPやマネージドDBと併用すると、相乗効果も得られます。

ポイント

期間を縮めるなら、中核業務に絞って始めるMVPと、マネージドDBの利用を第一に検討します。両者を段階的な公開と組み合わせると、相乗効果も得られます。

納期遅延の典型要因と対策

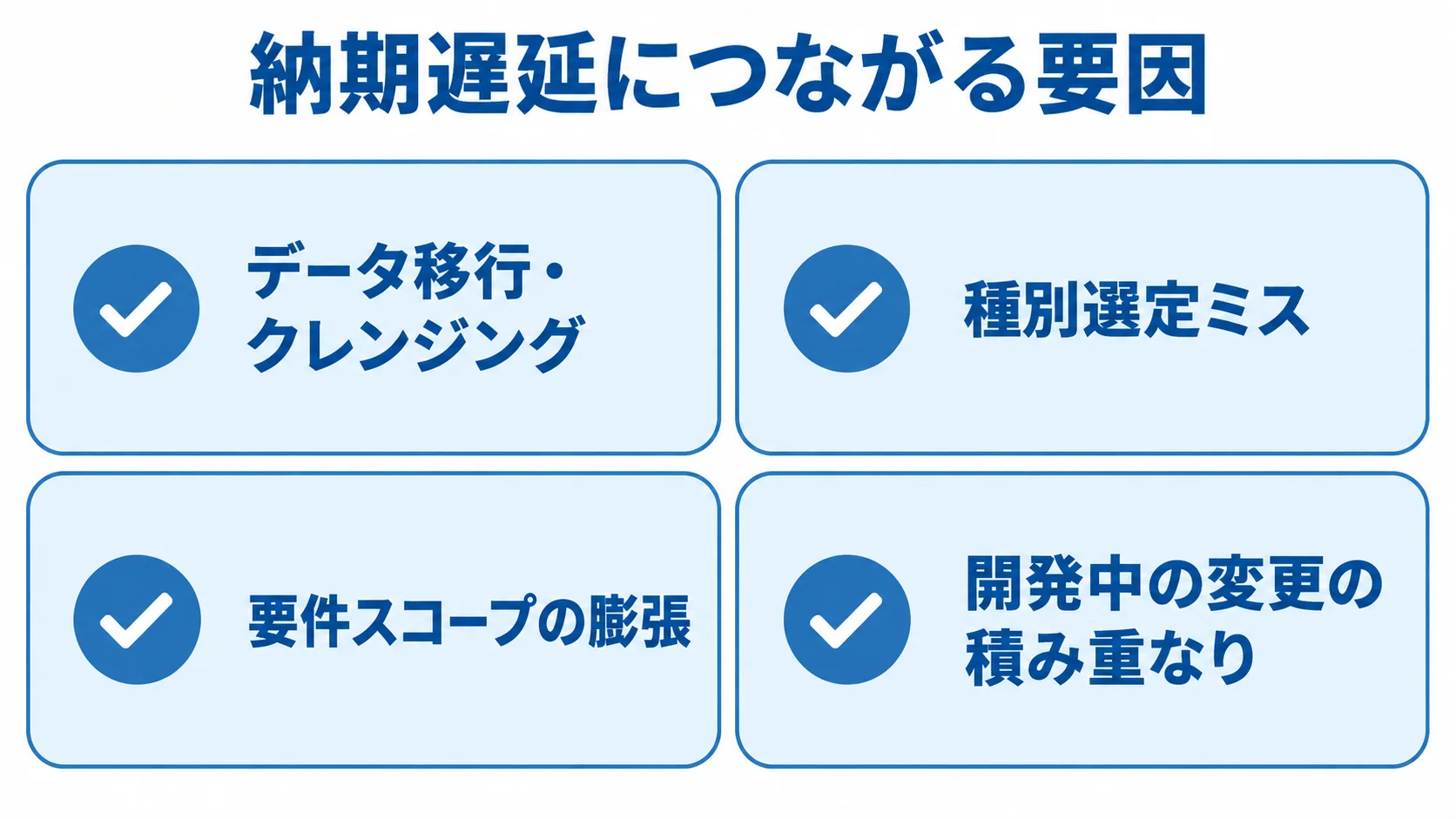

データ移行・クレンジング、種別選定ミス、要件スコープの膨張、開発中の変更の積み重なりをカードで整理した図。
見積もり時に見落としやすい作業と、途中で増える変更が並びます。

構築プロジェクトで遅れやすい要因と、その対策を取り上げます。要件定義の段階から備えることが、納期を守ることにつながります。

データ移行・クレンジングの見積もり漏れ

最も頻繁な遅延要因は、既存データの移行とクレンジング工数の過小見積もりです。

  • データ確認:早い段階で本番データのサンプルを見る。
  • 工数計上:クレンジングと移行検証を計画に含める。
  • 余裕の確保:試行と検証を前提にバッファを設ける。

ExcelやAccess、制約の緩い旧DBには、型の不一致や必須項目の欠損が潜みます。さらに、表記ゆれや重複も潜んでいます。

新しいスキーマに合わせるだけで、想定の何倍も時間がかかる場合があります。

移行を単なるコピーと誤解すると、リリース直前に移行スクリプトのエラーが続き、予定が崩れることがあります。

移行は、試行と検証を繰り返す作業です。そのため、その工数を計画に含めておく必要があります。

DB種別の選定ミスと要件スコープの膨張

遅延の要因には、種別の選定ミスと要件スコープの膨張があります。

  • 種別選定:要件に合うシンプルな構成を優先する。
  • 変更管理:影響調査から承認までの手順を決める。
  • バッファ:全体予算・期間の15〜20%を確保する。

ある企業は高機能なグラフDBを選びましたが、要件に特性が合わず、RDBへの移行を検討しました。そのため、特殊な種別は必要な場合だけ採用します。

開発中に機能や管理データが増えることも、遅延の要因になります。テーブルの追加は、関連やインデックスの見直しに加えて、移行やテストにも波及します。

口頭での追加を防ぐため、手順を事前に合意しておきます。まず影響を調べ、工数と費用を見積もり、承認を得てから実施する流れです。

小さな変更も積み重なると遅延につながります。想定外の事態に備えて、バッファを設けておくと対応しやすくなります。

ポイント

主な遅延要因は、移行の見積もり漏れと、途中で積み重なる変更です。実データを早く確認し、変更の手順とバッファを事前に決めておくと、遅れを抑えられます。

まとめ

製品に依存しない一般論として、データベース構築の期間やスケジュール、納期の考え方を整理しました。目安は、小規模システムで1〜2か月、中規模業務システムで2〜4か月、大規模システムで4〜12か月以上です。

工数配分は、要件定義とDB設計が15〜20%、実装が50〜60%です。テストは15〜20%、環境構築・リリースは10〜15%です。

納期は上流工程の精度や、RDBMSを中心にするかNoSQLを併用するか、OLTPとOLAPを分けるかで変わります。

短縮には、MVPやマネージドDBが効果的です。また、アジャイル開発と段階的リリースも役立ちます。

遅延対策では、実データを早く確認し、構成をシンプルに保つことが重要です。加えて、変更管理と十分なバッファの確保も欠かせません。

選ぶ製品や種別にかかわらず、これらの判断軸を踏まえて自社に合うスケジュールと体制を検討してください。
