DWH導入の開発期間・スケジュール・納期について

DWH導入の期間は対象範囲の規模によって変わり、小規模は2〜4か月、中規模は4〜9か月、大規模は6〜12か月以上が目安です。納期を守るには、課題に直結する範囲を絞って要件と製品を選び、設計・構築、検証、段階的な運用へ進めることが基本です。

DWHは、ERP・CRM・SaaS・Excelなどのデータを抽出・変換して蓄積する仕組みです。形式や更新時期が異なるデータをBIツールで横断分析できる状態にすることが、導入の目的です。製品ごとの詳細な仕様や料金体系は、各製品の記事もあわせてご覧ください。

▼全体ガイドの記事
・DWH導入の完全ガイド

DWH導入の開発期間の全体像

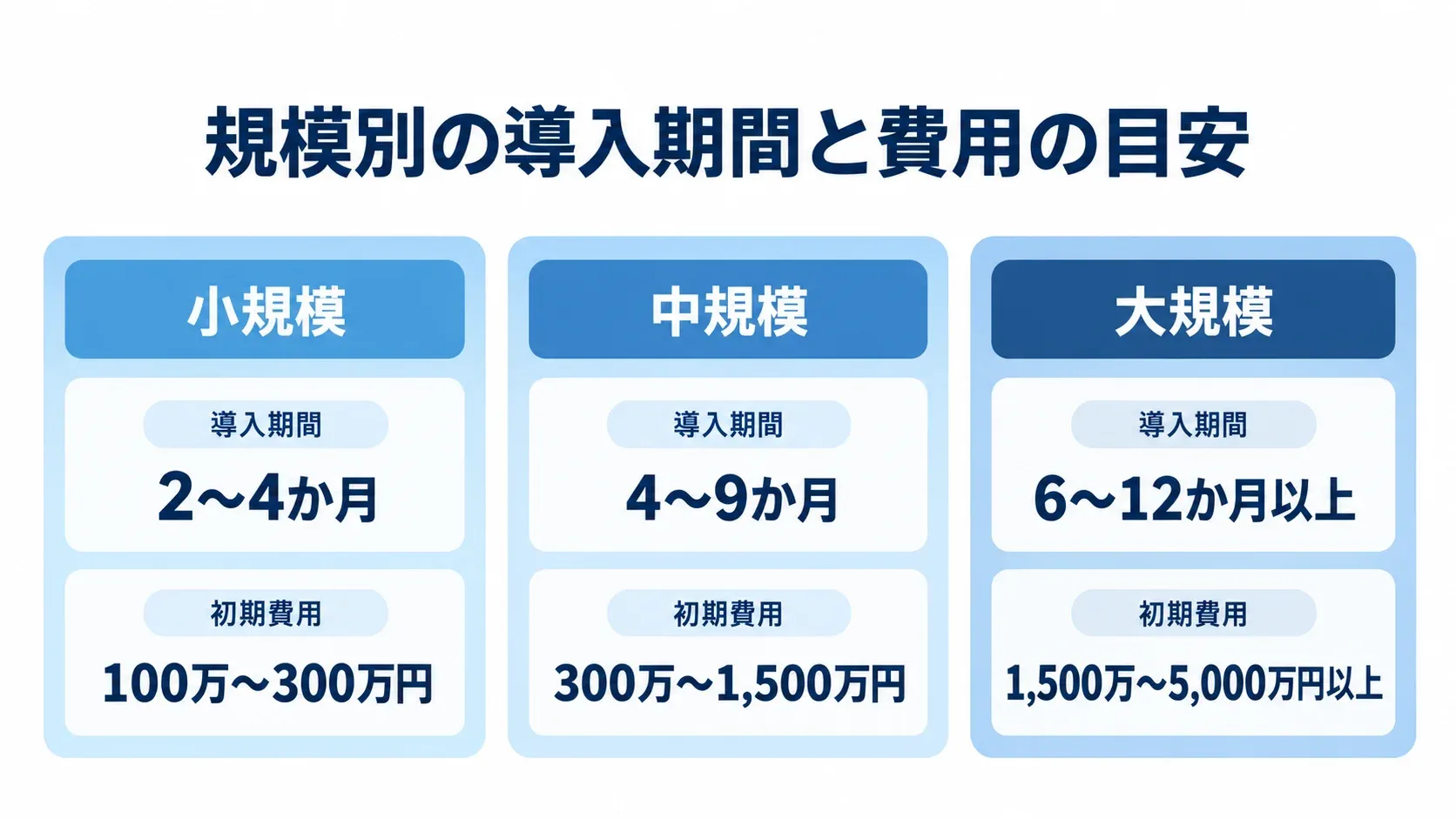

小規模・中規模・大規模のDWH導入期間と初期費用を3枚のカードで示した図。
規模が大きくなるにつれて、期間と費用の目安も上がります。

DWH導入の期間は、データ量、既存システムの数、分析要件、製品によって変わります。近年はAmazon RedshiftやGoogle BigQueryなどのクラウド型DWHが普及し、中堅・中小企業にもデータ基盤の構築が現実的な選択肢になりました。

全社のデータと分析を一度に網羅しようとすると、期間が延び、プロジェクトが頓挫することもあります。そこで実務では、事業課題に直結する1〜2のユースケースに絞り、3〜6か月で成果を出すMVP(実用最小限の製品)型が推奨されます。

期間の目安は、小規模が2〜4か月、中規模が4〜9か月、大規模が6〜12か月以上です。小規模は、単一データソースの連携と基本的なダッシュボード構築に絞った構成になります。

中規模は、複数データソースの統合、データモデル設計、権限管理、複数のダッシュボードを含みます。大規模は、全社横断のデータ基盤にAI・機械学習の活用まで組み合わせます。

クラウド型DWHはフルマネージド、またはそれに近いサービスです。そのため、エンジンの構築・運用より、データ移行・加工・モデリング・可視化に工数を多く使います。

この特性を踏まえて見積もると、DWH導入の納期を現実的に組みやすくなります。

規模別の導入期間と費用の目安

規模によって期間と初期費用が異なるため、対象範囲と体制を合わせて見積もります。

  • 小規模:基幹系やSaaS単一連携で売上・在庫を可視化
  • 中規模:複数データ統合と部門横断の分析基盤
  • 大規模:全社基盤、データレイク連携、AI前処理

小規模は2〜4か月、初期費用は100万〜300万円程度です。従量課金型のサーバーレスDWHや小規模な構成で始めると、ETLもマネージドパイプラインで簡潔に組めるため、短期間で立ち上げられます。

中規模は4〜9か月、初期費用は300万〜1,500万円程度です。スタースキーマやディメンショナルモデル、ETL/ELT、複数ダッシュボードの整備が中心になり、データエンジニア、BIエンジニア、プロジェクトマネージャーでチームを組むのが標準です。

大規模は6〜12か月以上、初期費用は1,500万〜5,000万円以上に及びます。大量データの性能設計、厳格なデータガバナンス、段階的な全社展開が必要になります。

ただし、費用と期間はあくまで目安で、製品や自社の体制によって大きく変わります。

導入期間を左右する変数

同じ中規模でも4か月で済む場合と9か月かかる場合があるため、差を生む要因を事前に確認しておきます。

  • データ品質:表記ゆれ、重複、欠損の前処理量
  • 連携元:システム数と連携方式
  • 製品・環境:選定製品と既存クラウドの利用状況
  • 分析要件:レポート、部門別指標、ドリルダウンの複雑さ

第一の変数は前処理の量です。データが未整備だと、名寄せやクレンジングだけで数か月かかることもあります。「明日からデータ活用」という理想とは裏腹に、前処理が期間の大部分を占める場合さえあります。

第二の変数は、移行元システムの数と連携方式です。連携元が1つの場合と、基幹システムや複数SaaS、IoTログを統合する場合では工数が変わります。連携元が増えるほど、ETL/ELTの設計・実装・テストも大きくなります。

第三の変数は、既存のクラウド環境との関係です。既存のAWS・GCP・Azure環境に親和性の高いDWHなら、ネットワーク設計や権限管理を流用できます。

第四の変数は、分析要件とダッシュボードの複雑さです。定型レポートで足りるか、部門別指標やドリルダウンも求めるかで、作り込みの量が違ってきます。データモデルとBIの作り込み度合いも変わるため、要件定義で洗い出しておくと、精度の高い納期見積もりにつながります。

ポイント

期間の目安は規模で変わるため、まず対象範囲を決めてから見積もります。同じ中規模でも4か月と9か月に分かれるのは、データ品質や連携元、製品・環境、分析要件の違いによります。

工程別のスケジュールと期間配分

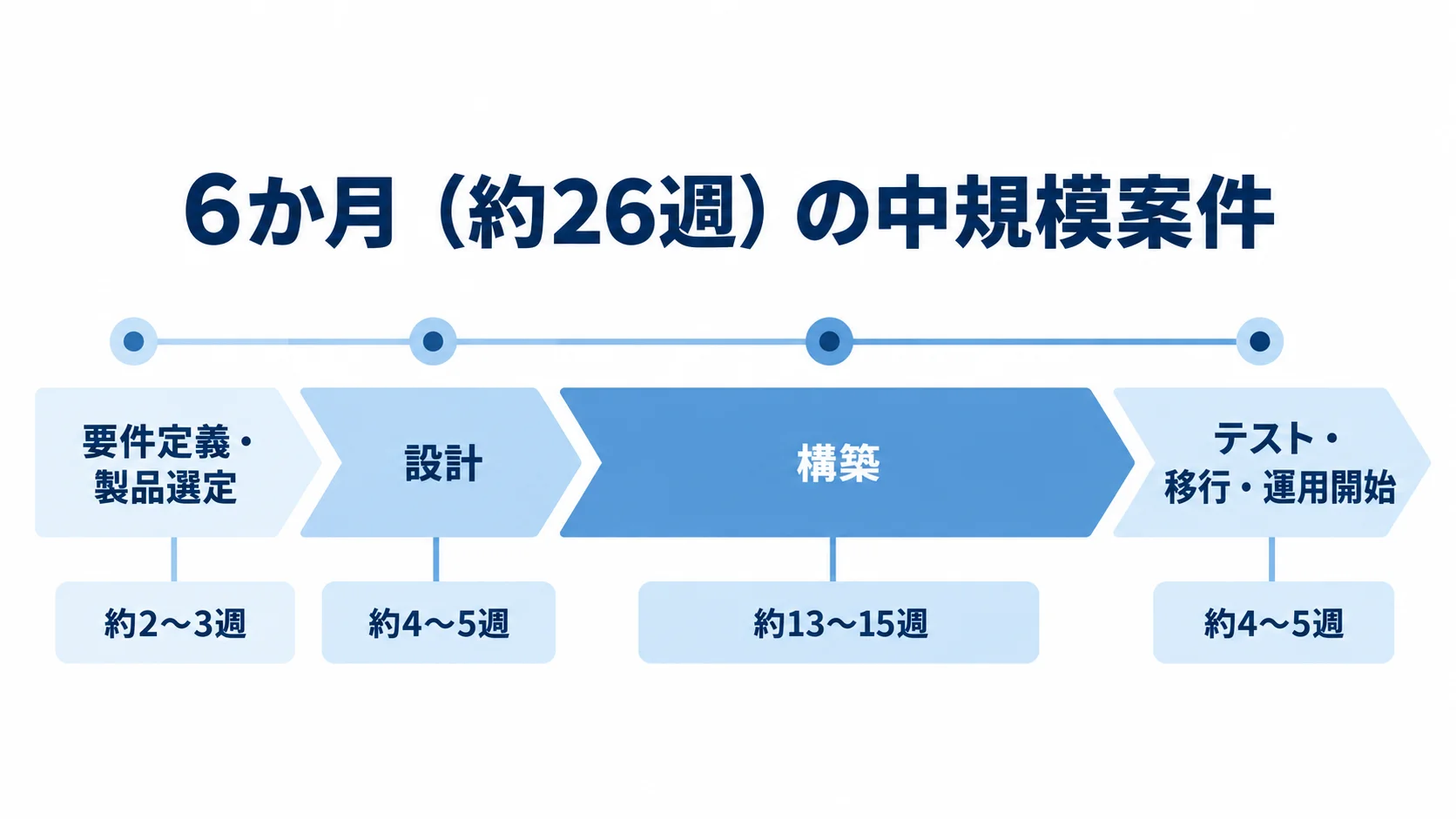

中規模DWH案件の4工程を横一列に並べ、各工程の期間目安を示した図。
4工程の中では、構築に最も長い期間を見込みます。

全体は「要件定義・製品選定」「設計・構築」「テスト・移行・運用開始」の3フェーズに分けて考えます。工程ごとの配分を押さえておくと、現実的な計画を立てやすくなります。

一般的な配分は、要件定義約10%、設計約10〜20%、開発(構築)約40〜60%、テスト・移行約10〜20%です。なかでも開発(構築)は、DWH導入で最も工数の大きいフェーズです。

6か月(約26週)の中規模案件では、要件定義に約2〜3週、設計に約4〜5週、構築に約13〜15週を見込むのが目安です。テスト・移行・運用開始には約4〜5週を割り当てます。

データ設計・KPI設計では、集約するデータの粒度と可視化する指標を決めます。この判断は構築工数とダッシュボードの実用性を左右するため、上流工程に時間を確保しておきます。

要件定義・製品選定フェーズ(全体の約10%)

要件定義・製品選定は、DWH導入の成否を左右する工程です。期間の目安は1〜3週間です。

  • 要件整理:対象業務のKPI、分析要件、必要データを確認
  • 利用条件:データ発生量と更新頻度を把握
  • 製品方針:課金方式、既存環境、関連ツールを検討

話題の製品を先に選んでしまうのはよくある失敗です。事業課題から分析スコープとKPIを定め、そのうえで製品を選びます。製品はカタログスペックだけでなく、自社の段階や体制に合うかで判断します。

利用量が読めない初期や、利用に波がある場合は、BigQueryなどの従量課金型が候補になります。一方、利用が安定して大規模になり、予算を固定したい運用期には、Redshiftのリザーブド活用などが向きます。

既存クラウドとの親和性、データレイクとの役割分担、ETL/ELTとBIツールの組み合わせも、この段階で検討します。

決めた方針は文書に残しておくと、後工程での手戻りを防げます。

設計・構築フェーズ(全体の約50〜70%)

設計・構築は全体の約50〜70%を占める、最も工数の大きい工程です。

  • 設計:データモデル、KPI、ダッシュボード、アクセス権限
  • 構築:製品設定、ネットワーク、セキュリティ、ETL/ELT
  • 接続:データロード・差分連携、BI接続と画面実装

データモデルには、スタースキーマやディメンショナルモデルなど、分析に適した定義を用います。

クラウド型ではインフラ運用の多くを事業者が担うため、開発チームは加工ロジックとモデリングに集中できます。

進め方としては、2週間〜1か月単位のスプリントで成果物を確認する方法が適しています。

SQLビューやdbt(data build tool)によるELTでは、変換ロジックをコード管理します。レビューとテストを組み込むことで、データ変換の品質を保ちます。

中規模では、この工程に13〜15週程度を見込みます。ETLの作法やチューニングは製品ごとに異なりますが、分析可能な形に整えて可視化する工数は共通です。

テスト・移行・運用開始フェーズ(全体の約10〜20%)

要件と集計の正確さを検証してから本番運用へ移し、この工程に3〜5週程度を見込みます。

  • 数値検証:既存帳票や現行システムの値と照合
  • 性能・権限:想定データ量のクエリとアクセス制御を確認
  • 受け入れ・展開:テスト後にUATを行い、一部の部門や用途から段階運用

集計ロジックの誤りや連携データの欠損は、意思決定を誤らせるおそれがあります。そのため、数値の整合性確認には、見た目の実装以上に工数がかかり、テストが膨らむ場合があります。

パイロット部門のフィードバックでモデルや画面を直してから全部門へ広げ、一斉展開による手戻りを避けます。また、リリース後もクエリ性能とコストを監視し、継続的に改善します。

ポイント

設計・構築が全体の約50〜70%を占めるため、要件定義とデータ設計に時間を確保し、フェーズごとの配分をもとに現実的な計画を組みます。

製品選定が導入期間に与える影響

製品タイプによって期間の見積もりは変わり、製品自体の優劣より、タイプの違いが効いてきます。クラウド型は、エンジンとインフラの大部分を事業者が管理します。

クラウド型では、サーバー調達・構築やOS・ミドルウェアの導入を短時間で進められます。また、通常は数週間から数か月かかるパッチ、バックアップ、冗長化も、コンソールやAPIから数クリック・数コマンドで完結します。

クラウド型とオンプレミス型の期間差

DWHには、クラウド事業者のサービスを使うクラウド型と、自社やデータセンターにサーバーを構築するオンプレミス型があります。

  • オンプレミス型:機器調達と設置・調整が発生
  • クラウド型:短時間で起動し、処理能力もソフトウェアで調整
  • サーバーレス型:事前サイジングをせず、すぐに検証可能

オンプレミス型は、機器の選定・調達に数週間、設置・設定・調整にさらに数週間から数か月かかります。この機器の準備期間は、プロジェクトの初期にそのまま上乗せされます。

2026年時点の新規導入では、機密データを外部に出せない規制要件や既存資産の活用といった事情がなければ、クラウド型が一般的な第一候補になります。

従量課金型のサーバーレスDWHは、ノード数を事前に見積もる必要がありません。ワークグループやプロジェクトを作ればすぐにクエリを実行でき、要件定義と並行して実データを検証できます。そのため、この即時起動はプロジェクト全体のリードタイム短縮につながります。

既存クラウド環境との親和性による工数圧縮

DWH製品は特定のクラウドと相性がよい傾向があります。既存環境と合う製品なら、設計や接続の工数を抑えられます。

  • 同系列製品:ネットワークや権限設定などを流用
  • 複数クラウド対応:特定クラウドへのロックインを避けやすい
  • 初めてのクラウド:基礎環境の構築期間も計画に含める

RedshiftはAWS、BigQueryはGCP、Azure Synapse AnalyticsはAzureと親和性があります。

同系列を選べば、VPC・サブネット、IAM、監視・ログ収集を流用でき、セキュリティ設計を一から組まずに済みます。さらに、データソースが同じクラウドにあれば、転送設計が単純になり、既存ストレージからの取り込みも効率化できます。

SnowflakeやDatabricksのように複数クラウドで使える製品は、特定環境へのロックインを避けやすい選択肢です。

要件定義の段階でクラウドの利用状況を洗い出し、既存資産をどこまで流用できるかを選定の基準にすると、導入期間を短縮できます。

クラウドを初めて本格利用する場合は、アカウント、ネットワーク、セキュリティの初期整備も必要になります。

ポイント

クラウド型は物理機器の準備が要らず、立ち上げを速めやすいため、オンプレミス型との期間差を比べて製品を選びます。既存クラウドと合う製品かどうかも、判断の材料になります。

DWH導入で納期を短縮する具体的な方法

マネージドサービスの利点に加えて、進め方を工夫すれば、納期はさらに縮められます。製品を問わず効果があるのは、MVPと段階的なアジャイル開発の2つです。

1〜2ユースケースに絞ったMVPアプローチ

納期を縮めるには、最初のリリース範囲を絞ることが効果的です。

  • 課題を選ぶ:成果が出やすく、事業への影響が大きい用途
  • 対象を絞る:1〜2ユースケースでPhase 1(MVP)を構築
  • 段階的に育てる:初期成果からPhase 2以降へ拡張

全社のデータと分析を一度に扱うと、要件や連携先が増え、合意形成にも時間がかかります。対象を絞る際のテーマ例は、月次売上・粗利の商品別・店舗別の可視化や、施策ごとのCVR集約です。

対象を絞ればデータソースとモデルが簡潔になり、3〜6か月で成果を出せます。初期の成功は社内の理解や予算につながり、その後の拡張を進めやすくします。

全社基盤を初めから完璧に目指すより、小さく価値を出して育てるほうが、結果的には近道になります。

データ量がまだ少ない事業初期には、高価なDWHを避ける選択肢もあります。PostgreSQLなどの参照用レプリカを使うRDBで低コストに始め、必要性が高まればDWHへ移行できます。

アジャイル・スプリントと段階的ロールアウト

短い開発サイクルで認識のずれを直しながら進めると、後工程の手戻りを抑えられます。

  • 短期開発:2週間〜1か月単位でスプリントを区切る
  • 成果確認:動く画面を関係者に見せて早期に修正
  • 段階展開:パイロット利用後に対象を広げる

要件を先に固めて一括で構築するウォーターフォール型より、短いサイクルで進める方法が適しています。データを取り込んで集計し、画面で見せて意見を集めると、実態が見えて手戻りを減らせます。

スプリントごとに画面を確認すれば、指標定義や必要な切り口のずれを早期に直せます。

本番展開では全部門への一斉リリースを避け、パイロットから段階的に進めます。一部の利用者からフィードバックを集め、不整合を洗い出したうえで、対象を広げます。

一見遠回りに見えても、大規模な手戻りや運用トラブルによる遅延を防ぎ、全体の納期を守れます。

ポイント

納期を縮めるには、事業への影響が大きい1〜2ユースケースのMVPで早く成果を出し、スプリントで確認しながら段階的に広げるのが効果的です。

納期遅延の典型要因と対策

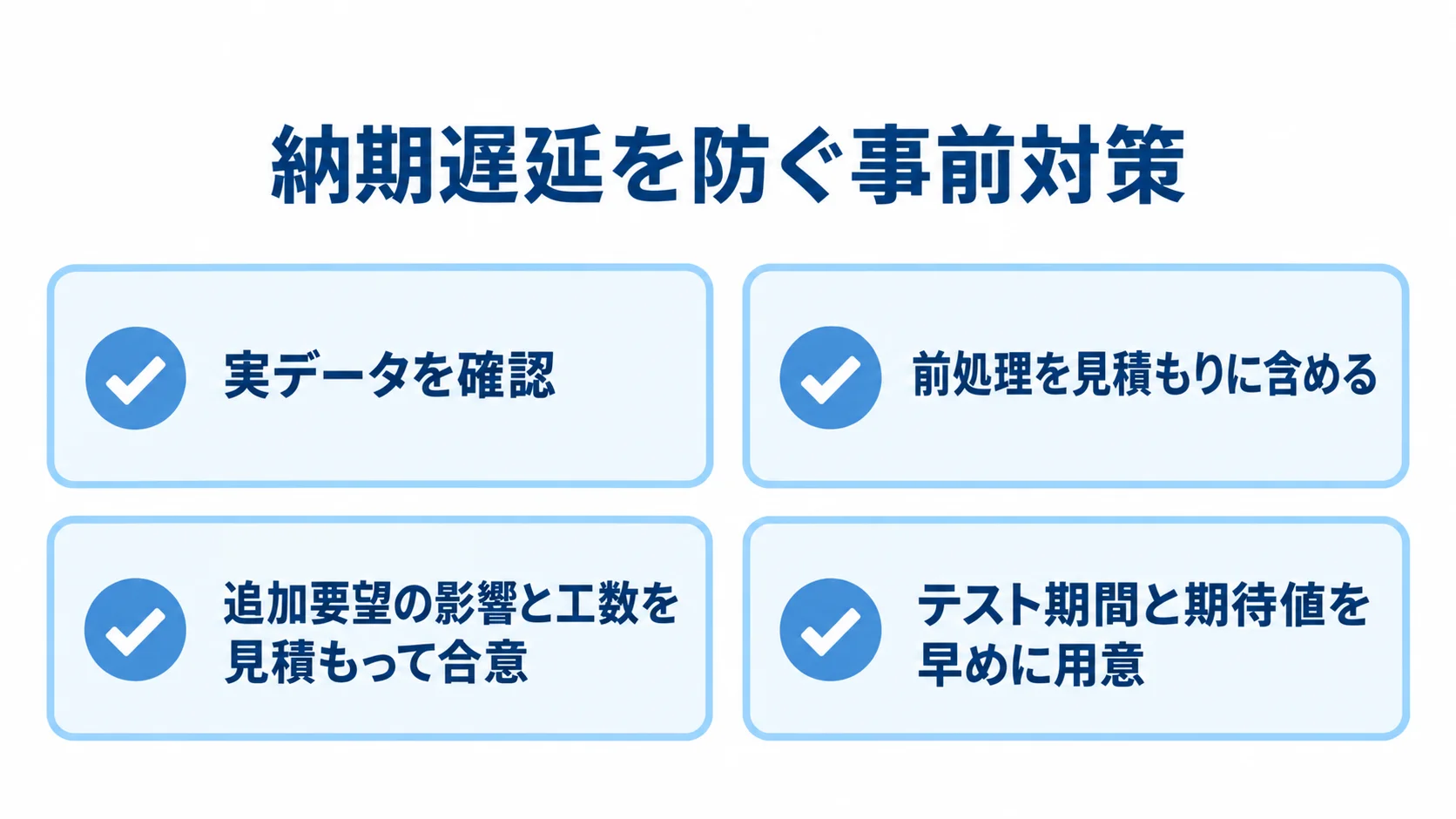

納期遅延を防ぐための実データ確認、前処理の工数計上、追加要望の変更管理、テスト準備を示すチェックリスト。
早い段階で確認と見積もりを行う項目を並べています。

クラウド型DWHは納期短縮に役立つ一方で、導入に固有の遅延リスクもあります。要因と対策を計画に含めておくと、スケジュールの破綻を防げます。

特に発生頻度の高い遅延要因は、データ品質の見積もり漏れと、スコープ拡大・数値検証の工数不足の2つです。

データ品質・前処理の見積もり漏れ

元データの品質問題は、DWH導入で特に多い遅延要因です。

  • 事前確認:要件定義時に実データを確認
  • 工数計上:前処理を見積もりに含める
  • 範囲を限定:優先用途から段階的にデータ整備

実データを取り込むと、表記ゆれ(同じ取引先の別名登録など)、重複、欠損、形式の不統一が大量に見つかることがあります。前処理に数か月かかる場合もあります。

「明日からデータ活用」と期待していても、データ整備がプロジェクトの隠れた負担になることがあります。

分析基盤の構築が順調でも、実データを取り込んで初めて問題が見つかることがあります。たとえば、名寄せとクレンジングだけで半年かかった事例も珍しくありません。

完璧なマスターデータを目指すより、優先用途に必要な範囲から整えます。品質改善は一度で終わらないため、クレンジングルールを継続して運用する体制も設計しておきます。

スコープの拡大と数値検証の工数

要件の膨張と数値検証の見積もり不足は、別々の遅延要因として管理します。

  • 変更管理:追加要望の影響と工数を見積もって合意
  • 後続管理:追加要望はPhase 2以降のバックログに記録
  • 検証準備:テスト期間と期待値を早めに用意

画面が形になると追加要望が増え、データやモデルの作り直しが発生することがあります。そのため、Phase 1の範囲を先に決め、最初のリリースがぶれないようにします。

数値検証では、現行帳票やシステムの値と照合し、差異の原因が連携にあるのか集計ロジックにあるのかを切り分けます。この確認を怠ると、直前になって遅れが出るうえ、数値への不信からDWHが使われなくなるおそれがあります。

検証用サンプルと期待値を早く準備し、テスト工程に十分な期間を確保します。

ポイント

遅延の要因は、データ品質の見積もり漏れと、スコープ拡大・数値検証の工数不足です。前処理の工数計上、変更管理、テスト期間の確保を計画に入れておくと、遅延を防げます。

まとめ

DWH導入期間の目安は、小規模2〜4か月、中規模4〜9か月、大規模6〜12か月以上です。工程配分は、要件定義約10%、設計約10〜20%、構築約40〜60%、テスト・移行約10〜20%が標準です。

クラウド型は、インフラ構築・運用を減らし、既存環境との親和性や即時起動によって立ち上げを速めます。さらに、1〜2用途のMVP、2週間〜1か月のスプリント、パイロットからの段階展開によって、早期に価値を出せます。

データ品質、スコープ拡大、数値検証の工数不足は遅延につながるため、早期確認と変更管理、テスト期間の確保が重要です。そのうえで、自社のデータ活用に合わせて、スケジュールと体制を検討してください。

▼全体ガイドの記事
・DWH導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
