Looker導入の開発期間・スケジュール・納期について

Looker導入は、KPI定義、データ整備、LookML設計を固めてから、開発、検証、定着の順に進めます。この順序を守ると、現実的な納期につながります。

規模別の期間の目安は、小規模で1〜3ヶ月、中規模で3〜6ヶ月、全社展開の大規模で6〜12ヶ月です。

▼全体ガイドの記事
・Looker導入の完全ガイド

Lookerの概要(Looker Studioとの違い)

Looker導入の期間を見積もる前に、Lookerの機能とLooker Studioとの違いを把握しておきます。LookerはGoogle Cloud傘下のエンタープライズBIプラットフォームで、BigQueryなどのデータウェアハウス(DWH)に直接クエリを発行します。また、蓄積されたデータをダッシュボードやレポートで可視化します。

可視化の手前には、LookMLというセマンティックレイヤー(意味づけの層)があります。LookMLでは、テーブルの結合ルール、指標の計算式、ディメンション(分析の切り口)をコードで定義し、利用者はその定義に沿ってドラッグ&ドロップで分析できます。

指標の定義を一元的に持つため、誰がどの画面から見ても「売上」は同じ計算式で算出されます。部門ごとに数字がずれる失敗も、構造的に防げます。一方で、LookMLによる指標モデルの設計と実装は、Looker導入の期間を左右する大きな要素です。

LookMLによるセマンティックモデリングという最大の特徴

Lookerを理解するには、LookMLの存在が欠かせません。一般的なBIツールとLookerでは、指標定義の管理方法が異なります。

  • 一般的なBIツール:「売上=単価×数量」などをレポートごとに定義し、増えるほど数字がばらつくことがある
  • Looker:指標をLookMLにまとめて版管理し、変更を各ダッシュボードに反映する

一元管理の仕組みは、数百人が同じ数字を見て意思決定する大規模組織のガバナンスを支えます。

導入時は、指標の定義をコードとして厳密に設計します。そのため、現実的な計画を立てるには、LookMLの初期モデリングに必要な期間を最初から見込んでおく必要があります。

Looker(エンタープライズBI)とLooker Studio(軽量可視化)の違い

LookerとLooker Studioは名前が似ているため混同されやすい製品です。一方で、同じGoogle製品群の中でも、位置づけと用途は異なります。

  • Looker Studio:旧Google Data Studio。無料〜低コストで、個人や小チームが手軽に可視化できる
  • 指標管理:意味づけの層がなく、指標をレポートごとに定義するため、数値が揃いにくいことがある
  • Looker:LookMLで指標を一元管理しながら、細かな権限管理もできる

Lookerには埋め込み分析(Embedded Analytics)の機能もあり、自社アプリやポータルにダッシュボードを組み込めます。大規模組織で指標の運用を統一するための機能でもあります。

Looker Studioは即日〜数日で利用を始められるのに対し、Lookerは接続設計とLookMLモデリングを伴うため、一定の期間が必要です。

「BIツールならすぐ導入できる」と考えて違いを踏まえないと、期間を大きく見誤ります。そのため、自社に必要なのが手軽な可視化か、全社統一の分析基盤かを、先に見極めておきます。

ポイント

Lookerは、LookMLで指標を一元管理するエンタープライズBIで、Looker Studioとは用途が異なります。手軽な可視化か全社統一の分析基盤かで、必要な期間は大きく変わります。

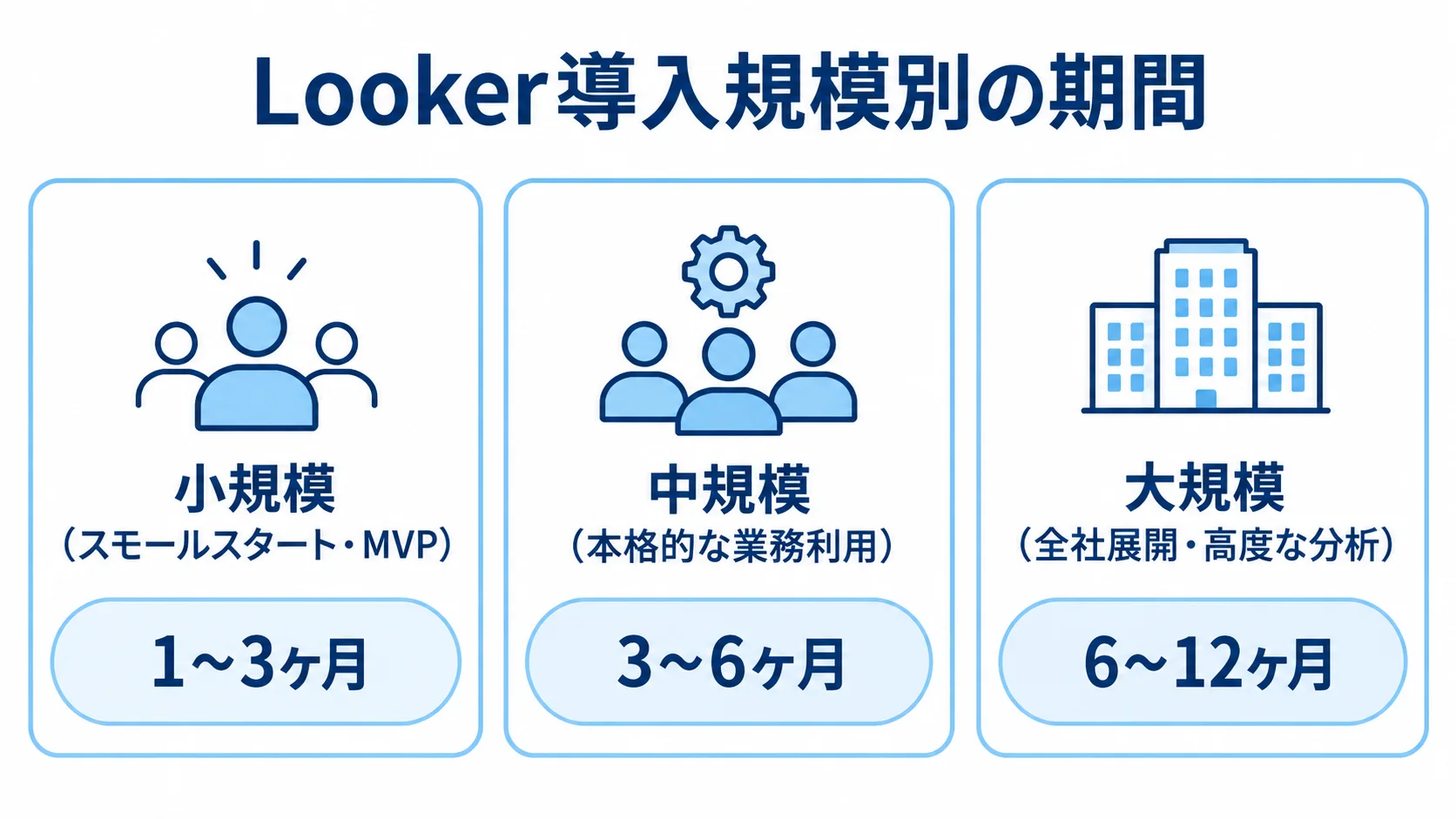

規模別のLooker導入期間の目安

小規模・中規模・大規模のLooker導入期間を3枚のパネルで示した図。
対象範囲が広がるほど、期間の目安も長くなります。

期間は、対象データの範囲、接続するデータソース数、LookML指標の複雑さで変わります。さらに、権限管理や分析の高度さも期間に影響します。

実務では、規模を小規模(スモールスタート)、中規模(本格業務利用)、大規模(全社展開)の3つに分け、期間と費用の目安を示します。

いずれも、要件定義から本番リリースまでを1つのプロジェクトとした場合です。既存データやDWHの整備状況によって、期間は前後します。

数値は、データ分析基盤やBIツール導入全般の傾向から見た目安です。Looker固有のライセンス体系は、別途Google Cloudの見積もりで確認します。

小規模(スモールスタート・MVP):1〜3ヶ月

小規模では、単一のデータソース、限定的なLookMLモデル、基本的なダッシュボードに絞ります。対象を絞るため、期間は1〜3ヶ月、費用相場は100万〜300万円程度が目安です。

  • 対象例:BigQueryの受注データを使う営業部の月次売上レポート
  • 進め方:重要KPIに絞ってMVPを作り、運用しながらモデルを育てる
  • 次の段階:学びと現場の反応を踏まえ、指標定義と対象範囲を広げるのが定石

短期間で成果が見えるので、LookerとLookMLの価値を社内で体感しやすいのが利点です。反対に、最初から全社基盤を作ると費用と時間が膨らみ、リリースに至らないおそれがあります。

MVP(Minimum Viable Product)は、実用最小限のシステムのことです。小さく始める進め方は、結果として投資効率を高めます。

中規模(本格的な業務利用):3〜6ヶ月

中規模では、複数のデータソースを統合し、詳細なLookMLによるKPI設計、権限管理、複数ダッシュボードの整備を行います。期間は3〜6ヶ月で、費用相場は300万〜1,500万円程度です。

  • データ統合:広告、CRM、受発注データをDWHで統合し、部門横断でKPIを比較
  • 権限設計:経営層、部門長、現場担当者の役割ごとに閲覧範囲を制御
  • 要件整理:部門・業務・閲覧者・KPIを決めて、LookMLの構造に反映

システムごとに更新時期やデータ形式が異なるため、統合処理の設計と実装に工数がかかります。さらに、要件が曖昧なままだと、後半の構築で手戻りが増えます。

3〜6ヶ月の計画を守るには、初期のKPI設計、データ設計、LookMLモデルの骨格づくりに時間を投じます。

大規模(全社展開・高度な分析):6〜12ヶ月

大規模では全社展開や高度な分析を想定し、全社共通のデータ基盤とLookMLモデルを整えます。

  • 分析範囲:リアルタイムに近い分析、部門横断利用、詳細な権限制御
  • 追加機能:自社サービスへの埋め込みや需要予測モデルとの連携
  • 計画:数百人規模の利用に備え、ライセンス・性能・教育を設計

導入期間は6〜12ヶ月で、費用は1,500万〜3,000万円以上が目安です。全社データ基盤の構築とAI活用を含む場合は、1,000万〜5,000万円、またはそれ以上になることもあります。

全体日程の中心は、Looker自体よりも、BigQueryなどのDWH設計・構築と、全社共通のLookMLモデル整備です。

とくに、全社のシステムからデータを集め、統合して高頻度で更新するには、専門的なデータエンジニアリングの工数が必要です。

利用者が数百人規模になると、DWHへのクエリ集中をどう扱うかが性能面の論点になります。一度に完成させようとすると難易度が上がるため、部門や機能ごとに段階的に展開するのが現実的です。

ポイント

各規模の期間は、小規模が1〜3ヶ月、中規模が3〜6ヶ月、全社展開が6〜12ヶ月が目安です。対象データの範囲、データソース数、LookML指標の複雑さによって、期間は前後します。

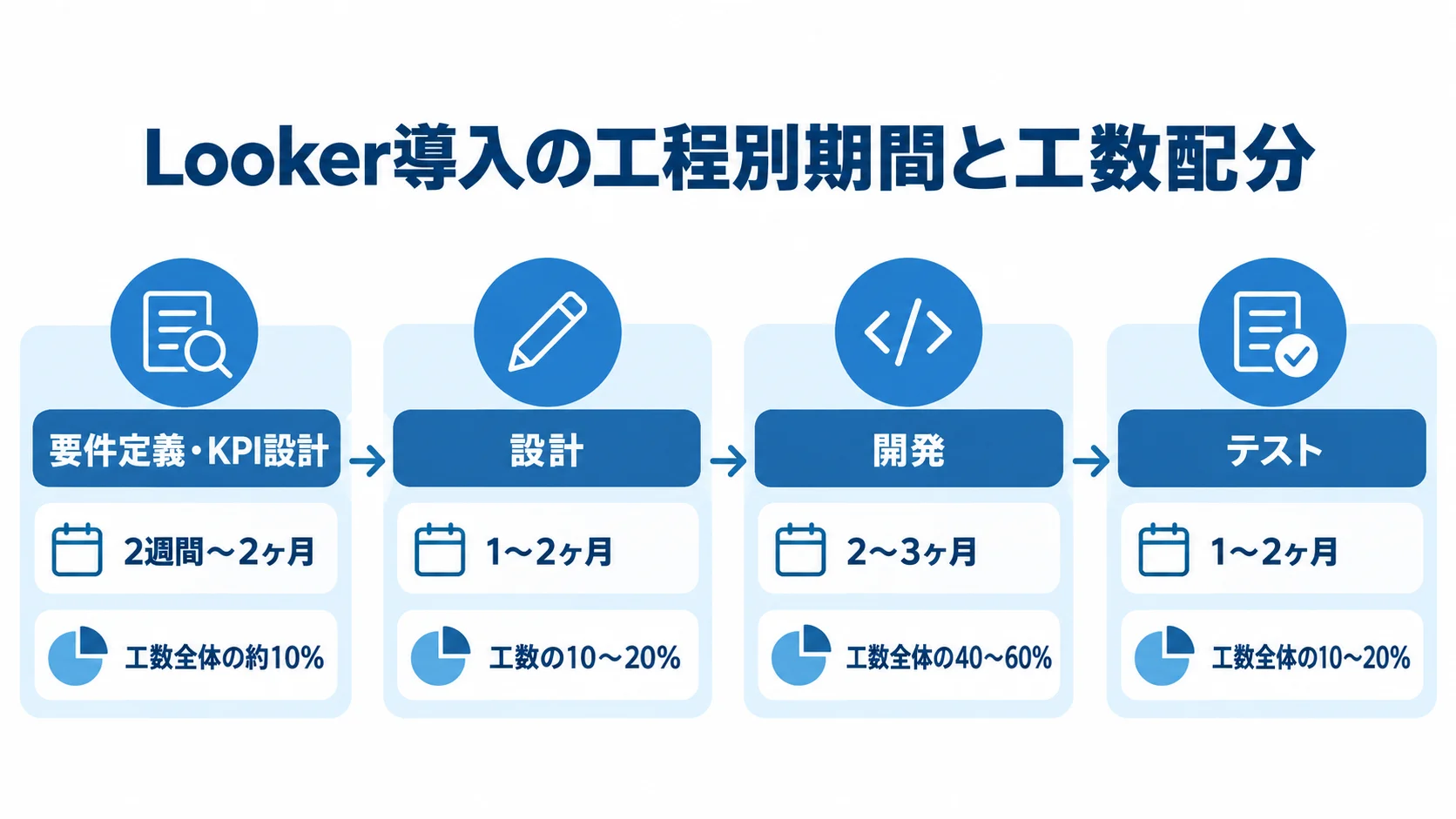

工程別のスケジュールと期間配分

要件定義・KPI設計から設計、開発、テストへ進む4工程と、各期間および工数配分を示した図。
開発に工数が集まり、要件定義とテストにも期間を確保する構成です。

工程は3つに大別でき、最初は要件定義とKPI設計、次にデータ整備からダッシュボード構築まで、最後にテストと定着です。工数の目安は、要件定義が全体の約10%、設計が10〜20%、開発が40〜60%、テストが10〜20%です。

開発にはデータ加工、LookMLモデリング、ダッシュボード構築が含まれます。ただし、工数の中心は画面作成ではなく、データ整備と指標のLookML定義です。各工程の作業と期間を、順に見ていきます。

要件定義・KPI設計フェーズ:2週間〜2ヶ月

要件定義・KPI設計では、誰がどの業務で何のKPIを見るかを具体化します。期間は規模により2週間〜2ヶ月程度で、工数全体の約10%です。

  • 指標の定義:「売上」「粗利」の税込・税抜、受注・計上、返品の扱いを決める
  • 合意の対象:対象業務・データ・閲覧者・KPI・更新頻度を文書化する
  • 決定内容:LookMLに反映する前に、関係者全員で合意する

Lookerでは、決めたKPI定義をLookMLコードにするため、定義の厳密さが実装品質に直結します。そのため、この工程が曖昧なままだと、後続するすべての工程に影響し、プロジェクトの成否を左右します。

部署間で同じ言葉の意味が異なることも、珍しくありません。定義を決めずに実装を進めると、見直しのたびにモデルの再設計が必要になり、部署ごとの数値ずれにもつながります。

指標を一元管理できるからこそ、その元になる定義の合意形成に時間をかけておくと、後工程の手戻りを防げます。

データ整備・LookMLモデリング・ダッシュボード構築フェーズ:2〜3ヶ月

設計では、データと権限の設計、LookMLモデルの骨格を固めます。この設計は工数の10〜20%を占め、期間は1〜2ヶ月が目安です。

  • データ整備:複数システムから抽出し、欠損値や表記揺れを整える
  • モデル実装:データソースを統合し、LookMLで指標とディメンションを設計
  • 利用制御:閲覧者の役割に応じて、表示範囲を設定する

開発は工数全体の40〜60%を占め、期間は2〜3ヶ月程度です。裏側のロジックに手間がかかるため、ここで工数が大きく積み上がります。

LookMLのセマンティックレイヤーが整ってから作れば、ダッシュボードを効率よく組めます。反対に、見栄えを先に作ると、指標の不整合が後から見つかり、手戻りが生じます。

要件定義の段階でデータの整備状況を把握し、必要な整備工数とLookML実装工数を見積もりに含めます。見積もりが不足すると、期間が延びる主な原因になります。

テスト・定着フェーズ:1〜2ヶ月

テストは工数全体の10〜20%を占め、期間は1〜2ヶ月程度です。数値の検証に時間をかけます。

  • 集計値:元データと照合して、レコード件数と金額合計をそろえる
  • 計算式:LookMLの定義が、意図どおりに機能するかの確認
  • 差分:期間別・セグメント別の集計ロジックの検証

検証を軽視すると、リリース後に数字の不一致が多発します。利用者が数字を信用できなくなると、ダッシュボードが使われなくなります。数値の信頼性はLookerの価値の根幹なので、丁寧なテストが定着の前提になります。

テストが終わって本番リリースを迎えても、そこがゴールではありません。現場が使いこなせるよう、リリース後の教育やマニュアル整備も計画に含めます。

初期の運用サポートと定着支援を日程に入れておくと、投資を無駄にせずに済みます。さらに、セルフサービス分析の習得にも一定の期間が必要です。

ポイント

工数の中心はデータ整備とLookMLの指標定義で、画面作成ではありません。要件定義・KPI設計で指標の定義を固めておくと、開発とテストの手戻りを抑えられます。

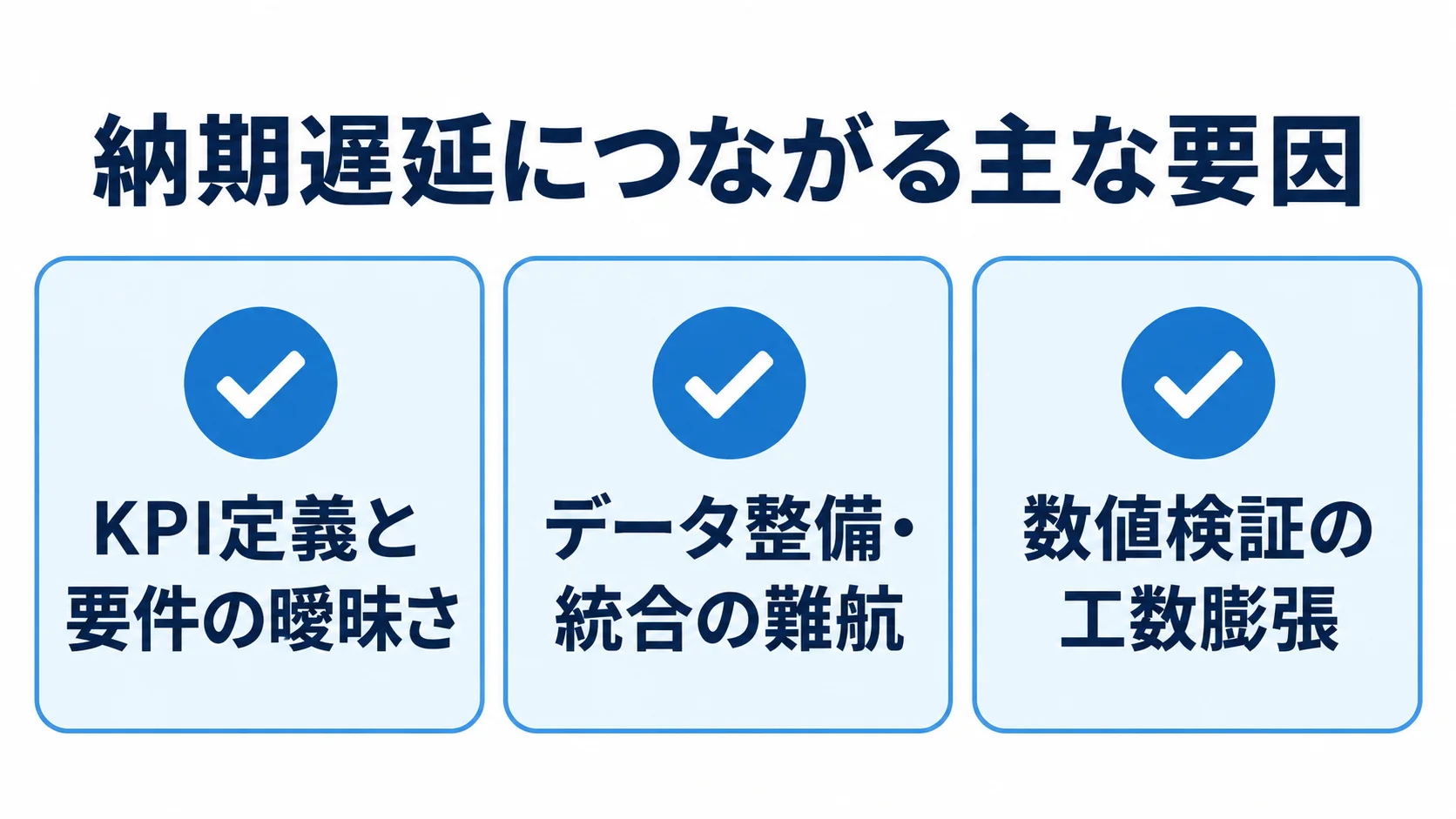

納期を左右する要因と遅延対策

KPI定義と要件、データ整備・統合、数値検証の3つを納期遅延の要因として並べた図。
遅延要因は、要件・データ・検証の領域に分かれています。

Looker導入で当初のスケジュールを超える原因には、典型的なパターンがあります。事前に把握して対策すれば、遅延リスクを大幅に抑えられます。

代表的な遅延要因と、スモールスタートからフェーズを分けて納期を守る進め方を、順に見ていきます。

納期遅延の典型的な要因

遅延要因は大きく3つに整理できます。各要因と影響を把握すると、上流で対処すべき課題が見えます。

  • KPI定義と要件の曖昧さ:LookMLの修正や仕様変更が増える
  • データ整備・統合の難航:基盤整備と統合処理に時間がかかる
  • 数値検証の工数膨張:ずれの原因特定に手間取る

要件が曖昧だと、部門ごとに売上などの定義がずれます。LookMLではこの定義をコードで一元管理するため、定義を変えるとモデル全体の再設計になりやすく、工数と費用が膨らみます。

欠損や表記の不揃いを含むデータは、整える作業そのものが長引きやすくなります。また、広告・CRM・会計などを統合する場合は、更新時期のずれも難易度を高めます。

テストでは、集計ロジックやLookMLの誤り、元データの不備、定義の解釈違いを一つずつ調べます。そのため、検証工数が想定を超えることがあります。

いずれも、データとKPI定義の品質に関わる問題です。要件定義、データ整備、LookML設計に十分な時間を取ると、後半の遅延を減らせます。

スモールスタートとフェーズ分割による納期の確保

納期を確実に守る有効な方法は、スモールスタートとフェーズ分割です。対象を絞って動くものを出し、段階的に範囲を広げます。

  1. 単一データソースや重要KPIに絞り、対象業務を1つに限定したMVPを立ち上げる
  2. 小さなLookMLモデルを短期間でリリースし、運用して現場のフィードバックを得る
  3. 学びを次のフェーズに反映し、指標・対象部門・分析機能を段階的に広げる
  4. 部門への展開後は、埋め込み分析や高度な予測分析などを足していく

最初から全社の理想的な分析基盤と共通LookMLモデルを作ると、費用と期間が膨らみ、リリースまで長引くほど遅延リスクも上がります。

たとえば、営業部の月次レポートに対象を絞ると、早い段階で結果を見られます。

全社展開は一度に目指さず、部門リリース、対象の拡大、埋め込み分析や高度な予測分析の追加という順でロードマップを描きます。段階的に進めれば、各段階で納期を区切って管理でき、大規模案件の納期リスクも分散できます。

各フェーズで動くものを出せば、途中で頓挫するリスクが下がり、経営層や現場の支持も得られます。加えて、LookMLは指標を段階的に加えても一貫性を保ちやすい仕組みです。

ポイント

納期が延びる主因は、KPI定義の曖昧さ、データ統合の難航、数値検証の工数増加です。フェーズを分けて対象を広げれば、各段階で納期を区切って管理できます。

まとめ

Looker導入の期間目安、工程ごとの配分、納期の要因と遅延対策を見てきました。期間は小規模で1〜3ヶ月、中規模で3〜6ヶ月、全社展開で6〜12ヶ月が目安です。

Lookerは、LookMLで指標定義を一元管理するエンタープライズBIです。軽量な可視化ツールのLooker Studioとは、別の製品です。

期間の見積もりには、可視化の前にあるデータ整備とLookMLモデリングを含めます。また、工数の中心も、画面作成ではなくデータ整備と指標定義です。

KPI定義の曖昧さ、データ統合の難航、数値検証の工数増加が主な遅延要因です。上流で課題を減らし、対象を段階的に広げれば、納期を守りやすくなります。

導入時はデータ整備の状況と必要な分析レベルを把握します。そのうえで、複数の開発パートナーに相談し、現実的な計画を立てます。

▼全体ガイドの記事
・Looker導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
