Tableau導入の開発期間は、分析範囲、接続するデータソースの数、データの整備状況で変わります。目安は、小規模で1〜3ヶ月、中規模で3〜6ヶ月、全社展開で6〜12ヶ月です。進め方は、要件整理、データ整備、可視化と検証の順になります。
▼全体ガイドの記事
・Tableau導入の完全ガイド
データ基盤構築の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「データ基盤構築の完全ガイドブック」で詳しく解説しています。
Tableau導入の開発期間の全体像

期間に影響するのは、特定部門だけか全社横断か、何種類のデータをつなぐかです。接続先には、基幹システムや販売管理、会計などの業務システムがあります。
また、SFA/CRMや各種SaaS、各部門のExcelも接続先になります。その数や整備状況によって、必要なデータ収集作業が変わります。
手元のExcelをTableau Desktopで読み込み、グラフを作るだけなら、数時間で画面を作れます。操作の直感性により、最初のVIZ作成は他のBIツールと比べても速いのが特徴です。TableauはSalesforce傘下のBIツールで、直感的な操作と豊かなデータビジュアライゼーションで業界をリードしてきました。
VizQLはドラッグ&ドロップの操作を、クエリとグラフ表現に変換します。Hyperは高速インメモリエンジンで、大量データも軽快に探索できます。こうした仕組みが、他のBIツールにはない特徴です。
一方、複数システムのデータ定義を揃え、信頼できる数字を出す本格導入には期間がかかります。BI導入全体では、小規模で1〜3ヶ月、業務利用で3〜6ヶ月、全社展開や高度な分析まで含めると6〜12ヶ月が目安です。
標準的には、構想・要件整理に2週間〜1ヶ月、PoC(概念実証)に1〜3ヶ月を見込みます。PoCでは、手元のデータで実用的なダッシュボードを作れるかを検証します。
本開発では、データを接続して整え、モデルを設計します。計算フィールドやLOD表現、ダッシュボード、権限も整えます。期間の大部分は、操作の習得やグラフ作成より、データを集めて信頼できる数字にする作業が占めます。

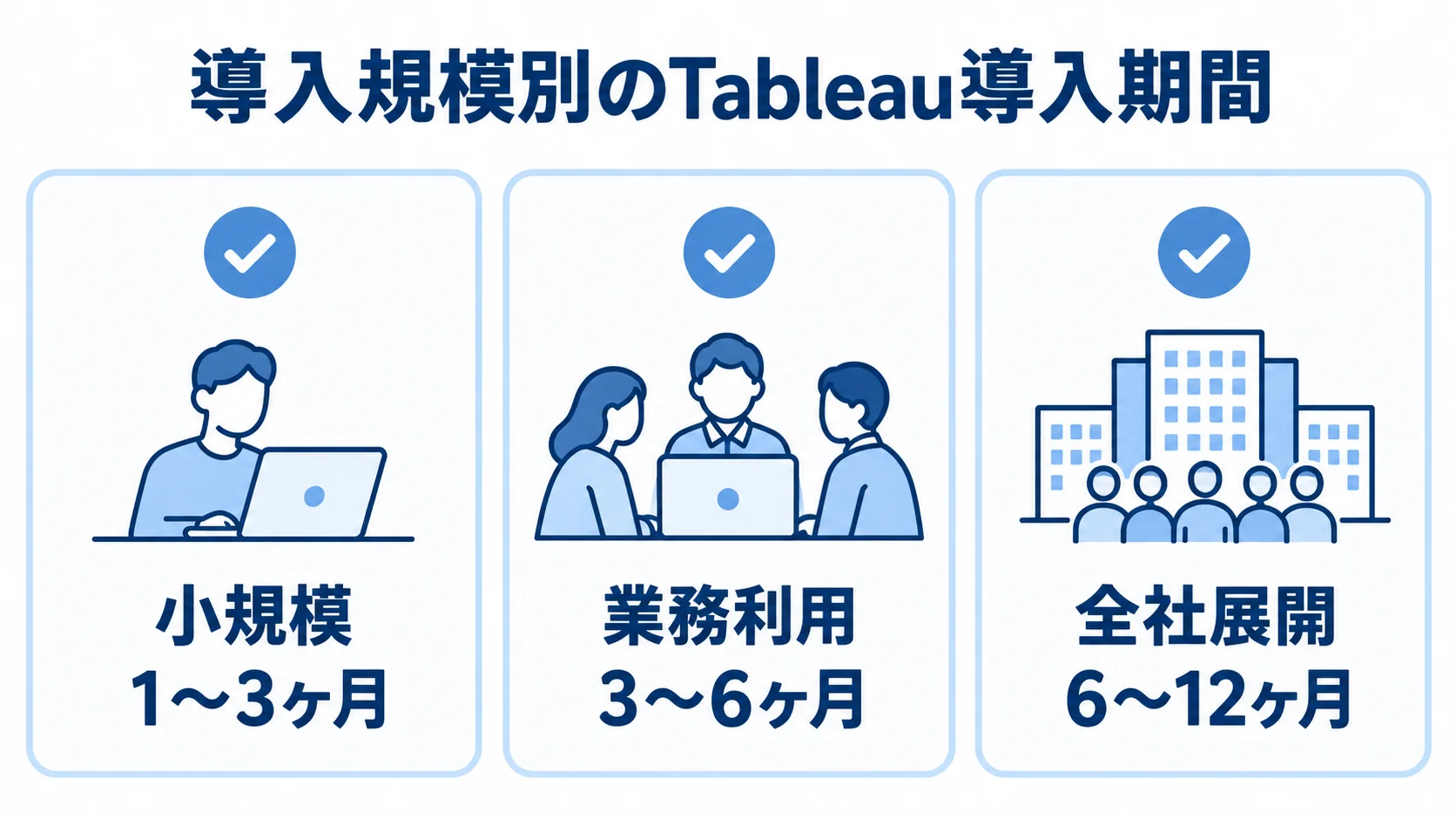

規模別の開発期間の目安
期間と費用は、対象範囲とデータ統合の深さに応じて、PoC・小規模から全社展開まで広がります。
- PoC・小規模:1〜3ヶ月、100万〜300万円程度
- 中規模:3〜6ヶ月、300万〜1,500万円
- 全社展開:6〜12ヶ月、1,500万〜3,000万円以上
PoCでは、1〜2種類のデータソースを取り込み、Tableau Prepや接続画面で整形します。数枚のダッシュボードで、意思決定に使える粒度と鮮度の数字が出るかを確かめます。
小規模の費用は、単一データソースの連携、基本的な集計、簡易な可視化に絞ったMVP(Minimum Viable Product)相当の目安です。データが整っていれば期間は短くなります。一方で、Excelや部門システムに散在していると、収集や名寄せに時間がかかります。
中規模では複数部門のデータを統合し、ファクトとディメンションを意識してモデルを設計します。計算フィールドやLOD(Level of Detail)表現でKPIを定義し、Live接続かExtract(Hyperへの抽出)かの更新方式を決めます。さらに、部門別・商品別にドリルダウンできる複数のダッシュボードも整えます。
全社規模では、異なるデータ構造やコード体系を統合し、行レベルセキュリティやServer/Cloudでの配布・ガバナンスも設計します。そのため、全社導入では要件定義とデータ整備だけで数ヶ月かかる場合があります。自社がどの段階を最初のゴールにするかが、現実的な計画の出発点です。
一般的なシステム開発との開発期間の違い
業務システムは要件が確定すれば進めやすい一方、BIでは実データの整備が期間を左右します。
- 一般的な業務システム:入力を正確に処理する仕組みを作り、要件確定後はウォーターフォール型で進める
- BI導入:実データを見て、異なる定義や粒度を使える数字にまとめる。期間の不確実性もある
- データの複雑さ:単一の基幹システムか、複数システムやExcelかで工数が変わる
- 画面と数字:Excelに慣れた人はドラッグ&ドロップでVIZをすぐ作れるが、数字の正しさを確かめるには工数がかかる
初期のVIZが早くできても、データ整備を軽視すると、後から数字が合わず手戻りするおそれがあります。指標の追加や定義の変更、新しいデータソースとの連携も続くため、初期から拡張しやすいデータ構造が必要です。
データ整備と計算ロジックの作成が加わるため、画面作成だけを比べると期間は延びます。実務で使える状態までの期間を見込むことが、BI導入の特徴です。
要件定義からリリースまでの工程別スケジュール

Tableau導入は、大きく5つの工程に分けられます。要件整理とデータ接続・整備に始まり、モデル・計算フィールドの実装、ダッシュボードの実装、検証・本番展開へと進みます。

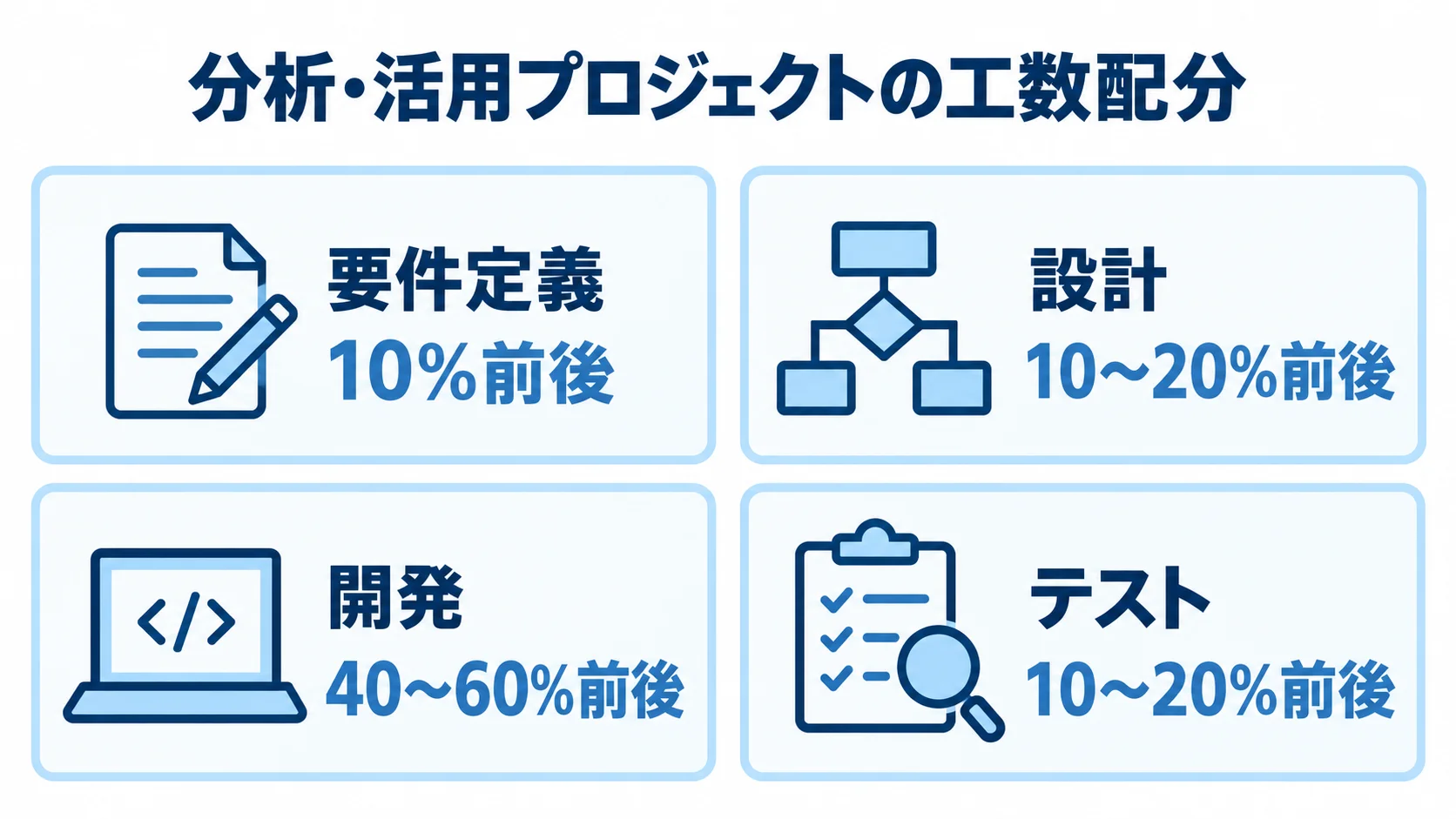

中規模の全体3〜6ヶ月では、データ接続・整備・モデル設計が全体の半分以上を占めます。分析・活用プロジェクトの工数目安は、要件定義が10%前後、設計が10〜20%前後です。
開発(データ加工・集計ロジック・ダッシュボード構築)は40〜60%前後、テストは10〜20%前後です。Tableauは画面作成が速い分、データ整形や計算フィールド設計、数値検証に時間が寄りやすくなります。
そのため、進捗は完成したダッシュボードの数だけでなく、意思決定に使えるデータが揃い、正しい数字を出せる状態かで測ります。
要件定義・データソース接続整備フェーズ
要件定義では、誰がどの数字を、どの粒度と鮮度で見るかを決めます。求める内容によって、必要なデータや更新方式が変わります。
- 経営:全社KPIを月次で見る
- 営業マネージャー:案件・売上を日次で確認
- 店舗・現場:前日実績を朝一番に確認
データの更新は、データソースへ直接問い合わせるLive接続か、Hyperへ抽出するExtractによる定期更新かを選びます。KPIの税抜・税込、締め日、部門区分は、関係部門で合意しておくと、後工程の手戻りを防げます。
要件整理には通常2〜4週間かかります。続く接続・整備フェーズが、Tableau導入の期間を最も左右します。
Tableauは、基幹システムやデータベース、Excelなどに対応するコネクタを備えます。クラウドサービスやSnowflake、BigQueryなどのDWHにも対応します。
接続は容易でも、データの粒度とコード体系はソースごとに異なりがちです。締め時期や欠損の扱いにも、違いが出ることがあります。
Tableau Prepでは、表記ゆれの統一、不要行の除去、テーブルの結合・ユニオンなどを行います。型の統一やピボット変換もあり、中規模でも整形に1〜3ヶ月かかることがあります。
「データはすぐ集まる」という前提が崩れることは、プロジェクト最大のリスクです。十分な期間を確保できるかが成否を分けます。
計算フィールド実装・ダッシュボード・検証フェーズ
モデルの粒度やKPIの定義、検証の精度が、Tableau導入の納期を左右します。
- モデル設計:売上明細をファクト、商品・顧客・カレンダーをディメンションとして関係を定義する
- 指標実装:計算フィールド、LOD、表計算によるKPIの定義
- 画面構築:KPIカード、部門・商品別のドリルダウン、期間比較の画面
- 検証・展開:既存集計との数値検証を経て、本番公開する
テーブル間のリレーションシップや結合を正しく設計することが、集計の正確さと性能を左右します。
売上や粗利、前年比などの指標は、計算フィールド、LOD(Level of Detail)表現、表計算(Table Calculation)で定義します。Excel関数に似ていますが、ビューの粒度に応じて評価されます。
期間比較、固定粒度での集計、条件付き集計など、複雑な条件ほど設計に慣れが必要です。設計・実装は中規模で1〜2ヶ月が目安です。
集計結果が合わない、または遅い場合は、データモデルやExtractを見直すことになります。そのため、期間には余裕を持たせます。
Tableauは表現力と操作性が高く、利用者が探索できる画面を比較的短期間で作れます。また、フィルターやパラメーターで絞り込み、ハイライトアクションも設定できます。
検証では、既存のExcelや旧レポートと数値を照合し、行レベルセキュリティで誰がどのデータを見られるかを確かめます。重い集計でも実用的な速度で返るかを確認し、Extractの最適化も検証します。
BIでは、数字が1つでも合わないと現場の信用を失います。だからこそ、検証だけで1〜2ヶ月を確保しておくと、本番後の不信感を減らせます。
検証を省いて急いで公開すると、各自がExcelで独自集計する状態に戻る可能性があります。
Tableau固有でスケジュールに影響する工程
一般的なBI工程に加え、PrepやLive/Extractによる整形、計算フィールド・LODの設計があります。Server/Cloudの選定と、Creator/Explorer/Viewerのライセンス・配布設計も必要です。
整形とロジックの実装は軽視されがちですが、正確で拡張しやすい分析には工数がかかります。どこにホストし、誰に配るかも、運用設計の一部です。
選定や権限設計の良し悪しは、公開までの速さと運用コストに影響します。特に期間を見積もりにくいのは、Prepによる整形と計算ロジックの設計、そしてServer/Cloudとライセンスの設計です。
Tableau Prepによる整形と計算フィールド・LOD設計
Tableau Prep、データモデル、計算フィールド・LODの設計は、データを見ながら作り込む工程です。
- Prepでの整形:列や行、表記、複数ソースを調整し、データを分析可能にする
- データモデル:テーブル間の関係とデータの粒度を整合させる
- 計算ロジック:ビューの粒度に合わせて計算フィールドやLODを設計する
Prepでは、列の分割・結合や不要行の除去、表記ゆれの統一ができます。複数ソースの照合やピボット変換もでき、フローを見ながら前処理を組めます。
ソースや変換ルールが増えるほど、Prepの設計と保守に時間がかかります。さらに、場当たり的な整形は、仕様変更時に壊れて修正が必要になります。
モデル設計が崩れると、フィルターが意図どおりに動かず、集計値の二重計上も起こります。そのため、粒度の異なるデータを整合的に扱う必要があります。
前年同期比や累計では、FIXED/INCLUDE/EXCLUDEや表計算を使います。顧客の初回購入日を固定した分析や条件付き構成比でも、これらを使います。ビューの粒度を正しく捉えないと、数字が合いません。
計算フィールドとLODの設計は、Tableauの分析力の核心で、特に習熟を要します。
こうした整形と計算は、実データで試行錯誤しながら進めるため、想定より長引きやすい工程です。最初のVIZは早く作れても、納期を左右するのは地道な整備とロジック作成です。したがって、期間を十分に配分します。
Tableau Server/Cloud選定とライセンス・配布設計
共有基盤と利用者の役割を要件定義で決めます。Server/Cloudとライセンスの違いを踏まえた設計が、公開時期や運用に関わります。
- Tableau Cloud:自社でインフラを構築・維持せず、立ち上げやすい
- Tableau Server:接続やセキュリティを制御しやすいが、構築設計が必要
- Creator:DesktopとPrep Builderを含む作成者向け、1人あたり月額約75米ドル前後
- Explorer/Viewer:1人あたり月額約42米ドル/約15米ドル。Explorerは分析・編集向け、Viewerは閲覧・操作向け
Tableau Serverは自社やクラウド上のインフラで運用し、Tableau CloudはSalesforceがホストするSaaS版です(旧Tableau Online)。
Serverはセキュリティ要件やネットワーク内のデータ接続を柔軟に制御できます。一方で、サーバー構築、認証連携、冗長化の設計に期間がかかります。Cloudは自社でインフラを抱えずに済むため、立ち上げが早くなります。
ライセンスは役割別のサブスクリプションです。Explorerはブラウザ上で既存データを分析・編集し、Viewerは公開済み画面を閲覧・操作します。
価格は改定されることがあるため、最新の価格と最低購入条件は公式料金ページで確認します。何百人に配るか、閲覧が中心か、自ら分析する人がどれだけいるかで、構成が変わります。
閲覧者にはViewerを厚くし、Creatorを必要最小限にする設計もあります。構成を誤ると、費用が膨らむことや、配布できずに使われないことがあります。
選定を後回しにすると、完成後も配布先が決まらず、公開が遅れるおそれがあります。そのため、要件定義の段階で配布先とライセンスを見通しておきます。
納期遅延の典型要因と対策

Tableau導入の遅延には、はっきりした傾向があります。画面作成そのものより、想定外のデータや数値を信頼できるものにするまでの検証・調整で起こりがちです。
Tableauは可視化が速いため、見栄えのよい画面ができると完了したと錯覚しがちです。その裏に残るデータ整備や数値検証は、見えにくくなります。
遅延の要因には、データ品質の問題と、発注側の準備や体制があります。計画時に余裕を設けて、リスクに対処します。
データ品質・数値不一致による手戻り
最も多い遅延要因は、データ品質と既存の数値との不一致による手戻りです。
- データの不備:欠損・重複・表記ゆれ・コードや締め時期のずれ
- 数値の不一致:取込、Prep変換、LODの粒度、定義、結合の問題を切り分ける
- 事前確認:契約・計画前に1〜2週間調査し、利用年数・粒度・定義・集計可否を確認する
- 段階検証:KPIを合意し、主要指標から整えて対象を広げる
Tableauの数値が現場の感覚やExcelレポートと違うと、誤りと判断されて使われなくなるおそれがあります。さらに、原因の特定に時間がかかると、整形や検証が長引きます。
KPIの税抜・税込、締め日、部門区分などは、要件定義の時点で関係部門と文書で合意します。定義の食い違いによる不一致を防ぐためです。
すべてを一度に完成させず、主要指標から正しく出せるようにしてから対象を広げます。こうすると、検証が際限なく続いて遅れる事態を避けやすくなります。

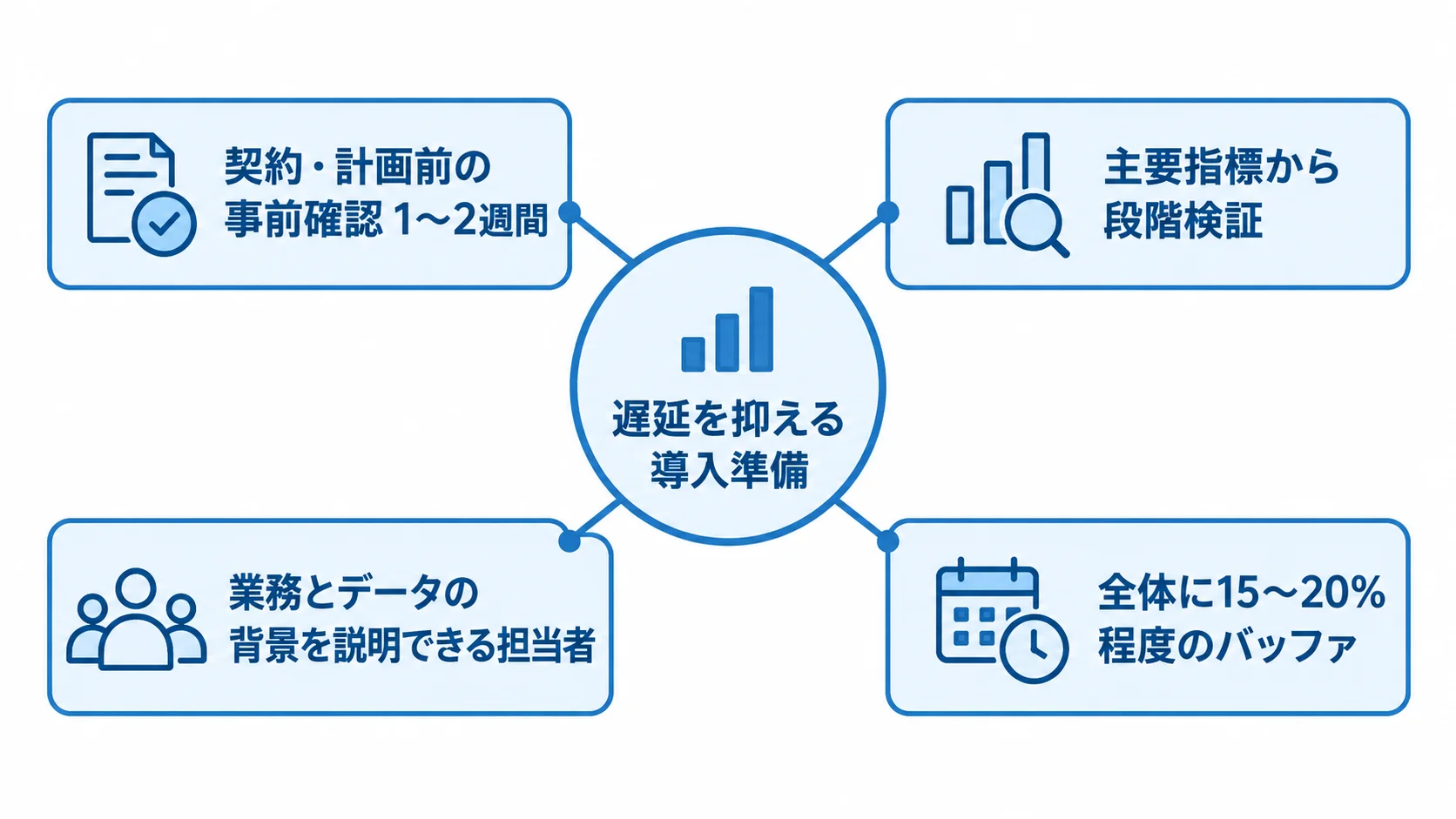

現実的なスケジュールを引くための発注側の準備
発注側の準備と体制は、開発会社の力量と同じくらい遅延を左右します。
- 担当者の配置:業務とデータの背景を説明できる人を決める
- 窓口の明確化:プロジェクト初期に提供窓口とキーパーソンを定める
- 段階導入:PoCや小規模から始め、主要部門で価値を確かめる
- 期間の余裕:全体に15〜20%程度のバッファを置く
部門コードの別の用途や、月末締め後に確定するデータ、過去に定義が変わった項目は、データだけでは分かりません。そのため、業務知識やデータの背景がなければ、BIの数字も実用性も高まりません。
現場の事情を開発側に伝える担当者を置くことが、構築精度と検証速度を左右します。また、発注側は最初から全社・全データの統合を目指さないようにします。
主要部門で使える画面を確かめてから投資を判断すれば、手戻りを抑えられます。たとえば、Tableauは1部門のデータで説得力あるVIZを素早く作り、経営や現場が価値を実感してから展開しやすいツールです。
特にデータ整備と数値検証には、余裕を持たせます。発注側の準備が整うと、予定どおりに進む見込みが高まります。
開発パートナーは、画面の見栄えだけでなく、データ整備や段階的な導入を提案できるかで評価します。Server/Cloudやライセンス設計まで提案できるかも、重要な判断材料です。
まとめ
規模別の期間、工程、Tableau固有の作業、納期遅延の要因と対策を見てきました。
Tableauの小規模導入は1〜3ヶ月、100万〜300万円が目安です。中規模は3〜6ヶ月、300万〜1,500万円です。全社展開は6〜12ヶ月、1,500万〜3,000万円以上が目安です。
工数の目安は、要件定義が10%前後、設計が10〜20%前後です。開発は40〜60%前後、テストは10〜20%前後で、データ整形・集計・可視化を担う開発が中心になります。
PrepやLive/Extractによる整形、計算フィールド・LODの設計は、期間を見積もりにくい要素です。Server/Cloudの選択とCreator/Explorer/Viewerのライセンス・配布設計も、スケジュールに影響します。
Tableauは直感的なドラッグ&ドロップで、最初のVIZを手早く作れます。一方で、データ整備や数値検証を軽視すると手戻りするため、可視化と丁寧な整備を両立する計画が欠かせません。
Tableauは可視化ツールであり、DWHなどのデータ基盤とは役割が異なります。
遅延を防ぐには、契約前のデータアセスメントやKPI定義の合意が有効です。加えて、段階導入、担当者の配置、15〜20%の余裕も役立ちます。
主要部門で効果を確かめてから、現実的なスケジュールを立てましょう。
▼全体ガイドの記事
・Tableau導入の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・データ基盤構築の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
