abas ERP導入のPoCは、検証範囲を絞って実データで適合度を確かめ、成功基準と期限を決めてから本番投資を判断するのが有効です。
役割の異なるPoC・プロトタイプ・モックアップは、目的に分けて使うと少ない投資で判断材料を得られます。導入検討者や計画担当者が予算内で判断する助けになります。
▼全体ガイドの記事
・abas導入の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
abas導入におけるPoC・プロトタイプ・モックアップの位置づけ

abas ERP導入のPoC・プロトタイプ・モックアップは、本番構築の前に小さく試すための手段です。目的を分けて使い分けると、何を確かめるかが定まります。
SAP S/4HANAのようなTier1 ERPと汎用クラウドSaaSの中間に位置するミッドマーケットERPとして、生産管理・在庫管理・購買・会計を1つのデータモデルで統合しています。
画面のデザインや操作性に加えて、標準機能が複雑な部品表や生産方式に適合するかも、投資判断の核心です。
PoCでは、限定した範囲で実際に動かし、部品表や生産方式、既存データの移行、現場での操作の実現性を確かめます。

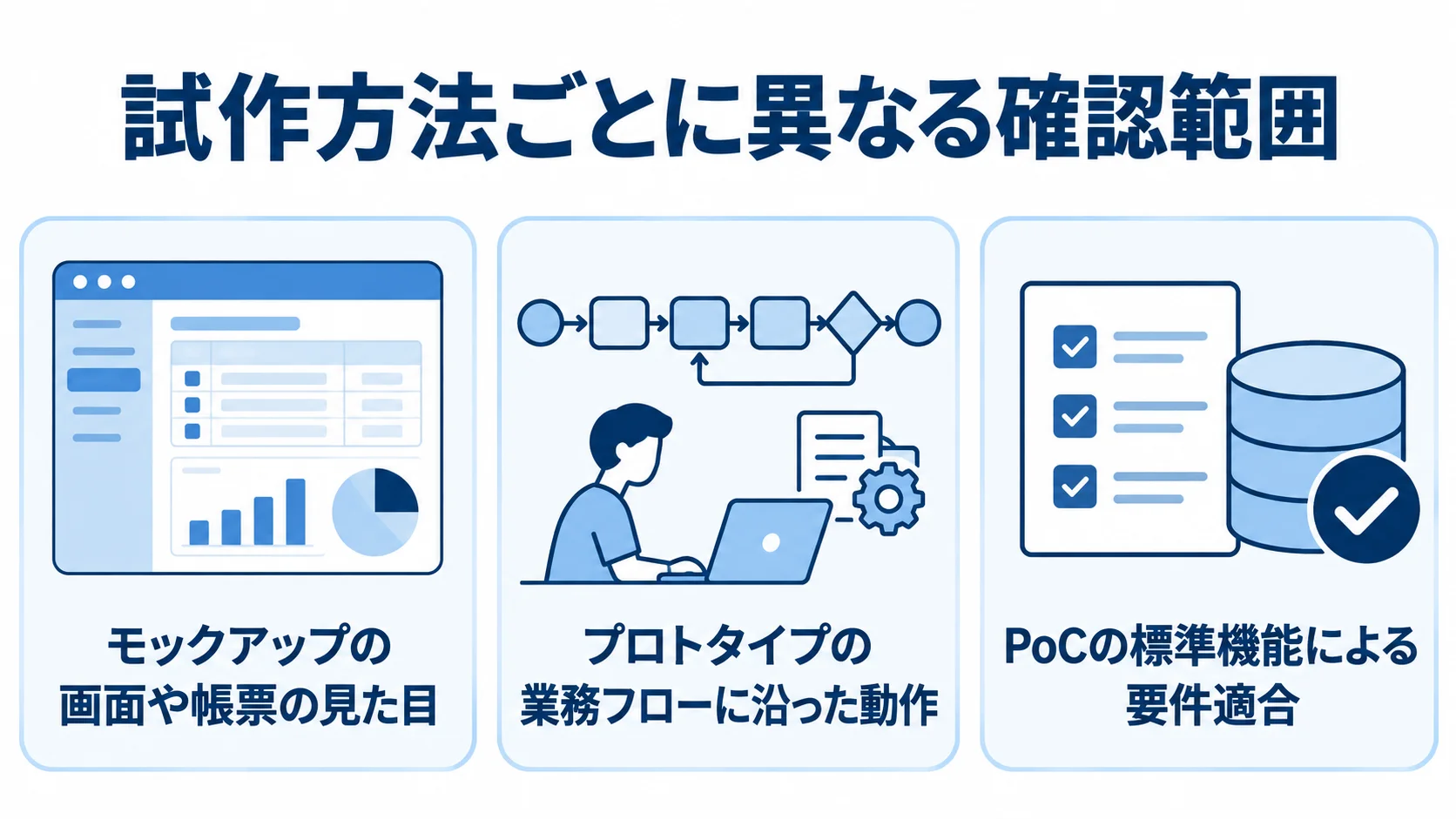

PoC・プロトタイプ・モックアップの違いと目的
目的を分けておくと、検証の焦点がぶれにくくなります。3つの違いは、何を確認するか、どこまで実際に動かすかにあります。
- モックアップ:画面や帳票の見た目を示します。完成形の共有や要望の早期把握に向いています。
- プロトタイプ:実際に使う画面や帳票を試作し、業務フローに沿って動かせる状態にします。
- PoC:標準機能が業務要件を満たすかを、技術面と業務面から検証します。
PoCでは、多階層の部品表や個別受注生産の案件別原価管理を確かめます。
既存データの移行も、実データや本番相当の条件で検証します。
モックアップでは、abas ERPを実際には動かさず、関係者と完成形を共有します。これにより、画面項目や帳票の並びへの要望も早い段階で引き出せます。
プロトタイプでは、代表製品の部品表登録や受注から出荷までを、サンプルデータで動かします。
abas ERPでは、対象業務や製品ラインを絞って検証し、その結果を本番設計に反映すると投資効率を高められます。
3つを使い分ければ、少ない投資から判断材料を得て、段階的に導入できます。
フィット&ギャップ分析としてのPoCの重要性
PoCには、契約前に標準機能で自社の要件をどこまで満たせるかを確かめる、フィット&ギャップ分析の役割もあります。ERPは投資額が大きいため、生産方式への適合度がわからないままだと、本格導入の稟議が通りにくいことがあります。
そこで、効果は見込めても不安が残る領域を、実データで小さく検証します。こうしておけば、経営層の承認を得る材料になります。
- 適合の確認:複雑な部品表を標準機能で登録できるかを見る
- 業務の確認:個別受注生産の原価管理が想定どおり動くかを試す
- 現場の確認:実際の利用者が違和感なく操作できるかどうか
PoCで課題が見つかることは、本番前に大きな手戻りを避けられた成果と捉えられます。
複雑な部品表や生産方式への対応は、abas ERPの価値の核です。小さく適合度を確かめてから投資すれば、リスクを抑えて前に進めます。
PoCは、本番導入の可否とカスタマイズの範囲を判断するための投資と位置づけます。結果は、経営層と共有できる形で残しておきます。
PoCの費用と期間の目安
abas ERPのPoCにかかる費用と期間は、検証範囲によって変わります。本格導入より小さな投資で試せます。
導入パートナーが契約前に、無料貸出環境やトライアル環境を用意する場合があります。これを活用すると、実データによるテスト運用を2〜4週間程度行えます。
特定の製品ラインや生産工程を対象に本格的なPoCを行う場合は、数ヶ月単位の期間を見込みます。
自社の中心メンバーがテスト運用を担えば、外部コンサルに検証作業を任せる場合と比べて、30万〜80万円程度の費用削減が可能とされています。
トライアル環境・小規模PoCの費用と期間
対象を1つの製品ラインまたは業務プロセスに絞る場合は、2〜4週間が目安です。本格的なPoCでは、1〜3ヶ月程度かかります。
abas ERPのPoC期間には、環境設定、代表製品の部品表登録、一部の業務プロセスの実装が含まれます。また、サンプルデータまたは本番相当のデータを投入し、検証項目に沿って動作と操作性を確かめます。
- 環境費用:無料貸出環境やトライアルライセンスの活用
- 対象範囲:核心となる製品ラインと生産方式に絞る
- 試作範囲:画面や帳票は、代表的な数画面と数帳票に限る
PoC段階では、恒久ライセンスの購入やインフラ投資は避け、全機能の作り込みは本番フェーズに回します。
全業務・全拠点に広げると、費用と期間が膨らみ、結論が出ないリスクもあります。そのため、対象業務で標準機能が動けば本番投資を判断できる、というテーマに絞ります。
abas ERPのPoCで検証すべきポイント

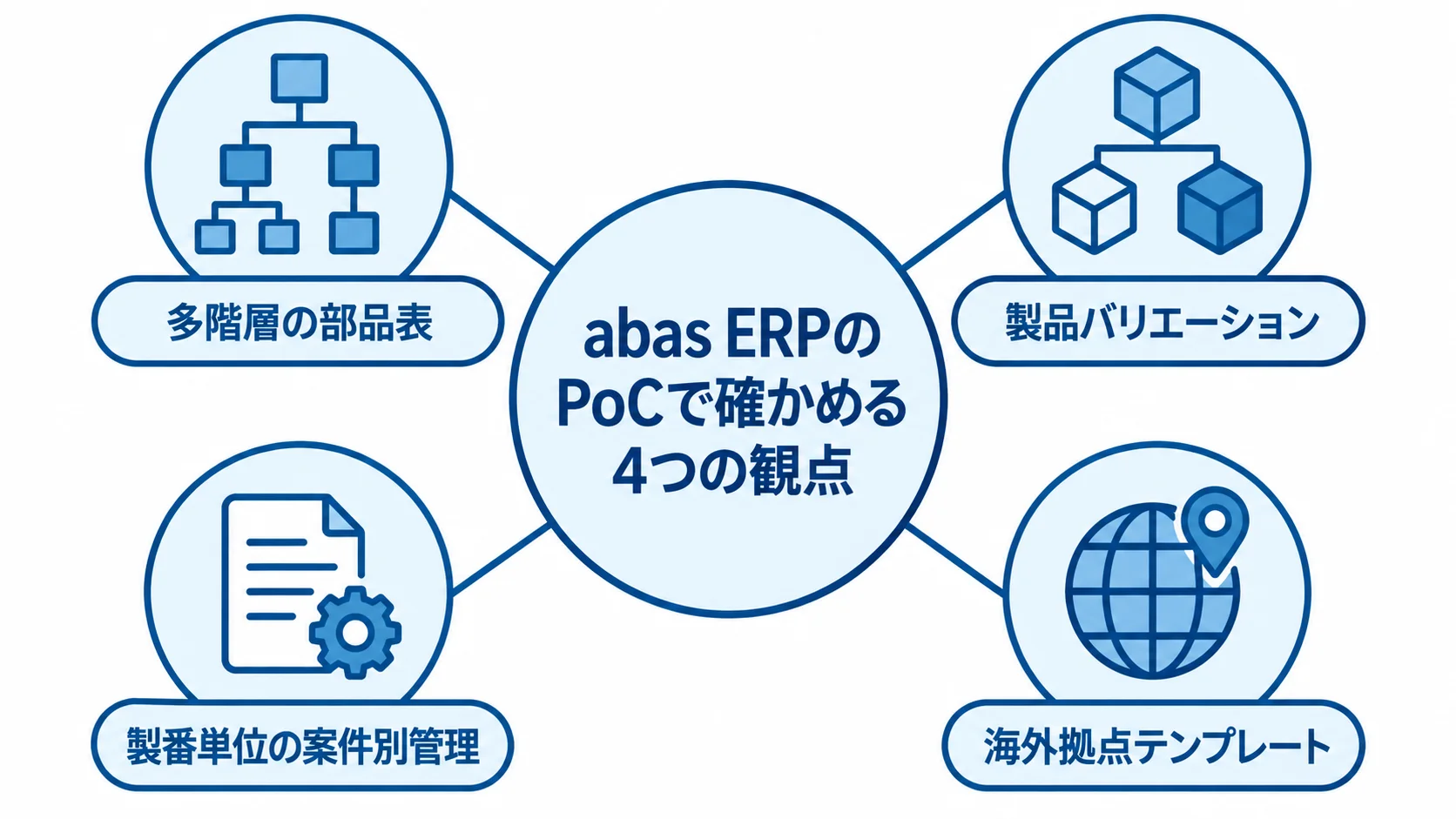

abas ERPのPoCは、汎用的な業務ツールのPoCとは焦点が異なります。複雑な生産方式への適合と、導入後の運用要件を確かめることが中心です。
- 部品表と生産方式:多階層の部品表や各生産方式への適合
- 現場の操作性:日々使うオペレーターが実データで操作し、業務フローとのずれを見る
- データ移行:移行手順や所要時間、コード体系などの差異
- 構成と費用:必要なモジュールとユーザー数から、ライセンス費と保守費を見積もる
生産方式には、見込生産、個別受注生産、受注組立生産があります。追加のカスタマイズなしでどこまで対応できるかを、製品データで確かめます。
移行元は生産管理・在庫管理・会計システムです。コード体系や部品表の階層構造の差が問題にならないかも検証します。
必要なモジュールは、ERPコアとPPS、必要に応じてPLMなどです。PoCで要件を固めることで、ユーザー数と本番費用の見通しを立てられます。
検証項目と定量的な合否基準は、事前に一覧にして、発注側とパートナーで合意しておきます。
途中で項目を追加すると、範囲が広がり、期間と費用も膨らみます。そのため、決めた項目の合否確認を一区切りとする運用を、発注側と開発会社で共有します。
abas ERPならではのPoC観点

abas ERPのPoCは、汎用的な業務ツールやシンプルなクラウドSaaSのPoCとは異なります。とくに、複雑な部品表への適合と、海外展開用テンプレートの妥当性が重要です。
中堅製造業で複雑な生産方式を扱う場合や、複数拠点への標準展開を想定する場合には、これらの確認が本番導入の成否を左右します。
複雑な部品表・個別受注生産の適合度検証
生産方式のミスマッチを避けるには、本番構築の前に、代表製品の部品表の一部をシステムに登録して試すことが有効です。
- 部品表構造:多階層の構造を標準機能で表現できるかどうか
- オプション設定:製品バリエーションをどこまで扱えるか
- 案件別管理:個別受注生産(ETO)や受注組立生産(BTO)の場合、部品表・工程・原価を製番単位で管理できるかを試す
見込生産向けの汎用パッケージを個別受注生産の工場に導入したところ、製番単位の個別原価管理ができず、Excelでの二重管理に戻ったという事例が報告されています。
適合度検証を省くと、同様の失敗に陥るリスクがあります。なお、abas ERPは個別受注生産・変種変量生産への対応力に定評があるとされています。それでも、自社固有の部品構成や生産パターンとの適合は、実データで確かめる必要があります。
適合の可否を先に洗い出しておけば、本番の要件定義とカスタマイズ範囲を、精度高く見積もれます。移行の勘所を早くつかめるのも、PoCの成果です。
海外拠点展開を見据えたテンプレート検証
海外拠点へ展開する場合は、1拠点目の構成が標準テンプレートとして妥当かを、PoCで確かめる価値があります。
PoCを本社や国内拠点だけで行うと、海外拠点の要件は後回しになりがちです。テンプレートの展開を見据えて、早い段階から確かめておきます。
- 海外拠点の要件:多言語、現地通貨での会計、現地の税制や商習慣への対応
- テンプレートの範囲:標準化する部分と、拠点ごとに個別対応する部分の線引き
- 成功基準:多言語・多通貨を標準機能か軽微な設定で実現し、海外展開を円滑に進められること
少量のきれいなデータで成功したデータ活用PoCが、本番の大量で多様なデータでは精度を落とすのと同じように、単一拠点での成功が海外拠点では通用しないことがあります。
PoC死を避けるための進め方

費用と時間を投じたPoCが本番導入に進まず放棄される「PoC死」は、ERP導入でも起こり得ます。
PoC死の代表的な原因を理解し、防ぐための具体策をあらかじめ設計しておくと、結果を投資判断につなげやすくなります。
PoC死の原因と現場を巻き込んだ検証
最大の原因は、現場を巻き込まないまま、情報システム部門だけで検証を進めてしまうことです。機能や価格だけで比べ、日々操作する現場のオペレーターが参加しないままだと、稼働後に「使いこなせない」「以前のExcelの方が使いやすい」と反発されることがあります。その結果、入力が定着せず、システムが形骸化するケースも少なくありません。
- 選定段階からの参加:現場のキーパーソンをPoCに加える
- 実際の操作:現場担当者によるデモや実機検証
- 受容性の判定:実データで問題なく操作できることを、成功基準に含める
現場が自ら操作して使えると判断したシステムは、経営層が決めたシステムより定着率が高くなります。そのため、技術的な適合度に加えて現場の受容性を必須項目にすると、想定外の反発リスクを下げられます。
スコープ限定・定量的成功基準・期限の設定

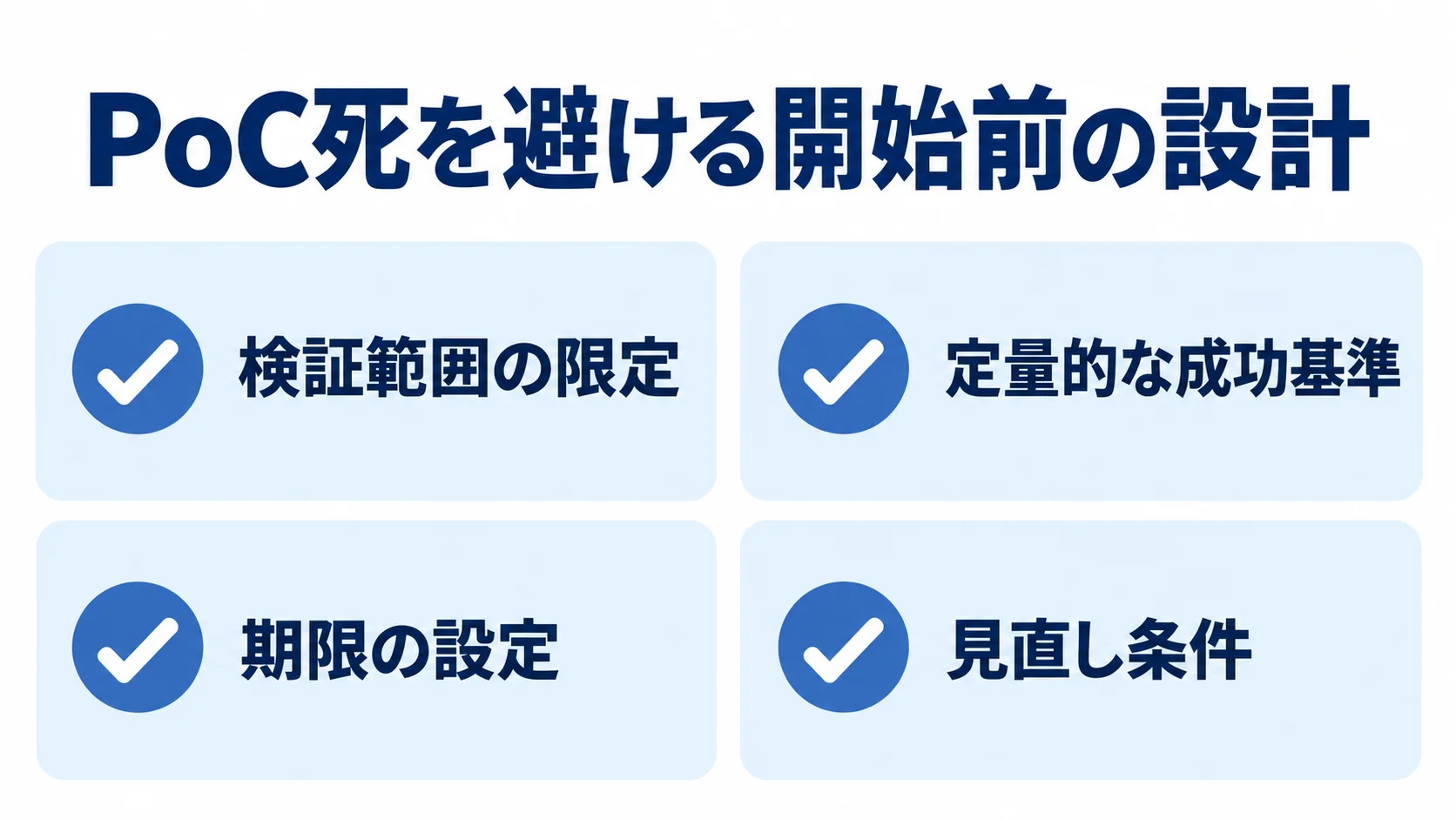

PoC死を防ぐには、検証範囲、合否基準、期限、見直し条件を、開始前に決めておきます。
- 範囲:全拠点・全製品の一括検証は避け、製品ライン1つの部品表と生産方式に絞る
- 成功基準:部品表登録率と、製番単位の原価管理の状況
- 期限:トライアルは2〜4週間、本格PoCは3ヶ月以内に結論を出す
- 見直し:想定した業務利用が定着しない場合に、運用をどう見直すかの条件
成功基準の例は、対象製品の部品表を標準機能で100%登録できることや、個別受注案件の原価を製番単位で正確に管理できることなどです。また、現場オペレーターが研修後1週間以内に日常操作を習得できることも、合否を判断できる目標になります。
検証を続けるほど結論が遅れ、投資判断が停滞するリスクがあります。期間を短く区切ることは、コスト削減にもつながります。稼働後○ヶ月の時点で業務利用が定着しなければ運用を見直す、といった撤退・見直しの基準も有効です。
まとめ
PoC・プロトタイプ・モックアップの違いから、フィット&ギャップ分析、費用と期間、abas ERPならではの検証観点、PoC死を避ける進め方までを見てきました。
トライアル環境を使えば2〜4週間、本格的なPoCは1〜3ヶ月が期間の目安です。自社のメンバーが検証を担うと、30万〜80万円程度の費用削減も見込めます。
abas ERPのPoCでは、複雑な部品表や個別受注生産への適合度を確かめます。海外展開を見据える場合は、テンプレートとしての妥当性も確認します。
現場のキーパーソンを選定段階から巻き込み、対象を1つの製品ラインに絞ります。判断の基準には、部品表登録率や原価管理の正確性を置きます。
複雑な生産方式への対応力は、abas ERPの本質的な価値です。小さく適合度を確かめてから投資すれば、リスクを抑えて着実に前進できます。
導入の際は、検証する核心のテーマを明確にしたうえで、中堅製造業のERP導入とabas ERPの実績が豊富なパートナーに相談することをお勧めします。
▼全体ガイドの記事
・abas導入の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
