アプリ改修の開発期間・スケジュール・納期について

アプリ改修の開発期間は、対象を絞る分だけ全面刷新より短く、数週間から数ヶ月が基本です。ただし、ストア審査とテストの工程を見落とすと、納期を読み違えやすくなります。

期間を見積もる前に確認したいのは、対象範囲と必要性、そしてレビューです。

  • 対象範囲:改修するアプリと業務の範囲
  • 必要性:現行アプリを見直す理由
  • レビュー:改善後の条件の評価

アプリ改修とは、既存のWebアプリ・モバイルアプリを対象に、システム全体は作り替えず、特定の機能・特定の画面・特定のモジュールだけをピンポイントで手直しする取り組みです。

他の6つの取り組みは、いずれも全面的な作り直しを前提としています。たとえば、技術手法を中心に据えるモダナイゼーションや、経営判断を中心に据えるアプリ刷新は、アプリ全体を対象に含みます。

これに対してアプリ改修は、全部は変えず、部分最適で済ませるという選択肢を示す点が最大の違いです。

全面リニューアルには予算が届かないものの、OS新バージョン対応や特定画面のバグ修正、軽微な機能追加は進めたい企業に向いた開発形態です。今すぐ直したい不具合や追加したい機能がある担当者に向けて、現実的な納期を描くための判断材料を取り上げます。

本テーマに関する全体ガイドは、以下の記事をご覧ください。

▼全体ガイドの記事
・アプリ改修の完全ガイド

アプリ改修の位置づけ(他6つの取り組みとの違いと「部分改修」の境界線)

アプリ改修の開発期間を正しく見積もるには、まず名前の似た他6つの取り組みとの違いと、「どこまでが改修と呼べる範囲なのか」という境界線を明確にしておく必要があります。この境界線を誤ると、小規模リニューアルに相当する作業を改修の基準で見積もってしまい、スケジュールが大きく崩れます。

全面刷新を前提とする他6つの取り組みとの違い

アプリケーションのモダナイゼーションは、マイクロサービス化やコンテナ化といった技術手法を中心に据えています。また、アプリ刷新は経営判断と予算承認のプロセスを、アプリ更改はOS・フレームワークのEOLという外圧的な期限への対応を、それぞれ中心に据えています。

アプリリニューアルはUI/UXの陳腐化、アプリリアーキテクチャはアーキテクチャ構造そのものの再設計、アプリリプレイスは自社スクラッチから他製品・他ベンダーへの乗り換えに、それぞれ重きを置いています。これら6つは、いずれもアプリ全体を作り替える、あるいは作り替えるかどうかを判断する取り組みです。

これに対してアプリ改修は、アプリ全体には手を付けず、特定の機能・画面・モジュールだけを直します。対象範囲そのものが根本的に異なるため、開発期間の見積もりでも、全体アセスメントや要件定義といった上流工程を大きく圧縮できる点が特徴です。

「部分改修」と呼べる規模の目安(工数・予算の境界線)

機能が極めてシンプルな小規模アプリ(MVP)の新規開発費用の相場は、100万〜300万円(1〜3ヶ月)とされています。この水準を踏まえると、「小規模な部分改修」と呼べる境界線の目安は、予算が数十万円〜100万円未満、工数が0.5〜1人月未満です。

これを超えて予算が数百万円規模に膨らみ、要件定義からテストまでの一連の開発工程を再び踏む必要が出てきた場合は、実質的に小規模なアプリリニューアルやリビルドの範疇に入ってしまいます。

発注前にこの境界線を意識しておけば、「改修のつもりが、気づけば刷新規模になっていた」という予算や納期の見誤りを防げます。

ポイント

アプリ改修は全体を作り替えず部分的に手直しする選択肢です。予算数十万〜100万円未満、工数0.5〜1人月未満を超えるなら、刷新規模として計画し直す必要があります。

改修内容別の開発期間・費用の目安

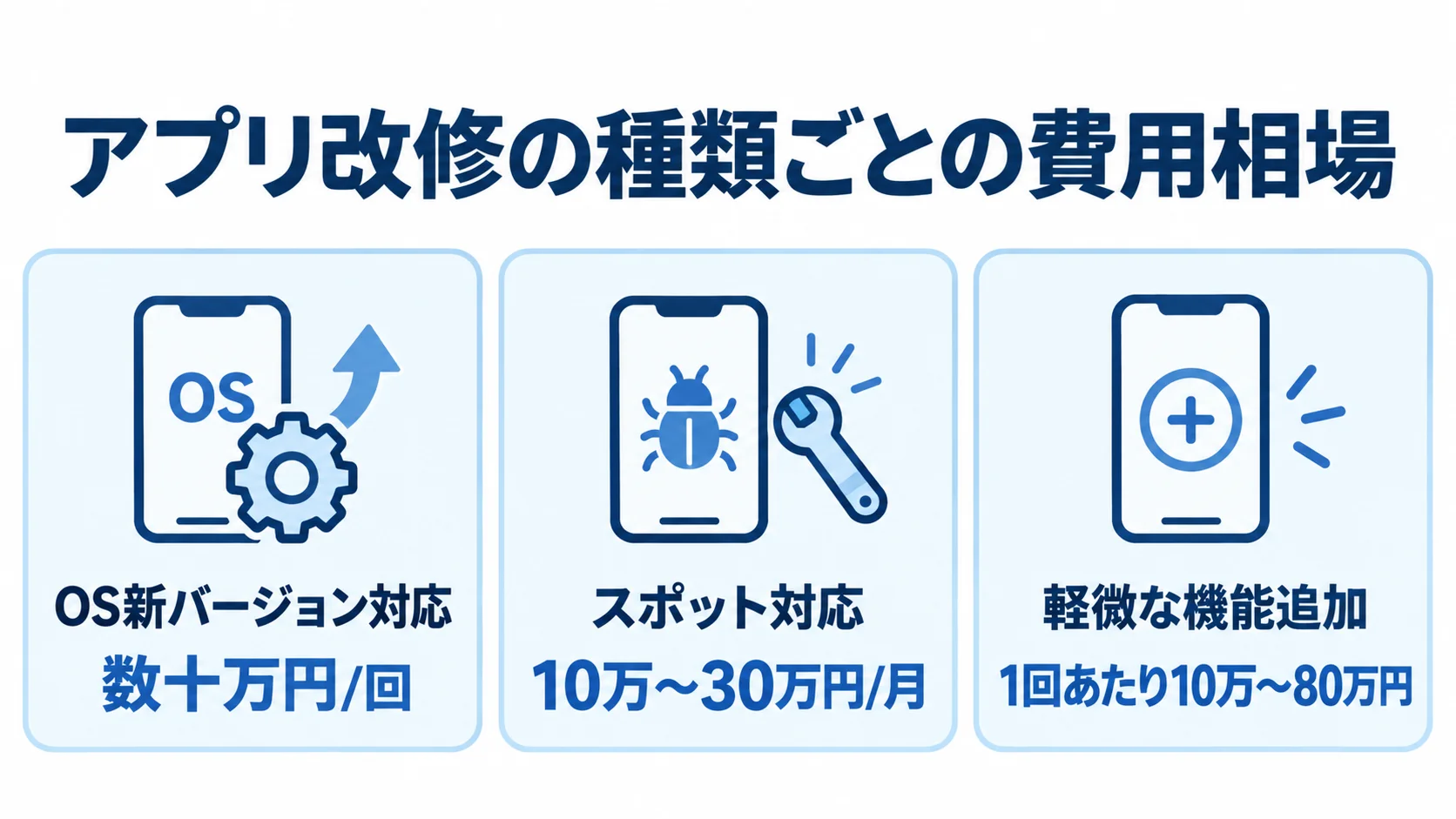

OS新バージョン対応、スポット対応、軽微な機能追加の費用目安を3枚のパネルで示した図。
対応内容ごとに費用の単位や幅が異なります。

一口に「アプリ改修」といっても、代表的なのはOS新バージョン対応・軽微なバグ修正、スポット対応、軽微な機能追加の3パターンで、期間と費用の水準はそれぞれ異なります。一方で、全面刷新であれば数ヶ月〜1年以上のスケジュールを組むところを、改修では対象を絞ることで、数週間〜数ヶ月という短いサイクルに収めるのが基本方針です。

OS新バージョン対応・軽微なバグ修正の期間感

iOSやAndroidの年次メジャーアップデートに伴う仕様変更への追従や、古いAPIの修正といったOS新バージョン対応は、数十万円/回が目安です。

緊急の不具合発生時のみ対応する場合や、軽微なバグ修正をオンデマンド体制でスポット対応する場合は、10万〜30万円/月程度が相場です。

いずれも、既存のアーキテクチャやデータベース設計を大きく変えない範囲であれば、比較的短期間・低コストで完了しやすいのが特徴です。

軽微な機能追加の期間感(画面・機能単位)

軽微な機能追加は、1回あたり10万〜80万円(約0.3〜1人月)が目安ですが、内容によって幅があります。

たとえば、お問い合わせ・フィードバック機能の追加は20万〜50万円(0.3〜0.8人月)、プッシュ通知機能は10万〜80万円(0.5〜1人月)、ログイン機能は20万〜80万円(0.5〜1.5人月)という水準です。

事業として本腰を入れて機能改善を続ける場合は、初年度の追加開発費として初期開発費の30〜50%程度の予算を確保しておくことが推奨されます。ただし、改修の規模が大きくなると1回あたり数百万円単位になることもあるため、前の節で触れた「部分改修の境界線」を都度意識しておくことが重要です。

ポイント

OS対応は数十万円/回、軽微な機能追加は10万〜80万円(約0.3〜1人月)が目安です。1回の規模が数百万円単位になりそうなら、部分改修の境界線を超えていないか見直します。

開発期間・納期を左右するストア審査とテスト工程

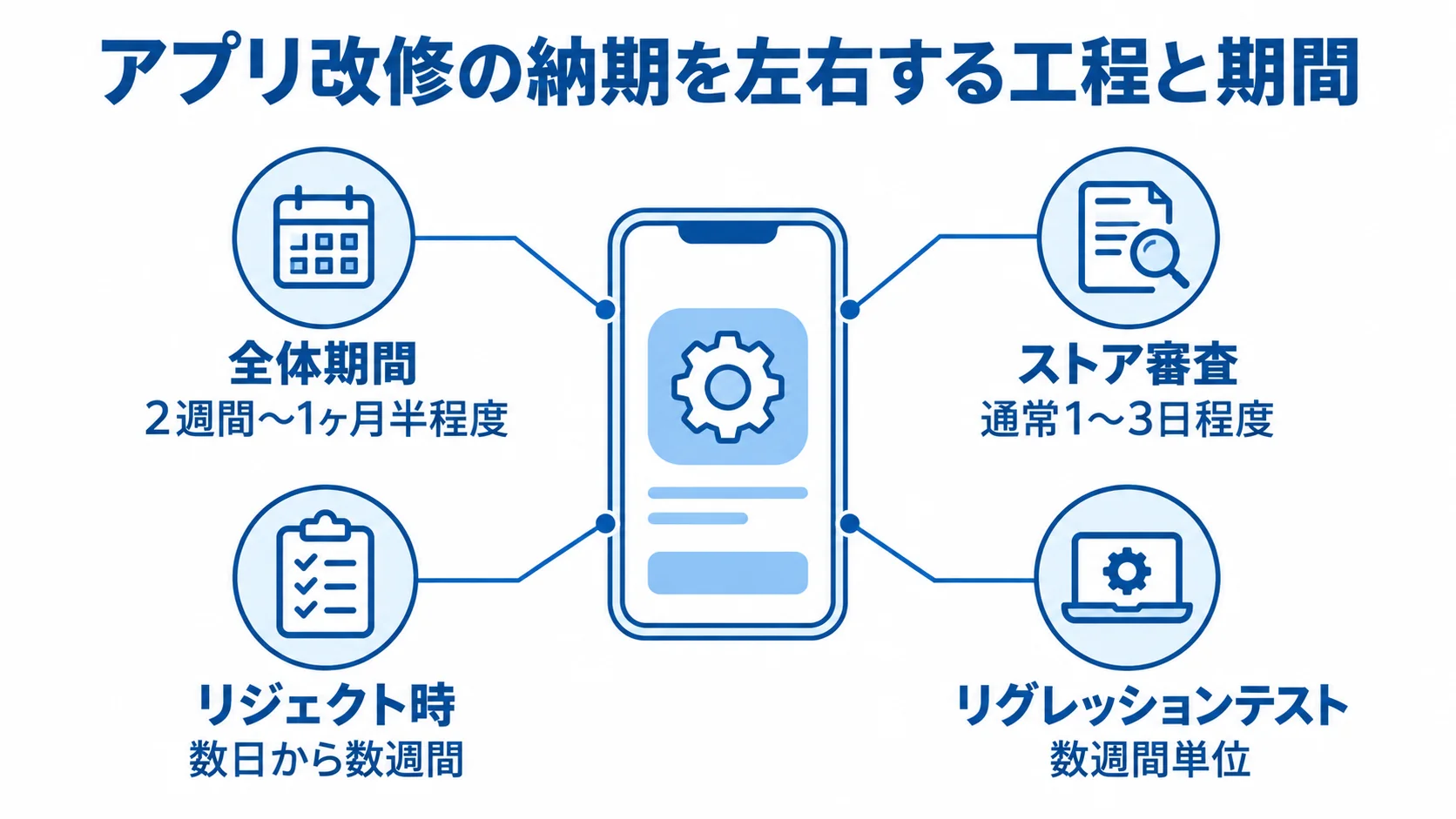

アプリ改修の全体期間を中心に、ストア審査、リジェクト時の遅延、リグレッションテストの期間を注釈で示した図。
実装以外の工程にも、日程の余裕を見込む必要があります。

「軽微な修正だから数時間か数日で終わる」と見積もりがちですが、実際の開発期間は2週間〜1ヶ月半程度を想定する必要があります。実装自体が短くても、その前後に見落とされがちな2つの工程が納期を左右します。

ストア審査のリードタイムとリジェクト時のバッファ

モバイルアプリを更新するたびに、App StoreやGoogle Playの審査を通過する必要があります。審査自体は通常1〜3日程度ですが、ガイドライン違反などでリジェクト(却下)されると、コードの修正と再提出が必要になり、数日から数週間単位でリリースが遅れるリスクがあります。

たとえ数日で終わる軽微なバグ修正でも、ストア審査の待ち時間とリジェクト時のバッファを含めると、ユーザーの手元に改修版が届くまでには最低でも2〜3週間の納期を見込んでおくのが安全です。

リグレッションテスト(回帰テスト)に要する期間

システムの1箇所を変更するだけでも、別の画面や帳票出力、バッチ処理などに連鎖的な影響を及ぼすリスクがあります。

そのため、プログラミング自体がすぐに終わっても、新機能の追加によって既存の正常な部分が壊れていないかを確認するリグレッションテストを、必ず実施しなければなりません。影響範囲を調査し、一見無関係に見える部分まで含めてテストするため、安全に本番リリースするまでには、数日ではなく数週間単位のサイクルを見込むのが現実的です。

予算や納期を理由に影響範囲調査やテストを省略・簡略化すると、想定外の不具合(デグレード)を招く致命的な失敗要因になるため、避けるべきです。

ポイント

実装が数日で済む修正でも、審査とテストを含めると、納期は2週間〜1ヶ月半程度を見込む必要があります。審査のリジェクトに備え、リリースまでの余裕も残しておくことが大切です。

短納期を実現するための進め方

短いスプリント、必須機能の絞り込み、影響範囲調査、テスト工数の確保を並べた確認カード図。
実装範囲を絞り、調査とテストを残す組み立てです。

限られた予算と短い納期の中で成果を出すためには、大規模プロジェクトとは異なる進め方の工夫が必要です。

アジャイル的な短いスプリント運用

仕様変更や部分改修に柔軟に対応するには、アジャイル開発の手法を取り入れるのが一般的です。

1〜4週間の短い期間(スプリント)を一区切りとし、要件確認から実装、テスト、リリースまでを小さく回していく進め方です。この進め方であれば、OSアップデートや利用者からの要望といった外圧の期日が迫ったときにも、進行中のサイクルの優先順位を組み替えて対応を差し込めます。

大規模プロジェクトのようなウォーターフォール型の重い計画プロセスを持ち込まないことが、短納期を実現する第一歩です。

影響範囲調査とスコープの絞り込み

コストと期間を抑えたいときは、影響範囲調査やテストの工数は残したまま、実装する必須機能(スコープ)を最小限に絞るのが鉄則です。

仕様書(ドキュメント)が整備されていないシステムでは、影響範囲の特定が極めて困難になります。その結果、「複雑な既存コードをゼロから読み解くぐらいなら作り直した方が早い」という事態にもなりかねません。

改修範囲を絞り込みつつ、影響調査とテストには工数をきちんと配分するというメリハリが、短納期と品質確保を両立させるポイントです。

ポイント

1〜4週間のスプリントで小さく回すと、外圧による期日にも優先順位の組み替えで対応できます。必須機能に絞り、影響範囲調査とテストの工数は削らないことが目安です。

依頼先選定が納期に与える影響

小規模な改修案件であっても、どのパートナー企業に依頼するかによって、納期の確実性は大きく変わります。

単発の受託開発しか経験のないパートナーに依頼すると、影響範囲調査に想定以上の時間がかかり、短納期が実現できないケースも少なくありません。

部分改修に慣れたパートナーであれば、既存コードの読み解きから見積もり提示までを短期間で行い、着手から納品までのリードタイムを圧縮できます。

部分改修・スポット対応の実績確認

依頼先を選ぶ際は、大規模な新規開発の実績だけでなく、稼働中のアプリに対する部分改修・スポット対応の実績があるかを見極めておく必要があります。

仕様が整理されていない状態からでも、現状の業務フローやシステムの動きを丁寧にヒアリング・分析し、影響範囲を特定して安全に開発を進められるパートナーであれば、短納期でも品質を落とさずに改修を完了できます。

あわせて、自社と同業種・同規模のアプリの改修実績があるかも、判断材料として有効です。

発注前に確認すべき体制と進め方

発注前には、ストア審査対応をどこまでサポートしてくれるか、リジェクト時の再申請対応にどの程度のスピード感で動いてくれるかを確認しておくことが欠かせません。

依頼先が改修のたびに仕様書・設計書を最新化して納品してくれるかどうかも、次回以降の改修をスムーズに進めるうえで重要な確認事項です。

見積もりの安さだけでなく、「できないこと」やリスクを率直に伝えてくれる誠実なパートナーを選ぶことが、短納期のプロジェクトほど成否を分けます。

ポイント

依頼先は、稼働中アプリの部分改修やスポット対応の実績で選ぶのが基本です。ストア審査の対応や仕様書の更新まで確認すると、納期の確実性を見極めやすくなります。

まとめ

アプリ改修の開発期間・スケジュール・納期について、他6つの取り組みとの違いから依頼先の選び方まで見てきました。途中では、規模の目安、改修内容別の期間や費用感、ストア審査とテストの影響も確認しました。

アプリ改修が他の6つの取り組みと異なるのは、アプリ全体ではなく特定の機能やモジュールだけを対象とし、工数0.5〜1人月未満、予算数十万〜100万円未満という小規模な範囲に絞り込む点です。

開発期間は、ストア審査やリグレッションテストを含めて2週間〜1ヶ月半程度が目安です。影響範囲調査を省略すると重大なデグレを招くため、スコープを絞りつつ調査とテストに工数を配分することが欠かせません。

部分改修やスポット対応の実績があるパートナーに、早めに相談することをお勧めします。

▼全体ガイドの記事
・アプリ改修の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
