アプリ刷新の納期は、実装期間だけでなく、意思決定から稟議承認、体制構築までを含めて見積もります。上流の意思決定は合計2〜4ヶ月、実装は範囲により3〜18ヶ月が目安です。
既存アプリの刷新では、実装に入る前に、現状の課題を数字で示し、予算を確保し、ベンダーを選ぶ作業が必ず発生します。
- 合意形成:現状把握から稟議承認までに要する期間
- 実装範囲:刷新範囲で変わる開発期間のレンジ
- 遅延対策:フェーズゲートと段階的リリースによる手戻りの抑制
本テーマの全体像は、以下の記事にまとめています。
▼全体ガイドの記事
・アプリ刷新の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
アプリ刷新の位置づけ(アプリケーションのモダナイゼーションとの違い)

アプリ刷新の開発期間を正しく見積もるには、まず「アプリケーションのモダナイゼーション」との役割の違いを押さえておく必要があります。
同じアプリの刷新を扱っていても、主軸に置く論点はまったく異なります。両者を混同すると、期間の見積もりそのものがずれてしまいます。
技術手法(HOW)と経営判断(WHY/WHEN)という2つの視点の違い
アプリケーションのモダナイゼーションでは、技術的なアプローチごとの実装期間が主な論点になります。たとえば、モノリスを機能単位に分割するマイクロサービス化は約8〜18ヶ月、Docker等によるコンテナ化は約4〜10ヶ月、バックエンドAPIを流用したまま行うフロントエンド単体刷新は約3〜12ヶ月です。
これに対してアプリ刷新では、実装工程の期間そのものよりも、「なぜ今このアプリを刷新するのか」を経営層に説明し、予算とプロジェクト体制を確保するまでのプロセスが、スケジュール全体を左右する最大の変数になります。
実装期間の見積もりが技術力の勝負であるのに対し、意思決定期間の見積もりは社内調整力の勝負です。この違いを理解しておくことが、現実的な納期を描く出発点になります。
「開発期間・納期」に経営判断の視点が必要な理由
経済産業省の「2025年の崖」レポートでは、複雑化・ブラックボックス化したレガシーシステムを放置した場合、2025年以降に日本全体で最大年間12兆円の経済損失が生じると試算されています。この危機感は、基幹システムだけでなく、顧客接点であるアプリにも同じように当てはまります。
国内企業のIT関連費用の約80%が、既存システムの維持・保守に費やされています。この実態を踏まえると、アプリ刷新の着手が遅れるほど、保守費用が積み上がり、新規投資に回せる予算が目減りしていきます。
つまり、刷新を先送りすることでどれだけの機会損失が生じているかを数字で示し、経営層に「今着手すべき理由」を伝えることが、納期を左右する最初のスケジュール項目になります。
意思決定〜稟議承認〜ベンダー選定までのスケジュール

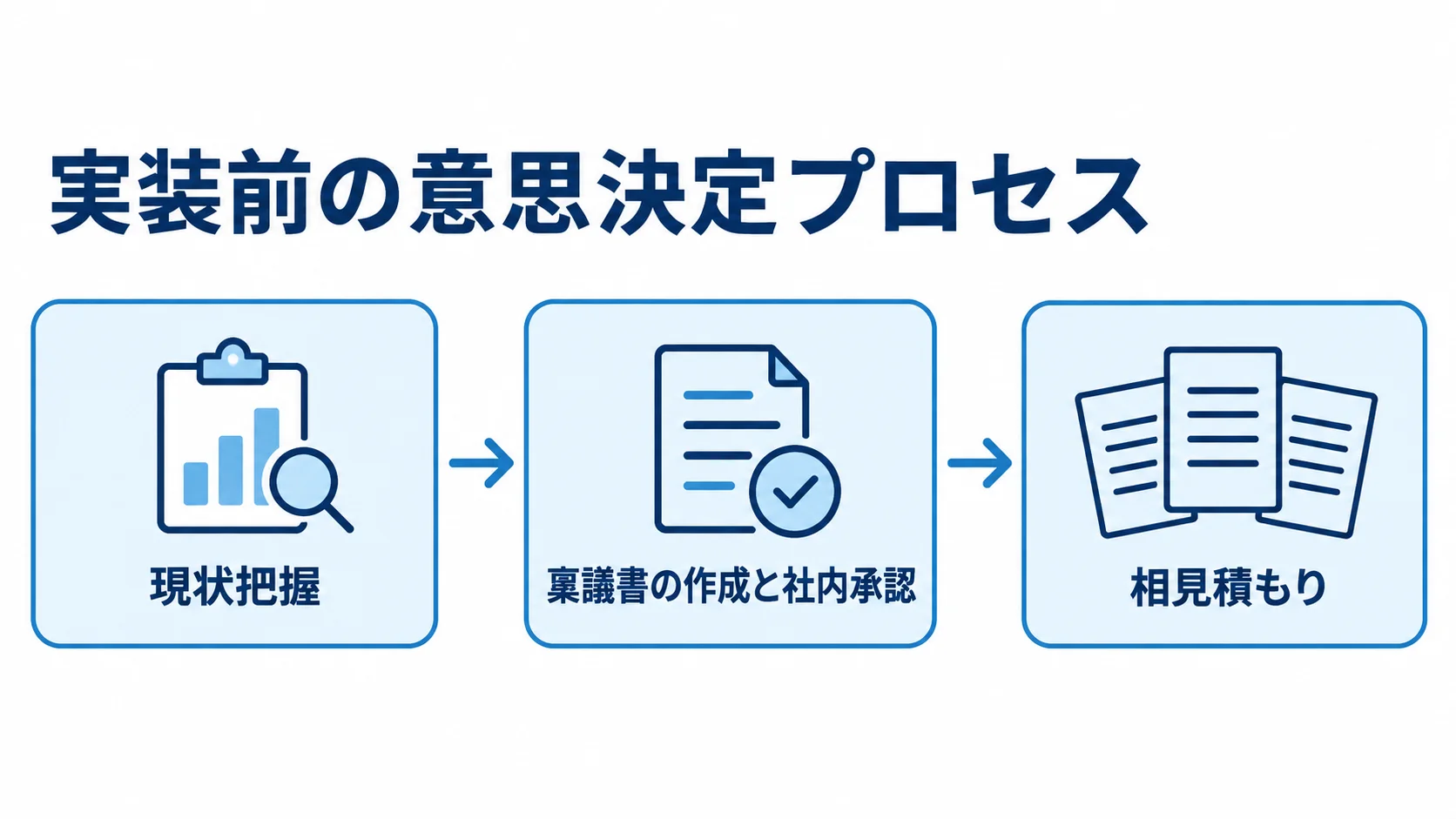

ゼロから新規にアプリを作る場合と異なり、既存アプリの刷新では、実装に着手する前に上流の意思決定が必ず発生します。その中身は、現状の課題を数字で示し、予算を確保し、ベンダーを選定することです。
この期間を抜いて「開発期間3ヶ月」とだけ計画すると、実際にはその前段で数ヶ月を要し、当初想定していたリリース時期を守れなくなります。
現状把握とユーザー離れ・機会損失の定量化に要する期間
最初のステップは、アプリストアのレビュー傾向やアンインストール率、セッション離脱率を集めることです。あわせて、競合アプリとの機能比較も行い、UI/UXの陳腐化が事業にどれだけ影響しているかを示します。こうしたデータの収集と分析には、通常1〜2ヶ月程度を要します。
一般的にWebサイトやアプリの読み込み速度が1秒遅れるとコンバージョン率が約7%低下するとされ、UXへの1ドルの投資は100ドルのリターンを生むという調査結果も知られています。
また、デプロイ頻度が高くリードタイムが短い「ハイパフォーマー企業」は、ビジネス目標の達成率が数倍高いとされています。このDORA(DevOps Research and Assessment)の業界データも、リリース頻度の低下による機会損失を説明する材料になります。
予算確保・稟議承認・ベンダー選定に要する期間
現状把握が終わったら、稟議書の作成と社内承認のプロセスに入ります。数千万円規模になり得るアプリ刷新の稟議では、「使いにくいから直す」といった定性的な理由より、定量的なKPIを設定することが求められます。たとえば「作業時間を30%短縮する」「アクセス数を30%向上させる」といった目標を置き、投資回収の見込みを1.5〜4年程度のレンジで示す必要があります。
稟議承認と並行して、要件概要書(RFP)を作成し、複数のベンダーから提案を受ける相見積もりを進めます。この相見積もりには1〜2ヶ月程度を要します。経営層・事業部門・IT部門の合意形成に手間取ると、この段階だけで3ヶ月以上かかることも珍しくなく、上流の意思決定プロセス全体では合計2〜4ヶ月程度を見込んでおく必要があります。
開発工程別に見る刷新期間の目安

意思決定プロセスを終えて実装フェーズに入ると、どこまでの範囲を刷新するかによって、期間が大きく変わります。
ここでは、経営判断の材料として押さえておきたい期間レンジを紹介します。技術的な選定の詳細は、「アプリケーションのモダナイゼーション」の記事に譲ります。
刷新範囲別の期間レンジ(フロントエンド刷新〜アーキテクチャ全体刷新)

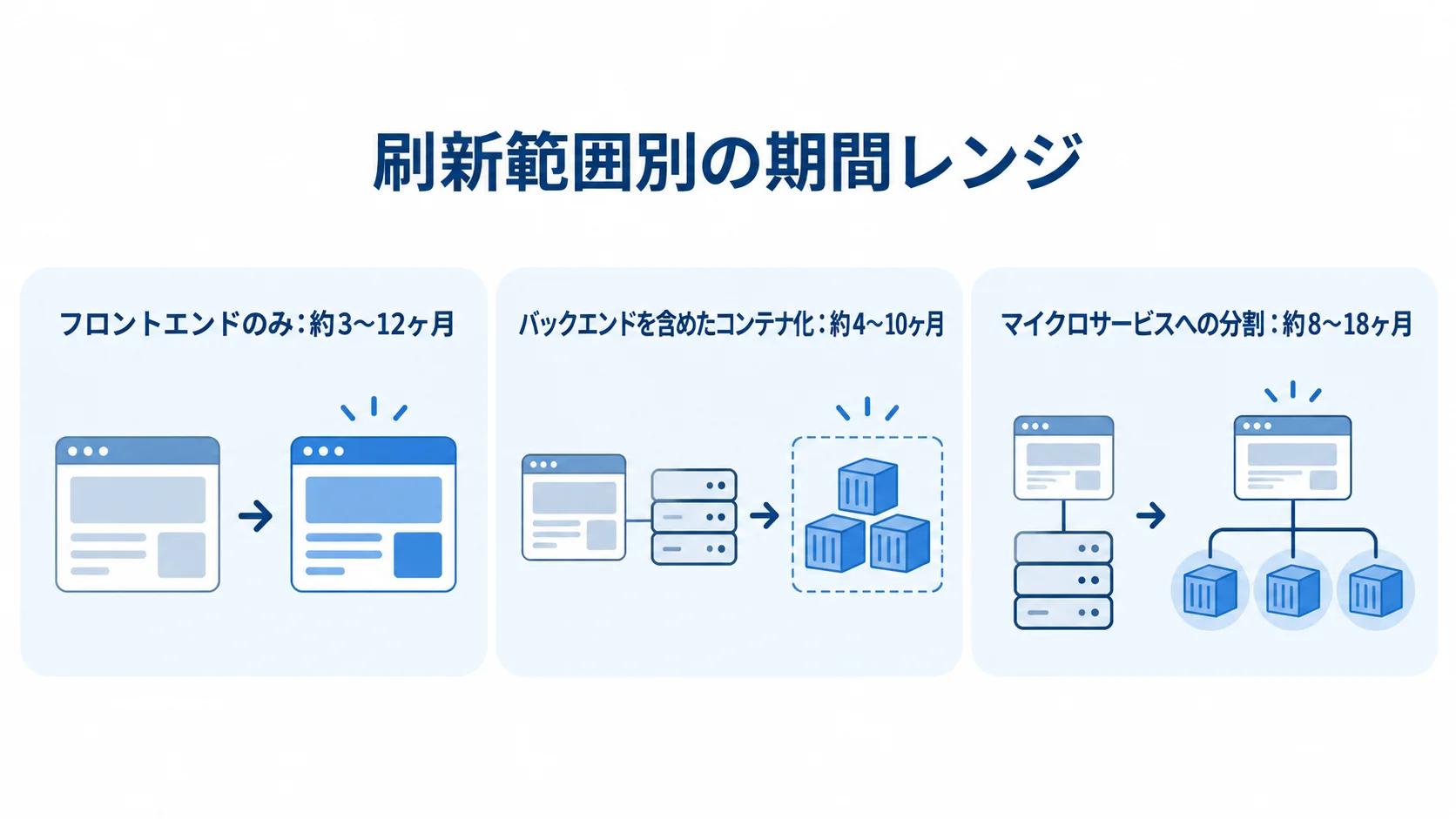

UI/UXの見た目とフロントエンドのみを、ReactやVue.js等でSPA化・レスポンシブ対応する範囲であれば、バックエンドのAPIを流用する前提で約3〜12ヶ月が目安です。さらに、バックエンドを含めてコンテナ化する範囲であれば約4〜10ヶ月、モノリシックな構造を機能単位のマイクロサービスへ分割する全体刷新まで踏み込むと約8〜18ヶ月となります。範囲が広がるほど、期間は長くなります。
経営判断としては、限られた予算と期間のなかで、どこまでの範囲に手を付けるかをまず決めておきます。そのあとで、技術的な実装方法(5Rの考え方やマイクロサービス化の是非)を検討します。この順序を徹底すると、期間見積もりのブレを防げます。
技術的アプローチの詳細な比較は、「アプリケーションのモダナイゼーション」の記事で解説していますので、あわせてご参照ください。
モバイルアプリ特有のストア審査・OS対応が加わる期間
モバイルアプリの刷新では、実装が完了したあとに、App StoreやGoogle Playの審査を通過するまでの期間を、スケジュールに織り込む必要があります。審査自体は数日〜1週間程度で完了することが多いものの、リジェクトされて再申請が発生すると、数週間の遅延につながります。
また、年1〜2回発生するOSのメジャーアップデートへの対応も、継続的に必要になります。リリース時期がアップデートの時期と重なると、追加の検証工数が発生します。
なお、既存のiOS/AndroidネイティブアプリをFlutterやReact Nativeといったクロスプラットフォームフレームワークへ刷新する場合は、実質的にフルスクラッチに近い扱いとなります。中規模以上のアプリでは6〜12ヶ月以上の期間を見込む必要があり、この点は経営層への説明時にも押さえておくべき要素です。
納期を左右する「合意形成」の遅延要因
アプリ刷新の納期遅延は、技術的な実装トラブルよりも、社内の合意形成に手間取ることが原因になるケースが少なくありません。ここでは、代表的な2つの要因を見ていきます。
事業部門とIT部門の対立によるスコープ確定の遅れ
アプリ刷新のキックオフ時によく見られる典型的な対立として、次のような構図が挙げられます。製品(事業側)は早期リリースを望み、エンジニアはメンテナンスの罠になる技術スタックを避けたいと考えています。セキュリティ担当はコントロールを求め、運用担当はストアのレビューを待たずに問題を修正する方法を求めています。
事業部門は新しいUI/UXによるスピードと目に見える価値を最優先する一方、IT部門は技術的負債の一掃や将来の保守性・セキュリティを優先します。そのため、「どこまで作り直すか」「どの技術スタックを選ぶか」をめぐって議論が平行線をたどり、要件定義フェーズだけで数ヶ月を要してしまうことがあります。
スコープを確定する前に事業部門とIT部門の対立を解消できないまま実装に着手すると、後工程での仕様変更が頻発し、結果的に納期全体が後ろにずれてしまいます。
ビッグバン方式・スコープクリープによる遅延
もう1つの典型的な遅延要因は、すべての画面・機能を一度に作り直そうとする「ビッグバン方式」と、刷新にあたって「ついでにあの機能も」と要望が膨らんでいく「スコープクリープ」です。ビッグバン方式は、移行テストの規模を膨大にし、エラー原因の特定を困難にします。
スコープクリープは、事業側の期待に応えようとするあまり発生しやすくなります。市場投入スピードを重視する事業側と、開発負荷を抑えたいIT側の間で歯止めが利かなくなると、当初3ヶ月で終わるはずだった刷新が半年以上に延びてしまいます。
どちらも、次章で解説するフェーズゲートによる段階的な進行管理と、核となる価値に機能を絞り込むMVP(最小実行可能製品)スコープでの事前合意によって回避できます。
納期を守るためのプロジェクト推進の実務
ここまで見てきた期間の目安や遅延要因を踏まえると、アプリ刷新で納期を守るには、技術的な進行管理に加えて、意思決定プロセスそのものを段階的に設計しておくことが欠かせません。
フェーズゲート・段階的リリースによる進行管理
アプリ刷新のような不確実性の高いプロジェクトでは、意思決定のタイミングをフェーズゲートとして明確に設けます。たとえば「PoCから製品化の判断(Gate0)」「要件定義完了(Gate1)」「基本設計完了(Gate2)」の順に区切り、各ゲートで品質やスコープの妥当性を審査します。そのうえで次の予算を投下する進め方が有効です。
一部の機能や拠点に限定したパイロット展開で安定運用を確認してから対象を広げるアプローチも、手戻りを抑えつつ着実に前進する方法として定着しています。
あわせて、優先順位の高いコア機能から段階的に移行するインクリメンタル方式を徹底します。口頭での仕様変更依頼は、必ず変更要求として起票するルールを設けます。これが、スコープクリープを防ぎ納期を守る鍵になります。
依頼先選定と体制構築のポイント
依頼先を選定する際は、価格の安さだけで判断せず、詳細なRFP(提案依頼書)を作成したうえで3社以上から比較することが望まれます。さらに、過去の類似プロジェクトの発注先企業に直接ヒアリングするリファレンスチェックまで行うことも勧められます。
実際に、初期費用の安さだけでベンダーを選んだ結果、要件定義の不備から追加開発が相次ぎ、最終的に当初見積もりの3倍のコストがかかったという失敗事例も報告されています。
社内体制としては、経営層・事業部門・IT部門が共通の目標を持つPMO(プロジェクト管理組織)を設置し、IT部門への丸投げを避けることが重要です。経営幹部が「なぜ変革が必要か」を継続的に発信する「スポンサーロードマップ」も欠かせません。これが、現場の反発を防ぎ、プロジェクトを計画どおりに前進させる土台になります。
まとめ
ここまで、アプリ刷新の開発期間・スケジュール・納期について解説してきました。実装期間だけでなく、意思決定と合意形成が納期を左右する点を中心に取り上げました。
スケジュール全体を左右するのは、実装期間そのものより、「なぜ・いつ刷新するか」を経営層に説明し合意形成を図るプロセスです。技術手法が中心のアプリケーションのモダナイゼーションとは、ここが大きく違います。
現状把握と機会損失の定量化から稟議承認までに2〜4ヶ月、実装フェーズは範囲によって3〜18ヶ月かかります。そのうえで、事業部門とIT部門の対立やビッグバン方式による遅延を避けるには、フェーズゲートによる段階的な進行管理とPMO体制の構築が欠かせません。
技術的な実装方法を検討する前に、経営層を巻き込んだ合意形成のロードマップを描くことをお勧めします。
▼全体ガイドの記事
・アプリ刷新の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
