アプリリアーキテクチャとは、既存のWebアプリ・モバイルアプリを対象に、モノリシックな一体型アーキテクチャを機能単位のマイクロサービスへ分解し、ドメイン駆動設計(DDD)で業務領域の境界を定義し直し、API-first設計とクラウドネイティブなアーキテクチャパターンを取り入れることで、「構造そのもの」を技術的に再設計する取り組みを指します。技術手法(HOW)の全体像を扱う「アプリケーションのモダナイゼーション」がリホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つのアプローチを並列に紹介する総論であるのに対し、本記事群が扱う「アプリリアーキテクチャ」は、その中でも特にリファクタリング・リビルドをさらに深掘りし、モノリスの分解・DDD・API-first設計・クラウドネイティブパターンという「アーキテクチャ設計そのもの」を1テーマとして技術的に掘り下げる専門記事です。経営判断(WHY/WHEN)を主軸とする「アプリ刷新」、保守契約満了やOS・フレームワークのEOL(End of Life)という外圧的な期限を起点とする「アプリ更改」、UX/UI・顧客体験・ブランド刷新起点の「アプリリニューアル」とも異なり、アプリリアーキテクチャは情報システム部門・アーキテクト・エンジニアが「どう構造を設計するか」を検討するための技術専門記事として位置づけられます。特にアプリケーションの場合は、モノリシックなフロントエンド/バックエンドをマイクロフロントエンド・BFF(Backend for Frontend)パターン・クリーンアーキテクチャへどう再設計するかという技術的深掘りが刺さりやすい領域です。
本記事では、アプリケーションのモダナイゼーション・アプリ刷新・アプリ更改・アプリリニューアルとの位置づけの違いを整理したうえで、モノリスからマイクロサービスへの分解を軸としたリアーキテクチャの開発期間・スケジュール・納期に焦点を当て、ドメイン駆動設計に基づく現状分析からアーキテクチャ設計・段階的移行(Strangler Figパターン)、マイクロフロントエンド・BFF・クリーンアーキテクチャ導入までを含めた工程別の期間配分、そして納期を左右する遅延要因までを体系的に解説します。アプリのアーキテクチャ刷新をどの程度の期間で計画すべきか判断がつかない情報システム部門・アーキテクト・エンジニアの方にとって、現実的なスケジュールを描くための判断軸が身に付く内容です。
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・アプリリアーキテクチャの完全ガイド
アプリリアーキテクチャとは何か(モダナイゼーション・刷新・更改・リニューアルとの違い)

アプリリアーキテクチャの開発期間を正しく見積もるには、まず近接する4つのキーワードとの違いを明確にしておく必要があります。「アプリケーションのモダナイゼーション」がリホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5手法の使い分けを俯瞰する総論であるのに対し、「アプリリアーキテクチャ」はその中の技術要素を単独で深掘りする専門記事群です。「アプリ刷新」がなぜ・いつ着手するかという経営判断(WHY/WHEN)、「アプリ更改」が保守契約満了やフレームワークのEOLという外圧的な期限(いつまでに)、「アプリリニューアル」がUX/UI・ブランド体験(どう見えるか)を起点にするのに対し、アプリリアーキテクチャが起点にするのは一貫して「構造をどう設計するか」という技術そのものです。開発期間の見積もりも、稟議承認や期限管理、デザインリサーチの日数を積み上げるのではなく、ドメイン境界の設計・API契約の定義・段階的移行という技術工程の積み上げとして捉える必要があります。
技術手法(HOW)を深掘りする位置づけ(モダナイゼーション総論との違い)
アプリケーションのモダナイゼーションの記事では、マイクロサービス化・コンテナ化・フロントエンド刷新という3つの技術要素を並列に扱い、それぞれの期間目安を提示するにとどまります。これに対しアプリリアーキテクチャは、「なぜモノリスを分解するのか」「どうドメインの境界を定義するのか」「API-first設計をどう実装するのか」という設計思想のレベルまで踏み込みます。開発期間の見積もりにおいても、単に「マイクロサービス化は8〜18ヶ月」という数字を提示するのではなく、ドメイン駆動設計(DDD)のワークショップに何ヶ月かかるか、Strangler Figパターンによる段階移行のマイルストーンをどう設計するかという、工程の中身まで解像度を上げて解説する点が最大の違いです。
リアーキテクチャが対象とする4つの技術要素
アプリリアーキテクチャが扱う技術要素は大きく4つに整理できます。1つ目はモノリシックな一体型アプリケーションを業務単位の小さなサービス群に分解する「マイクロサービス化」、2つ目はビジネス部門とエンジニアが共通言語で業務領域の境界(境界づけられたコンテキスト)を定義する「ドメイン駆動設計(DDD)」、3つ目はコードを書く前にOpenAPI等でサービス間の契約を定義する「API-first設計」、4つ目はコンテナオーケストレーションや分散トレーシングを前提とした「クラウドネイティブアーキテクチャパターン」です。アプリケーションの場合はこれに加えて、フロントエンドをマイクロフロントエンドへ分解する設計や、フロントエンド専用のAPI集約層を設けるBFF(Backend for Frontend)パターン、バックエンドの依存関係を整理するクリーンアーキテクチャという、アプリ特有の技術要素が重なってきます。開発期間の見積もりは、この4〜6つの技術要素のうちどこまでを対象範囲に含めるかによって大きく変動します。
開発期間・スケジュールの全体像(工程別の期間配分)

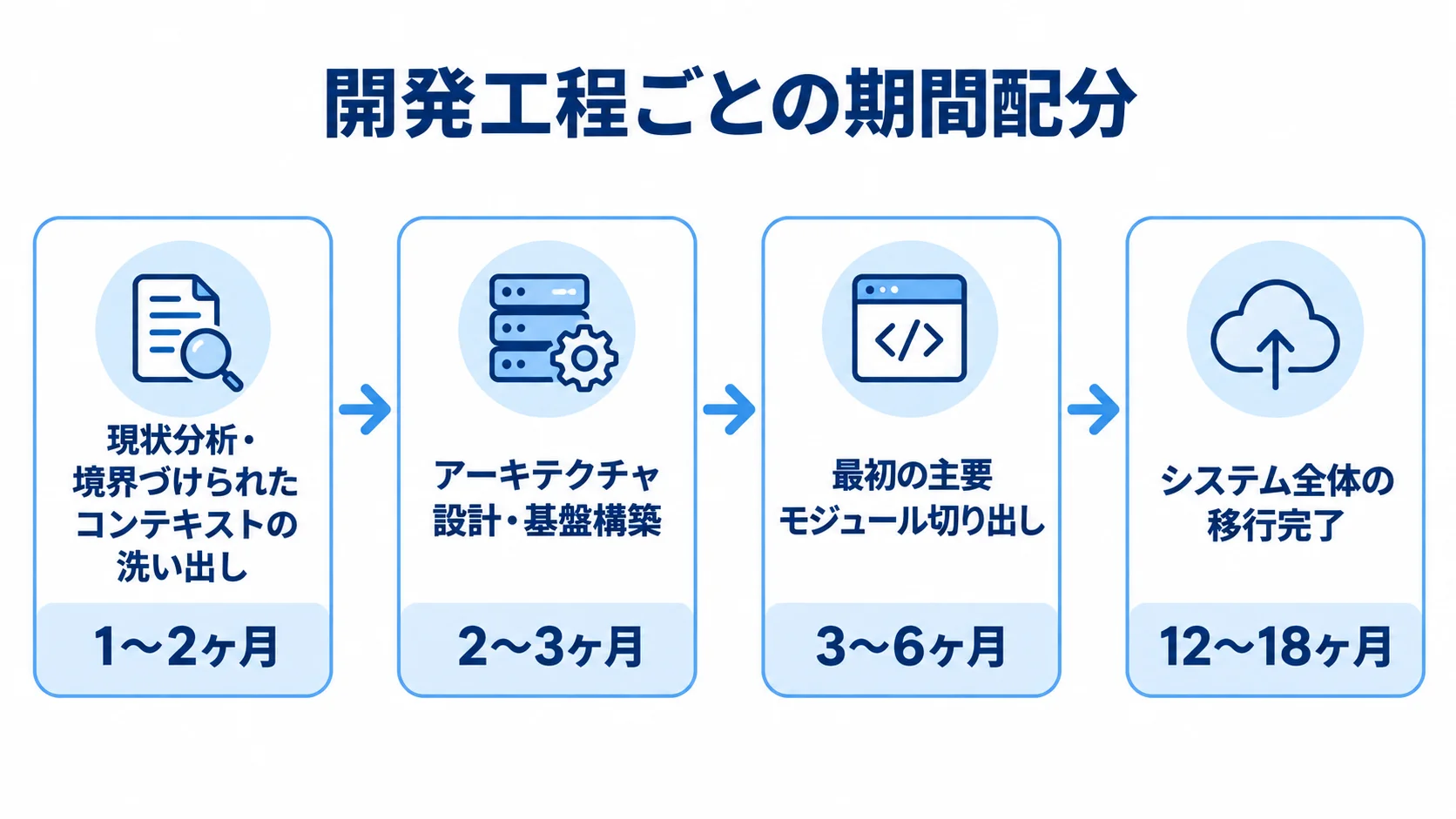

モノリスからマイクロサービス・クラウドネイティブアーキテクチャへの全面的なリアーキテクチャは、システム全体の移行完了まで12〜18ヶ月(大規模なアプリケーションでは2〜3年以上)が目安とされ、投資に対する完全なROI回収には12〜36ヶ月を見込むのが一般的です。ただし近年は、全機能を一度に切り替える「ビッグバンアプローチ」はリスクが高すぎるとして避けられ、最初の主要モジュールを切り出して本番稼働させるまでに3〜6ヶ月をかける段階的移行が推奨されています。以下、工程別に期間の目安を見ていきます。
現状分析・境界づけられたコンテキストの洗い出しの期間
最初の工程は、レガシーコードの依存関係を解きほぐすためのドメイン駆動設計(DDD)の適用です。ビジネス部門とエンジニアが「EventStorming」などのワークショップを行い、業務機能ごとに分割可能な境界(境界づけられたコンテキスト)と共通言語(ユビキタス言語)を定義するこの工程には、1〜2ヶ月程度を見込むのが目安です。最初から過剰に細かく分割せず、まずは3〜5つのコアビジネスドメインに絞ってスモールスタートを切ることが推奨されており、AIツールによるレガシーコードの依存関係解析を併用すれば、この分析フェーズの期間を最大50%程度削減できる可能性もあります。
アーキテクチャ設計・基盤構築(API-first・クラウドネイティブ)の期間
ドメイン境界が定まった後は、Kubernetes等のコンテナオーケストレーションやCI/CDパイプラインを含むクラウドネイティブな基盤の構築と、コードを書く前にOpenAPI等でサービス間の「契約(コントラクト)」を定義するAPI-first設計を並行して進めます。この工程には2〜3ヶ月程度を見込む必要があり、分散システム特有の課題であるネットワーク遅延や障害に対処するため、この段階でOpenTelemetryやJaegerなどの分散トレーシング(可観測性基盤)、サーキットブレーカーなどのレジリエンスパターンを組み込んでおくことが、後工程での手戻りを防ぐ鍵になります。
段階的移行のスケジュール(Strangler Figパターンによる期間別マイルストーン)

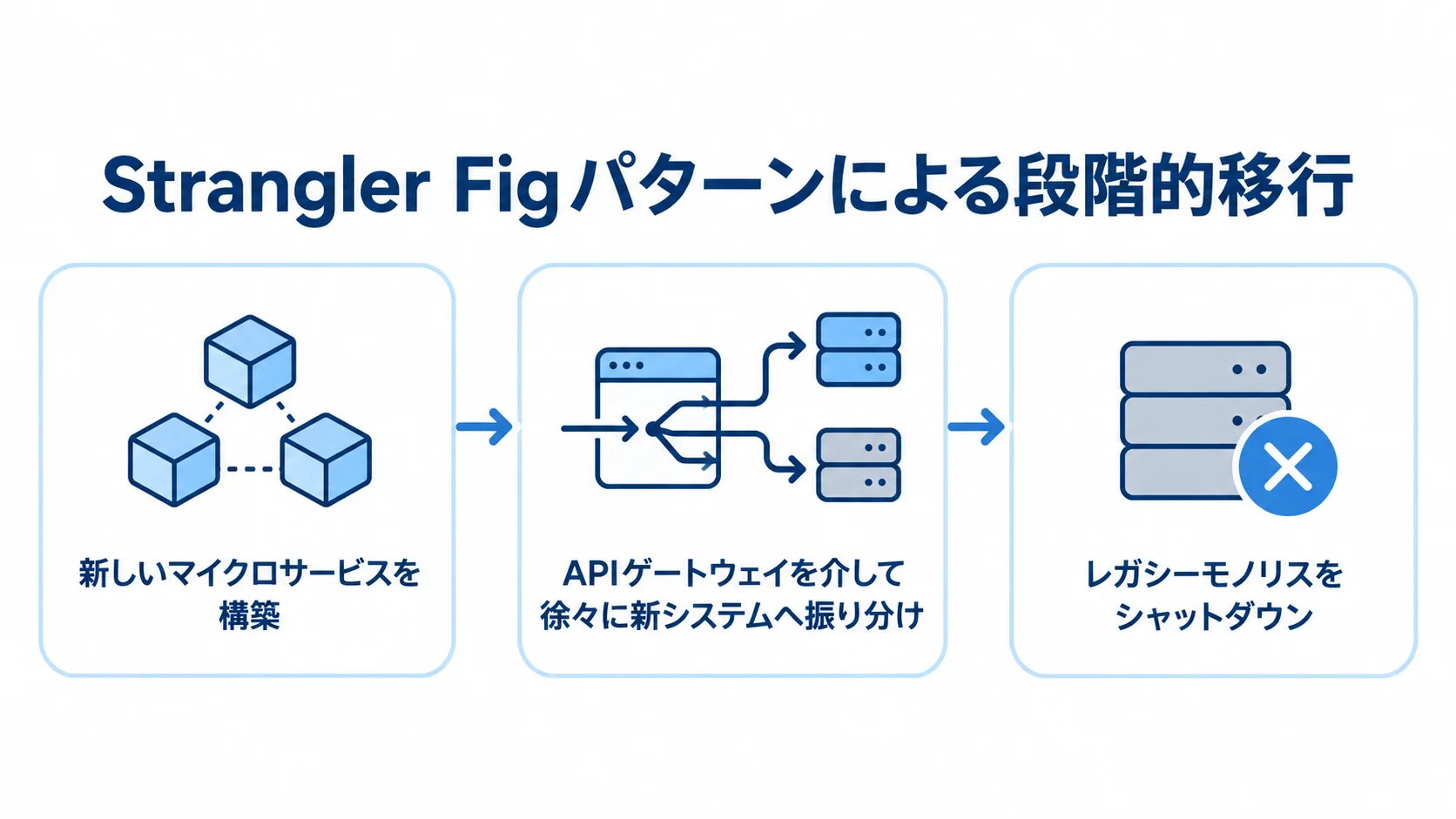

アーキテクチャ設計が固まった後は、レガシーシステムの周囲に新しいマイクロサービスを構築し、APIゲートウェイを介して徐々に新システムへトラフィックをルーティングする「Strangler Fig(ストラングラーフィグ)パターン」で段階的に移行を進めます。ビッグバン方式で一気に切り替えるのではなく、機能単位で影響範囲を局所化しながら移行することが、納期遅延を防ぐ最大のポイントです。
最初のモジュール切り出し〜並行稼働の期間
最初の主要モジュールを切り出し、レガシーシステムと新システムを並行稼働させながら出力を比較する「パラレルラン」や、一部ユーザーにのみ新機能を提供する「カナリアリリース」を実施し、ビジネスを止めずに安全に切り替える工程には、3〜6ヶ月程度が目安です。プロジェクトが順調に進んでいることを示すマイルストーンとしては、1つの主要ビジネスドメインのAPI/サービスへの分解が完了していること、自動化されたCI/CDパイプラインが構築されていること、移行された最初のコンポーネントがレガシーシステムにデグレ(退行バグ)を起こすことなく独立して稼働していることの3点が挙げられます。
全体スケール・旧システム切替までの期間
最初のモジュールの移行成功をシグナルとして、他のドメインへも段階的に移行をスケールさせ、旧システムの機能を徐々に「絞め殺し(Strangle)」、最終的にレガシーモノリスをシャットダウンする最終フェーズには、12〜18ヶ月〜数年という長期の期間を要します。ING銀行やBBVAといった金融機関では、Strangler Figパターンを単なる技術選択ではなく「運用戦略」として位置づけ、システムを停止させることなくスプリントごとに測定可能な成果を経営陣に示しながら数年かけて移行を進めた実例があります。Netflixがモノリシックなアーキテクチャからマイクロサービスへ、ストリーミングサービスを一度もオフラインにすることなく数年がかりで移行した事例も、このアプローチの有効性を裏付けています。
アプリ固有のアーキテクチャ要素別に見る期間の違い(マイクロフロントエンド・BFF・クリーンアーキテクチャ)

バックエンドのマイクロサービス化と並行して、アプリケーション層特有の技術要素であるマイクロフロントエンド・BFF・クリーンアーキテクチャへの再設計を検討する企業も増えています。これらはバックエンドの分解と独立して着手できるため、対象範囲を切り分けることで全体スケジュールを短縮できる余地があります。
マイクロフロントエンド分解・BFF導入の期間
モノリシックなフロントエンドを、Module Federation(Webpack/Rspack)等を用いて画面・機能単位のマイクロフロントエンドへ分解する場合、まず共通のデザインシステムとチーム間の疎結合な状態管理方針(グローバルステートを共有せず、URLやWeb Storage、カスタムイベント経由でやり取りする方針)を固める設計フェーズに1〜2ヶ月、実際の分割・実装に対象画面数に応じて2〜4ヶ月程度を要するのが目安です。フロントエンドごとに最適化されたAPI集約層を設けるBFF(Backend for Frontend)パターンの導入は、既存の汎用APIを流用できる場合は比較的短期間(1〜2ヶ月程度)で着手できますが、複数のマイクロサービスからのデータ集約・オーケストレーションロジックを新規に設計する場合はより長い期間を見込む必要があります。
バックエンドのクリーンアーキテクチャ再設計の期間
バックエンドの内部構造を、エンティティ・ユースケース・インターフェースアダプター・フレームワーク&ドライバという4層に整理し、依存関係逆転の原則(DIP)に基づいてビジネスロジックをフレームワークやDBから独立させるクリーンアーキテクチャへの再設計は、既存コードの規模にもよりますが中規模のアプリケーションで3〜6ヶ月程度が目安です。実際にRuby on RailsのモノリスからGo言語へリプレイスしクリーンアーキテクチャを採用した企業の事例では、レイヤーごとの責務が明確になったことでテストが単体化・高速化され、開発生産性が向上したと報告されています。ただし言語によってはクリーンアーキテクチャをサポートするデファクトスタンダードのフレームワークが存在せず、ディレクトリ構成やルールを手探りで設計する必要があるため、導入初期に想定より時間を要するケースもある点には注意が必要です。
納期を左右する遅延要因と対策

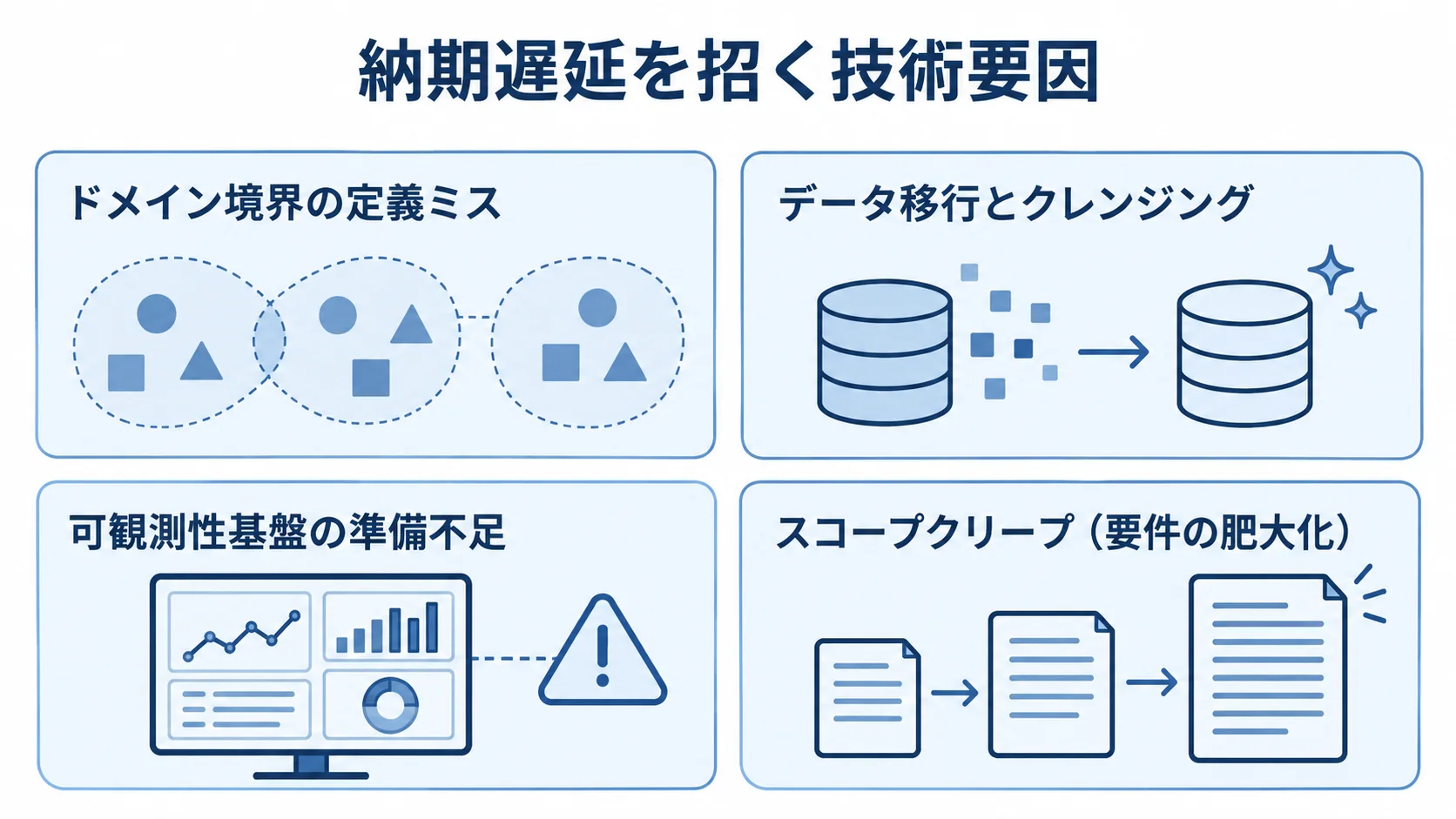

アーキテクチャそのものを再設計するリアーキテクチャは、UI/UXの手戻りやデザイン承認の遅延といった要因よりも、ドメイン境界の設計ミスやインフラ基盤の準備不足という、技術的な意思決定の誤りに起因する遅延の方がはるかに大きな比重を占めます。
「分散型モノリス」の罠とデータ移行・クレンジングの壁
納期遅延を招く最大の技術的要因の1つが、ドメイン駆動設計における境界(境界づけられたコンテキスト)の定義ミスです。境界の切り方を誤ると、サービス間で過度な同期通信が発生し、独立してデプロイできない「分散型モノリス(Distributed Monolith)」に陥り、分割前よりも運用監視やデバッグの難易度が跳ね上がって開発・検証期間が大幅に遅延します。もう1つの大きな要因がデータ移行とクレンジングの壁です。マイクロサービスでは「1サービス1データベース」が原則ですが、レガシーなデータは密結合しているため、ある物流企業の事例では住所データのフォーマット不一致・重複のクレンジングだけでプロジェクトが4ヶ月遅延しました。一方でこのデータ準備を最初に行ったことで、結果的に開発期間は想定の9ヶ月から3ヶ月に短縮された例もあり、プロジェクト費用の40〜60%をデータ準備に割り当てる計画が推奨されています。
インフラ・可観測性基盤の準備不足
クラウド環境が本番負荷に耐えられない、あるいはKubernetesのコンテナオーケストレーション基盤やログ集約・分散トレーシングといった可観測性基盤が整っていない状態で分散システムを稼働させると、障害発生時の原因特定が困難になり、開発チームが機能開発よりもインフラ維持に忙殺されるという本末転倒な事態に陥ります。また「ついでにもう一つ機能を追加しよう」といったスコープクリープ(要件の肥大化)も、本番稼働のスケジュールを後ろ倒しにする典型的な要因です。画面・機能単位で優先順位をつけ、影響の小さい領域から段階的に移行する「インクリメンタル方式」を徹底し、可観測性基盤への投資を後回しにしないことが、納期を守る最大の鉄則です。
まとめ

本記事では、アプリリアーキテクチャの開発期間・スケジュール・納期について、アプリケーションのモダナイゼーション・アプリ刷新・アプリ更改・アプリリニューアルとの位置づけの違い、工程別の期間配分、Strangler Figパターンによる段階移行のマイルストーン、マイクロフロントエンド・BFF・クリーンアーキテクチャ導入時の期間、納期を左右する遅延要因と対策を体系的に解説しました。アプリリアーキテクチャの全体像は、現状分析・ドメイン境界の洗い出しに1〜2ヶ月、アーキテクチャ設計・基盤構築に2〜3ヶ月、最初のモジュールの段階移行に3〜6ヶ月、全体スケール・旧システム切替に12〜18ヶ月〜数年を要するのが実態で、システム全体の移行完了までの目安は12〜18ヶ月(大規模なら2〜3年以上)です。遅延の最大要因はドメイン境界の設計ミスによる「分散型モノリス」化とデータ移行・クレンジングの壁にあり、影響範囲の小さい領域から段階的に移行するインクリメンタル方式の徹底が納期を守る要になります。ドメイン駆動設計・マイクロサービス・クラウドネイティブアーキテクチャの実績を持つ信頼できるパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・アプリリアーキテクチャの完全ガイド
株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。IT事業会社出身のプロフェッショナルが集う株式会社riplaにおいて、「Impact-Driven型支援」を掲げ、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の実現に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
