アプリリニューアルの開発期間は、対象アプリの規模と機能の複雑さによって変わります。目安は、小規模で1〜3ヶ月、中規模で3〜6ヶ月、大規模で6ヶ月〜1年です。
- アプリリニューアルの位置づけ(他の作り直しとの違い)
- 工程ごとの期間配分と規模別の目安
- 納期の遅れと依頼先の選び方
期間は、デザインリサーチから始まる工程を積み上げて見積もります。全体の進め方は、次の全体ガイドにまとめています。
▼全体ガイドの記事
・アプリリニューアルの完全ガイド
スマホアプリ開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「スマホアプリ開発の完全ガイドブック」で詳しく解説しています。
アプリリニューアルの位置づけ(モダナイゼーション・刷新・更改との違い)
アプリリニューアルとは、既存のWebアプリ・モバイルアプリを、見た目・使い勝手・ブランドイメージの陳腐化という「顧客からどう見えるか」を起点に作り直す取り組みです。開発期間を正しく見積もるには、まず「アプリケーションのモダナイゼーション」「アプリ刷新」「アプリ更改」との違いを明確にしておく必要があります。
4つはいずれも既存アプリを作り直す点では共通しています。ただし、プロジェクトが動き出す「起点」が異なるため、どの観点で語られているかを混同すると、期間の見積もりがずれてしまいます。
なかでも、デザインのトレンド寿命は短く、Webやアプリのデザインは3年もすれば「古臭い」と感じられるようになるとされています。こうした背景から、2〜3年周期でリニューアルを行う企業が増えており、これは他の3つの取り組みにはない、アプリリニューアル固有の特徴です。
UX/UI・顧客体験・ブランド起点という観点の違い
アプリケーションのモダナイゼーションは、技術手法(HOW)を中心に、作り直し方を考える取り組みです。モノリシックな一体型アーキテクチャをマイクロサービスへ分割したり、コンテナ化やKubernetes移行を行ったりします。
アプリ刷新は、経営判断(WHY/WHEN)を中心に、ユーザー離れやリリース頻度の低下が事業にどれだけの機会損失を与えているかを経営層に説明し、稟議承認と予算を確保する取り組みです。一方、アプリ更改は、保守サポート契約の満了やOSバージョンアップ対応期限、フレームワークのEOL(End of Life)といった、外部から一方的に課される期限が起点です。
アプリリニューアルのきっかけは、デザイントレンドの陳腐化や、競合アプリとの見た目の見劣りです。また、ストア評価・レビューの低下やユーザーの離脱率上昇も、顧客体験の課題として現れます。
他の3つとの開発期間の起点の違い
開発期間の起点は、取り組みの種類によって変わります。モダナイゼーションではアーキテクチャ設計、刷新では稟議承認のプロセス、更改では期日からの逆算が出発点になります。
これに対しアプリリニューアルの開発期間は、既存ユーザーの行動データやストアレビューの分析、競合アプリとのUI/UXベンチマークといった「デザインリサーチ」から始まります。見積もりは、技術的な移行工数や稟議承認の日数を積み上げる見方とは異なり、UI/UXデザインやプロトタイプ検証を含めた「体験を作り直すためのスケジュール」として立てる必要があります。
App Store・Google Playの星評価は、2から3に上がるだけでダウンロード数が最大約300%増加し、3から4に上がるとさらに約90%増加するというデータもあります。UI/UXの品質が事業成果に直結するからこそ、実装期間だけでなく、リサーチやデザイン検証の工程にも十分な期間を確保する必要があります。

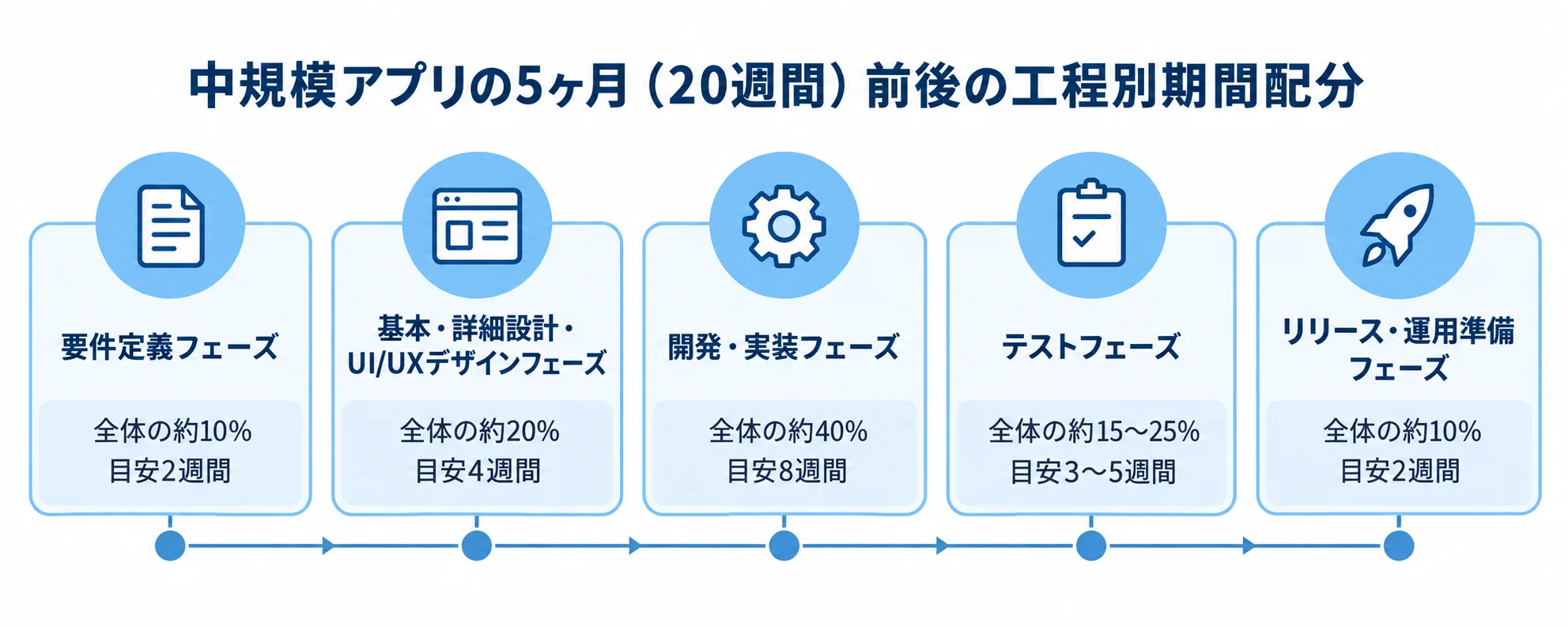

開発期間・スケジュールの全体像(工程別の期間配分)

中規模のアプリであれば、おおむね5ヶ月(20週間)前後を目安にします。工程ごとの配分を押さえておくと、スケジュールの見通しを立てやすくなります。
工程は、デザインリサーチからブランドガイドライン策定までの上流工程と、実装からリリースまでの下流工程に分けて見ていきます。
デザインリサーチ〜UI/UXデザイン・ブランドガイドライン策定の期間
上流工程のうち要件定義フェーズは、全体の約10%(目安2週間)を占めます。このフェーズでは、既存ユーザーの行動ログとストアレビューの傾向を分析し、リニューアルの目的と解決すべき課題(UIの陳腐化、離脱率の高さ等)を整理します。
続く基本・詳細設計・UI/UXデザインフェーズでは、ワイヤーフレームの作成や画面設計に加えて、新しいブランドガイドライン(カラーパレット・タイポグラフィ・UIコンポーネント)も策定します。このフェーズは全体の約20%(目安4週間)を見込みます。
この段階でデザインリサーチを1〜2週間程度並行して行い、競合アプリとのUI/UXベンチマークを済ませておくと、後続工程での手戻りを防げます。
実装〜テスト〜リリースまでの期間配分
デザインが固まったあとの開発・実装フェーズは、新しいデザインをフロントエンドとバックエンドに組み込む工程で、全体の約40%(目安8週間)を占める最大の工程です。
続くテストフェーズは全体の約15〜25%(目安3〜5週間)を占めます。結合テストに加えてユーザビリティテストを実施しますが、この工程を10%未満に圧縮すると、不具合が多発するリスクが高まります。
最後のリリース・運用準備フェーズは全体の約10%(目安2週間)で、ストア申請対応やマニュアル整備を行います。モバイルアプリの場合は、App Store・Google Playの審査期間も見込む必要があるため、Webアプリに比べてリリース直前のバッファを厚めに確保しておくことが重要です。
規模別に見るアプリリニューアルの開発期間の目安

アプリリニューアルの期間は、対象アプリの規模と機能の複雑さによって大きく変動します。デザイン刷新の範囲だけでなく、リニューアルに伴って見直す機能の量によっても左右されます。
自社のアプリがどの規模帯に近いかを把握しておくことが、現実的なスケジュールを描く第一歩です。
小規模〜中規模アプリの期間の目安
シンプルな機能構成の小規模アプリのリニューアルであれば、期間の目安は約1〜3ヶ月です。MVP的な位置づけのアプリや、UIデザインの部分的な刷新にとどめるケースがこれにあたります。
店舗アプリ・予約アプリ・メディアアプリなど、一般的な機能を持つ中規模アプリのリニューアルは、約3〜6ヶ月が目安です。UI/UXの全面刷新とブランドガイドラインの策定を含む標準的なリニューアルプロジェクトの多くが、このレンジに収まります。
大規模・エンタープライズアプリの期間の目安
ECサイト、マッチングサービス、SNS系アプリのような複合機能を持つ大規模アプリのリニューアルは、約6ヶ月〜1年が目安です。複数の会員種別や決済機能、外部サービス連携を含む場合は、UI/UXデザインの検証範囲が広がるため、期間はさらに延びます。
大規模なシステム刷新を伴うエンタープライズ規模のアプリリニューアルでは、1年以上を見込む必要があります。この場合は単なるデザイン刷新にとどまらず、後述するフルスクラッチに近い開発になるケースも少なくありません。
いずれの規模でも、当初の想定より複雑な機能改修が必要と判明した場合に備えて、スケジュールに一定のバッファを組み込んでおくことをお勧めします。

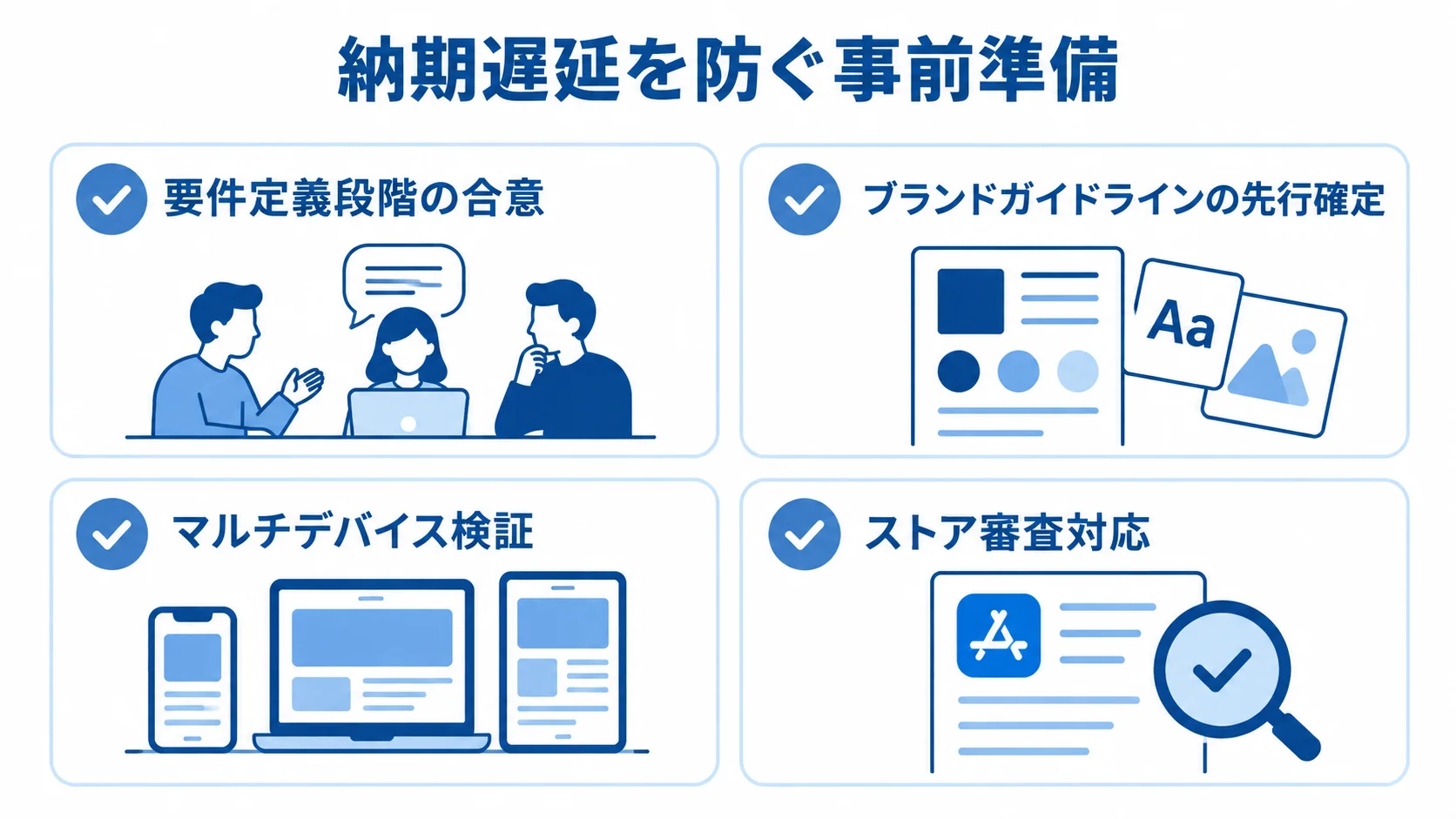

納期を左右するUI/UXリニューアル特有の遅延要因

アプリリニューアルの納期遅延は、技術的な移行トラブルや稟議承認の停滞、期限管理の甘さといった他の3つの取り組みの遅延要因とは異なり、デザイン起点ならではの要因で起きることが少なくありません。
デザインの手戻り(好みの対立・ブランドガイドライン未確定)
デザイン刷新には「良い・悪い」の客観的な基準が定まりにくく、経営層・事業部門・現場担当者それぞれの主観的な好みが対立しやすいという、特有の難しさがあります。
ブランドガイドラインを確定させないまま画面デザインの作成に入ると、レビューのたびに配色やトーンの方向性が揺れ動きます。その結果、デザインの差し戻しが繰り返され、工程が大幅に遅延します。
そこで、要件定義の段階で参考にするアプリのUIやブランドカラーの方向性を関係者間で合意します。そのうえで、ブランドガイドラインを先に確定させてから画面デザインに着手する順序を徹底することが、手戻りを防ぐうえで特に重要です。
ストア審査・マルチデバイス検証の遅延リスク
新しいUIデザインは、異なる画面サイズ・OSバージョン・端末機種での表示崩れが起きやすく、旧デザインより検証項目が増える傾向があります。この検証を軽視したままリリース直前にレイアウト崩れが見つかると、修正とテストのやり直しで納期が押してしまいます。
モバイルアプリの場合は、UIを大幅に変更すると、App Store・Google Playの審査でスクリーンショットやアプリ説明文の再申請を求められることがあります。審査でリジェクトされると、数週間の遅延につながります。そのため、マルチデバイス検証とストア審査対応は、開発計画に明示的に組み込んでおく必要があります。
依頼先選定が開発期間に与える影響
同じ規模のアプリでも、どのパートナー企業に依頼するかによって、開発期間は大きく変わります。
UI/UXデザインとブランディングの両方の専門性を備えた依頼先を選べるかどうかが、期間の短縮とリニューアルの成功を左右します。
UI/UXデザインとブランディングの実績確認ポイント
依頼先を選ぶ際は、まずUI/UXデザインとブランディングの実績を確認します。デザインシステムの構築経験や、競合ベンチマーク・ユーザーテストを踏まえた企画力があるパートナーであれば、上流工程での手戻りを抑えられます。
次に確かめたいのは、リニューアル後の効果測定(継続率・コンバージョン率・ストア評価の改善)まで見据えた提案ができるかどうかです。見た目を作り替えるだけでなく、ユーザー行動ログの計測基盤の設計まで含めて伴走してくれるパートナーであれば、開発期間の見積もりにも実効性のある根拠が伴います。
契約前の提案段階で、これらの実績を具体的な事例とともに共有してもらうことが、期間見積もりの妥当性を検証する近道です。
発注前に確認すべき体制と進め方
依頼先を決める前に、デザイナーとエンジニアがどう連携する体制かを確かめておくと、期間の見通しを立てる助けになります。あわせて、各フェーズで何を渡し、どこで完了とするかの基準と、ブランドガイドラインを誰がいつまでに承認するかという意思決定のタイミングも、事前に共有してもらいます。
モバイルアプリの場合は、ストア審査対応やマルチデバイス検証をどこまで支援してくれるかも、重要な確認事項です。
発注者側にも、既存デザイン資産や競合分析情報の提供、ユーザーテストへの協力といった一定の工数が求められます。そのため、自社でどの程度のリソースを割けるのかを事前に把握しておく必要があります。後半になってリソース不足が判明すると、遅延の原因になりかねません。
まとめ
アプリリニューアルの開発期間は、モダナイゼーションや刷新、更改とは異なり、デザインリサーチから始まります。工程別の期間配分や規模別の目安、UI/UXリニューアル特有の遅延要因と対策、依頼先選定が期間に与える影響も、本文で見てきたとおりです。
「顧客からどう見えるか」が起点になる点が、アプリリニューアルと他の3つとの違いです。技術手法や経営判断、外部の期限が起点になる取り組みとは異なります。
期間は、小規模で1〜3ヶ月、中規模で3〜6ヶ月、大規模で6ヶ月〜1年と規模によって変わります。さらに、デザインの手戻りやストア審査、マルチデバイス検証の遅延を避けるには、ブランドガイドラインの早期確定と、検証工程の十分な確保が欠かせません。
UI/UXデザインとブランディングの双方に実績を持つ、信頼できるパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・アプリリニューアルの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・スマホアプリ開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
