開発期間は、乗り換え先を選ぶ選定工程と、選定後のデータ移行で大きく左右されます。規模別の全体期間は、小規模で3〜6ヶ月、中規模で6〜12ヶ月、大規模で12〜36ヶ月が目安です。
- 工程別期間:ベンダー選定からデータ移行までの期間配分
- 製品カテゴリ:乗り換え先ごとの導入期間の違い
- 規模別目安:全体期間と、自社スクラッチ維持との比較
アプリリプレイスとは、既存のWebアプリ・モバイルアプリを、別の製品やパッケージへ完全に乗り換えて作り直すことです。
▼全体ガイドの記事
・アプリリプレイスの完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
アプリリプレイスの位置づけ(モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い)
開発期間を正しく見積もるには、まず近接する5つのキーワードとの違いを押さえておく必要があります。同じ「既存アプリを作り直す」という結果でも、プロジェクトの起点や期間を左右する最大の変数は異なります。このため、どの観点で語られているかを混同すると、期間の見積もりがずれてしまいます。
技術手法・経営判断・外圧期限・UX起点・アーキテクチャ深掘りとの違い
アプリケーションのモダナイゼーションは、マイクロサービス化やコンテナ化など、技術的にどう作り直すかという手法(HOW)に重心があります。アプリ刷新は、なぜ・いつ着手すべきかという経営判断(WHY/WHEN)が中心です。アプリ更改は、保守契約の満了やフレームワークのEOLなど、外部から一方的に課される期限が起点です。
また、アプリリニューアルは、ユーザーの見た目や使い勝手という、顧客からどう見えるかに重心を置きます。アプリリアーキテクチャは、ドメイン駆動設計やクリーンアーキテクチャなど、構造そのものの技術的な再設計を扱います。
これに対してアプリリプレイスは、「どの製品・どのベンダーを選ぶか」という意思決定そのものが主題です。自社スクラッチを維持するか、ノーコード/ローコードプラットフォームや業界特化SaaSへ乗り換えるかを決める取り組みです。他の5つとは「WHAT/WHICH(何に乗り換えるか)」という観点で語られる点が、最大の違いです。
他の5つと開発期間の考え方が異なる理由
モダナイゼーションでは、アーキテクチャ設計が開発期間の起点になります。刷新では稟議承認、更改では期日からの逆算、リニューアルではデザインリサーチが、それぞれ起点になります。
一方でアプリリプレイスは、乗り換え候補の製品・ベンダーを選ぶ選定プロセスと、選定後に発生するデータ移行という2つの工程が、開発期間の最大の変数になります。
実装そのものの難しさよりも、どの製品を選ぶかと、その製品に自社のデータをどう移すかという「比較検討と移行」の期間を、あらかじめ織り込んでおかないと、当初想定していたリリース時期を守れなくなります。
開発期間・スケジュールの全体像(ベンダー選定〜データ移行までの工程別期間配分)

アプリリプレイスでは、実装前の「ベンダー選定」と、実装後半に発生する「データ移行」の2つの工程に、他の刷新プロジェクト以上に長い期間がかかります。
代表的な工程ごとに、期間の目安を押さえておきます。

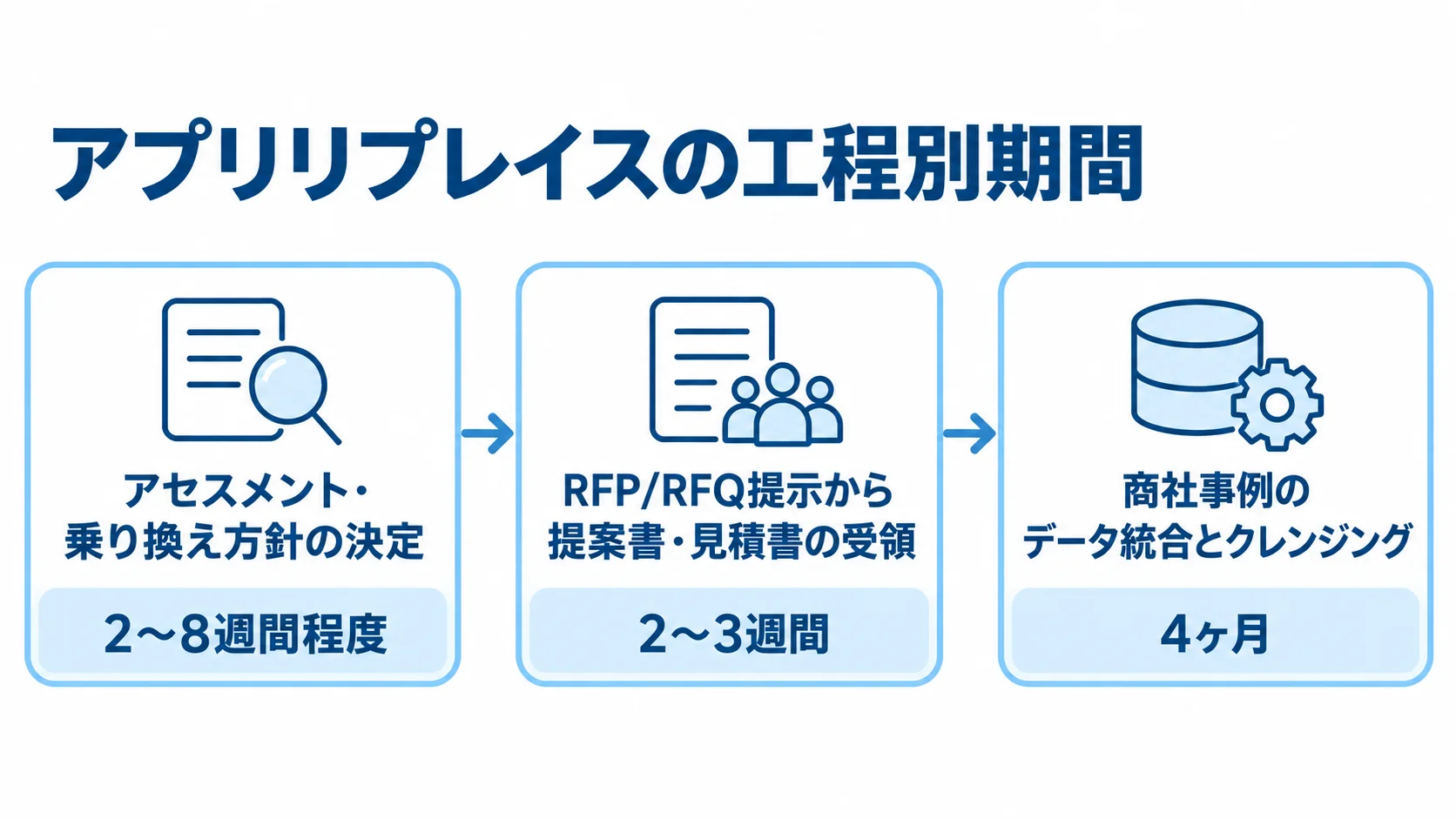

アセスメント・ビルドバイ判断〜RFP/RFQ提示〜提案書受領までの期間
最初の工程は「アセスメント」です。既存アプリの業務のうち、自社の競争優位に直結する独自のプロセスと、業界共通の標準機能で足りる業務を切り分けます。この工程では、業務の足かせになっている点や、標準機能に合わせられる業務を、技術・業務・運用の面から横断的に診断します。
そのうえで、自社スクラッチを維持するか他製品へ乗り換えるかの方針を固めるまでに、通常は2〜8週間程度を見込む必要があります。方針が固まったら、要件をまとめたRFP(提案依頼書)やRFQ(見積依頼書)を候補ベンダーに提示します。提案書・見積書が提出されるまでには、さらに2〜3週間ほどかかるのが一般的です。
この上流の意思決定を見積もりに入れず「実装期間◯ヶ月」とだけ計画すると、実際にはその前段で1〜2ヶ月以上かかり、当初想定していたリリース時期を守れなくなります。
データ移行・クレンジングに要する期間(実例)
ベンダーが決まった後、アプリリプレイスの最大の難所となるのがデータ移行です。既存アプリのデータは、形式の変換や異常値の修正(データクレンジング)を経てから新しい製品へ移すため、多大な時間がかかります。
従業員200名規模のある商社の事例では、20年分の顧客データが3つのシステムに分散していました。その結果、データの統合とクレンジングだけで4ヶ月もの期間がかかりました。
データ移行の工数は見積もり段階で過小評価されやすいため、乗り換え先の製品が決まった時点で、既存データを洗い出し、クレンジングの計画を早めに立てておくことが、後工程の遅延を防ぐうえで効果的です。
乗り換え先製品カテゴリ別に見る導入期間の違い
アプリリプレイスでは、乗り換え先としてどの製品カテゴリを選ぶかによって導入期間が大きく異なります。
他社パッケージ製品と、業界特化SaaS・ノーコード/ローコードプラットフォームに分けて、それぞれの期間の目安を見ていきます。
他社パッケージ製品への乗り換え
基本機能が実装済みの既成パッケージ製品を購入して乗り換える場合、費用はフルスクラッチ開発の1/3〜1/2程度に抑えられます。さらに、早ければ2〜3ヶ月で導入できます。
ただし、これは標準機能をそのまま使う場合の目安です。自社の業務プロセスに合わせるカスタマイズ(アドオン開発)が増えると、期間はスクラッチ開発に近い水準まで長くなります。
パッケージ製品を選ぶ際は、契約前に「標準機能でどこまで業務が回るか」を具体的に検証し、カスタマイズの範囲を絞り込んでおくことが大切です。そのぶん、導入期間を短縮しやすくなります。
業界特化SaaS・ノーコード/ローコードプラットフォームへの乗り換え
業界特化SaaSは、インフラ構築が要らず、業務に必要な機能があらかじめ標準搭載されているため、短期間でのスモールスタートに向いています。ただし、標準機能に自社の業務を合わせる「Fit to Standard」のアプローチを取ることになります。そのため、現場の業務ルールの見直しやユーザートレーニングに、一定の期間がかかる点に注意が必要です。
ノーコード/ローコードプラットフォームは、プログラミングの専門知識がなくても、視覚的な操作でアプリを構築できます。このため、従来のスクラッチ開発と比べて開発・改修期間を大幅に短縮できるのが強みです。
具体的な期間は要件次第です。また、コストを抑えながら自社専用の業務アプリをすばやく構築できるため、パッケージ製品やSaaSとは別の第三の選択肢として検討する企業が増えています。
プロジェクト規模別の全体期間目安と自社スクラッチ維持との比較

製品カテゴリ別の目安に加えて、プロジェクト全体の規模感も押さえておくと、現実的なスケジュールを描きやすくなります。
あわせて、乗り換えずに自社スクラッチを維持・再構築した場合の期間とも比べておきます。
小規模・中規模・大規模プロジェクトの期間目安
アセスメントからベンダー選定、データ移行、稼働後の並行運用までを含むプロジェクト全体の期間は、対象範囲の規模によって変わります。一般的な目安は、小規模で3〜6ヶ月、中規模で6〜12ヶ月、大規模(全社的な乗り換え)で12〜36ヶ月です。
どの製品カテゴリを選ぶ場合でも、移行データの不具合や、現場の業務への適合に関する技術的な不確実性に備える必要があります。そのため、全体期間の10〜30%をリスクバッファとして確保しておくことが推奨されています。
特にアプリリプレイスでは、データ移行の段階で想定外の課題が見つかりやすいものです。だからこそ、バッファを楽観的に削らないことが納期を守るうえで欠かせません。
自社スクラッチ維持・再構築を選んだ場合の期間との比較
アセスメントの結果、業務の独自性が高く既存パッケージやSaaSでは要件を満たせないと判断された場合は、自社スクラッチでの維持・再構築を選ぶことになります。
ゼロからの完全オリジナル構築になるため、自社の競争優位となる独自の業務プロセスを正確に反映できます。その反面、要員の増加と開発期間の長期化は避けられません。
また、乗り換え候補の比較検討に費やす2〜3ヶ月前後は不要になります。ただし、実装そのものはパッケージ製品の数倍の期間を要するケースが多くなります。どちらが自社にとって現実的な選択かは、期間だけでなく、後述する費用や保守運用の観点もあわせて総合的に判断する必要があります。
納期を左右する遅延要因と依頼先選定のポイント

アプリリプレイスの納期遅延は、実装の技術的な難しさよりも、製品選定プロセスの甘さやデータ移行の見積もり不足に起因するケースが少なくありません。
代表的な2つの要因と、それを防ぐための依頼先の選び方を紹介します。
データ移行工数の過小評価とFit to Standard判断の遅れ

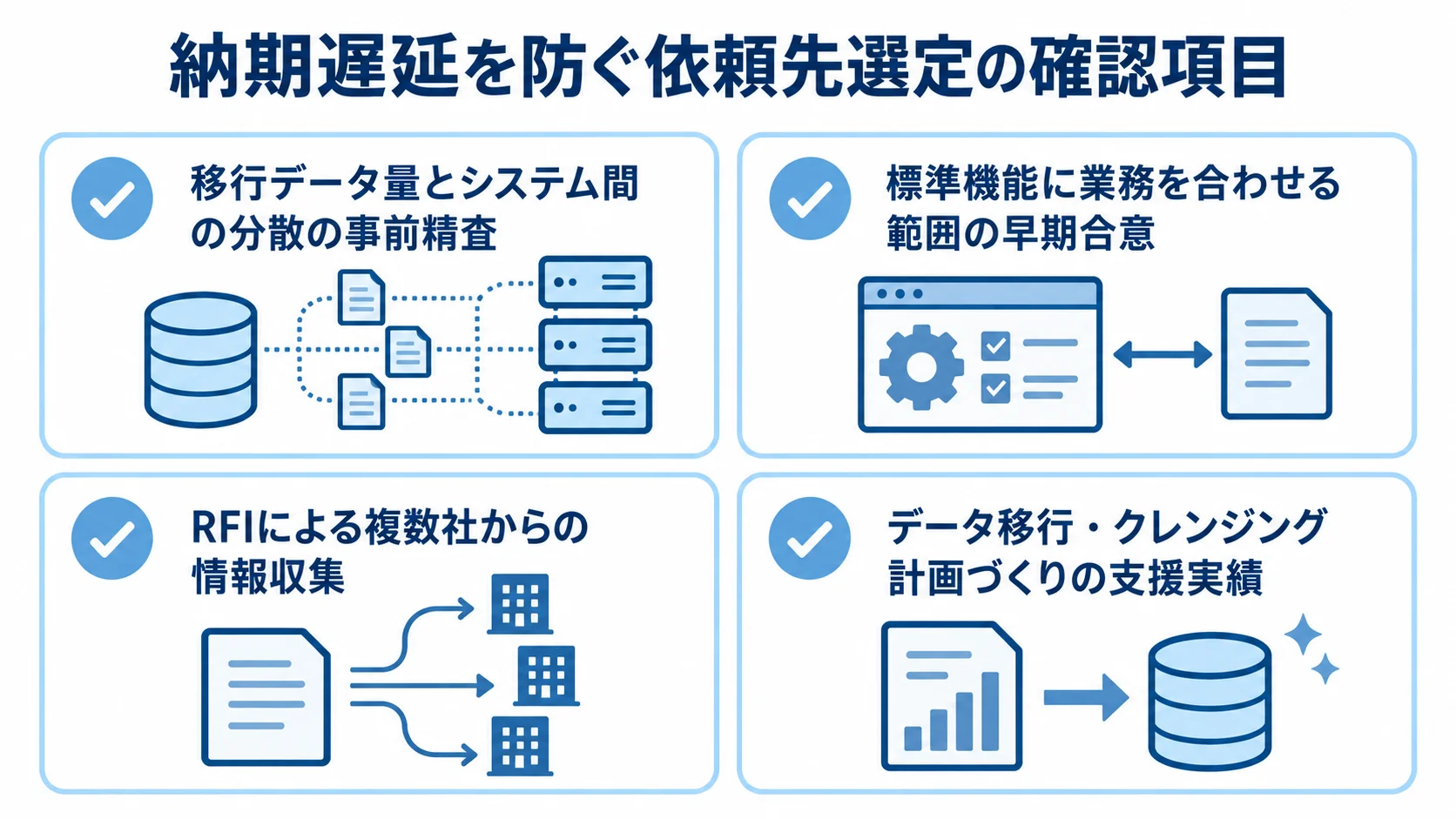

納期遅延を招く典型的な要因の1つは、前述したデータ移行・クレンジング工数の過小評価です。移行するデータ量やシステム間の分散を事前に精査しないまま契約すると、着手後にクレンジング作業が想定の数倍に膨らみ、全体スケジュールを大きく圧迫します。
もう1つの典型的な要因は、乗り換え先の標準機能に自社の業務をどこまで合わせるか(Fit to Standard)の判断が、現場レベルで先送りされることです。その結果、要件定義フェーズで対立が長引くケースもあります。標準機能と業務のずれが大きいまま実装に入ると、後工程でカスタマイズの要求が相次ぎ、当初の納期を守れなくなります。
乗り換え方針を固める段階で、業務側とIT側が標準機能にどこまで合わせるかを早めに合意しておくと、遅延を防ぎやすくなります。
複数ベンダー比較評価(RFI/RFP)と体制構築の実績確認
依頼先は、一社に絞り込んで検討する前に、RFI(情報提供依頼書)で複数社から広く情報を集めることが大切です。そのうえで、RFP(提案依頼書)による比較評価をどこまで支援してくれるかを確認します。
過去に類似の乗り換えプロジェクト(パッケージ導入、SaaS移行、ノーコード/ローコード導入)を期限内に完了させた実績があるかを、具体的な事例を挙げてもらいながら見極めます。あわせて、データ移行・クレンジングの計画づくりを伴走してくれるかも聞いておくと、納期見積もりの信頼度を検証できます。
自社開発しか経験のないパートナーに依頼すると、製品比較や移行計画の勘所が足りず、結果として着手が遅れ、納期に間に合わなくなるリスクが高まります。
まとめ
アプリリプレイスの開発期間は、工程別の期間配分、乗り換え先の製品カテゴリ、規模別の目安、そして納期を左右する遅延要因と依頼先の選び方から捉えると、全体像をつかみやすくなります。
アプリリプレイスが他の5つと異なるのは、自社スクラッチを維持するか他製品へ乗り換えるかという、製品・ベンダー選定の判断が期間全体を左右する点です。
アセスメントからベンダー選定までに1〜2ヶ月、パッケージ製品なら早ければ2〜3ヶ月で導入でき、SaaSやノーコード/ローコードならさらに短期での導入も可能です。ただし、データ移行・クレンジングの工数を軽視すると、納期遅延に直結します。
複数のベンダーを公平に比べられるRFI/RFPの支援実績と、データ移行の伴走実績をもつ信頼できるパートナーに、早めに相談することをお勧めします。
▼全体ガイドの記事
・アプリリプレイスの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
