アプリ更改の開発期間・スケジュール・納期について

アプリ更改の開発期間は、OS・EOL・外部APIなどの外圧トリガーの期限から逆算して決め、更改の範囲と依頼先を早く確定させることが大切です。

OSへの追従義務、ストア審査要件の変更、フレームワークのEOL、外部APIの仕様変更対応期限は、自社の都合と無関係に到来します。そのため、期間と納期は期限からの逆算で組みます。

  • 更改の期限と判断条件を確認する
  • 必要な工程と検証範囲を整理する
  • 依頼先と実行体制を比較する

アプリ更改の全体像は、下の記事にまとめています。

▼全体ガイドの記事
・アプリ更改の完全ガイド

アプリ更改の定義と、モダナイゼーション・アプリ刷新との違い

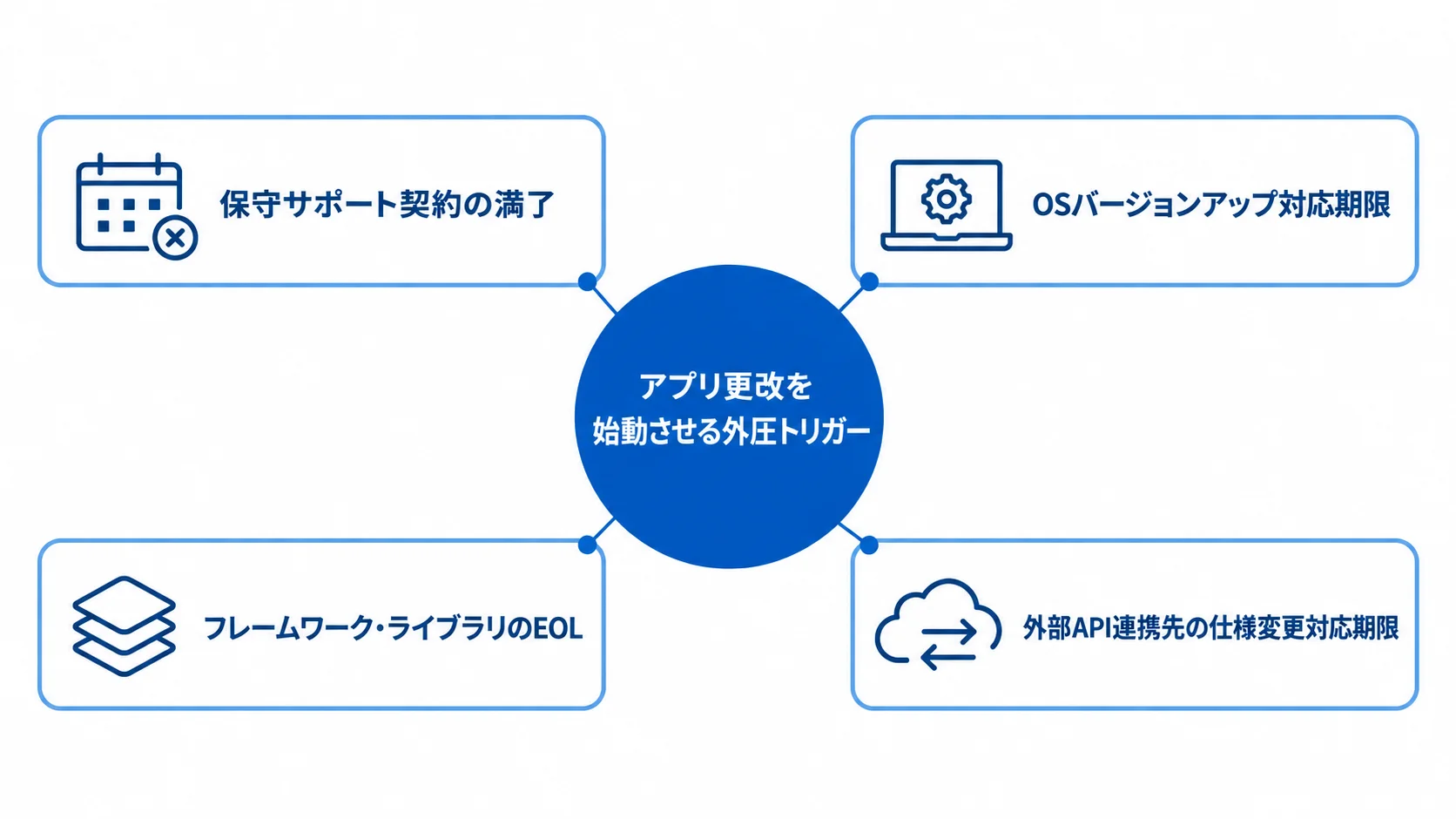

アプリ更改のきっかけとなる4つの外圧トリガーを中央から放射状に示した図。
外部の期限が、更改計画の出発点になります。

アプリ更改とは、稼働中のWebアプリやモバイルアプリを、「外部から強制される期限」をきっかけに作り直す取り組みを指します。

更改の期限には、保守サポート契約の満了、ハードウェアやOSのライフサイクル終了、開発フレームワーク・ライブラリのサポート終了(EOL)、外部API連携先の仕様変更対応期限があります。

開発期間を正しく見積もるには、まず似た言葉との違いを明確にしておく必要があります。

3つはいずれも既存アプリを作り直す点で共通していますが、プロジェクトが動き出す「起点」が異なり、その起点を混同すると期間の見積もりがずれてしまいます。

3つの「アプリを作り直す」取り組みの違い(更改の位置づけ)

アプリケーションのモダナイゼーションは、モノリシックな一体型アーキテクチャをマイクロサービスへ分割したり、コンテナ化・Kubernetes移行を行ったりするなど、技術的にどう作り直すか(HOW)に重心を置く取り組みです。

アプリ刷新は、「なぜ・いつ作り直すか」(WHY/WHEN)という経営判断に重心を置きます。UI/UXの陳腐化によるユーザー離れやリリース頻度の低下が、事業にどれだけの機会損失を与えているかを経営層に説明し、稟議承認と予算を確保します。

アプリ更改では、作り直しの出発点が外部から一方的に課される期限です。その期限は、保守契約の満了、OS、フレームワーク、外部APIの4つの領域で生じます。

  • 保守サポート契約の満了
  • OSバージョンアップ対応期限
  • フレームワーク・ライブラリのEOL
  • 外部API連携先の仕様変更対応期限

そのうえで、間に合わせるために作り直すかを判断します。技術手法や経営判断の検討も、期限を起点にしたあとで行われます。起点の順序が逆になる点が、最大の違いです。

更改を特徴づける「外圧トリガー」という期限管理の視点

Webアプリやモバイルアプリは、基幹システム以上にプラットフォーマー(AppleやGoogleなど)や外部サービスへの依存度が高いのが特徴です。これらの仕様変更や期限には、対応しなければアプリが機能停止や配信停止に追い込まれるという強制力があります。

OSのメジャーアップデートやストア審査要件のように、アプリの外側で決まる変更が期限を生みます。その代表例は次の4つです。

  • OSのメジャーアップデート:毎年秋に実施されるiOS/Androidへの追従義務。
  • ストア審査要件:App Store・Google Playで求められるターゲットAPIレベル等の変更期限。
  • サポート終了(EOL):開発フレームワークやライブラリのサポートが終わる期限。
  • 外部APIの連携先:決済・地図・SNSログインなどの仕様変更や旧バージョン廃止のスケジュール。

これらは動かせない期日であるため、開発期間・スケジュール・納期の検討は、「まず作りたいものを決めてから期間を見積もる」通常の開発プロジェクトとは順序が逆になります。「期日から逆算して、いつから着手すべきかを割り出す」進め方が求められます。

ポイント

保守契約の満了やOS、EOL、外部APIの期限が外から課されているかを確認すると、逆算で計画を組むべき案件かどうかを判断しやすくなります。

開発期間・スケジュールの全体像(外圧トリガー別の期限逆算)

アプリ更改のスケジュールは、どの外圧トリガーに対応するかで必要なリードタイムが大きく変わります。

代表的な4つのトリガーについて、通知を受けてから対応を終えるまでの期間の目安を示します。

OSバージョンアップ対応期限とストア審査要件変更のスケジュール

iOSは例年9月頃、Androidも同時期にメジャーアップデートが実施され、これに伴い古いAPIが非推奨・廃止されます。そのため、OSのベータ版が公開される初夏〜夏頃から先行して検証を始め、秋の正式リリースに合わせて数週間〜2ヶ月程度で改修とテストを終える計画を組むのが標準的です。

Appleは例年4月下旬頃から、App Storeへ新規・更新申請するすべてのアプリに対し、最新バージョンのXcode・iOS SDKでのビルドを義務付けています。この時期までに対応できないと、アプリの更新申請自体ができなくなります。

Google Playも同様に、毎年8月31日(新規アプリ)と11月1日(既存アプリのアップデート)を期限に、最新のターゲットAPIレベルへの対応を義務付けています。この要件を満たさないアプリは、最新OSの利用者の検索結果から非表示になり、事実上「死んだアプリ」として扱われてしまいます。

フレームワーク・ライブラリEOL、外部API仕様変更対応のスケジュール

開発フレームワークやオープンソースライブラリのEOL(サポート終了)は、通常半年〜1年以上前にアナウンスされます。対応に必要な期間は、変更の大きさによって大きく異なります。

  • 軽微なバージョンアップ:数週間で完了
  • メジャーバージョンアップ・別フレームワークへのリプレース:破壊的変更を伴う場合、半年〜1年以上の開発期間を見込む

たとえばAngularJSは、2021年12月末で公式サポートが完全に終了しました。これを使い続けたWebアプリは、セキュリティパッチが提供されなくなり、ReactやVue.js等への全面的な作り直しを迫られました。

決済・地図・SNSログインなどの外部APIでは、仕様変更や旧バージョン廃止について、ベンダーから通常3ヶ月〜半年前に通知が届きます。通知を受け取り次第、影響範囲の調査に入り、期日前にリリースできるよう1〜3ヶ月程度の開発・テスト期間を確保するのが現実的です。

SNS連携APIでは、新バージョンのリリース後おおむね2年で旧バージョンが非推奨化・停止される運用が広く見られます。

ポイント

OSやストアの期限は時期がほぼ決まっている一方、EOLや外部APIは通知後の対応期間が限られるため、期日から逆算して着手時期を決めておくことが目安になります。

更改範囲別に見る開発期間の目安

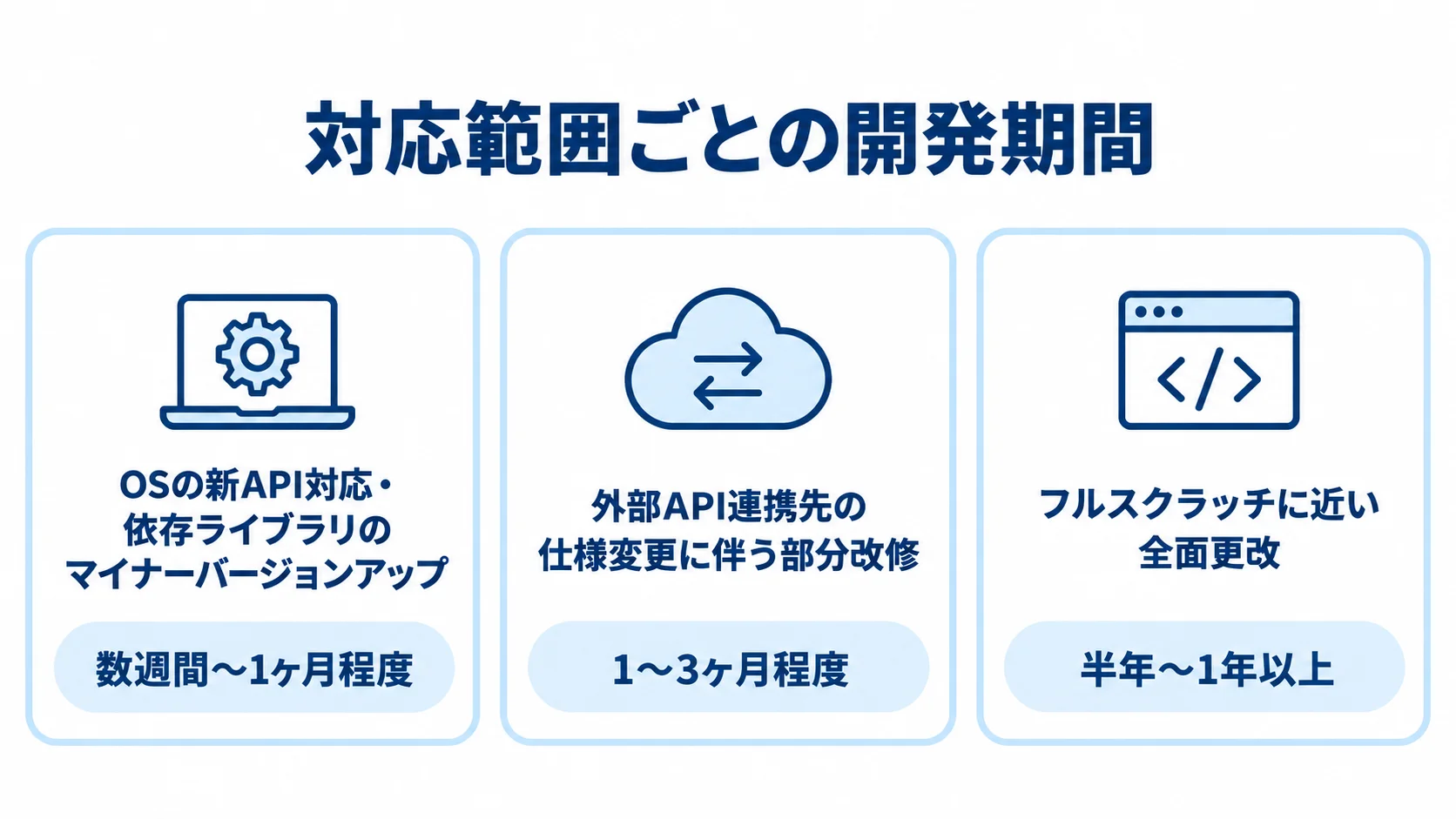

アプリ更改の3つの対応範囲をパネルで分け、OSや依存ライブラリの更新は数週間から1ヶ月程度、外部APIの部分改修は1〜3ヶ月程度、全面更改は半年〜1年以上と示した図。
改修がアプリ全体に及ぶほど、期間の見積もりも長くなります。

外圧トリガーへの対応範囲がどこまで及ぶかで、必要な開発期間は大きく変わります。

軽微な対応で済む場合と、フルスクラッチに近い全面更改になる場合とで、目安を分けて示します。

軽微なバージョンアップ〜部分改修の期間

対応の種類によって、期間の目安は次のように分かれます。

  • OSの新API対応・依存ライブラリのマイナーバージョンアップ:影響範囲の調査からリリースまで、数週間〜1ヶ月程度で完了するのが一般的
  • 外部API連携先の仕様変更に伴う部分改修:エンドポイント差し替えやパラメータ修正。期間は1〜3ヶ月程度に収まることが多い

Webやモバイルアプリの開発現場では、2〜4週間の短いイテレーションを繰り返すアジャイル開発が広く採用されています。こうした開発では、OSアップデートや外部APIの変更で期日が迫ったときにも、進行中の開発サイクルの優先順位を組み替えて対応を差し込む柔軟な進め方が取られます。

外部API連携先の部分改修が上の目安に収まるのは、既存のアーキテクチャを大きく変えない範囲に限られます。ただし、複数のOSバージョンや複数の外部API対応が同時期に重なると、部分改修であっても検証項目が積み上がり、想定より工数が膨らむ点には注意が必要です。

フルスクラッチに近い全面更改の期間とリードタイム

フレームワークのEOLを理由にアプリ全体を新しいフレームワークで作り直す場合や、旧OSのサポート終了に伴い技術基盤ごと刷新する場合は、実質的にフルスクラッチに近い扱いになります。この場合、半年〜1年以上の開発期間を見込む必要があり、実装期間だけでなく、現状の課題整理、ベンダー選定、要件定義といった上流工程を含めたリードタイムも考慮しなければなりません。

目安として、根本的な更改(リプレース)が必要な場合は、外圧の期限までに実装を完了させるため、デッドラインの少なくとも1年〜1年半前にはプロジェクトの立ち上げに着手する必要があります。

モバイルアプリの場合は、ここにストア審査期間(数日〜1週間、リジェクト時は数週間の再申請期間)も上乗せされます。そのため、リリース直前のバッファは、通常の開発プロジェクトより厚めに確保しておくことが不可欠です。

ポイント

対応範囲が部分改修で収まるか、フレームワークの作り直しまで及ぶかで、必要な期間は数週間から1年以上まで変わります。範囲の見極めが早いほど、着手時期を立てやすくなります。

納期を左右する遅延要因と対策

アプリ更改の納期遅延は、実装そのものの難しさよりも、期限管理の甘さや検証範囲の見誤りが原因になるケースが少なくありません。代表的な要因は2つあります。

ストア審査リジェクトと外部ベンダー通知の見落とし

納期遅延の典型例の一つは、期限ギリギリにアプリをストアへ提出し、審査でリジェクト(拒否)されてしまうケースです。修正が間に合わずデッドラインを超えるリスクがあるため、審査期間やリジェクト時の再申請期間を含めたバッファを設けた納期設定が欠かせません。

もう1つは、開発フレームワークのEOLアナウンスや外部APIの仕様変更通知を担当者が見落とし、期限直前になって初めて対応の必要性に気づくケースです。

EOLは半年〜1年前、外部APIの仕様変更は3ヶ月〜半年前に通知が来ることが多いため、通知を受けてから慌てて着手するのではなく、事前に備えておくことが大切です。日頃から、利用しているフレームワーク・ライブラリ・外部APIのライフサイクル情報を一覧にして定点観測する体制を整えることが、遅延を未然に防ぐ最大の対策です。

新旧OS両対応の検証工数の過小評価

モバイルアプリは、ユーザー端末のOSバージョンが分散しているため、最新OSの新仕様に対応しつつ、旧OS環境でもレイアウト崩れや予期せぬ動作停止が起きないよう検証する必要があります。この新旧OS両対応の検証工数は、対象とする端末・OSバージョンの組み合わせが増えるほど指数関数的に膨らむにもかかわらず、見積もり段階で過小評価されがちです。

フレームワークやライブラリのアップデートが、OSの新機能や要件変更に追従するまでに数週間〜数ヶ月のラグが生じることもあります。依存ライブラリ側の対応待ちがボトルネックとなり、納期を圧迫することも少なくありません。

納期の遅れを抑えるには、検証するOSバージョン・端末の範囲を事前に定め、サポート対象外とするOSバージョンの線引きを早い段階で合意しておくことが、検証工数の膨張を防ぐ手立てになります。

ポイント

期限直前の提出や通知の見落としが遅延の主因になりやすいため、審査期間を含めた余裕と、通知を一覧で追う体制の有無で、納期の安全度が分かれます。

依頼先選定と体制構築が納期に与える影響

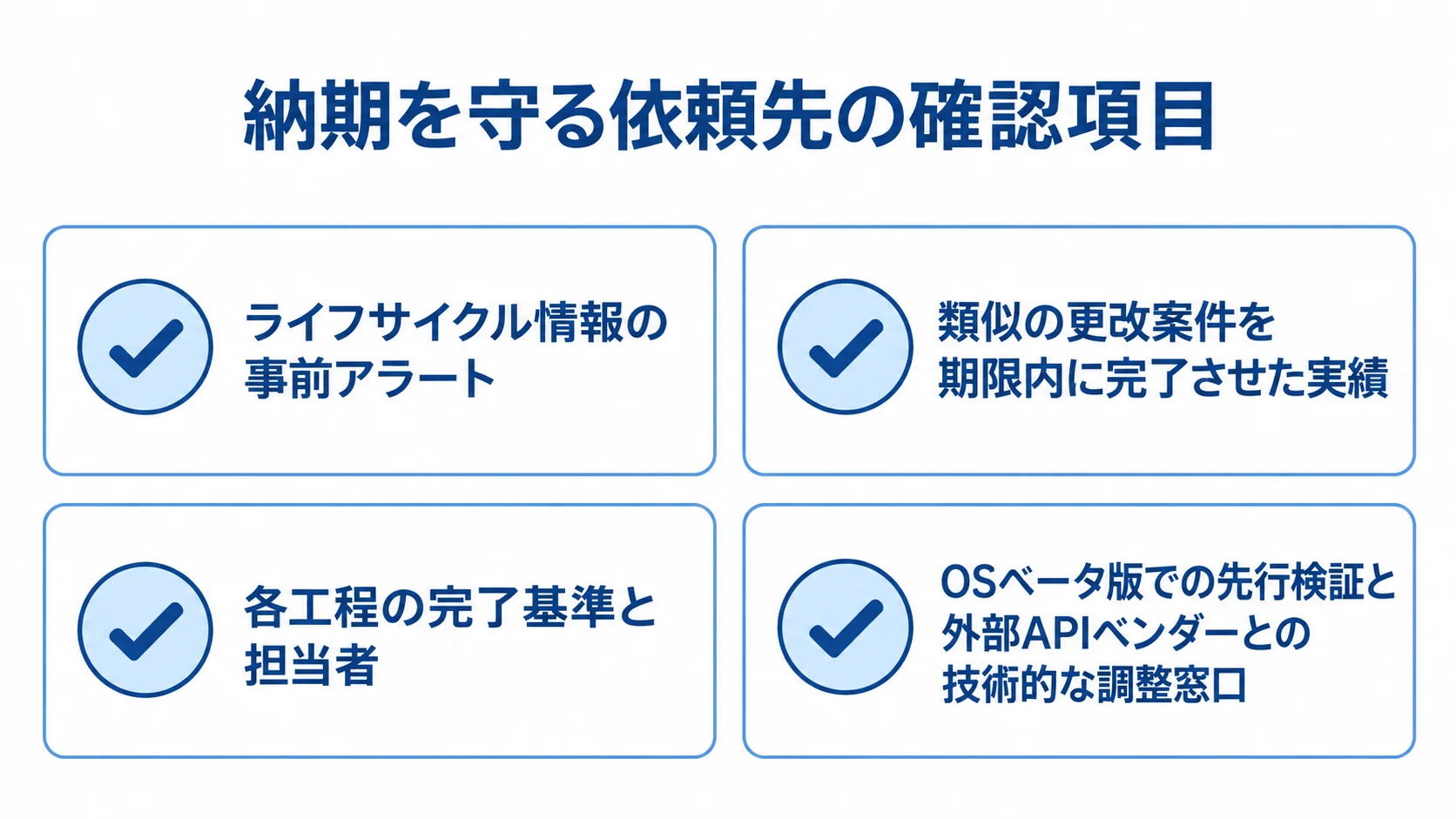

納期を守る依頼先を選ぶため、ライフサイクル情報の事前アラート、類似案件の実績、工程の完了基準と担当者、先行検証と外部API調整の支援をチェック項目として並べた図。
発注前に管理実績と支援範囲を並べて確認できます。

同じ更改内容でも、どのパートナー企業に依頼するかで、納期の確実性は大きく変わります。期限管理の実務に慣れているかどうかが、納期を守れるかどうかの分かれ目になります。

期限管理体制(EOLロードマップ管理)の実績確認

依頼先を選ぶ際にまず確認したいのは、複数のライフサイクル情報を横断して把握できているかどうかです。対象は、OSアップデート、ストア審査要件、フレームワークのEOL、外部API仕様変更で、クライアントに事前アラートを出す仕組みがあるかどうかを確認します。

過去に類似の更改案件(EOL対応、ストア審査要件変更対応、外部API移行対応など)を期限内に完了させた実績があるかを、具体的な事例とともにヒアリングすると、納期見積もりの信頼度を検証できます。

単発の受託開発しか経験のないパートナーは、外圧トリガーの通知を受けてから初めて対応方法を検討し始めることが多く、結果として着手が遅れ、納期に間に合わなくなるリスクが高まります。

発注前に確認すべき体制と進め方

発注前には、外圧トリガーの期限をマイルストーンに据えたスケジュール表を提示してもらい、各工程の完了基準と担当者を確認しておくことが欠かせません。

特に、ストア審査対応やOSベータ版での先行検証をどこまで支援してくれるか、外部APIベンダーとの技術的な調整窓口を担ってくれるかは、更改プロジェクトならではの確認事項です。

発注者側にも、既存アプリの仕様書や過去の改修履歴の提供、検証環境でのユーザーテストへの協力といった一定の工数が求められます。そのため、自社で誰がどのくらいの時間を割けるのかを事前に把握しておかないと、後半でリソース不足が発覚し、期限直前に遅延する事態を招きかねません。

ポイント

期限を前提に動けるかどうかで納期の確実性が変わるため、過去の期限内完了の実績と期限管理の体制を、発注前に比べておくことが大切です。

まとめ

アプリ更改の開発期間・スケジュール・納期は、モダナイゼーション・アプリ刷新との違い、外圧トリガー別のスケジュール、更改範囲別の期間の目安、遅延要因と対策、依頼先選定の影響の順に見てきました。

アプリ更改が他の2つと異なるのは、保守契約の満了、OSバージョンアップ、フレームワークのEOL、外部API仕様変更といった「動かせない期限」が起点になる点です。

軽微な対応であれば数週間〜3ヶ月、フルスクラッチに近い全面更改であれば半年〜1年以上かかります。根本的な更改を検討する場合は、デッドラインの1年〜1年半前に着手する必要があり、対応範囲によってスケジュールは大きく変わります。

ストア審査のリジェクトや通知の見落とし、新旧OS両対応の検証工数を軽く見ると、納期遅延に直結します。そのため、日頃からライフサイクル情報を定点観測できる体制を整え、期限管理の実績があるパートナーを早めに確保しておくことをお勧めします。

なお、技術的な作り直し方の詳細は「アプリケーションのモダナイゼーション」の記事、なぜ・いつ着手すべきかという経営判断の詳細は「アプリ刷新」の記事も、あわせてご参照ください。

▼全体ガイドの記事
・アプリ更改の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
