業務改善コンサルの開発期間・スケジュール・納期について

業務改善コンサルの期間は、企業規模によって半年から3年以上と幅があり、制度を作るだけでなく、現場に改善が根付くまでを含めて見積もります。

  • 制度設計:改善提案の仕組みと、評価・表彰の仕組みづくり。
  • リーダー育成:現場が自律的に活動を続けられる、カイゼンリーダーの育成。
  • 定着支援:一時的な施策で終わらせず、組織に根付かせる運用づくり。

企業規模別の期間の目安、フェーズごとの期間配分、納期が延びる要因と対策を順に見ていきます。あわせて、なぜシステム開発より時間がかかるのか、どのタイミングで社内の関係部門を巻き込むべきかといった疑問にも、実務の視点から答えます。

全体像は、次の記事で確認できます。

▼全体ガイドの記事
・業務改善コンサルの完全ガイド

業務改善コンサルとは何か(オペレーションコンサル・業務改善との違いと期間の考え方)

業務改善コンサルの期間を考えるうえでまず押さえたいのは、人の意識と組織の文化(風土)を変えるプロジェクトだという点です。新しいシステムやツールを導入する案件とは、進め方の前提が異なります。

オペレーションコンサルは、業務フローの可視化やKPI設計、人員配置の最適化といった「プロセスの再設計」が中心で、比較的短期間で目に見える改善効果を出しやすい特性があります。一方、業務改善コンサルが扱うのは、現場から改善提案が自発的に上がる仕組みそのものを一から作り、それを一過性の施策で終わらせず、組織の習慣・文化として定着させることです。

人の意識や職場の空気を変えるには相応の時間がかかります。そのため、システム開発のように「要件定義から数ヶ月でリリース」という進め方は成り立たず、他のITコンサル系サービスと比べても、最も期間が長くかかる部類に入ります。

発注する企業側は、「導入した翌月から改善提案が続々と上がってくる」といった即効性は見込まず、少なくとも半年から数年単位で組織の習慣を育てる取り組みだという心構えが必要です。そうしておくと、途中で期待値がずれたり、「思ったより時間がかかっている」という不満が生じたりするのを防げます。

カイゼン文化を「根付かせる」支援という位置づけ

業務改善コンサルの成果物は、業務フロー図やKPIダッシュボードにとどまらず、現場が言われなくても改善提案を出すといった行動の変化そのものです。そのため納期も、機能要件を満たせば完了するシステム開発とは違い、外部のコンサルタントが抜けても現場だけで改善サイクルが回る状態になって初めて完了する、曖昧で長期的なゴールになりがちです。

現状把握から定着化まで、4つの大きな山を越える必要があります。人間関係由来の遅延(現場の反発や中間管理職の抵抗)も起きやすく、期間が延びる理由のひとつです。制度は一度導入して終わりではなく、季節の繁閑や人事異動で現場の温度感が変わるため、コンサルタントは年間を通じて伴走する必要があります。次章以降では、企業規模別の期間目安、フェーズ別スケジュール、納期が延びる典型的な要因を見ていきます。

契約は、完了日を最初から厳密に固定するより、定着状況を見て支援範囲や期間を調整する準委任型になるケースが多く、システム開発とは性質が異なります。このため、発注時には「制度設計書」「研修実施報告書」などの文書に加え、「提案件数の推移」「現場リーダーの自走度合い」など定性・定量の両面から定着状況を確認する方法を、事前にすり合わせておくことが重要です。

ポイント

期間は、納品の時点ではなく、現場の行動が変わり外部の伴走がなくても改善が続くかを基準に見積もります。発注側は半年から数年単位の前提を持つと、途中の期待値のずれを防げます。

企業規模別のプロジェクト期間の目安

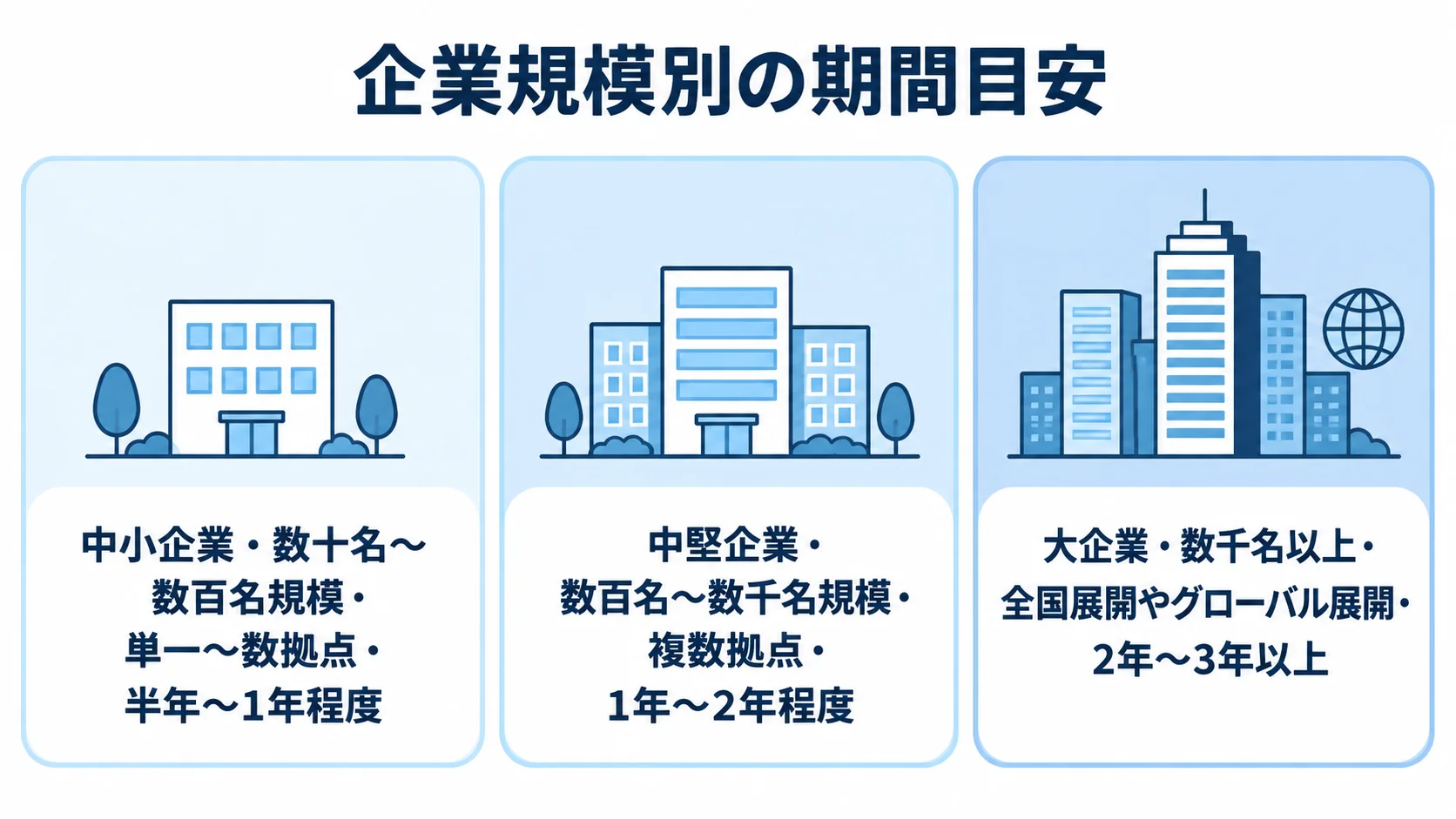

中小企業、中堅企業、大企業の規模とプロジェクト期間の目安を並べた図。
対象人数や拠点が増えるにつれて、定着までの期間も長くなります。

組織文化の変革プロジェクトは、画面数や機能数で見積もれず、対象となる従業員数と拠点数に比例して、難易度と期間が跳ね上がります。これは、カイゼン文化の定着が「制度を入れること」ではなく「一人ひとりの意識と行動を変えること」だからで、対象が増えるほど、部門や拠点ごとの温度差をすり合わせる工程が増えます。

同じ従業員数でも、過去の改善活動の経験や、現場と経営層の距離によって期間は前後します。そのため、ここで示す期間は、あくまで標準的な目安として捉えてください。中小企業、中堅企業、大企業ごとに、期間の感覚を見ていきます。

中小企業・中堅企業の期間感

中小企業(数十名〜数百名規模、単一〜数拠点)では、目安として半年〜1年程度で定着プロジェクトを完了させるケースが多く見られます。経営トップの熱意が現場に届きやすく、全員参加型のキックオフミーティングなどを通じて、新しい改善提案制度を比較的短期間で浸透させられるためです。

組織階層が浅く、意思決定から現場への展開も早く進みます。一方、中堅企業(数百名〜数千名規模、複数拠点)では1年〜2年程度を見込みます。部門間や拠点間で温度差が生じやすく、いきなり全社展開すると足並みが揃わないため、まず特定のパイロット部署で成功事例(クイックウィン)を作り、他部署へ伝える手順を踏む分、期間は延びる傾向にあります。

特に、営業と製造のように業務内容やKPIの性質が大きく異なる部門を同時に対象にすると、表彰基準などを部門ごとに調整する必要があり、想定より数ヶ月長く見積もると安全です。また、複数拠点では情報共有や報告ラインの整備に時間がかかるため、キックオフで「どの拠点をいつ着手するか」のロードマップを描いておくと、後の混乱を防げます。

大企業の期間感と「カイゼン推進アンバサダー」制度

大企業(数千名以上、全国展開やグローバル展開を含む)の場合は、2年〜3年以上、場合によっては恒久的な活動として位置づけられるケースも珍しくありません。従業員数と拠点数が膨大になると、全社一斉での文化醸成は現実的ではないため、年単位のロードマップのもとで、各部門・各拠点に「カイゼン推進アンバサダー」を任命し、草の根活動を段階的に広げていくのが一般的です。

アンバサダーが自部門の状況に合わせて改善提案制度を運用し、その成果を本社の推進事務局が横串で吸い上げてノウハウ化する、というサイクルを繰り返しながら、全社へじわじわと浸透させます。企業規模が大きいほど、コンサルタントの常駐期間は短くても、社内に根付くまでの総期間は長くなります。この点は、発注前の期待値調整で押さえておく必要があります。

大企業では、契約を1年以内の単位で区切りつつ、定着状況を見て段階的に更新する「複数年にわたる継続支援」を前提に予算を組む企業が多く見られます。さらに、海外拠点を含むグローバル企業では、言語や商習慣の違い、現地の労働慣行への配慮が加わり、拠点ごとの現地化のぶん期間がさらに延びる傾向にあります。

ポイント

期間は対象の従業員数と拠点数で大きく変わるため、まず自社がどの規模に当たるかを押さえます。そのうえで、過去の改善活動の経験や現場と経営層の距離を加味して見積もると、現実に近い計画になります。

フェーズ別のスケジュールと期間配分

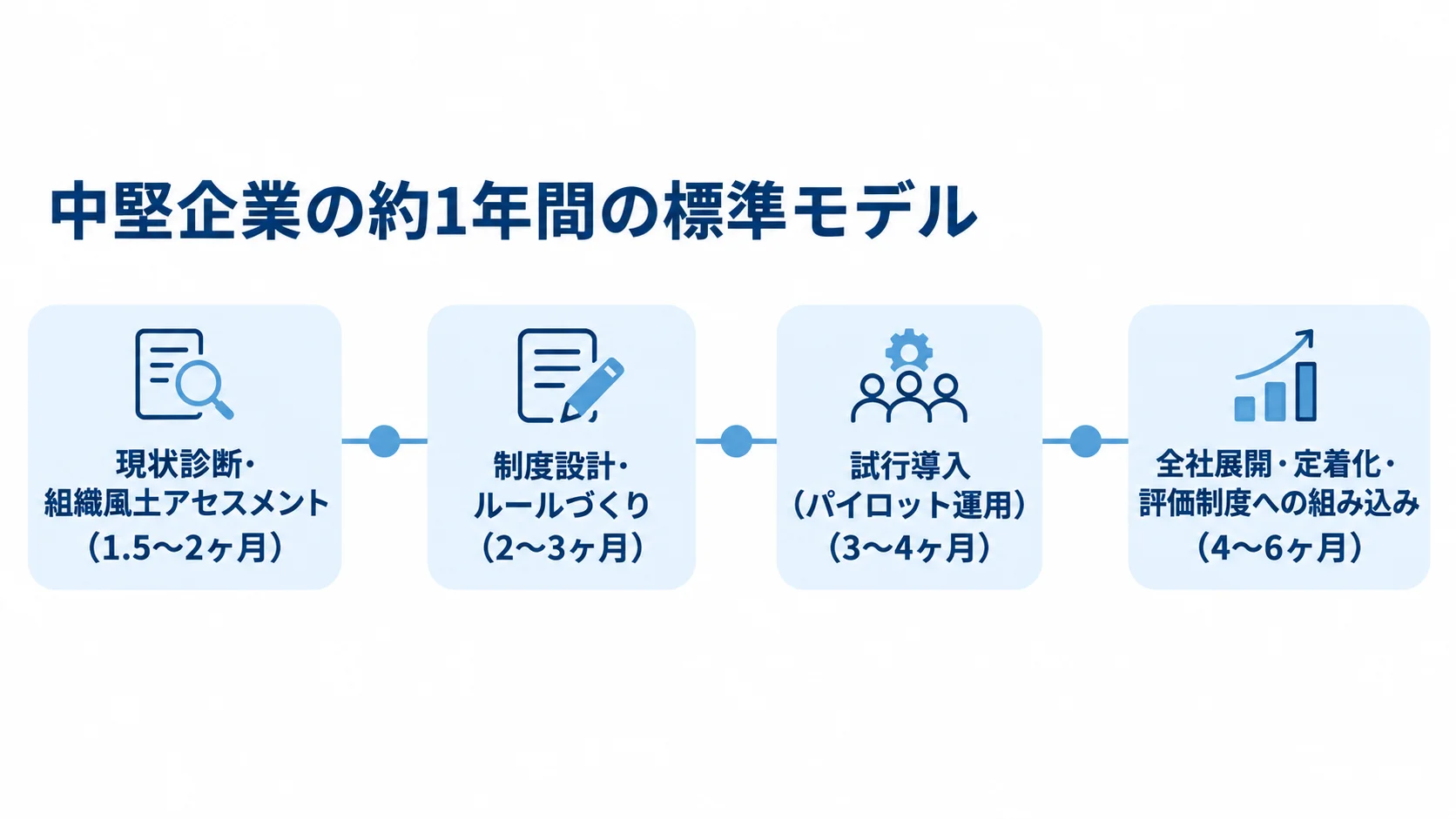

中堅企業を想定した標準モデルの4フェーズと各期間を時系列で示した図。
制度を設計した後も、試行導入と全社展開にまとまった期間を配分します。

中堅企業を想定した約1年間の標準モデルで、典型的なフェーズ別スケジュールを見ていきます。オペレーションコンサルがKPI設計や業務フロー再設計を中心に据えるのに対し、業務改善コンサルは、組織風土を診断し、現場が自発的に動く仕組みを設計して、それを定着させるという3段階を丁寧に踏む点が特徴です。

制度設計が終わった時点で「あとは現場に任せればよい」と考えがちです。しかし実際には、試行導入から全社展開までのフォローアップに最も工数と時間がかかり、ここを軽視すると、改善提案制度が数ヶ月で立ち消えになることも少なくありません。

現状診断・制度設計フェーズ(合計3.5〜5ヶ月)

最初の現状診断・組織風土アセスメントには、1.5〜2ヶ月程度を要します。現場へのアンケートやデプスインタビューで、「なぜ今の現場から自発的なアイデアが出ないのか」という真因を、定量と定性の両面から把握します。「言っても無駄だという諦め」や「失敗を咎める減点主義の風土」など、表に出にくい心理的な要因を丁寧に掘り起こすことが、後工程の制度設計の質を大きく左右します。

続く制度設計・ルールづくりには2〜3ヶ月程度を見込みます。自社に合った制度として、提案のハードル(小さな気づきでも可か、コスト削減効果が必須か)や上長の承認フローを定め、「月間MVP表彰」や「提案1件ごとの少額の報奨金」といった表彰の仕組みを、人事部門と連携して構築します。この2フェーズを合わせると3.5〜5ヶ月程度が標準的な期間感です。

診断が浅いまま制度設計に進むと、「実は現場が困っていたのは別の点だった」という手戻りにつながります。このため、多少時間がかかっても診断は妥協せずに進めることが、結果的に全体の納期短縮につながります。提案の形式も、紙、Excel、専用ツールなどから、現場のITリテラシーや既存環境に合うものを選ぶことが、定着率を大きく左右します。

試行導入・全社展開フェーズ(合計7〜10ヶ月)

制度設計が固まったら、試行導入(パイロット運用)と現場リーダー育成の段階に移ります。ここには3〜4ヶ月程度を要し、変革に前向きな1〜2部門を選んで先行運用を始めます。同時に、コンサルタントが「カイゼンリーダー」に、QC7つ道具やなぜなぜ分析などの問題解決手法と、メンバーから意見を引き出すファシリテーションを、OJT形式で研修します。

最後の全社展開・定着化・評価制度への組み込みには、4〜6ヶ月程度を見込みます。パイロット部門の成功事例を社内報や全社大会で表彰・共有し、段階的に全社へ広げていきます。最終的には、改善活動への貢献度を賞与や昇格に直結させるよう評価制度を改定するところまでを見据えるのが、定着支援の完了形です。

この2フェーズは7〜10ヶ月程度で、制度設計と合わせると、中堅企業で約1年というスケジュール感になります。なお、全社展開が完了した後も支援を打ち切らず、四半期に1回程度のフォローアップミーティングで定着度合いを確認する企業が多く見られます。契約上もここまでを見込み、年間契約とするケースが一般的です。

ポイント

各フェーズを省かず、試行導入から全社展開のフォローアップに最も時間を見込むのが前提です。制度設計の完了で切り上げると、改善提案制度が立ち消えになることもあります。

納期を左右する要因と遅延対策

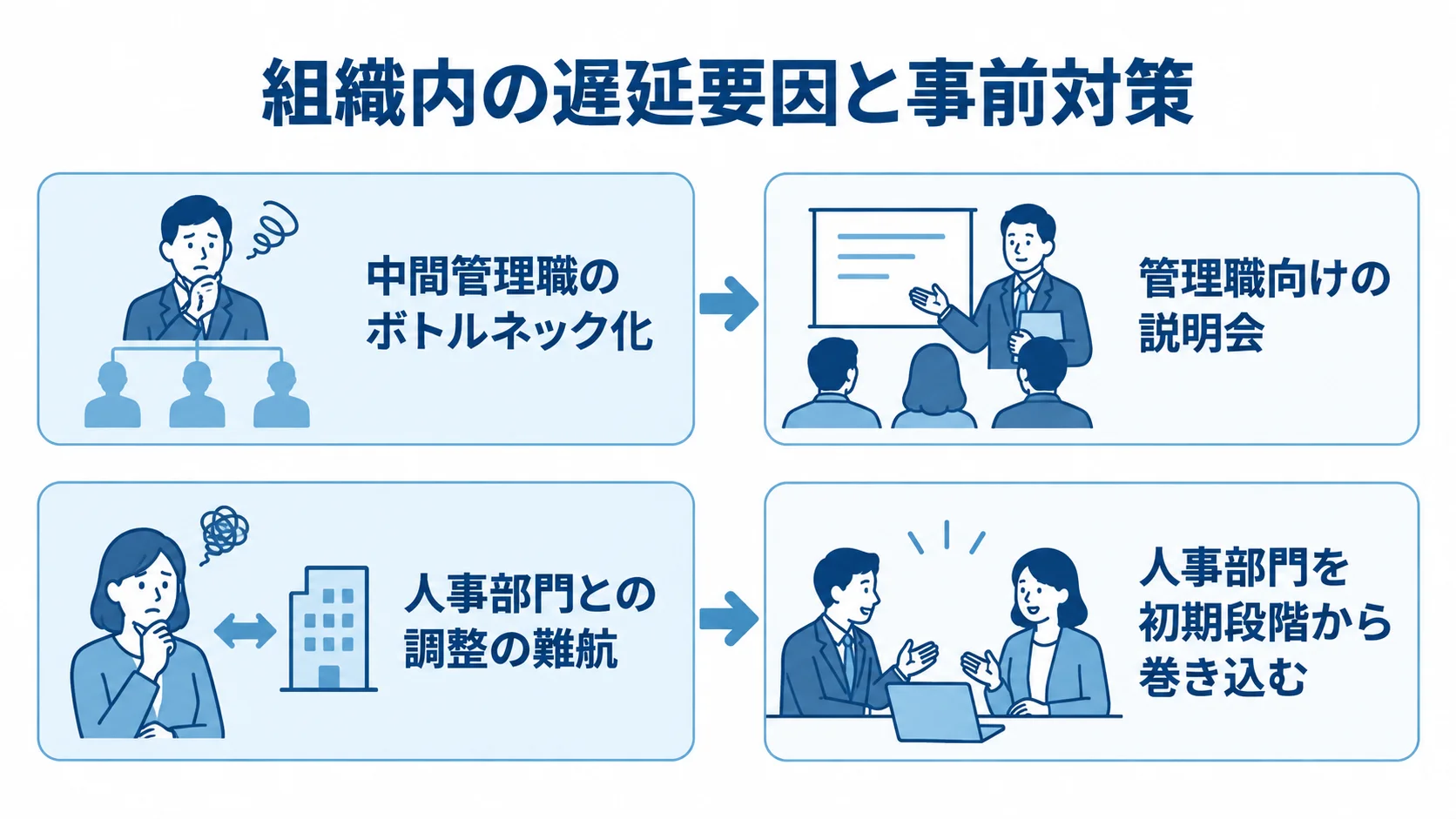

中間管理職と人事部門に関する遅延要因を、それぞれの事前対策と左右で対応させた図。
管理職と人事部門への早い働きかけが、社内調整の停滞を防ぐ手掛かりです。

システム開発の遅延は主に技術的な不具合や仕様変更が原因ですが、業務改善コンサルの遅延は、そのほとんどが「人間の感情や組織力学」に起因します。典型的な遅延パターンを知っておけば、発注時にリスクを織り込んだスケジュールを組めます。

技術的な要因であれば、エンジニアを追加で投入することで比較的解決しやすいのに対し、人間関係由来の遅延は、組織全体の合意形成に時間がかかります。「誰か一人を説得すれば済む」という単純な話ではないため、システム開発の遅延対策とは大きく異なります。

中間管理職のボトルネック化と「やらされ感」による形骸化

最も典型的な遅延要因は、中間管理職の「ボトルネック化(抵抗勢力化)」です。課長や部長が若手の提案を「そんな暇があるなら通常業務をやれ」と握り潰すケースがあり、現場は「言っても無駄だ」と白けてしまいます。提案件数が止まって制度が機能不全に陥ると、管理職向けの再教育を急遽差し込むことになり、プロジェクトが2〜3ヶ月停滞することも珍しくありません。

もうひとつの典型例は、「やらされ感」による活動の形骸化です。「1人月1件の提案」をノルマにした結果、月末に数合わせの提案ばかりが提出され、制度の目的が「件数をこなすこと」にすり替わってしまうケースです。この場合は、評価基準やインセンティブを含めて制度設計フェーズに戻り、見直す必要があるため、数ヶ月の出戻りが発生します。

いずれも、導入初期に中間管理職向けの説明会を丁寧に行い、「改善提案は現場批判ではなく、管理職の負担軽減にもつながる」という共通認識を作っておけば、多くは未然に防げます。説明会も一度きりにせず、試行導入の節目ごとに進捗と成果を共有すると、管理職を「監視される側」ではなく「一緒に成果を作る当事者」として巻き込めます。

人事評価制度との未連動による全社展開の遅延

もうひとつの重要な遅延要因は、人事部門との調整の難航です。改善活動を頑張った社員への評価制度改定や報奨金予算について、人事部や財務部から「他の業務との評価バランスが崩れる」「予算がない」と反対されると、制度のローンチそのものができなくなります。

現場へのインセンティブを示せないまま進めると活動がスケールせず、社内の根回しに時間を取られて、全社展開の開始が3ヶ月〜半年以上遅れる要因になります。こうした遅延を防ぐには、プロジェクト開始時点で経営トップの強いコミットメントを取り付け、人事部門を初期段階から巻き込んでおくことが不可欠です。

あわせて、全体スケジュールに15〜20%程度のバッファを見込んでおくと、想定外の社内調整が起きても納期全体への影響を抑えられます。特に、評価制度の改定は賞与算定や昇格審査のタイミングと連動させる必要があるため、人事部門の年間スケジュールを早めに確認し、制度設計の完了時期を逆算します。

ポイント

納期の遅れは、中間管理職の抵抗や人事評価制度との連動の遅れから起きやすいため、経営トップの関与と人事部門の早期の巻き込みを判断の基準にします。

まとめ

企業規模別の期間の目安から、フェーズごとのスケジュール、納期が延びる典型的な要因と対策までを整理しました。業務改善コンサルは、現場のカイゼン文化を根付かせる、人・組織・文化に寄り添う定着支援であり、システム開発とは違う長期的なスケジュール感で臨む必要があります。

中小企業で半年〜1年、中堅企業で1年〜2年、大企業で2年〜3年以上を見込み、現状診断から全社展開までの4つのフェーズを丁寧に踏むことが、形骸化しない文化を根付かせる近道です。また、中間管理職の抵抗や人事評価制度との連動の遅れを事前に理解し、経営トップのコミットメントとバッファを確保することが、計画どおりに進める鍵となります。

業務改善コンサルの成果は、「制度が完成した日」ではなく、「外部の伴走がなくても現場が改善サイクルを回し続けられるようになった日」で測るべきものです。そのため契約期間の設定でも、制度導入の完了だけでなく定着状況の確認まで見据えて、柔軟なスケジュールを組むことが望ましいといえます。

導入を検討されている方は、まず自社の組織規模と現状の課題感を整理したうえで、複数のコンサルティング会社に相談し、フェーズごとの期間感や定着支援の範囲について具体的にすり合わせることをお勧めします。

▼全体ガイドの記事
・業務改善コンサルの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
