業務パッケージ導入の開発期間・スケジュール・納期について

業務パッケージ導入の実装フェーズは、ERPのような大規模統合基幹システムで約6〜18ヶ月、勤怠管理や経費精算のような単機能パッケージで約1〜3ヶ月が目安です。どちらの規模に当たるかで、納期の考え方も変わります。

▼全体ガイドの記事
・業務パッケージ導入の完全ガイド

期間を見積もるときは、規模、工程、遅延要因を分けて考えます。その前提として、隣接するパッケージ導入コンサルやERP導入とどこが違うのかを押さえておくと、依頼範囲がずれにくくなります。

  • 規模:ERPか単機能かで、期間の幅が大きく違う
  • 工程:設定、移行、教育、試行をそれぞれ計画に組み込む
  • 遅延要因:カスタマイズと連携の不備。早い段階での管理が必要

業務パッケージ導入の意味と対象範囲(パッケージ導入コンサル・ERP導入との違い)

業務パッケージ導入の期間を正しく見積もるには、まず、この仕事が何を指すのか、パッケージ導入コンサルやERP導入とどこが違うのかを押さえておく必要があります。業務パッケージ導入とは、選定を終えたパッケージソフトウェアを、自社環境へセットアップし、業務ルールに合わせて設定・カスタマイズする作業です。そのうえで、旧システムからデータを移行し、実際に使える状態まで稼働させます。

工数の大半は、どの製品を選ぶかではなく、選ばれた製品をどう構築し、業務に定着させるかに集中します。そのため、この立ち位置を理解し、実装プロセスを前提に期間を見積もることが出発点になります。

業務パッケージ導入が担う実務範囲(セットアップ・カスタマイズ設定・データ移行・稼働開始)

業務パッケージ導入が担う実務範囲は、大きく4つの作業に分けられます。1つ目はセットアップで、パッケージ製品を自社のインフラ・クラウド環境に配置し、ユーザーアカウントや権限、組織階層といった基本情報を登録する作業です。2つ目はカスタマイズ設定で、自社の承認フローや入力項目、他システムとの連携(API連携やCSV連携)を、標準機能に合わせて組み込む作業です。

3つ目はデータ移行で、旧システムや紙・Excelで管理していたマスタデータや履歴データを、クレンジングしたうえで新パッケージへ流し込む作業です。4つ目は稼働開始で、ユーザー教育やマニュアル整備、一部部門での試験運用(パイロット導入)を経て、本番環境として全社的に利用を始める作業です。

この4つの作業は、対象がERPであっても単機能パッケージであっても、必ず一通り経由します。工程の種類は共通している一方で、各作業のボリュームは大きく異なります。調整すべき部門数や移行すべきデータ量、連携先システムの数がその差を生むため、期間の見積もりでは、ここに最も注意が必要です。

パッケージ導入コンサル・ERP導入との違い:選定支援と実装作業、ERPに限らない対象範囲

期間を見積もるうえで混同を避けたいのは、隣接する2つのサービスとの違いです。パッケージ導入コンサルは、現状の業務プロセスを評価し、要件を整理してRFP(提案依頼書)を作ったうえで、複数ベンダーの提案を比べて最適なパッケージを選ぶ、上流の意思決定支援です。選定後の導入プロジェクトも、発注企業側の立場で推進管理します。

一方、パッケージのセットアップやカスタマイズ設定といった実作業は、選ばれたベンダー(実装パートナー)側が担う仕事として切り分けられています。業務パッケージ導入は、まさにこの実作業そのものを指す言葉です。意思決定の支援ではなく、実際に手を動かして構築・稼働させる実務が主眼になります。

ERP導入との違いは、どちらも導入実装の作業でありながら、対象の広さにあります。ERP導入は、会計や生産管理、販売管理などを一元的に担う統合基幹システムに、対象を限定した言葉です。これに対し業務パッケージ導入は、ERPに加えて、勤怠管理や経費精算、グループウェアなどの単機能パッケージも広く対象にします。この違いを検討の初期に共有すれば、依頼範囲のずれを防ぎ、期間を予定内に収めやすくなります。

ポイント

期間を読むときは、依頼が実装作業だけか、選定支援まで含むかを先に確かめ、対象がERPか単機能パッケージかも決めておくと判断しやすくなります。

パッケージ規模別の開発期間の目安

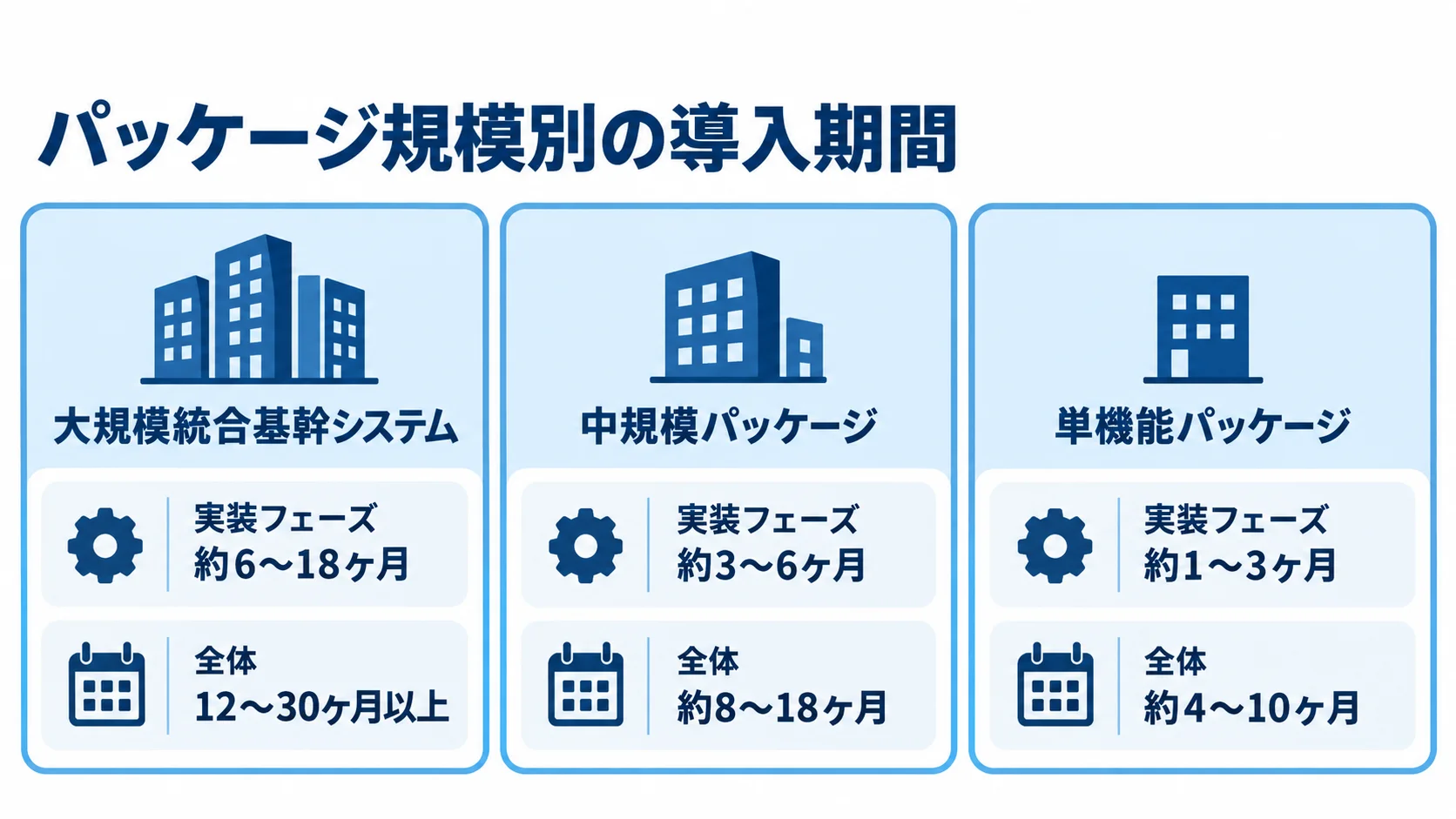

大規模統合基幹システム、中規模パッケージ、単機能パッケージの実装フェーズと全体期間を並べた図。
対象規模が小さくなるにつれて、実装期間の目安も短くなります。

業務パッケージ導入の期間は、対象とするパッケージの規模によって大きく変わります。ERP導入は対象がほぼ統合基幹システムに固定されるため、期間の幅を比較的読みやすいものです。一方、業務パッケージ導入は、全社規模の導入から特定部門だけで完結する小規模な導入まで振れ幅が大きくなります。

そのため、期間の見積もりでは、まず「どの規模のパッケージを対象にしているか」を切り分けることが欠かせません。期間の目安は、大規模統合基幹システム、中規模パッケージ、単機能パッケージの3つの規模ごとに、実装フェーズ(セットアップ〜稼働開始)の期間を示します。

ERP等の大規模・統合基幹システムの場合:実装フェーズ約6〜18ヶ月

ERPのように、全社の会計や生産管理、販売管理などを一元的に担う大規模統合基幹システムは、導入実装フェーズだけで約6〜18ヶ月が目安です。上流工程を含めたプロジェクト全体では、12〜30ヶ月以上に及ぶこともあります。

この規模が長期化する最大の理由は、全社横断の業務プロセスの変更(BPR)を伴い、各部門との調整が避けられないことです。そのため、実装期間だけで半年から1年半以上の中長期プロジェクトになります。全社を一度に切り替えるビッグバン方式は、稼働直後の業務停止を招く致命的な障害のリスクが高いため、避けるべきとされています。

そこで実務では、影響の小さい周辺機能や特定部門から順に新環境へ切り替える段階的移行(インクリメンタル方式)が定石です。加えて、CRMや文書管理のような中規模パッケージは、実装フェーズが約3〜6ヶ月(全体では約8〜18ヶ月)です。部門をまたぐAPI連携の仕様調整や連携テストには、一定の期間を要します。

勤怠管理・経費精算・グループウェア等の単機能パッケージの場合:実装フェーズ約1〜3ヶ月

一方、勤怠管理や経費精算、グループウェアといった単機能パッケージの導入実装フェーズは、約1〜3ヶ月が目安です。全体のスケジュールでも、約4〜10ヶ月に収まるのが一般的です。期間が短くなるのは、対象となる業務範囲や利用ユーザーが限られ、他システムとの複雑な連携が少ないためです。

勤怠管理や経費精算といったバックオフィス業務は、業界内で業務プロセスが標準化された非競争領域です。そのため、標準機能に業務を合わせる「Fit to Standard」をトップダウンで徹底しやすく、カスタマイズ(アドオン開発)も抑えられます。こうした点も、迅速なセットアップと稼働開始を後押しします。

クラウド型(SaaS型)なら、条件次第で、自社でサーバーを用意せずに数日から数週間で利用を開始できる場合もあります。ただし、データ移行や給与計算・会計ソフトとの連携では、想定外の遅延が生じやすいため注意が必要です。そのため、全社一斉導入ではなく、特定の部署や拠点で試験運用する「スモールスタート」で課題を洗い出し、そのうえで全社展開するアプローチが強く推奨されます。

ポイント

期間の基準は、ERPなら実装フェーズ約6〜18ヶ月、単機能パッケージなら約1〜3ヶ月を目安にし、連携先の数やデータ量で上下させて考えます。

導入実装の標準的な工程別スケジュール

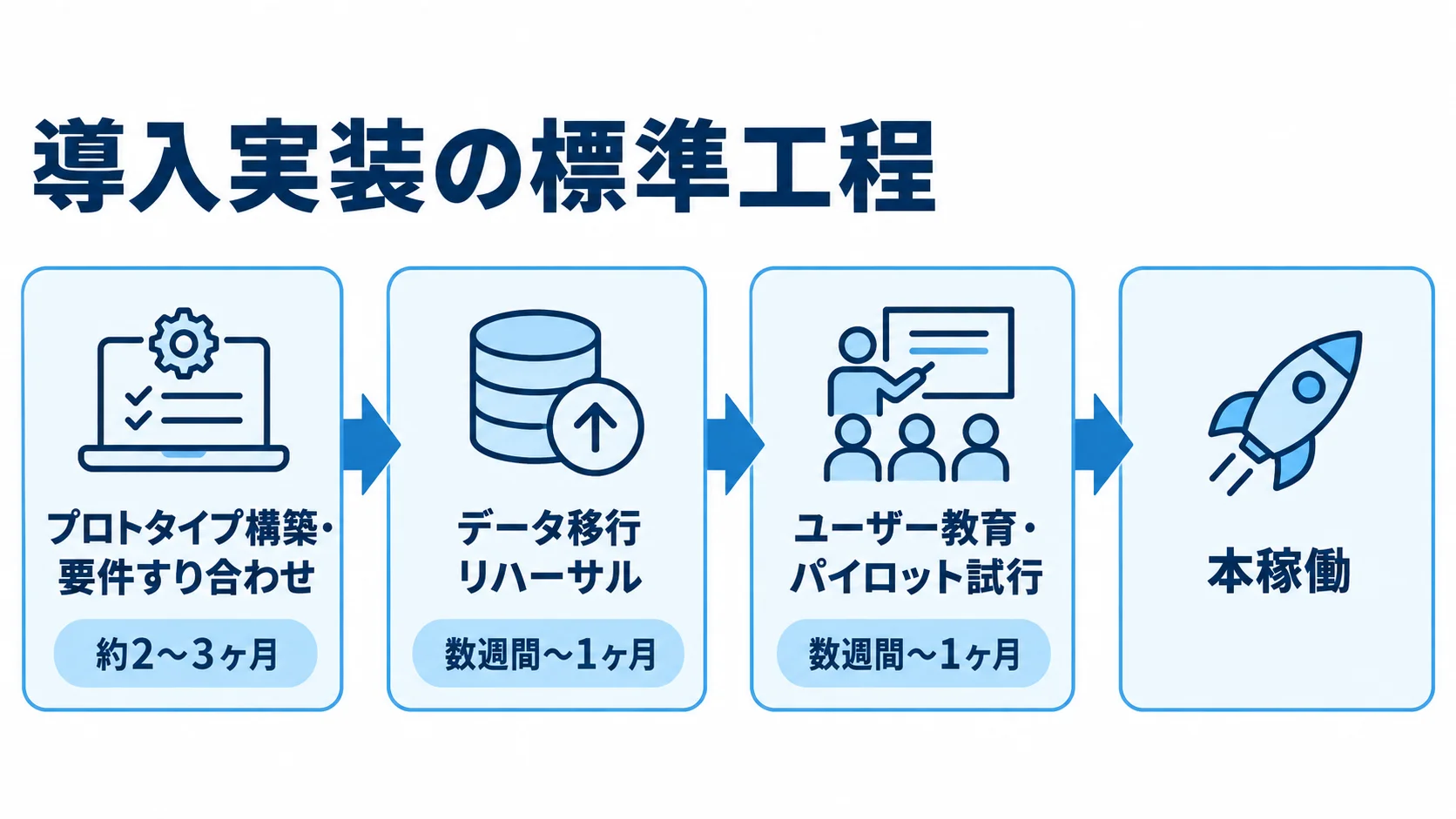

プロトタイプ構築からデータ移行リハーサル、ユーザー教育とパイロット試行を経て、本稼働へ進む工程図。
本稼働の前に、移行検証と現場での試行を組み込みます。

業務パッケージ導入の標準的な工程は、対象がERPでも単機能パッケージでも、「プロトタイプ構築・要件すり合わせ」「データ移行リハーサル」「ユーザー教育・パイロット試行」の順に進み、本稼働に至ります。

ゼロからシステムを組み上げるフルスクラッチ開発に比べると、プログラミング自体の工数は小さくなります。一方で、旧システムからのデータを正確に移すことや、標準機能に業務を合わせるための社内調整には、多くの時間がかかります。これが、工程管理における最大の特徴です。

プロトタイプ構築・要件すり合わせ〜データ移行リハーサル

実装フェーズの最初のステップは、初期設定を済ませたプロトタイプ(画面モック)環境で、現場ユーザーと実際の業務フローを通して設定内容を確認する工程です。この工程の目安は約2〜3ヶ月で、現場の「カスタマイズ要望」をどこまで標準機能に適合させられるかが、スケジュールを守れるかを左右します。

続くデータ移行リハーサルでは、旧システムの実データをテスト環境に流し込み、文字化けや形式の不整合(データクレンジングの確認)と、移行にかかる時間を、本番前の数週間〜1ヶ月かけて検証します。ERPのように顧客マスタや品目マスタ、過去の取引データが複雑に関係する場合は、網羅的な検証が必須です。分散したデータの統合だけで数ヶ月かかった事例もあります。

一方、勤怠管理や経費精算のような単機能パッケージでは、扱うデータが社員マスタや勤怠・経費の履歴などに限られ、CSVファイルによるインポートテストが中心になります。そのため、移行エラーの特定や修正も、ERPに比べて比較的スムーズに進みます。

ユーザー教育・パイロット試行〜本稼働

データ移行の目処が立ったら、本番稼働前の数週間〜1ヶ月をかけて、ユーザー教育とパイロット試行を行います。影響の小さい一部の部門や拠点で先行して試行し、業務が実際に回るかを確かめます。あわせて、現場ユーザー向けのトレーニング環境を開放し、操作に慣れてもらう期間も設けます。

ERPのような大規模統合基幹システムでは、全社一斉に切り替えるビッグバン方式は稼働直後の業務停止リスクが高いため避け、新旧システムを一定期間並行稼働させるのが慎重な進め方です。処理結果を比べながらトラブルや業務の滞りを洗い出し、そのうえで他部門へ広げます。

単機能パッケージは全社一斉導入も多いものの、テスト環境を現場に開放してプレ運用すれば、直感的なUI/UXを体感してもらえ、現場の心理的なハードルも下がります。マニュアルの不備やよくある質問も事前に洗い出しておけば、稼働後の混乱期(ハイパーケア期間)を短縮できます。この一連の工程を経て、UAT(ユーザー受入テスト)の結果を根拠に本稼働の判定を行い、利用を開始します。

ポイント

工程の計画では、データ移行リハーサルと教育・パイロット試行の期間を先に押さえ、そこから本稼働の時期を逆算すると、抜けや遅れを減らせます。

スケジュール遅延の要因と対策

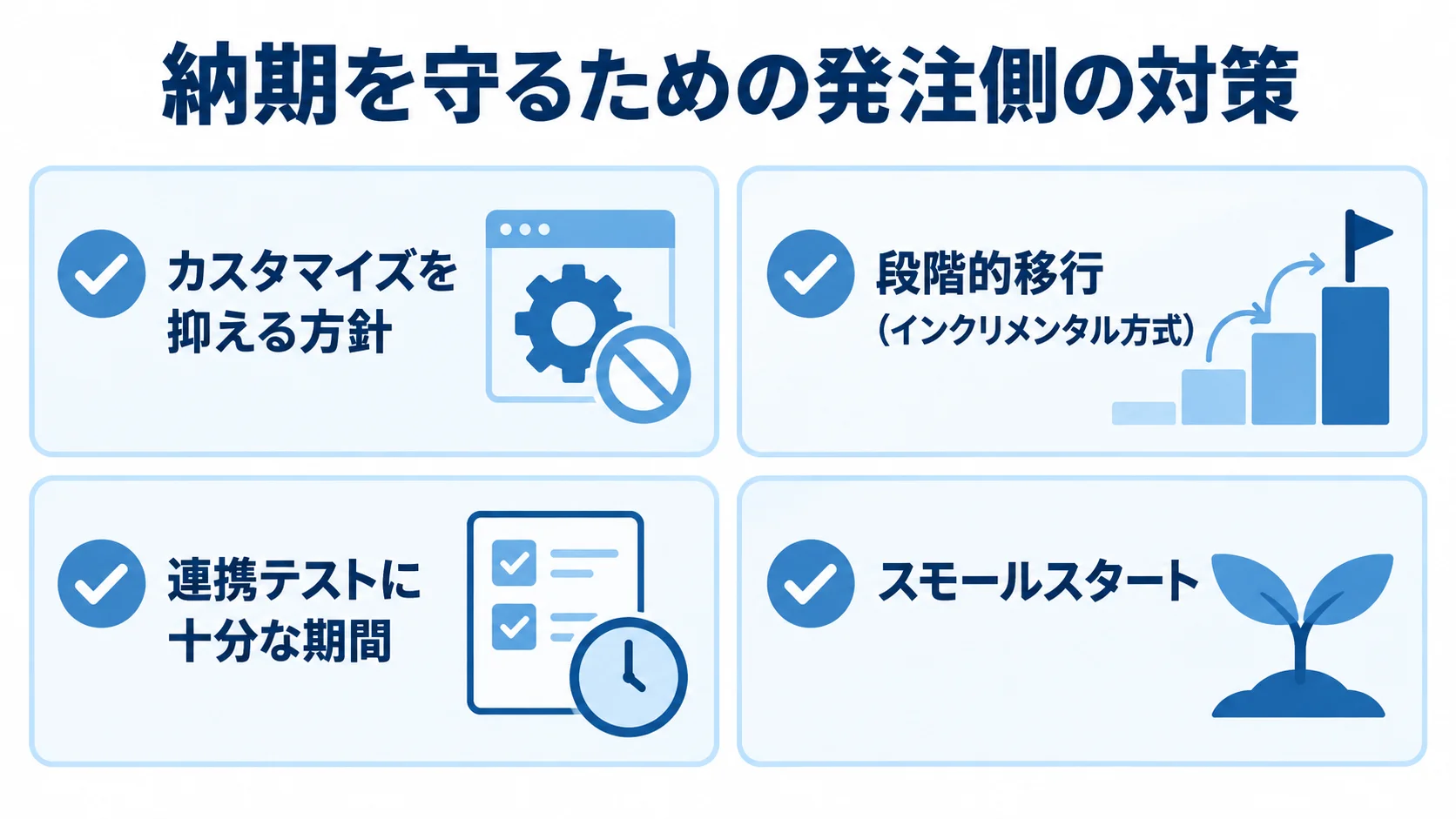

カスタマイズ抑制、段階的移行、連携テストに十分な期間、スモールスタートを示す4項目の図。
対象の規模に応じて、準備する対策を組み合わせます。

業務パッケージ導入プロジェクトで納期が遅れる原因は、パッケージの規模によって性質が異なります。ERPのような大規模システムでは組織的な合意形成の停滞が主因になりやすく、勤怠管理や経費精算のような単機能パッケージでは、他システムとの連携やデータ移行の見積もり不足が主因になりやすいです。この傾向の違いを押さえることが、対策の第一歩になります。

過剰カスタマイズ、外部システム連携の設定不備による遅延

実装期間を長引かせる最大の要因は、現場の「前のシステムではできたのに」「今のやり方を変えたくない」という声をそのまま受け入れ、過剰なカスタマイズ(アドオン開発)を行ってしまうことです。これを防ぐには、経営層やコンサルタントが主導し、「その業務プロセス自体が本当に必要か」を議論して業務を標準化することが欠かせません。

ERPのように全社の複数部門にまたがるシステムでは、こうした現行踏襲の要求が特に強く出やすく、部門間の力関係や複数階層の稟議が合意形成をさらに難しくします。一方、勤怠管理や経費精算のような単機能パッケージで顕著なのは、人事マスタや給与計算ソフト、会計ソフトといった既存の外部システムとの連携設定です。

連携テストが不十分なまま稼働すると、給与計算システムへの設定不備から、「残業代に月10万円の差が出る」「給与の支給が3日遅れる」といった、コンプライアンスに関わる致命的なトラブルに発展することがあります。過去の打刻履歴や有休残数の移行でも、表記揺れや複雑なデータ構造で作業が行き詰まり、「スケジュールが1ヶ月遅延した」「安定稼働までに2ヶ月かかった」という失敗が少なくありません。

納期を守るために発注側が講じるべき対策

納期を守るために発注側が準備すべきことは、パッケージの規模によって重点が変わります。ERPでは、経営層が主導してカスタマイズを抑える方針を早期に示すことが求められます。部門間の対立を調整する責任者も、選定支援フェーズの開始前から決めておくと、確認待ちによる停滞を避けやすくなります。

段階的移行(インクリメンタル方式)で、影響の小さい部門から順に新環境へ切り替えることも、致命的な遅延を避ける定石です。また、勤怠管理や経費精算のような単機能パッケージでは、導入前に自社の給与計算ソフトや会計ソフトと自動連携できるかを必ず確かめ、連携テストに十分な期間を取ることが欠かせません。

さらに、最初から全社一斉導入を狙わず、特定の部署や拠点で試験運用する「スモールスタート」を採ります。データ移行や連携設定の課題を小さな範囲で洗い出してから全社展開すれば、致命的な遅延やコンプライアンス上のトラブルを防げます。いずれの規模でも、マイルストーンをまとめて管理できる実装パートナーへの依頼が、計画どおりの納期への近道です。

ポイント

遅延を防ぐには、カスタマイズを増やす前に業務の標準化を話し合うことと、単機能パッケージでは外部システムとの連携テストを稼働前に十分行うことを、早い段階で決めておく必要があります。

まとめ

ここまで、業務パッケージ導入の開発期間・スケジュール・納期を、規模別の期間目安、工程別のスケジュール、遅延の要因と対策に分けて見てきました。

業務パッケージ導入は、選定を支援するパッケージ導入コンサルとは異なり、選定後に構築・稼働させる実装作業そのものを指します。ERP導入が統合基幹システムに対象を限定するのに対し、業務パッケージ導入は、勤怠管理や経費精算、グループウェアといった単機能パッケージまで広く含みます。

実装フェーズの目安は、ERPのような大規模統合基幹システムで約6〜18ヶ月、CRMや文書管理のような複数部門で使うパッケージで約3〜6ヶ月、勤怠管理や経費精算のような単機能パッケージで約1〜3ヶ月です。クラウド型であれば、条件次第で数日から数週間で利用を開始できるケースもあります。

納期を守るには、ERPであれば経営層主導でのカスタマイズ抑制と段階的移行、単機能パッケージであれば外部システム連携の事前確認とスモールスタートが有効です。

実装パートナーを探す際は、対象がERPのような大規模システムか、勤怠管理や経費精算のような単機能パッケージかを先に明確にし、規模に応じた実装ノウハウを持つパートナーに相談することをお勧めします。

▼全体ガイドの記事
・業務パッケージ導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
