業務システムのモダナイゼーションの見積相場や費用/コスト/値段について

業務システムのモダナイゼーション費用は、数百万円から数十億円まで幅があります。その幅を左右するのは、システムの規模、選ぶ手法、データ移行の難易度です。

規模別の目安とフェーズごとの比率、稼働後のランニングコストを押さえておくと、予算の見通しを立てやすくなります。

▼全体ガイドの記事
・業務システムのモダナイゼーションの完全ガイド

業務システムのモダナイゼーションとは:費用を考える前に押さえておきたい全体像

モダナイゼーションは、老朽化した既存の業務システムを刷新する作業です。刷新では、最新の技術、アーキテクチャ、設計思想を取り入れます。さらに、既存の業務プロセスを見直す場合もあり、その見直しが費用の幅を広げる要因になります。

モダナイゼーションの主な手法と費用への影響

手法によって、改善の範囲と開発の負担は大きく変わります。この違いを材料にすると、手法どうしを改善範囲と開発負担の両面で比べられ、費用の違いも見えてきます。

  • リホスト(Rehost):コードや機能をほぼそのままクラウドへ移す
  • リプラットフォーム(Replatform):一部を修正して新環境へ移行する
  • リファクタリング(Refactoring):コードや構造を大幅に見直す
  • リビルド(Rebuild):既存システムをゼロから作り直す

リホストは比較的低コストで済みますが、業務効率を抜本的に改善しにくい面があります。一方、リプラットフォームは、アプリケーションの一部を修正して移行するため、コストとメリットのバランスを取りやすい手法です。

リファクタリングは、マイクロサービスアーキテクチャへの転換も含み、改善効果が大きくなります。ただし、開発工数と専門人材のコストも増えます。リビルドは、業務要件を抜本的に見直せますが、費用と期間が最も大きくなります。

どの手法を選ぶかは、現行システムの状態、業務課題、予算を照らして決めます。

市場規模から見るモダナイゼーションへの投資動向

ここでいう国内の関連市場は、レガシーマイグレーション市場とオープンレガシー市場を合わせたものです。

  • 市場規模:2022年度は約7,182億円、2024年度は約9,458億円
  • 危機感:2018年のDXレポートが「2025年以降に最大12兆円」と警告
  • 投資背景:「2025年の崖」問題とクラウド・DX推進の要請
  • 発注環境:企業規模を問わず投資が増え、競争が激しくなっている
  • 判断時期:専門ベンダーへの発注は早期の方が有利な傾向

こうした背景を前にすると、どの時期に動き出すかは、費用の面でも見過ごせない判断です。

規模別・フェーズ別の費用相場とコスト内訳

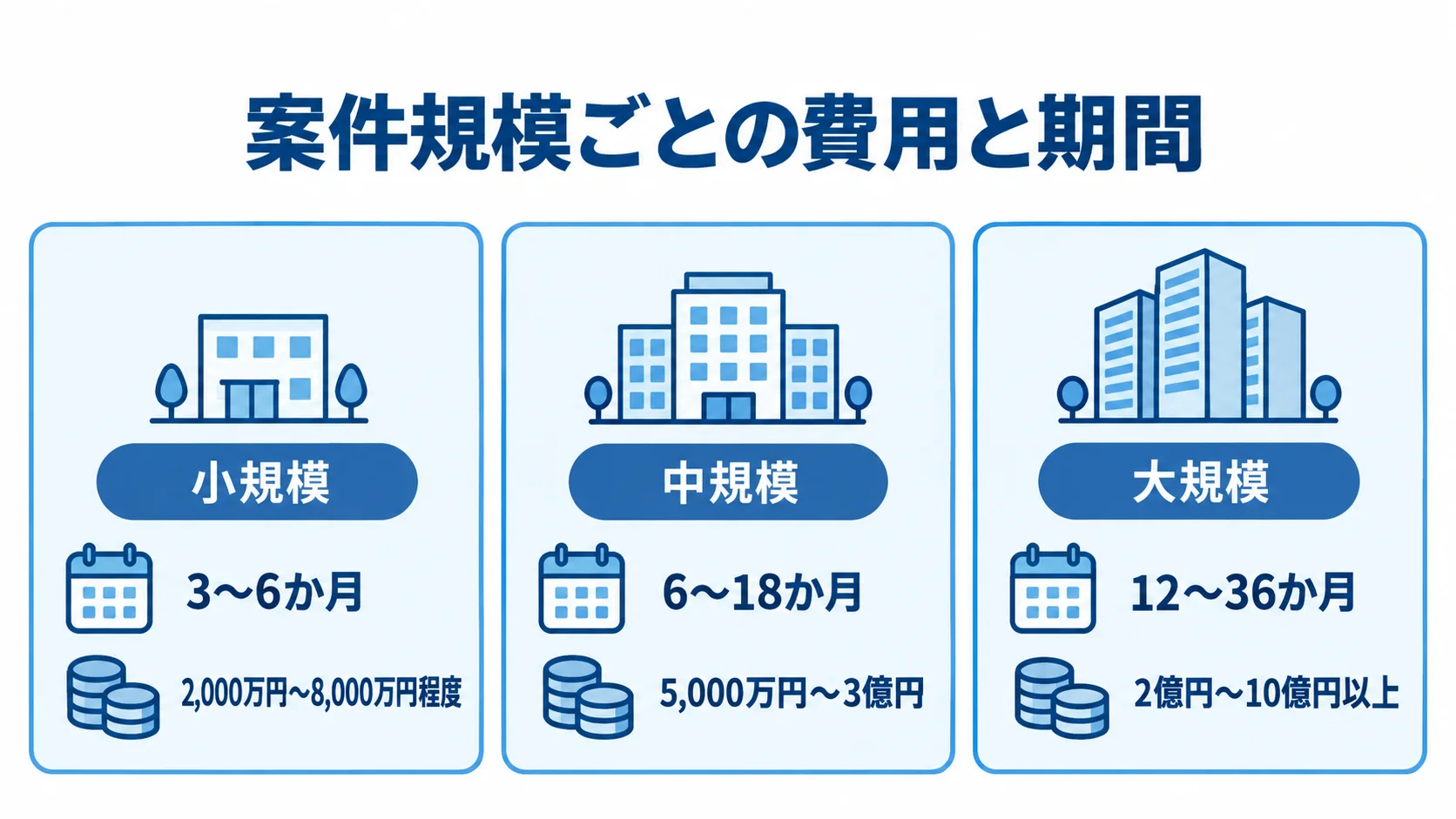

小規模・中規模・大規模の期間と費用目安を3つのパネルで比べた図解。
案件規模が大きくなるほど、想定期間と費用の幅も広がります。

費用は、システムの規模、複雑さ、選ぶ手法によって大きく変わります。規模別の費用目安とフェーズ別の比率から、予算の大まかな見当をつけられます。なお、ここで示す数字は市場相場に基づく目安です。

規模別の費用目安:小規模・中規模・大規模の違い

規模別に、機能数、期間、費用、対象となる案件の例を比べます。

  • 小規模:3〜6か月、2,000万円〜8,000万円程度
  • 中規模:6〜18か月、5,000万円〜3億円
  • 大規模:12〜36か月、2億円〜10億円以上

小規模は、対象機能が数十程度で、特定部門への影響が限られる案件です。たとえば、特定部門の受発注管理システムをオンプレミスからクラウドへリホストする例があります。短期間で完結しやすく、初めて取り組む企業のパイロット案件になります。

中規模は、複数部門にまたがる機能を持つシステムの刷新で、機能数は数十〜数百程度です。たとえば、販売管理、在庫管理、会計システムを連携させて刷新する案件が該当します。

複数のシステムでデータの整合性を保つため、設計とテストの工数が増えます。また、改修が重なった複雑なシステムでは、想定外の費用にも注意が必要です。

大規模は、全社基幹システムやメインフレームの全面刷新にあたります。たとえば、生産管理から会計までを統合する製造業の基幹刷新などが該当します。さらに、大企業や官公庁の発注では、数十億円規模になる場合もあります。

規模が大きいほど、リスク管理とプロジェクト管理の費用も増えます。加えて、PM(プロジェクトマネジャー)やPMO(プロジェクト管理オフィス)の人件費も必要です。

フェーズ別コスト内訳:各工程が全体に占める割合

工程ごとの費用比率は、予算をどこに配分するかを考える材料であり、見落としやすい作業に気づく手がかりにもなります。

  • 要件定義・設計:全体の30〜40%
  • 実装・変換:全体の30〜40%
  • テスト:全体の20〜30%
  • データ移行:全体の10〜20%
  • プロジェクト管理・QA:全体の10〜15%

データ移行では、品質がそろっていないデータや不要なデータがたまっている場合があります。そうしたデータを整えるクレンジング(整備・統合)は工数がかかり、見積もりを超過させる要因になります。そのため、移行の難易度を過小評価せず、予算と工数をあらかじめ確保しておく必要があります。

エンジニアの人月単価は、国内相場で初級が60〜100万円、中級が80〜120万円、上級・シニアが100〜160万円程度です。費用の土台は、人月単価と必要工数を掛け合わせたものです。

ポイント

予算を組むときは、まず自社の案件が小・中・大のどの規模に当たるかを押さえ、そのうえで工程ごとの比率で配分を見ると判断しやすくなります。

初期費用以外のランニングコスト:モダナイゼーション後の継続負担

初期の開発・移行費用だけで判断すると、稼働後の負担を見落としがちです。継続的に発生するランニングコストも押さえておくと、想定外の増加を防ぎやすくなります。

クラウド利用料・ライセンス費・保守費の現実的な見積もり方

ランニングコストは、クラウド利用料、ライセンス費、保守・運用費で構成されます。

  • クラウド利用料:利用量に応じて月ごとに変動
  • ライセンス費:OSS採用で抑えられる場合と追加費用がある
  • 保守・運用費:初期開発費の5〜15%が年間の目安

クラウド利用料は従量課金が多く、稼働状況や利用規模で変わります。小〜中規模では月額数万円〜数十万円、大規模では月額数百万円の例があります。初期設計の段階でコストの最適化を考えておかないと、想定を超えるリスクがあります。

ライセンス費は、採用するソフトウェアによって水準が変わります。オープンソースソフトウェアを使えば抑えられる一方で、ミドルウェアやSaaSツールの導入は、別の費用を生むことがあります。

特に、複雑なシステムでは保守・運用費が上振れする傾向があります。たとえば、初期費用が1億円の場合は、年間500万円〜1,500万円程度を見込みます。

TCO(総保有コスト)で考えるモダナイゼーションの費用対効果

投資を判断するには、TCO(Total Cost of Ownership:総保有コスト)の視点が欠かせません。レガシーシステムでは、老朽化に伴って保守費が上がっていきます。なかでも、特定の担当者しか仕組みを分からない状態は、トラブル対応や人材確保を難しくします。

  • TCO:初期費用と運用期間中の全コストを合算する
  • レガシーの負担:保守や障害対応、セキュリティ、人材確保の費用が増える
  • 2:8問題:保守・運用費が約80%、新規投資が20%になる
  • 改善効果:保守費を減らし、新規投資の比率を高められる
  • 回収目安:ERP移行で開発費を3分の1以下、回収は3〜5年

モダナイゼーションで保守・運用費が減れば、その分を新規投資に振り向けられます。たとえば、メインフレームの基幹システムをオープンシステムのERPへ移行した事例では、データ移行処理の開発コストを3分の1以下に削減しました。投資を回収した後も、継続的なコスト削減効果が得られます。

ポイント

候補を比べるときは、初期費用だけでなく、稼働後の年間の保守・運用費やクラウド利用料も含めた総額で見ると、後の負担を読み違えにくくなります。

費用を左右する主要因:見積もりに影響する5つのポイント

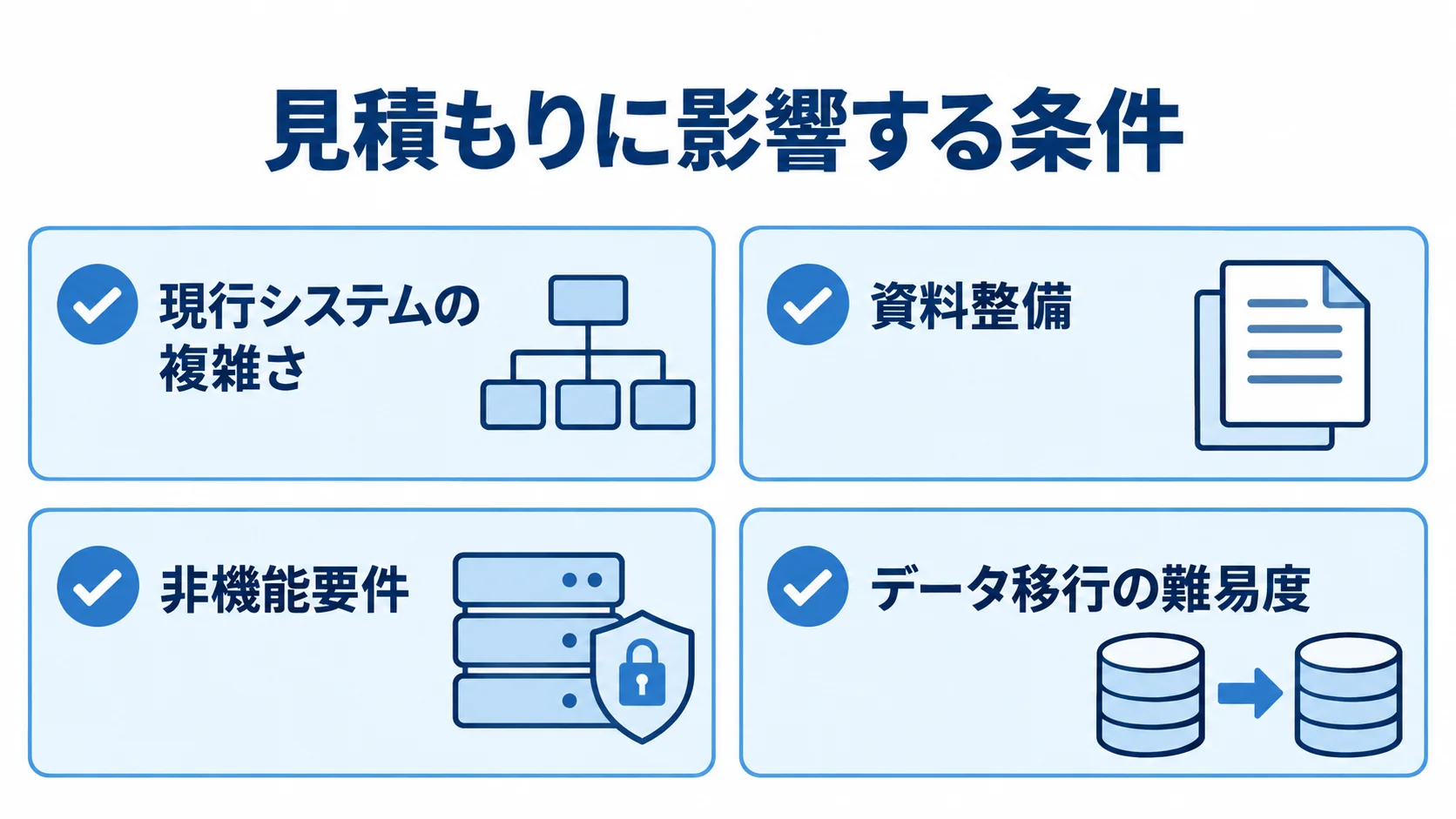

現行システムの複雑さ、資料整備、非機能要件、データ移行の難易度を確認項目として並べた図解。
現状と移行条件をひとつずつ確認すると、見積もりの前提が見えてきます。

見積もりは複数の要因が絡み合って決まるため、発注側は現行システムの状態や非機能要件を押さえておく必要があります。データ移行の難易度や発注先、仕様変更も、合わせて確かめておきます。

現行システムの複雑さとドキュメントの整備状況

現行システムがどれだけ複雑か、資料がどれだけ整っているかは、費用に大きく影響します。

  • 複雑さ:改修が重なると仕様書とコードが乖離し、調査費が増える
  • 資料整備:仕様書、設計書、データ定義書をそろえると、見積もり精度が上がる
  • 非機能要件:可用性や性能、セキュリティを高めるほど費用が上がる
  • 稼働条件:24時間365日稼働ではインフラと設計の工数が増える
  • 情報管理:個人情報・機密情報ではセキュリティ設計・テストが必要

要件定義では、本当に必要な非機能要件の水準を明確にしておく必要があります。

データ移行の難易度と発注先の種類による費用差

データ移行の難易度は、クレンジング、変換、検証にかかる工数を左右します。

  • 移行難度:分散データや異なる形式・コードの統合で費用が増える
  • 移行比率:データ移行だけで全体費用の20〜30%に及ぶ場合がある
  • 大手SIer:品質管理と実績があり、人月単価は150〜200万円以上の場合もある
  • 専門ベンダー:人月単価は60〜120万円程度だが、体制の確認が必要
  • 仕様変更:要件定義と変更管理で合意しておくと、追加費用を抑えられる

見積もりを依頼する前に、データ品質を調べ、移行難易度を評価しておきます。

発注先を選ぶ際は、マネジメント体制と実績を慎重に確認する必要があります。

ポイント

見積金額が想定より高い、または低いと感じたら、非機能要件やデータ移行の難易度、発注先の種類のどれが金額を動かしているかを切り分けて考えるとよいでしょう。

見積もりを取る際のポイント:失敗しない発注のための準備

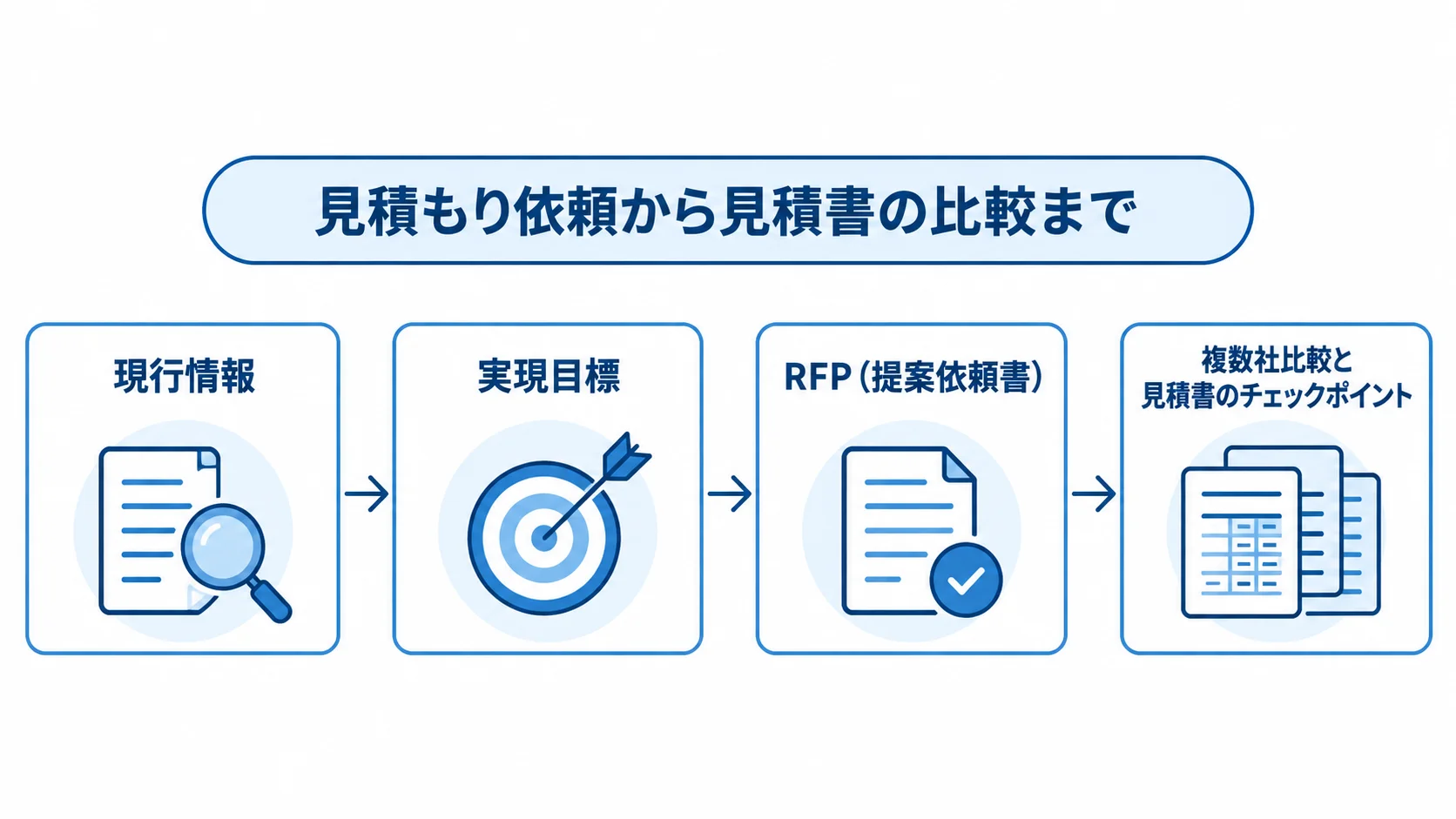

現行情報と実現目標を整理し、RFPを作成して複数社の見積書を比較する順序を示す図解。
条件の整理から見積書の確認まで、前段の準備が比較の土台になります。

発注前の準備と見積書の確認は、費用超過やベンダーとのトラブルを防ぐうえで欠かせません。

要件定義書と現行システム情報の整備による見積もり精度の向上

見積もりの精度は、発注側が提供する情報の質に比例します。

  • 現行情報:機能一覧、利用部門、データ量、連携システムの一覧を整理
  • 実現目標:業務効率化の具体目標、非機能要件、移行完了の希望期限を定める
  • 資料形式:情報をRFP(提案依頼書)にまとめる

詳細な依頼書を作ると、条件をそろえた比較可能な見積もりが得られます。データ量と連携システム数は、見積もり金額に直接影響します。

情報が不足すると、リスク回避のためのバッファが上乗せされた見積もりになる場合があります。一方で、ベンダーが適切な工数を算出できるよう情報を渡すと、発注側は有利な価格と条件を引き出しやすくなります。

複数社比較と見積書のチェックポイント

見積もりは複数社から取り、価格の妥当性を比べます。

  • 工程と工数:作業内容と人月の対応を見る
  • 単価:人月単価の水準
  • 成果物:仕様書、設計書、テスト仕様書が含まれるか
  • 除外項目:UAT支援、教育、二重コスト、予備費の扱い

見積書に「一式」という表記が多い場合は、追加費用に注意が必要です。ユーザー受け入れテスト(UAT)の支援費用や、移行後の初期サポート・教育費用が含まれているかも、確かめておきます。

旧システムと新システムを並行稼働させる期間は、二重コストが発生する場合があります。また、予備費(コンティンジェンシー)の有無も確かめ、必要であれば交渉します。

支払いスケジュールは、マイルストーン払いか月次払いかで見ておきます。支払い条件はキャッシュフローに影響するため、複数社で比べます。

コスト超過リスクを防ぐための発注前チェックリスト

コスト超過の主な原因は、要件の曖昧さ、スコープの拡大、仕様変更、移行難度の過小評価です。

  • 範囲:対象システムのスコープを、発注側と開発会社で合意する
  • 変更:追加費用と意思決定の手順を、契約に明記する
  • 移行:データの範囲と移行の手順を定義する

現場部門と経営層を含む意思決定の体制も、発注前に確かめておきます。現場担当者の工数を確保しておかないと、確認や受け入れテストが遅れます。その遅れが、結果として費用の増加につながります。

コンサルタントやPMOを活用すると、客観的な管理体制を整えられます。

ポイント

複数社の見積もりは、同じ条件で依頼できているかを先にそろえてから比べると、金額差の理由が分かりやすくなります。前提の違いを切り分けられれば、比較の精度も上がります。

費用を賢く抑える方法:コスト削減と品質確保を両立するアプローチ

費用を抑える場合も、品質とのバランスを保つ必要があります。削減を優先しすぎると、保守費や追加開発費がかさみ、総額が増える場合があります。

段階的な移行(フェーズ分割)による初期投資の分散

優先度の高い業務領域から移行すると、初期費用とリスクを分散できます。

  1. 第一フェーズで受発注管理システムをモダナイズする
  2. 第二フェーズで在庫管理に対応する
  3. 第三フェーズで会計システムに取り組む

フェーズを分けると、各段階の成果を積み上げながら投資できます。

第一フェーズで、ベンダーとの協力関係と社内の推進ノウハウを築けます。さらに、成果を示せば、後続フェーズでも経営層の理解と投資承認を得やすくなります。

接続点(インターフェース)は、将来のフェーズを見据えて設計します。設計を後回しにすると、後のフェーズで余計な改修費用が発生します。

SaaS・パッケージ活用によるスクラッチ開発費用の抑制

スクラッチ(ゼロから)で開発する範囲は、機能ごとに絞ることができます。

  • 標準機能:SaaSやパッケージで開発費を抑える
  • 対象業務:会計・人事・勤怠はSaaSを使い、開発費をほぼゼロに近づける
  • スモールコア:固有ロジックや競争優位の機能だけを開発する
  • オフショア:ベトナムやインドで30〜50%削減した事例がある
  • 成功条件:ブリッジSEと管理体制の整ったベンダーを選ぶ

汎用的な機能は外部サービスに任せ、自社固有の機能に開発を集中させる考え方です。

ただし、オフショアでは言語、文化、時差によるコミュニケーションの負担に注意が必要です。品質管理の難しさもあるため、発注前に管理体制を確かめておく必要があります。

ポイント

費用を抑える案は、削減額だけで判断せず、保守費や追加開発費を含めた総額で比べることが大切です。削減を急ぐほど総額が増える場合がある点も、念頭に置いておくとよいでしょう。

まとめ:業務システムモダナイゼーション費用の位置づけ

小規模の費用は2,000万〜8,000万円、中規模は5,000万〜3億円が目安です。大規模では2億〜10億円以上となり、数十億円規模の案件もあります。

初期費用だけでなく、年間の保守・運用費も含めて考えることが大切です。なお、保守・運用費は初期費用の5〜15%程度で、TCOが中長期の判断材料になります。

見積もりでは、詳細なRFPを作って複数社に提示し、工程、工数、成果物が明確な見積書を比べることが重要です。

レガシーシステムを放置すると、業務停止やセキュリティのリスクが高まります。増え続ける保守費は、機会損失にもつながります。

モダナイゼーションは、競争力を維持・強化するための戦略的な投資です。

まず現行システムを調べて優先課題を特定し、そのうえで、専門のコンサルタントやベンダーに相談することをお勧めします。

▼全体ガイドの記事
・業務システムのモダナイゼーションの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
