業務システムリアーキテクチャの見積相場や費用/コスト/値段について

業務システムリアーキテクチャの費用は、300万円から1億円超まで幅があります。規模や既存システムの複雑さ、移行先で変わるためです。

費用は設計・開発のほか、データ移行や教育、並行運用にもかかります。そのため、内訳を先に確かめておく必要があります。

▼全体ガイドの記事
・業務システムリアーキテクチャの完全ガイド

業務システムリアーキテクチャの費用全体像

費用は規模・複雑さ・移行先の選択で変わり、中小〜中堅企業(従業員50〜500名)では、300万円から3,000万円程度が目安です。一方で、大規模なエンタープライズ向けシステムでは、1億円を超えることも珍しくありません。金額の幅が大きいため、費用の構成要素を把握してから予算を立てることが、プロジェクトを成功に導く第一歩になります。

費用を構成する主な要素

見積もりでは費目ごとに分けて確認すると、開発以外の負担を見落としにくくなります。

  • 設計・開発費用:システム本体を設計・実装する費用
  • インフラ・環境構築費用:稼働環境を整える費用
  • データ移行費用:既存データを移す費用
  • テスト・品質保証費用と並行運用費用:品質確認と旧新システムの併用にかかる費用
  • ユーザー教育費用:利用者が操作を習得する費用

業務システムリアーキテクチャの費用は、これら5つのカテゴリで構成されます。開発費用以外の項目が、全体費用の40〜60%を占める場合もあります。

特に、データ移行とユーザー教育は、見積もりの段階で過小評価されやすい項目です。データ移行費用は、既存データの量・品質・変換の複雑さで変動し、全体費用の10〜20%を占めることもあります。

設計・開発費用は、システムの規模により300万円〜2,000万円程度になります。また、クラウド移行では、AWS・Azure・GCPなどの選定で費用が変わります。インフラのランニングコストは、月額数万円から数十万円です。

費用を左右する主要因

見積もりの幅は、既存環境と移行後の構成を分けて見ると読み解けます。

  • 既存システムの複雑さ:解析や現状把握の工数
  • ユーザー数・データ量:ライセンス費用や負荷対策
  • 移行先アーキテクチャ:設計と運用体制の範囲
  • カスタマイズの程度:追加する独自要件の多さ

長年運用したシステムは、ソースコードの可読性が下がっている場合があります。ドキュメントが不十分な場合は、現状把握だけで数十〜数百万円かかることもあります。

ユーザー数が100名を超えると、ライセンス費用や負荷対策の工数も増えます。また、モノリシックなシステムのマイクロサービス化では、設計・テスト工数が増加します。オンプレミスからクラウドへ移す場合は、インフラ設計と運用体制の整備も必要になります。

既存構成を保ったまま技術スタックだけを刷新する「インプレースリアーキテクチャ」なら、費用を抑えやすく、移行リスクも抑えられます。

ポイント

費用は規模や既存システムの複雑さ、移行先で大きく変わるため、開発費以外の項目まで含めて予算を立てるのが目安です。データ移行や教育、並行運用も費目に入れると、後から膨らむ費用を見落としにくくなります。

規模別・システム種別の費用レンジ

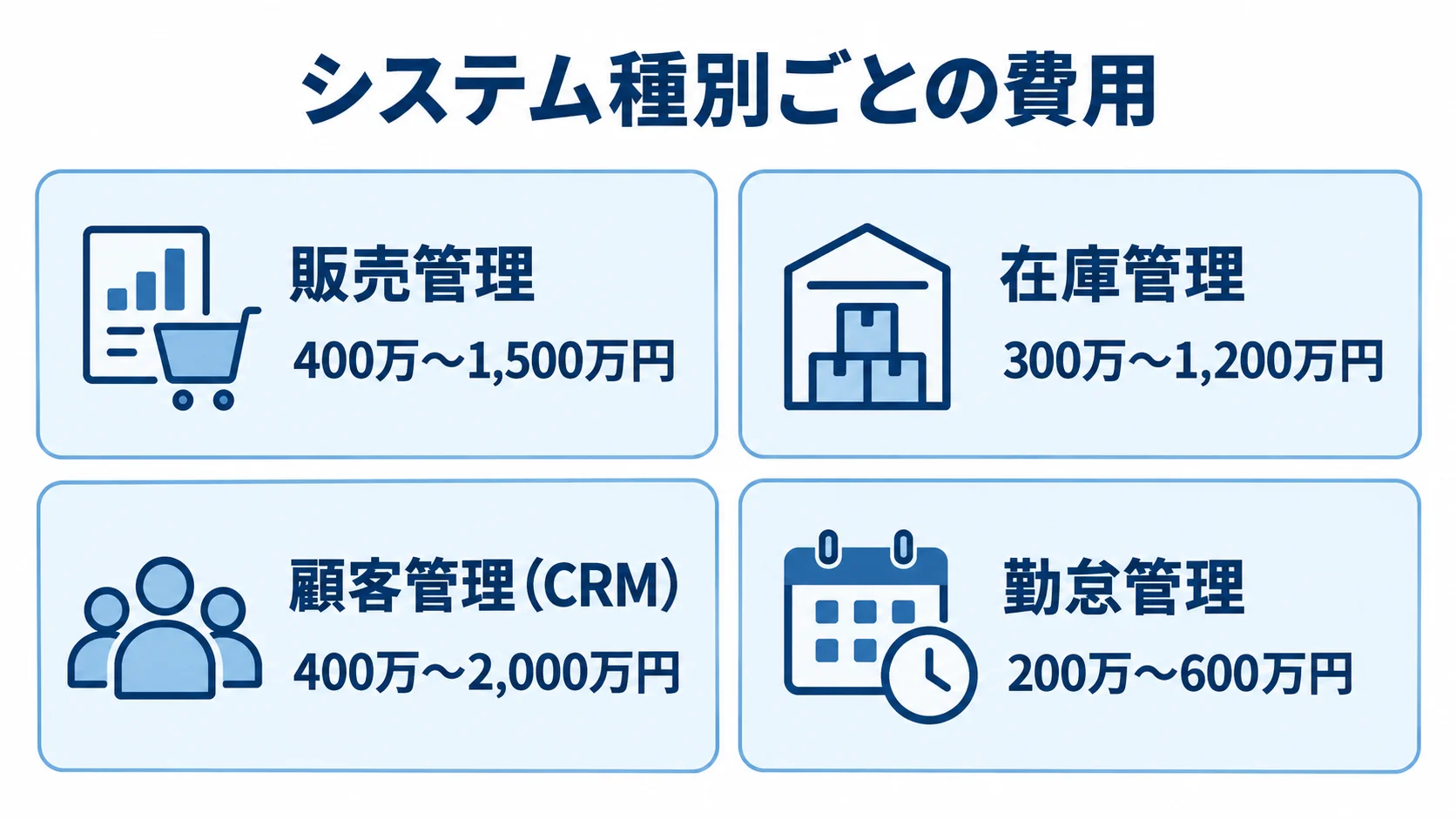

販売管理、在庫管理、顧客管理、勤怠管理の費用レンジを4枚のパネルで示した図。
種別ごとに相場の幅が異なります。

費用はシステムの種類と企業規模の両方で変わるため、どちらの面からも確かめておきます。ここでは、従業員数を50名以下、50〜300名、300名以上の3区分に分けて見ていきます。

中小企業・中堅企業向けの費用レンジ

企業規模ごとの相場を比べると、自社に近い予算帯がつかめます。

  • 中小企業:従業員50名以下の企業
  • 中堅企業:従業員50〜300名の企業
  • 中堅〜大手企業:従業員300名以上の企業

従業員50名以下で販売管理や顧客管理を刷新する場合は、300万〜800万円程度です。ユーザー数が少なく業務プロセスもシンプルなため、設計工数は比較的少なくなります。

在庫管理は、倉庫数・SKU数・外部システムとの連携数で費用が増減するため、300万〜1,000万円程度を見込むとよいでしょう。

従業員50〜300名の中堅企業では、統合型システムで800万〜2,000万円程度です。一方で、勤怠管理単体は比較的安価で、300万〜600万円程度で実施できる場合があります。ただし、会計連携や承認ワークフローが複雑な場合は、これらの金額を上回る可能性があります。

従業員300名以上では、複数システムを統合するプロジェクトが増え、費用は2,000万〜5,000万円になります。大規模な場合は1億円を超えることもあります。さらに、この規模では、管理体制・変更管理・ガバナンス対応も費用に含まれます。

システム種別ごとの費用の特徴

システム種別では、業務ロジックや外部連携の複雑さが費用を左右します。

  • 販売管理:受注から入金までの処理
  • 在庫管理:管理機能と機器との連携
  • 顧客管理:データ量と営業フロー
  • 勤怠管理:業務ロジックの複雑さ

販売管理は受注・発注・請求・入金管理を含むため、費用が高くなりやすい傾向です。EDI(電子データ交換)連携がある場合は、連携仕様の調整工数も必要になります。販売管理の予算は、一般的に400万〜1,500万円程度です。

在庫管理は、ロット・期限・ロケーション管理の複雑さで費用が変わり、相場は300万〜1,200万円程度です。バーコードリーダーやRFIDと連携する場合は、ハードウェアのコストも考慮に入れます。

顧客管理(CRM)の相場は、400万〜2,000万円程度です。マーケティングオートメーションとの連携も、費用を左右する要素になります。

勤怠管理は、比較的シンプルな業務ロジックで組めることが多く、200万〜600万円程度で対応できるケースもあります。

ポイント

規模と種別の両方で相場が変わるため、自社の従業員数とシステムの種類を当てはめ、近い区分の相場を基準にすると予算の幅がつかめます。

SaaS移行 vs リアーキテクチャのコスト比較

刷新方法を選ぶ際は、SaaS移行と既存システムのリアーキテクチャを比べます。判断は、初期費用・ランニングコスト・中長期のTCO(総所有コスト)で行うことが重要です。

SaaS移行の初期費用とランニングコスト

SaaS移行では、導入時と利用を続ける間の費用を分けて確認する必要があります。

  • 初期費用:移行・設定・カスタマイズ・教育の費用
  • 月額費用:サブスクリプションとして継続して払う費用
  • 保守負担:保守やアップデートをベンダーに任せられる点
  • 業務改革負担:標準機能に合わせる調整が必要な場合

一般的な中堅企業向け販売管理SaaSは、初期導入費用が100万〜500万円程度、月額費用が10万〜50万円程度です。従業員50名規模では、初期費用を50万〜200万円に抑えられるケースもあります。

自社でインフラを管理せずに済み、セキュリティパッチにも対応できます。さらに、バージョンアップのためにエンジニアを雇用または外注する必要もありません。

標準機能に業務プロセスを合わせるなら、業務改革の労力と社内調整のコストがかかります。

リアーキテクチャが有利なケースとTCO試算

独自要件が多い企業は、長期的なコスト効率でリアーキテクチャが有利になる場合があります。

  • 独自プロセス:SaaSの標準機能では対応しにくい業務
  • 特殊な要件:カスタマイズ費用が膨らみやすい業務
  • 長期TCO:初期費用と継続費用を期間を通して比べる

製造業の複雑な原価計算や独自の生産管理は、SaaSでの実現に費用がかかります。一方で、既存ロジックを整理・再実装すると、総コストを抑えられる場合があります。

リアーキテクチャは初期費用が高くても、5〜7年でSaaSと逆転することがあります。たとえば、月額30万円のSaaS製品は、5年間で1,800万円のランニングコストになります。

これに対し、1,200万円で刷新し、月額5万円のインフラ費用であれば、年間費用は60万円です。この場合、5年間の総コストは1,500万円となり、SaaSより安価になります。

自社でシステムを運用できるエンジニアを確保できることが、この比較の前提です。

ポイント

SaaS移行とリアーキテクチャは、初期費用だけでなく月額費用を含めた5〜7年の総額で比べ、独自業務が多い企業ではカスタマイズ費用も加えて判断します。

見落とされがちな隠れたコスト

開発や設計の費用に加えて、隠れたコストも予算超過の原因になります。そのため、開始前に費用項目を把握しておくと、予算計画の精度を高められます。

ユーザー移行・教育コスト

新システムへの移行では、操作方法や業務フローを学ぶ教育コストが発生します。

  • 研修費用:資料作成・説明会・マニュアル整備
  • 生産性低下:教育期間中の機会損失を見込む

従業員50名規模では、研修資料や説明会などに50万〜150万円程度かかります。生産性低下による機会損失を加えると、200万〜500万円相当になることもあります。

長年同じシステムを使うユーザーは、新システムへの抵抗感が強い場合があります。そのため、変更管理(チェンジマネジメント)では、段階的な移行と教育期間の確保が欠かせません。また、ユーザー1人あたりの教育コストは、5万〜15万円程度を見込んでおくと安全です。

過渡期の並行運用コスト

切り替え時は、旧システムと新システムを併用する「パラレルラン」が必要になります。

  • 二重の運用費:旧新両システムの費用が重なる
  • 切り替え作業:入力や出力結果の照合

旧システムの保守コストには、サーバー費用、ライセンス費用、運用人件費が含まれます。切り替え期間中は、旧システムと新システムの運用コストを二重に支払うことになります。

並行運用は1〜3ヶ月程度が一般的ですが、半年以上かかることもあります。期間は、業務の複雑さや移行リスクによって変わります。

オンプレミスの場合は、サーバーの撤去・廃棄費用も発生します。さらに、現場では新旧両方のシステムへの入力や出力結果の照合が必要で、この人的コストは数値化しにくいものの、50万〜200万円相当になることがあります。

ROI計算と業務効率化効果の定量化

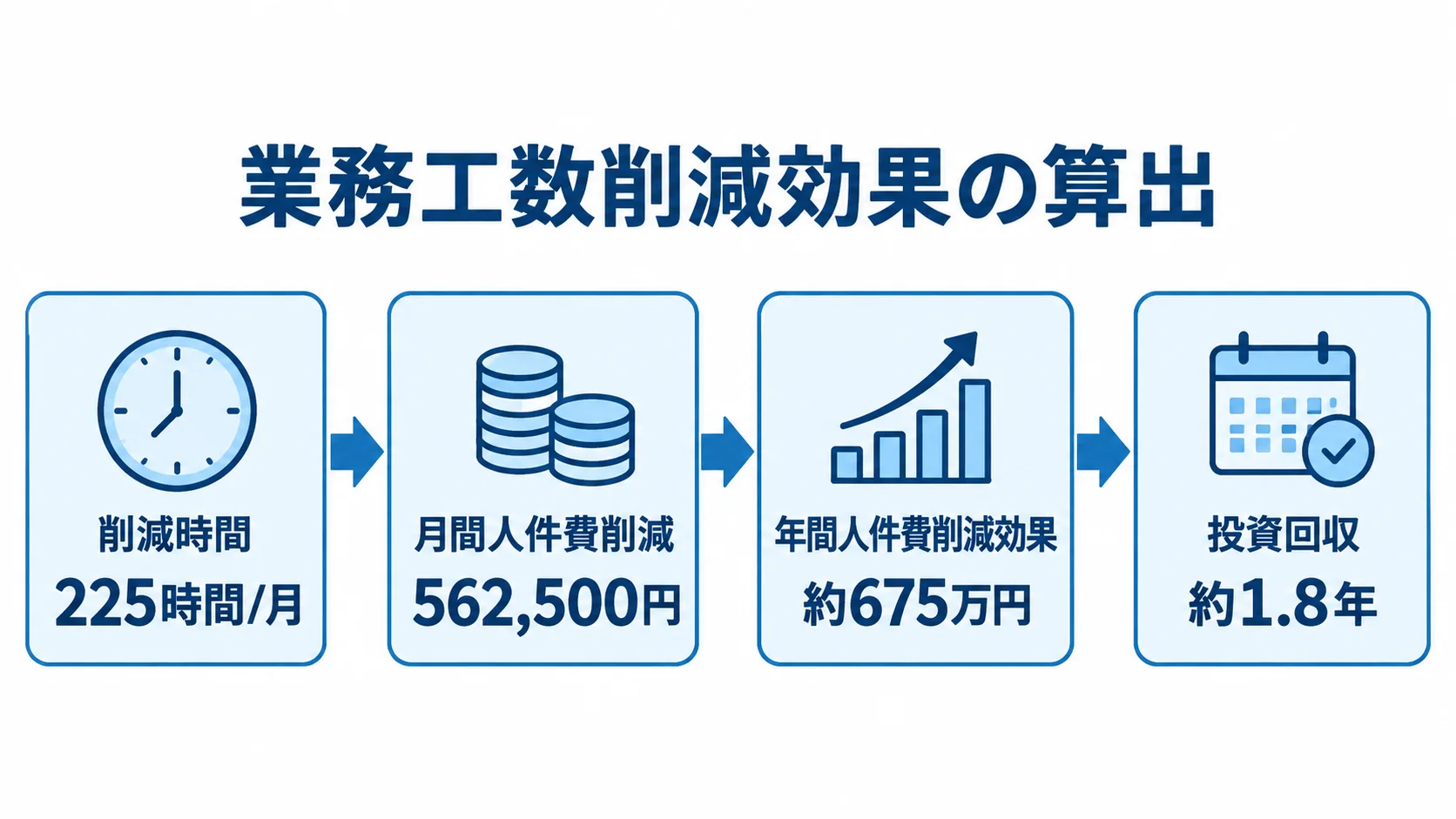

削減時間から月間・年間の人件費削減効果を経て投資回収期間に至る流れを示した図。
月ごとの削減が年間効果と回収期間につながります。

予算承認には、「システムが古い」といった定性的な説明だけでなく、業務効率化によるコスト削減や売上向上を数値で示す必要があります。

業務工数削減効果の算出方法

削減効果を費用と照らし合わせると、投資回収までの期間を試算できます。

  • 人件費削減:業務工数の減少を金額に換算
  • 保守工数削減:旧システムの保守費用との比較
  • 障害対応削減:機会損失の減少

ROIの基本式は「(利益 − 投資コスト)÷ 投資コスト × 100」です。利益の大部分は、人件費削減とシステム障害・バグ対応工数の削減で構成されます。

たとえば、月50時間の作業を5名がそれぞれ月5時間に減らすと、削減時間は45時間×5名で225時間/月になります。平均時給2,500円で計算すると、月間562,500円です。年間の人件費削減効果は約675万円で、1,200万円の投資を約1.8年で回収できる計算です。

また、外注エンジニアへの依頼費や障害対応費が年間300万円の場合を考えます。リアーキテクチャで保守工数を70%削減すると、年間210万円の削減になります。

受注漏れ・納期遅延・顧客クレーム対応の工数削減も、機会損失として含めます。こうした効果を加えると、ROIはさらに改善されます。

投資対効果を経営層に提示するポイント

経営層には、投資を先行させたあとの回収の流れまで含めて示すと効果的です。

  • キャッシュフロー:3〜5年の投資回収の流れ
  • 非財務的効果:安定稼働や拡張性などの定性的な効果

初年度は投資コストが先行して赤字になり、2年目以降に効果が積み上がります。そのため、投資回収までのタイムラインと損益分岐点を示すことが要点になります。

非財務的効果には、安定稼働によるダウンタイムリスクの低減があります。セキュリティ脆弱性対応コストの削減も、非財務的効果に含まれます。

また、将来の機能拡張のしやすさは、拡張性コストの低下につながります。モダンな技術スタックへの移行も、優秀なエンジニアの採用に結びつきます。財務効果と組み合わせると、提案資料の説得力を高められます。

ポイント

削減効果を人件費、保守工数、障害対応に分けて金額にし、投資回収までの年数を経営層に示すと、承認を得る材料になります。

中堅企業向けスモールスタート戦略

全システムを一度に刷新しにくい中堅企業には、段階移行が現実的な選択肢です。全体設計を描いたうえで優先度の高い機能から移すと、初期投資とリスクを分散できます。

フェーズ分割による段階的移行パターン

段階移行では、旧システムとの共存方法と、機能の切り出し方を選びます。

  • ストラングラーフィグ:旧機能を徐々に新システムへ移す方式
  • 機能単位の切り出し:独立性の高い機能からの再実装

ストラングラーフィグは、完全移行まで旧システムと新システムを共存させる方式です。間にAPIゲートウェイを置き、新機能は新システムで開発します。

旧機能は段階的に移植し、最重要機能を移すフェーズ1に300万〜500万円を投資します。後続フェーズで追加投資すると、一度の大規模投資を避けられます。

機能単位の切り出しでは、在庫照会機能だけを新しい構成で再実装できます。1回あたり200万〜500万円程度で、リスクを抑えながら経験を積めます。

技術的負債が大きいシステムでは、移行範囲を広げていく戦略として有効です。

予算計画の組み方と優先順位の決め方

最初に移す機能は、全体設計の段階で優先順位を決めておく必要があります。

  • 業務への影響度:障害や業務停止のリスク
  • 投資対効果:人件費や作業削減の効果
  • 技術的な独立性:他機能への依存度の低さ

障害が多い機能や手作業が多い機能は、第1フェーズの候補になります。また、他システムとの連携が少ない機能は、独立性が高く最初に移しやすい機能です。

初年度は全体設計に100万〜300万円を確保し、2〜3年で移行します。なお、全体設計には、アーキテクチャ設計と要件定義を含めます。

毎年の投資額を300万〜700万円程度に抑えると、資金への影響を和らげられます。

判断基準は社内で共有し、経営層・現場・IT部門で合意しておく必要があります。

見積もりを取る際のポイントと注意点

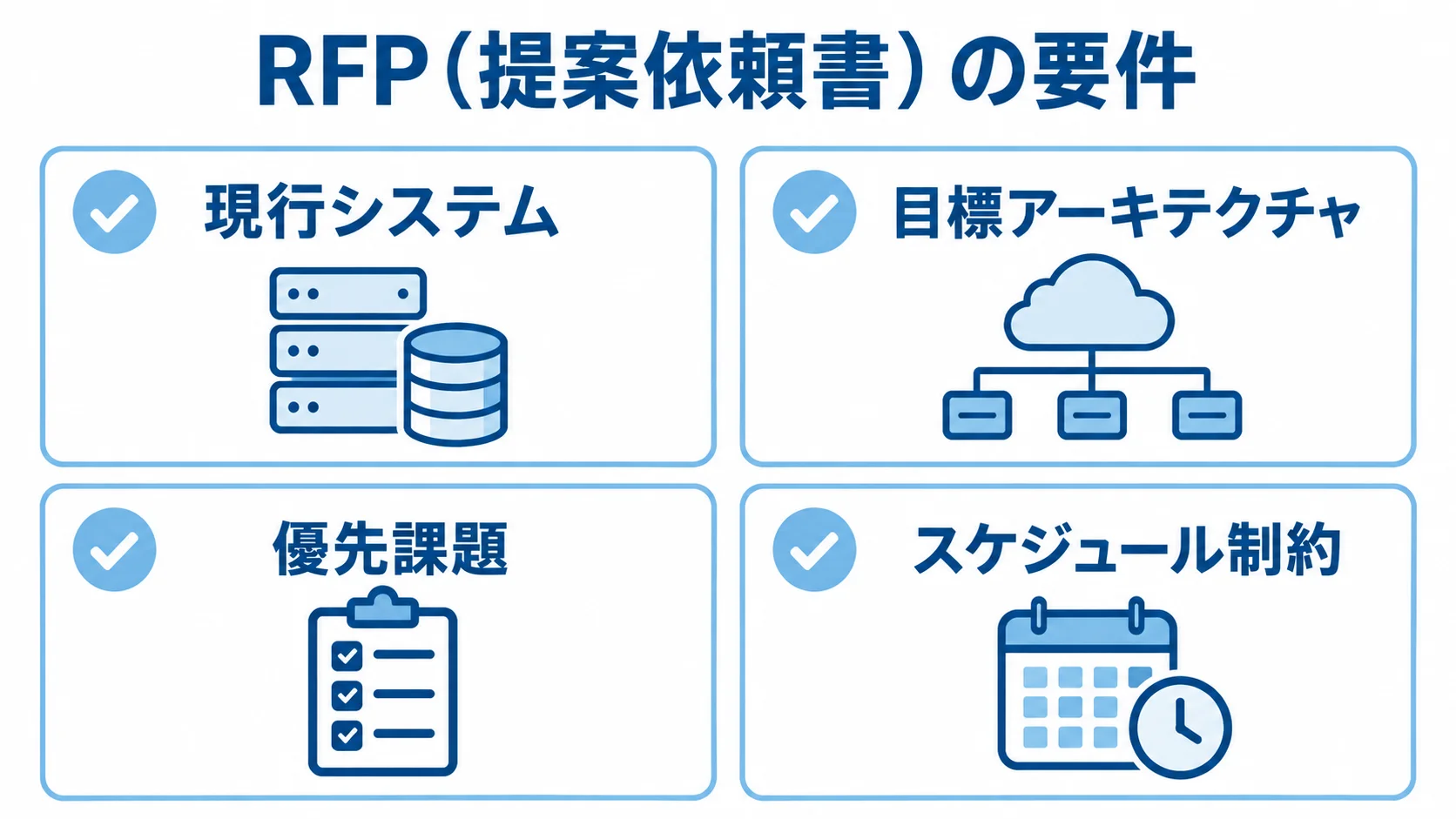

RFPの要件として現行システム、目標アーキテクチャ、優先課題、スケジュール制約を並べたチェックリスト。
条件をそろえると各社の見積もりを比べやすくなります。

同じ要件でも、開発会社によって見積額が3倍違うことは珍しくありません。そのため、要件と費目をそろえて比べる必要があります。

要件明確化と比較可能な条件の揃え方

RFP(提案依頼書)に要件を明文化しておくと、見積もりの精度を高められます。

  • 現行システム:技術・データ量・ユーザー数・連携数
  • 目標アーキテクチャ:クラウド、オンプレミス、ハイブリッドのどれか
  • 優先課題:性能・保守性・セキュリティ
  • スケジュール制約:移行完了の時期

比較では、見積もりに含まれる費用と含まれない費用を確認することが重要です。特に、安い見積もりには、移行・テスト・教育・プロジェクト管理が含まれていない場合があります。

後から追加が生じると、当初見積もりの1.5〜2倍になることもあります。そのため、比較の際はこれらを含めた「総費用」で揃える必要があります。

発注先の選び方と契約上の注意点

発注先は価格だけでなく、既存システム刷新に必要な経験で選びます。

  • 実績と技術:解析、移行、段階移行の経験
  • 契約形態:要件の明確さに応じた方式

新規開発と既存システム刷新では、求められるスキルが異なります。既存コードの解析や段階移行の知見に加え、レガシー技術やデータ移行の経験が必要です。

業種と規模が同じ企業での実績がある会社を選ぶと、リスクを減らせます。

契約には、請負契約と準委任契約(時間単価型)があります。要件が明確なら、請負契約で費用を固定する方が管理しやすくなります。一方、探索的なリアーキテクチャでは、準委任契約の方が柔軟に対応できます。

契約書には、スコープ変更時の追加費用の発生ルールを明記します。あわせて、成果物の定義と検収基準、知的財産権の帰属も決めておきます。

ポイント

見積もりは要件と費目をそろえて比べ、含まれない費用や後からの追加分を確認してから判断します。安い金額だけで決めると、後から予算を超えることがあります。

まとめ

業務システムリアーキテクチャは、中小〜中堅企業で300万〜3,000万円が相場です。費用は、既存システムの複雑さやユーザー数で変わり、移行先や並行運用期間によっても変わります。教育や並行運用、データ移行などが、総費用の40〜60%を占めることもあります。

SaaS移行と比べる際は、5〜7年スパンのTCOで判断することが重要です。独自業務が多い企業では、SaaSのカスタマイズ費用が高くなる場合があります。

ROIでは、工数と保守費用を数値にし、投資回収期間を明示します。

全刷新が難しい場合は、スモールスタートで段階的に移行できます。まず現状の課題を洗い出し、優先順位をつけたうえで、専門家への相談を検討しましょう。

▼全体ガイドの記事
・業務システムリアーキテクチャの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
