業務システムリプレイスの開発期間・スケジュール・納期について

業務システムリプレイスは、ビルド・バイのアセスメント、ベンダー比較評価、導入・移行の3段階で進みます。期間は対象業務の規模や、ビルドとバイのどちらを選ぶかによって大きく変わります。納期を左右するのは、ベンダー選定の進め方と、カスタマイズやデータ移行の遅延要因への備えです。

  • 工程別期間:開発期間とスケジュールを、工程ごとに配分します。
  • 規模別スケジュール:乗り換えの意思決定から本稼働までを、規模ごとに見ます。
  • 遅延要因:納期を左右する条件と、その対策です。

▼全体ガイドの記事
・業務システムリプレイスの完全ガイド

業務システムリプレイスとは何か(モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い)

業務システムリプレイスとは、特定部門または少数部門で運用されている業務システムについて、自社スクラッチ開発を続けるか、別製品・別パッケージへ完全に乗り換えるかを判断し、実行する取り組みです。別パッケージの多くはSaaS型業務パッケージです。

業務システムリプレイスの開発期間を正しく見積もるには、まず「何を判断の起点にしているのか」を明確にする必要があります。

なお、ここでいう「業務システム」とは、見積管理・案件管理・勤怠管理・経費精算・ワークフロー(申請承認)など、特定の部門または少数部門の業務プロセスを支える中小規模のシステムを指します。全社の基幹業務を担うERPやコアバンキングシステムとは、規模も影響範囲も異なります。

リプレイスが他の作り替えと大きく違うのは、起点が製品選定・ベンダー評価の意思決定にある点です。技術的負債、経営判断、契約期限、現場の操作体験を起点とする作り替えとは異なり、同じコードベースを維持し続けるべきか、それとも別製品・別ベンダーへ完全に乗り換えるべきかを問うところから始まります。

たとえば、長年自社で保守してきたスクラッチシステムを前に、経営層と情報システム部門は「このまま作り直すか」「市場に出ているSaaS型業務パッケージへ切り替えるか」という二者択一を迫られます。

「製品・ベンダー乗り換え」という意思決定軸への特化

「業務システムのモダナイゼーション」は、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースという5つの技術的アプローチをどう使い分けるかに重心を置きます。「業務システム刷新」は部門長の予算確保・稟議プロセスという経営・PM視点の「WHY・WHEN」を、「業務システム更改」は保守契約満了やサポート終了(EOS/EOL)という外部の期限からの逆算を主眼とします。

「業務システムリニューアル」は現場担当者の操作体験を、「業務システムリアーキテクチャ」はモノリスからマイクロサービスへの分解というアーキテクチャ設計そのものを主眼とします。

これに対して業務システムリプレイスは、「リプレイス」だけを深掘りし、ビルド(自社維持)かバイ(乗り換え)かの意思決定と、複数ベンダー製品の比較評価に特化します。想定する読者は経営層と情報システム部門で、製品選定・ベンダー評価という実務を担う立場から開発期間を検討します。

ビルド・バイ判断が発生しやすい業務システムの具体例

リプレイスの検討対象になりやすいのは、長年自社エンジニアやパートナーベンダーが個別に保守してきた見積管理・案件管理システムです。独自ロジックが積み重なった勤怠管理・経費精算システム、業界内でSaaS型の代替製品が数多く登場しているワークフロー(申請承認)システムも挙げられます。

こうしたシステムは機能面では現役で動いているケースが多く、契約満了が迫っていたり見た目が極端に古かったりするとは限りません。それでも「自社で作り続けるコスト」と「市場に出回っている完成品を導入するコスト」を天秤にかけたとき、ビルドを続ける合理性が薄れてきた業務ほど、リプレイスの検討対象になります。

まず、対象システムを洗い出すときは、その業務が自社の競争優位性を生む「コア業務」か、業界標準化が進んだ「ノンコア業務」かを見分けておくと、後の期間見積もりの精度が上がります。

ポイント

特定部門や少数部門の業務システムを、続けるか別製品へ乗り換えるか決める段階にあるなら、リプレイスの検討対象です。期間の見積もりは、まずこの判断の起点を明確にすることが前提です。

開発期間・スケジュールの全体像(工程別の期間配分)

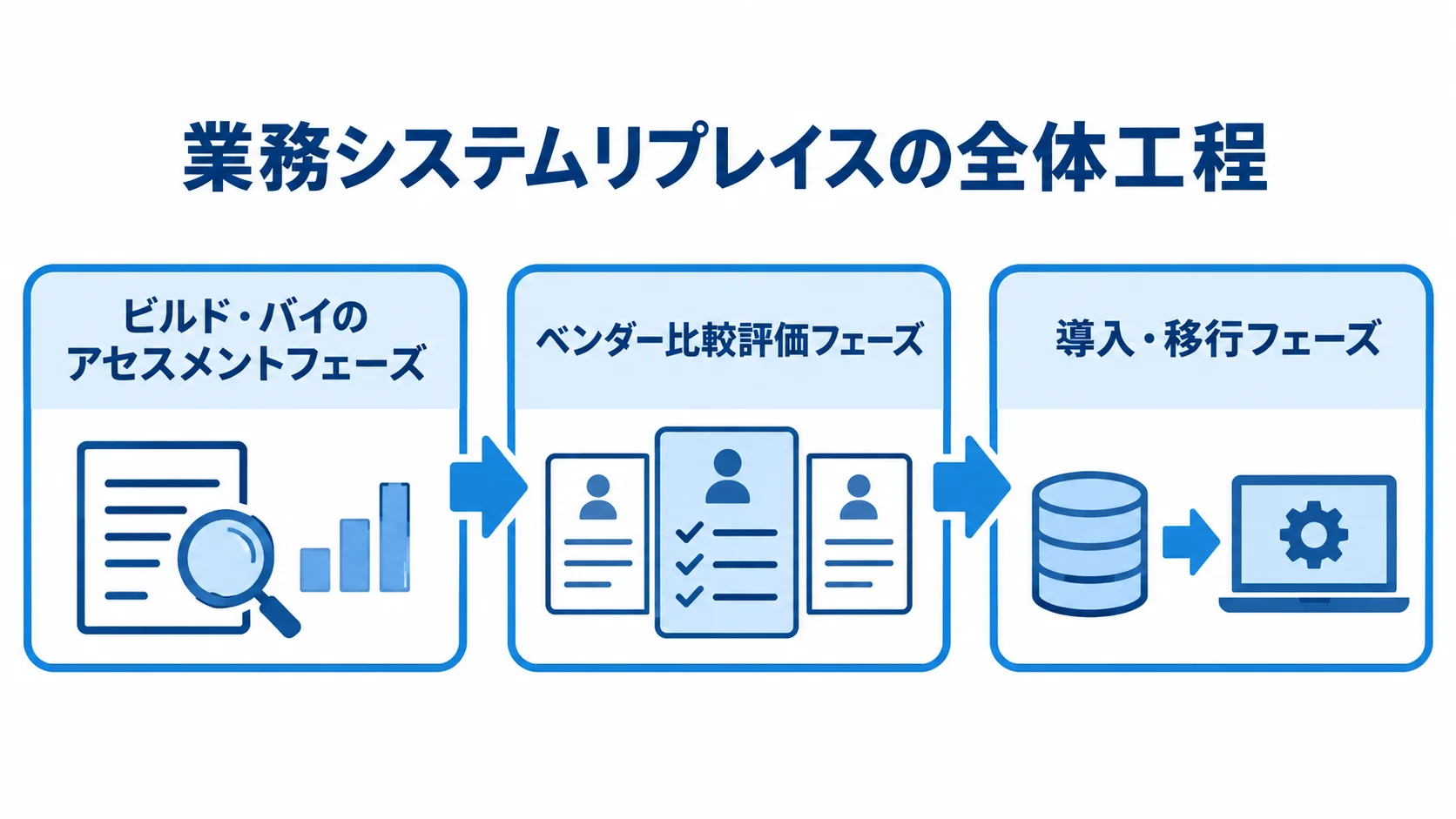

業務システムリプレイスのアセスメント、ベンダー比較評価、導入・移行の3工程を矢印で示した図
方針を定めてから比較評価に進み、選定後に導入・移行を行う順序です。

業務システムリプレイスのスケジュールは、「ビルド・バイのアセスメントフェーズ」「ベンダー比較評価フェーズ」「導入・移行フェーズ」の3段階で構成されます。一方、モダナイゼーションは技術手法の選定、刷新は稟議承認に重心を置きます。リプレイスでは、複数の製品・ベンダーをどう公平に比較し、どれだけ検証してから決めるかというプロセス設計が期間を左右します。

ビルド・バイのアセスメントにかかる期間

最初のアセスメントフェーズでは、技術と業務の両面から診断して、ビルド・バイ戦略の方向性を定めます。診断では、「現在何が足かせになっているのか」「どの業務であればSaaSの標準機能に業務プロセスを合わせられるか」を見ていきます。

この診断には2〜8週間程度を要するのが一般的な目安です。対象業務がコア業務(自社の競争優位性の源泉)であればビルド継続の可能性を、ノンコア業務(業界標準化が進んだ業務)であればバイへの乗り換えの可能性を、具体的なコスト試算とともに評価します。

この段階で「乗り換える方針」が固まって初めて、次のベンダー比較評価フェーズに進みます。

ベンダー比較評価プロセス(RFI・RFP・PoC)の期間内訳

乗り換え方針が固まった後の比較評価プロセスには、トータルで2〜4ヶ月程度を見込むのが標準的です。まずRFI(情報提供依頼書)で、市場のSaaS製品やベンダーの技術力を幅広く調べ、発行から回答回収までに1〜2週間かかります。

次に、情報システム部門だけでなく各事業部門へのヒアリングを踏まえ、具体的な要望・要件をまとめたRFP(提案依頼書)を作成します。作成には1〜3ヶ月かかります。

その後、ベンダーから精緻な提案書・見積書を受け取るまでに2〜3週間を要します。最後に、デモンストレーションやハンズオンを行うPoC(実機検証)で最終評価をします。この一連のプロセスをどれだけ丁寧に設計するかが、後述する導入・移行フェーズの手戻りの少なさに直結します。

ポイント

期間は、アセスメント、ベンダー比較評価、導入・移行の3段階を合わせて見ます。アセスメントで方針が固まってから比較評価に進むため、初期段階の結論が全体の期間を左右します。

乗り換え意思決定から本稼働までの標準的なスケジュール感(規模別)

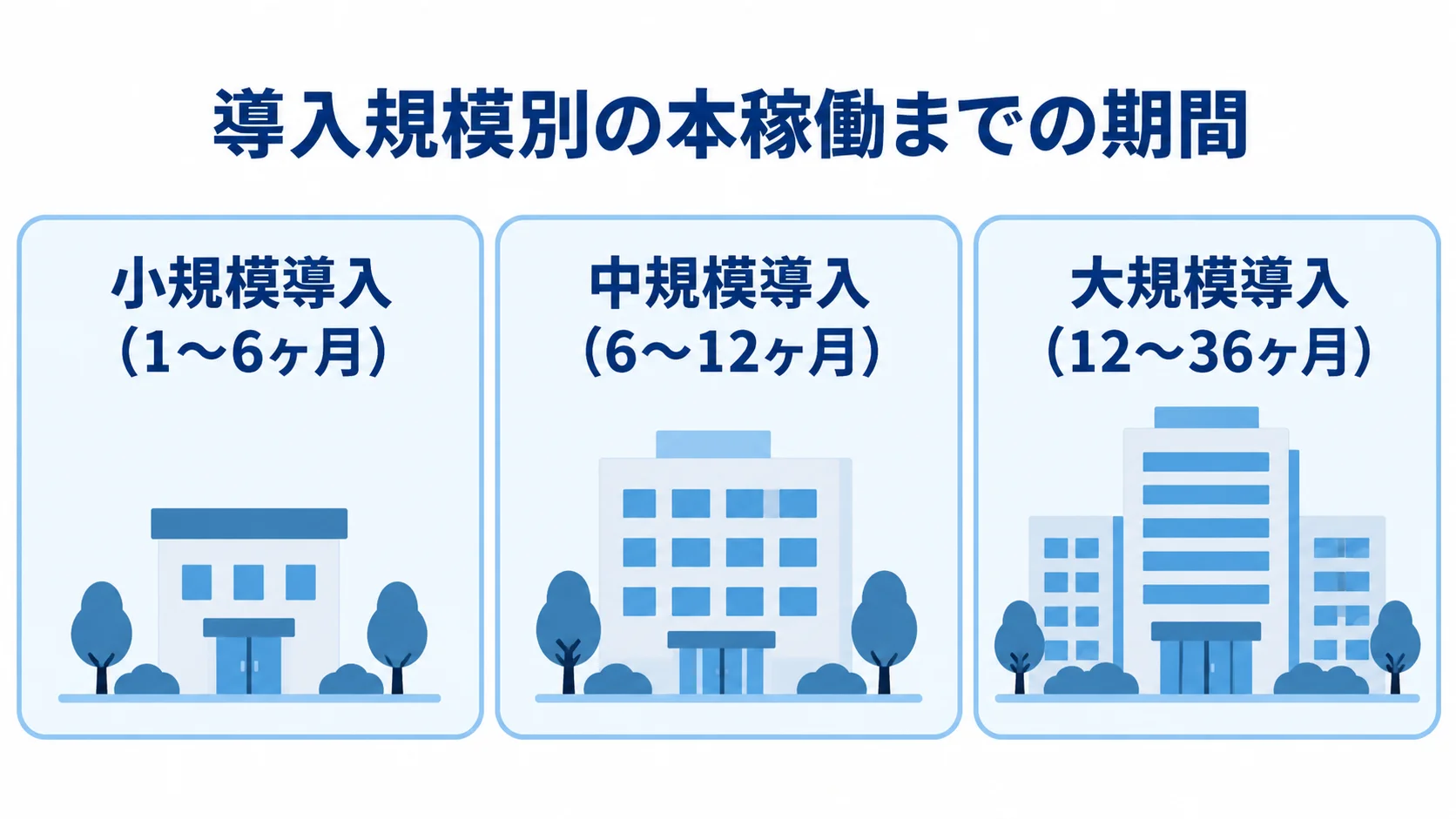

小規模導入の1〜6ヶ月、中規模導入の6〜12ヶ月、大規模導入の12〜36ヶ月を並べた図
対象範囲が大きくなるにつれて、見込む期間も長くなります。

ベンダーと製品が決まり、導入・移行プロジェクトが始まってから本稼働を迎えるまでの期間は、対象業務の規模と範囲によって大きく変わります。規模別の目安に加えて、ビルド・バイ判断そのものも全体スケジュールに影響します。

小規模〜大規模導入で異なる本稼働までの期間

SaaSの標準機能をそのまま利用し、初期設定とデータ移行を主とするスモールスタート型の小規模導入(対象部門の従業員数十名程度)であれば、1〜6ヶ月程度で本稼働に至ります。

複数部門にまたがる業務や、周辺システムとのAPI連携構築を伴う中規模導入であれば6〜12ヶ月程度です。また、全社基幹に近い規模のデータ移行を伴う大規模導入であれば、12〜36ヶ月程度を見込む必要があります。

業務システムリプレイスの多くは部門特化型のため、中〜小規模のレンジに収まりやすいです。ただし、複数部門が同じシステムを共有している場合や、基幹システムとの連携が密な業務では、想定以上に期間が伸びる点に注意が必要です。

リスクバッファの確保と段階移行(パイロット移行)

ビルド判断(スクラッチ開発の維持・大規模カスタマイズ)を選んだ場合、開発工数が増大しやすく、開発期間は1年以上に長期化する傾向があります。一方、バイ判断(SaaS乗り換え)を選び、自社の業務プロセスを標準機能に合わせる「Fit to Standard」を徹底できれば、2〜3ヶ月という短期間での導入も可能になります。特に、この期間差がビルド・バイ判断の最大の影響です。

いずれの判断であっても、データ移行の難航や技術的な不確実性を織り込み、スケジュールには全体期間の10〜30%をリスクバッファとして確保しておくことが推奨されます。

あわせて、影響の少ない部門や機能から順に新製品へ移行する段階移行(パイロット移行)を組み込むことが有効です。一度に全社・全部門を切り替えないことで、業務停止リスクを抑えながら、着実に本稼働へ近づけられます。

ポイント

本稼働までの期間は、対象業務の規模で大きく変わります。複数部門での共有や基幹システムとの連携が密な場合は、想定より伸びることを前提に、規模を一段大きく見て計画します。

納期を左右する遅延要因と対策

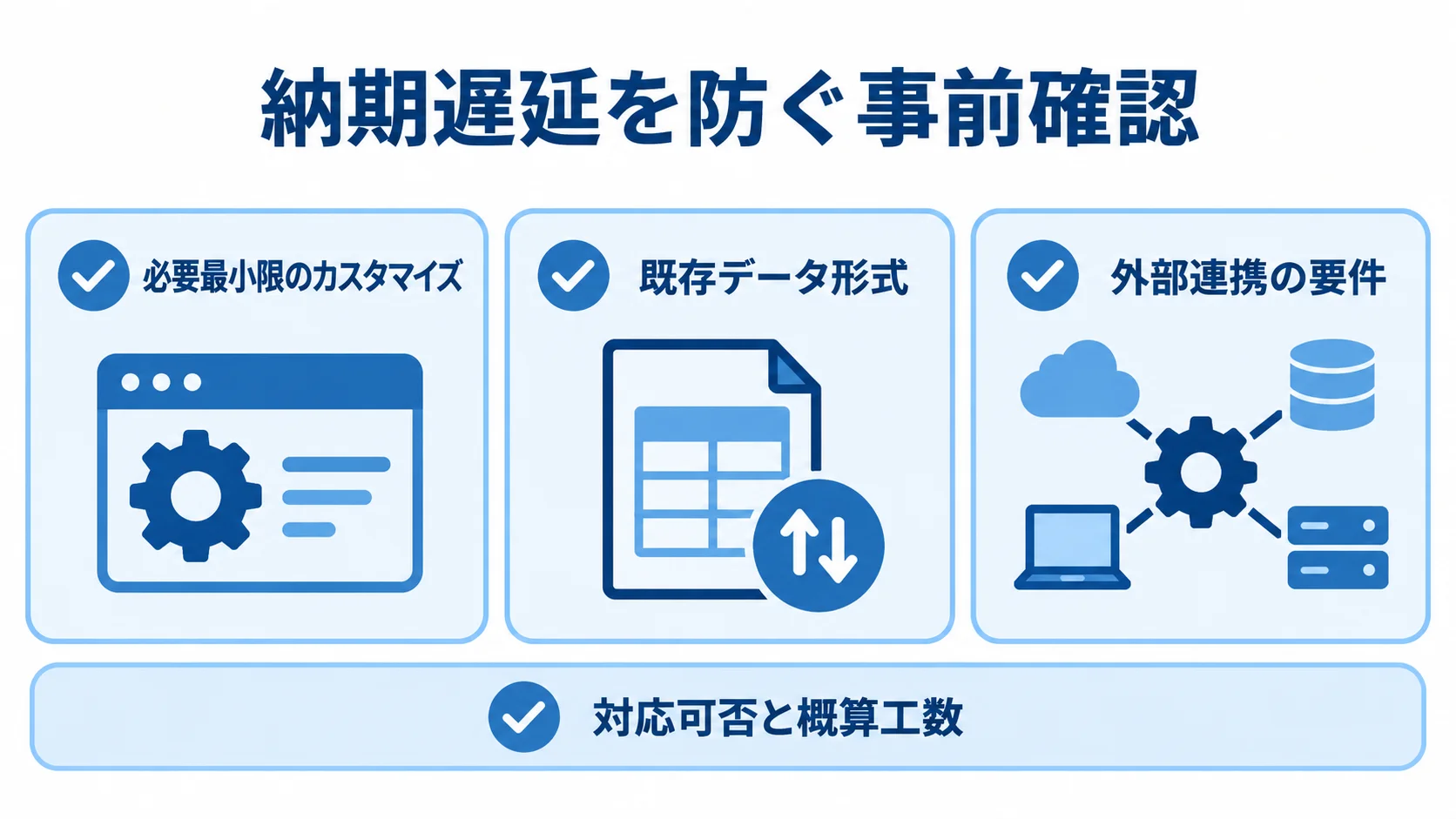

必要最小限のカスタマイズ、既存データ形式、外部連携要件、対応可否と概算工数の確認項目を示す図
ベンダー比較の早い段階で確認すると、終盤の仕様変更を避けやすくなります。

製品・ベンダー乗り換えというプロジェクトの性質上、リプレイス特有の遅延要因があります。着手前に典型的な落とし穴を把握しておくことが、納期を守るための第一歩です。

カスタマイズ肥大化によるスケジュール膨張

最も多い遅延要因は、乗り換え先のSaaS・パッケージに既存の自社独自フローをそのまま持ち込み、カスタマイズ(アドオン開発)を積み重ねてしまうケースです。その結果、標準パッケージに対するカスタマイズ率が大きく跳ね上がると、想定していなかった追加開発工程が次々と発生し、導入期間が数ヶ月単位で伸びるリスクがあります。

対策としては、要件定義の段階で要望を「標準機能で対応する」「業務運用を変更して吸収する」「どうしてもカスタマイズが必要」の3つに分類します。そのうえで、カスタマイズは必要最小限に絞るという運用ルールを、プロジェクト開始時点で合意しておくことが有効です。

データ移行・外部連携の確認漏れによる遅延

もう一つの代表的な遅延要因は、旧システムに蓄積されたデータの移行や、会計システム・基幹システムなど他システムとの連携を過小評価してしまうことです。

たとえば、標準的な移行ツールが自社の古いデータ形式に対応していないことがあります。また、API連携の実装がベンダーごとに想定以上の追加工数を要することもあります。こうした問題は、プロジェクトの終盤になって発覚しがちです。

ベンダー比較評価の段階で、自社の既存データ形式と外部連携の要件を候補ベンダーに示し、対応可否と概算工数を早めに確認しておくことが大切です。これが、終盤での仕様変更と納期遅延を防ぐ最大の対策になります。

ポイント

遅延を防ぐには、カスタマイズの量と、データ移行・外部連携の範囲を、ベンダー比較の段階で確かめておくことが目安になります。

依頼先・ベンダー選定が開発期間に与える影響

リプレイスは自社で作るプロジェクトではなく、市場にある複数の製品・ベンダーから最適な一社を選ぶプロジェクトです。そのため、選定プロセスの設計そのものが開発期間を左右します。

RFI・RFPプロセスの設計と評価基準の明文化

複数ベンダーを比較評価する際、評価基準が曖昧なまま声の大きい担当者の主観で選定してしまうと、社内での合意形成に時間がかかり、選定フェーズが長期化します。

そこで、RFP作成の段階で評価軸を機能適合度・データ移行実績・API連携の柔軟性・導入実績・保守体制・コストとして明文化しておくことが有効です。各項目に重み付けをしたスコアリング表を用意しておくと、比較検討のスピードと客観性を両立できます。

RFI発行から提案受領までの標準的な期間(1〜2週間+1〜3ヶ月+2〜3週間)を社内カレンダーに落とし込み、いつまでに何を終えるかを関係者で共有しておくことも、選定の遅延を防ぐうえで欠かせません。

PoC・サンドボックス検証で確認すべきポイント

提案評価の最終段階では、カタログスペックや見積書だけで判断せず、ベンダーが提供するサンドボックス環境やPoC(実機検証)を必ず使います。

現場のキーマンを検証に参加させ、実際の操作性や業務適合性を評価してもらいます。また、自社の実データやピーク時の業務負荷を使い、性能や外部連携の動作を実測します。これらが、導入後のミスマッチを防ぎます。

技術力の高いベンダーほど検証段階を丁寧に設計する傾向があります。その結果、後工程での手戻りが減り、全体の納期短縮につながります。

ポイント

評価基準を先にそろえ、実データを使ったPoCで確かめられるかどうかを見ると、選定の長期化を防ぎやすくなります。RFPの段階から評価軸をそろえておくと、比較のスピードも上がります。

まとめ

業務システムリプレイスの位置づけを確認したうえで、工程別の期間配分、規模別の標準スケジュール、遅延要因と対策、ベンダー選定の影響を見てきました。

業務システムリプレイスは、ビルド・バイのアセスメントに2〜8週間、ベンダー比較評価プロセス(RFI・RFP・PoC)に2〜4ヶ月を要します。意思決定から本稼働までは規模に応じて1ヶ月〜数年の幅があり、バイ判断でFit to Standardを徹底できれば、2〜3ヶ月という短期導入も視野に入ります。

カスタマイズの肥大化と、データ移行・外部連携の確認漏れという2つの遅延要因を、早い段階で潰しておくことが大切です。そのうえで、評価基準を明文化したベンダー選定とPoCによる実機検証を組み込めば、納期を守りながら最適な製品・ベンダーへ乗り換えられます。

自社の業務がビルドで守るべきコア業務なのか、バイで標準化すべきノンコア業務なのかを見極めたうえで、信頼できるパートナーに早めに相談することをお勧めします。

▼全体ガイドの記事
・業務システムリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
