配送管理システム刷新の期間は、開発作業だけでなく、稟議承認、部門間の合意形成、配送業者の契約更新時期までを含めて見積もる必要があります。
開発期間・スケジュール・納期を左右するのは、稟議承認や契約更新を見据えた時期、部門間の合意形成、予算確保から進め方までです。技術的な刷新手法(5R)は、モダナイゼーションの記事に譲ります。
▼全体ガイドの記事
・配送管理システム刷新の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
配送管理システム刷新の位置づけ(経営判断・プロジェクト推進という論点)
同じ配送管理システムというテーマでも、新規導入、技術手法、経営判断のどれを中心に据えるかで、スケジュールに影響する要因は大きく異なります。そのため、開発期間を検討する前に、本記事が扱う論点の位置づけを明確にしておく必要があります。
刷新の期間を左右する主な要素は3つあり、開発前の意思決定、契約更新の時期との突き合わせ、部門間の調整がそれにあたります。
- 意思決定:効果を定量化して、稟議を通すまでの期間
- 外部制約:配送業者との契約更新時期から逆算した期間
- 合意形成:物流・カスタマーサポート・ITの調整に要する期間
この3つは、いずれも実装に入る前の段階で効いてきます。
配送管理システム開発・モダナイゼーションとの違い
「配送管理システム開発」の記事群は、既製のクラウドサービスやフルスクラッチで配送実行管理の仕組みを一から選定・構築する、グリーンフィールドのプロジェクトを前提にしています。
「配送管理システムのモダナイゼーション」の記事群は、稼働中のシステムを土台に、5R(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)のどれを選ぶかを扱います。情報システム部門やエンジニア向けに、技術手法(HOW)へ重心を置いています。技術的な刷新手法の詳細を知りたい方は、モダナイゼーションの記事をあわせてご覧ください。
本記事が扱う配送管理システム刷新は、老朽化したシステムをなぜ・いつ刷新すべきかという経営判断と、物流を止めずに進める意思決定に重心を置きます。同じ開発期間を扱うにしても、モダナイゼーションの記事群は実装フェーズの工程別の期間配分を主眼にしています。一方で本記事は、実装前の意思決定・予算承認・合意形成にかかる期間こそが最大の変動要因だと捉えています。
意思決定の起点となる誤配送・再配達コストの可視化
老朽化したシステムを使い続けると、誤配送や再配達のコストが日々発生しています。配送管理システム刷新の意思決定を後押しする最大の起点は、このコストを数字で示すことです。
配送ステータスの更新遅れ、位置情報の精度不足、現場とカスタマーサポートの情報連携の遅さといった要因は、誤配送や再配達の増加という形で、日々のコストを静かに蝕んでいます。これらは損益計算書上には「刷新しなかったコスト」として表れないため、経営会議のアジェンダに載りにくいという構造的な問題があります。
そのため、物流部門の責任者がこの機会損失を経営層のアジェンダに載せるには、「システムが古い」という定性的な訴えだけでは足りません。再配達に伴うドライバーの再訪問工数、カスタマーサポートへの問い合わせ対応工数、クレーム対応や信用低下といった多面的なコストを整理します。そのうえで、放置した場合にどこまで悪化していくかという時間軸を示すことが、経営層を動かす実務的な第一歩になります。
経営層への説明〜稟議承認までの意思決定スケジュール

配送管理システム刷新のスケジュールを左右する最初の関門は、経営層の稟議承認です。
この段階でどれだけ時間がかかるかは、企業ごとの意思決定の文化と、物流部門がどこまで説得材料を用意できているかによって大きく変わります。
誤配送・再配達コストを定量化して伝える視点
経営層は、刷新を「システムを新しくするコスト」ではなく「経営リスクの低減と収益改善への再投資」として捉えられるかどうかで、稟議の通りやすさが大きく変わります。このため、物流部門が用意すべきは、2つの見通しを対比させた資料です。
一つは、現行システムを使い続けた場合の誤配送・再配達の増加と、それに伴う工数・信用面の損失です。もう一つは、刷新した場合に見込める誤配送率・再配達率の改善と、カスタマーサポート対応工数の削減です。根拠は業界平均値ではなく、遅延率や再配達件数、問い合わせ件数といった自社の配送実績データで示し、自社固有の課題として語ることが大切です。
実際の事例では、GPSを活用した動態管理と配送計画を連動させたクラウド型システムへの刷新で、無駄な走行や待機時間が減り、年間530万円のコスト削減を実現しています。配車から請求までを一元管理する仕組みへの刷新では、毎月20万円以上の利益改善と月間90時間の残業削減を同時に実現した事例もあります。こうした改善実績を示すと、稟議を通す説得力が高まります。

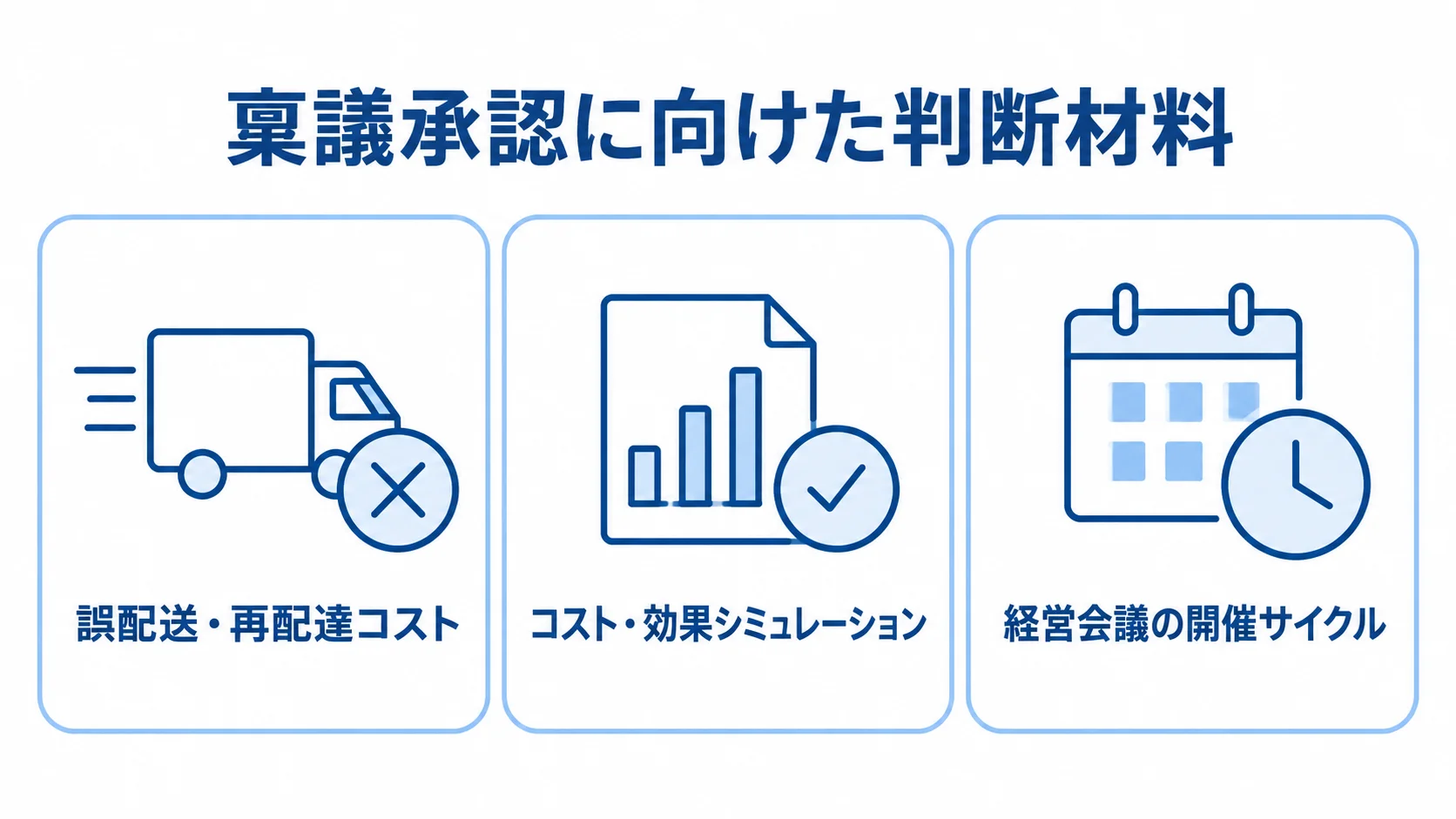

稟議・投資対効果シミュレーションに要する期間
経営層と現場の認識のズレを埋めるには、綿密なコスト・効果シミュレーションを関係者間で共有する必要があります。このシミュレーション作業だけで、実務上は1〜2ヶ月程度かかるケースが多く見られます。特に、システム刷新全般の投資回収期間はおおむね1.5〜4年が目安とされており、その回収シナリオを示せるかどうかが稟議の通過スピードを左右します。
具体的には、刷新した場合としなかった場合の3〜5年スパンのコスト比較を、物流部門と情報システム部門が共同で準備します。また、老朽化を放置した場合の保守費用の高騰や属人化による見えないコストを試算し、誤配送・再配達の増加が続いた場合の機会損失も見積もります。
稟議の期間を短くするには、経営会議の開催サイクルから逆算して、いつまでにどの資料を揃えるかをマイルストーンとして決めておくことが有効です。また、中規模の刷新であれば意思決定から稟議承認まで3〜6ヶ月、全社的な投資判断が絡む大規模案件では半年〜1年を見込んでおくのが現実的です。
配送業者との契約更新タイミングを見据えた刷新時期の意思決定

配送管理システム刷新の開発期間とスケジュールを決めるうえで、他業種のシステム刷新にはない固有の意思決定ポイントになるのが、外部の配送業者との契約更新サイクルとの兼ね合いです。
契約更新と刷新の同時実施が高リスクな理由
配送業者ごとに、伝票のフォーマットや通信手順、得意先コードや日付形式といったデータ仕様はまったく異なります。そのため、システム刷新と配送業者の変更・追加契約を同じ時期に進めると、自社の新しい業務ルールと配送業者側の未知のデータ仕様を同時にすり合わせることになり、検証が難航します。
実際に確認されている事例では、既存システムとの連携を後回しにしたまま進めたことで、稼働直前に得意先コードと取引先IDのように項目名や日付形式が食い違いました。その結果、マスタ設計のやり直しが必要になり、半年間の遅延と1,000万円の追加費用が発生しています。
配送業者との契約変更を刷新と同時に進めると、この典型的な失敗を二重に招くおそれがあります。経営判断としては、避けるべき選択肢です。
契約更新サイクルから逆算するスケジュール設計

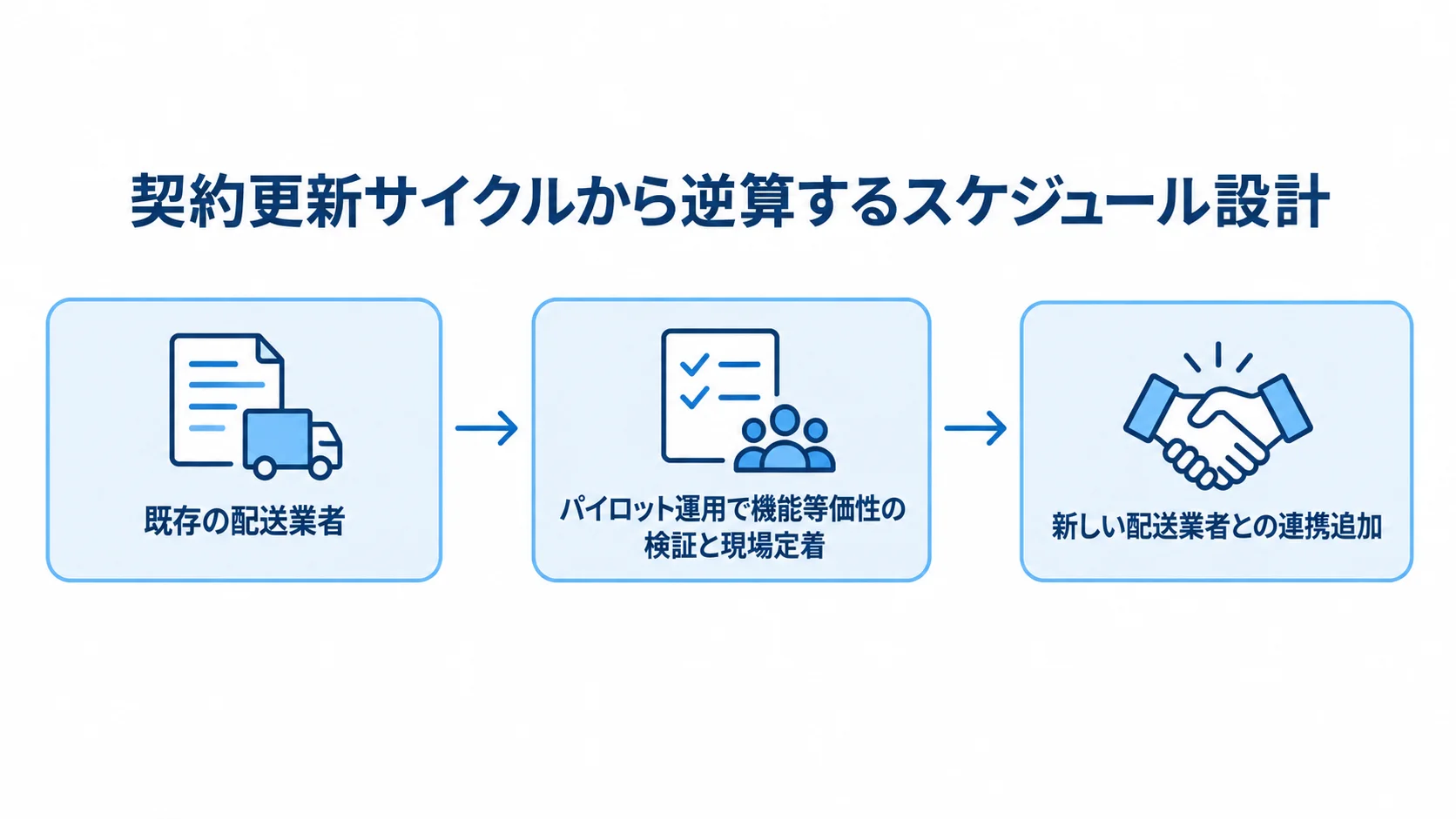

納期を守るうえで最も安全なのは、段階的に進める方法です。まず、現在契約している既存の配送業者を対象にシステム刷新を行い、パイロット運用で機能等価性の検証と現場定着を完了させます。その後、次に迎える契約更新のタイミングに合わせて、新しい配送業者との連携追加や条件見直しを行います。
この進め方なら、システム面と契約面の変数を同時に抱え込まずに済み、万が一トラブルが起きても影響範囲を局所化できます。物流部門の責任者は、結んでいる配送業者との契約更新時期と更新サイクルを年間スケジュールとして一覧にします。さらに、その半年〜1年前を目安に刷新の検討を始めれば、契約更新と刷新後の安定稼働のタイミングを無理なく合わせられます。
この逆算スケジュールは、技術的な都合ではなく経営判断そのものです。このため、年間の契約更新カレンダーを最も正確に把握している物流部門が、プロジェクトの起点となる稼働目標日を主体的に示す必要があります。
物流部門・カスタマーサポート部門・IT部門の合意形成に要する期間
稟議承認を得た後も、配送管理システム刷新は、複数のステークホルダーの合意形成というもう一つの大きな関門を越える必要があります。
配送管理システムは、現場のドライバーが日々使うだけでなく、遅延や誤配送の問い合わせを受けるカスタマーサポート部門、そしてシステムの安定運用を担うIT部門にも影響が及びます。立場の異なる部門をまたぐため、合意形成に時間がかかります。
3部門の温度差が生む遅延リスク
物流部門は、現場のドライバーが直感的に使える操作性と、誤配送や遅延を減らす実効性を重んじます。カスタマーサポート部門は、顧客からの問い合わせに即答できる進捗の見える化を、IT部門は、既存の基幹システムや配送業者APIとの連携を壊さず安全に移行することを重視します。こうした違いから、三者の要件のすり合わせは難航しがちです。
この認識のずれを放置して開発を始めると、実装フェーズに入ってから手戻りが生じます。たとえば、「カスタマーサポートが想定していた進捗共有機能が計画に入っていなかった」といったことが起きます。その結果、プロジェクト全体の納期が圧迫されます。
全部門の要望をすべて叶える「100%の刷新」は、コストと期間の両面から非現実的です。そのため、プロジェクトの開始前に最終決定権を持つ責任者を定め、全社的な視点から必須機能と後回しにする機能を仕分けておくことが欠かせません。
合意形成を短縮する実務ポイント
合意形成を短縮するには、プロジェクトの初期段階で、物流部門・カスタマーサポート部門・IT部門の三者が参加するキックオフを設けることが不可欠です。キックオフでは、「なぜ・いつまでに・何のために刷新するのか」を、誤配送率や再配達率、問い合わせ対応時間といった数値目標とともに共有します。こうして三者の温度差を早い段階で埋めておくことが大切です。
経営層や物流部門の責任者が、「いつまでに・誰に・何をしてもらうか」という行動計画を自ら示し、新しいシステムを率先して使う姿勢を見せます。こうした姿勢は、現場の当事者意識を高める効果もあります。
基幹システムや配送業者APIと連携させる場合は、文字コード、桁数、日付形式といった細かいデータ連携ルールを、要件定義の初期段階からIT部門と物流部門が徹底的にすり合わせる必要があります。この合意形成には、部門数と現行業務の複雑さにもよりますが、1〜3ヶ月程度を見込んでおくと、後工程での手戻りとスケジュール遅延を防ぐうえで役立ちます。
刷新予算の確保とプロジェクト全体スケジュール

意思決定と合意形成という上流の工程を経ると、確保した予算のもとで実際にプロジェクトを推進する段階に入ります。ここでも、経営判断とプロジェクト推進の視点で押さえておきたい点があります。
本番稼働からの逆算で見るプロジェクト全体スケジュール

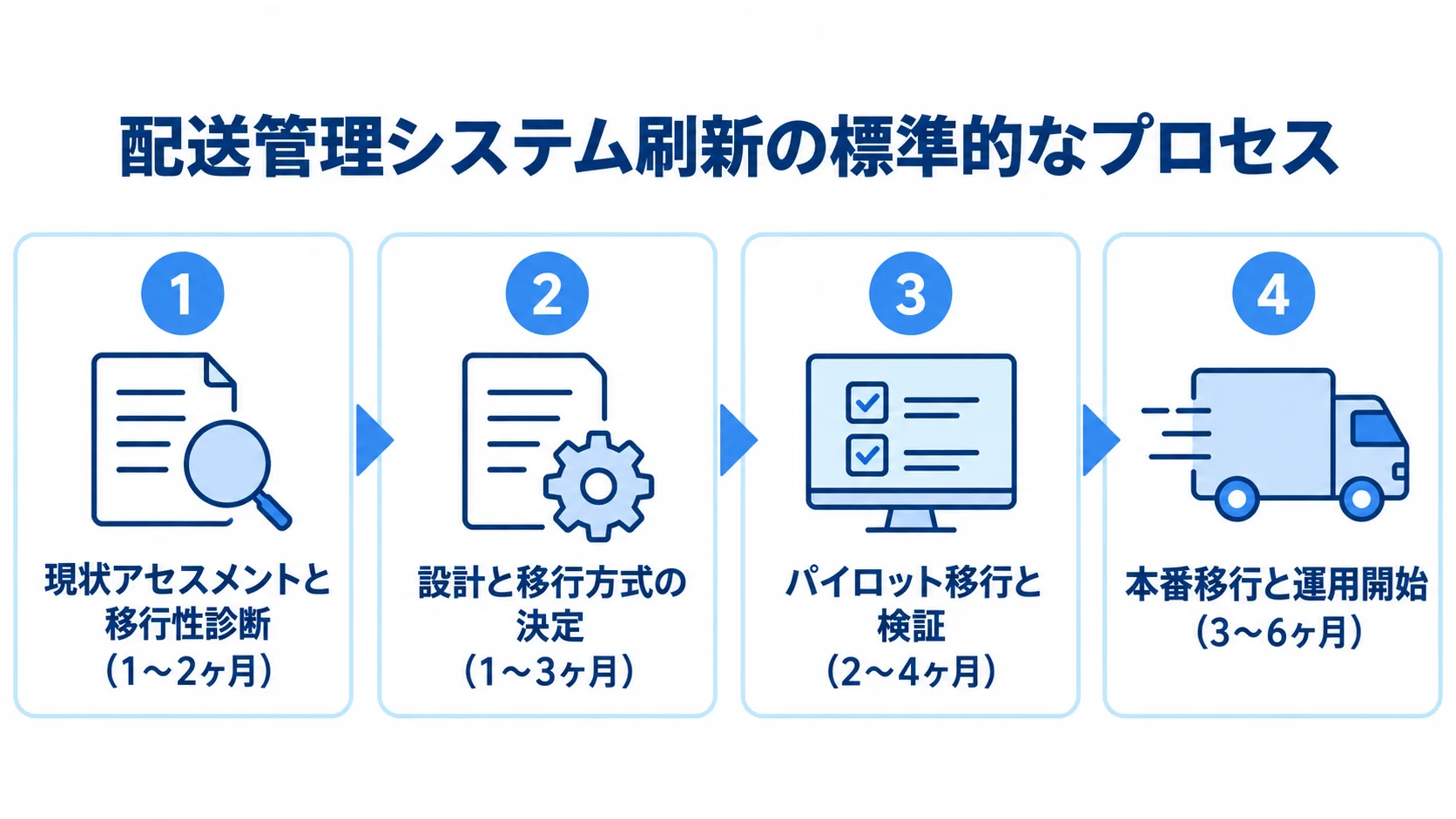

配送管理システム刷新の標準的なプロセスは、まず現状アセスメントと移行性診断(1〜2ヶ月)から始まります。続いて、設計と移行方式の決定(1〜3ヶ月)、パイロット移行と検証(2〜4ヶ月)を経て、本番移行と運用開始(3〜6ヶ月)に至ります。順調に進んでも、トータルで数ヶ月から1年以上かかります。
全社横断の調整やデータ移行の準備を考えると、現実的には本番稼働の12〜18ヶ月前にプロジェクトを開始することになります。最低でも1年半前には、予算枠の策定と稟議承認(ベンダー選定)を終えておくことが望まれます。
一方で、配送業者との契約更新やハードウェアの保守終了といった外部要因をきっかけに刷新を決める場合は、事前に対象範囲を洗い出しておくことで、通常より短い期間で移行を終えられる場合もあります。物流部門の責任者は、契約更新時期という明確な期限から逆算したスケジュールを描き、社内外の関係者と早めに共有しておくことが、プロジェクト全体の停滞を防ぐ鍵です。
段階移行・並行稼働による全体スケジュール設計
予算確保後の実行フェーズでも、全拠点・全エリアを一斉に切り替える「ビッグバン方式」は、経営判断としても避けるべき選択肢です。テスト規模が膨らんでエラーの特定が事実上不可能になり、稼働直後に配送ステータスの反映漏れや誤配送が急増する致命的な障害を招くおそれが高いためです。
業務への影響が小さいエリアや拠点に絞って新システムを稼働させ、旧システムと一定期間並行稼働させて結果が一致するかを確認しながら、対象を広げていくスモールスタートが有効です。プロジェクト推進では、物流部門・カスタマーサポート部門・IT部門・経営層を含むステアリングコミッティを設け、週次・月次の定例会議で進捗と課題を見える形にするのが基本です。
仕様変更の申し出は、口頭では済ませず変更要求として起票します。影響範囲の調査、工数見積もり、承認を経てから実施するルールを徹底すれば、現場からの要望が際限なく積み上がってスケジュールが破綻するのを防げます。また、全体工程に10〜20%程度のリスクバッファを組み込み、契約更新時期から逆算した日程に余裕を持たせることが、納期管理の要諦です。
まとめ
本記事では、配送管理システム刷新の開発期間・スケジュール・納期を、経営判断とプロジェクト推進の観点から解説しました。稟議承認までの意思決定と契約更新を見据えた刷新時期から、部門間の合意形成、予算確保と全体の進め方までを順に扱っています。
技術的な刷新手法の詳細は、モダナイゼーションの記事に譲ります。本記事で強調したいのは、最大の変動要因が実装作業そのものよりも、上流の意思決定にあるという点です。その中身は、誤配送・再配達コストの定量化に基づく稟議承認、三部門の合意形成、契約更新を踏まえたスケジュール設計です。
物流部門が主体となって、契約更新のカレンダーから逆算したスケジュールを示します。そのうえで、カスタマーサポート部門、IT部門、経営層を巻き込みながら段階的に進めることが、刷新を成功に導く鍵になります。
▼全体ガイドの記事
・配送管理システム刷新の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
