配送管理システム刷新は、GPS動態管理や配送ステータス更新、POD(配達証明)取得、配送実績分析を担ってきた既存システムについて、老朽化を機に投資判断を下す取り組みです。フルスクラッチ・オーダーメイド開発では、投資判断、スケジュール、合意形成、ベンダー選定と推進の順に検討します。
▼全体ガイドの記事
・配送管理システム刷新の完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
配送管理システム刷新におけるフルスクラッチ・オーダーメイド開発の経営判断
フルスクラッチは5つの刷新手法の中でも投資規模が最も大きく、選択そのものが重い経営判断になります。そのため、検討に入る前に、本記事が扱う論点の位置づけを明確にしておく必要があります。
- 投資規模の見極め:費用の目安から、自社の業務に投資が見合うかを確かめる
- 誤配送・再配達コストの数値化:業務上の独自性を、数値を添えて示す
- 部門間の合意形成:物流・カスタマーサポート・IT部門の意見をそろえる
配送管理システム開発・モダナイゼーションとの違い
「配送管理システム開発」のフルスクラッチは、ゼロから配送実行管理の仕組みを構築するグリーンフィールドのプロジェクトが前提です。判断軸は、カスタマイズ費が本体価格の50%を超えるかどうかです。これをもとに、パッケージとの比較検討を行います。
「配送管理システムのモダナイゼーション」のフルスクラッチ(リビルド)は、既存システムを廃棄し、最新技術でゼロから再構築する手法です。データモデルの再設計や規模別の初期開発費用など、情報システム部門・エンジニア向けの技術的な設計論に重心を置いて解説します。技術的な設計・実装の詳細は、モダナイゼーションの記事をあわせてご覧ください。
一方、本記事が扱う配送管理システム刷新のフルスクラッチ・オーダーメイド開発は、数千万円規模の投資を要する選択肢です。そのため、なぜ自社が選ぶべきか、あるいは選ぶべきでないかを、経営層・物流部門・カスタマーサポート部門・IT部門が合意形成していく過程に重心を置いて扱います。
フルスクラッチという経営判断が意味すること
フルスクラッチ開発は、自社の配送品質という競争力を高めるための「戦略的投資」として位置づけるべき経営判断です。
SaaSやパッケージへのリプレースは、業務をシステムの標準機能に合わせる選択です。これに対してフルスクラッチは、システムを自社独自の配送業務に完全に合わせる、対照的な選択です。そのため、初期費用の安さやパッケージの機能比較だけにとらわれず、中長期的なTCOと拡張性を見据えた判断が求められます。
物流部門がこの選択を経営層に提案する際は、二つの問いに答える必要があります。一つは「なぜ標準機能では誤配送・再配達を十分に減らせないのか」、もう一つは「その独自性は本当に競争優位の源泉なのか」です。その答えを具体的な業務要件と事業インパクトで示せるかどうかが、稟議の通りやすさを大きく左右します。
フルスクラッチ刷新という経営判断(誤配送・再配達コストの経営インパクトから見る投資判断)

フルスクラッチの投資判断を誤らないために、まず誤配送・再配達コストという経営インパクトを起点とします。そのうえで、選ぶべき事業条件と投資規模の妥当性を切り分けます。
フルスクラッチを選ぶべき事業条件(投資規模の妥当性判断)
フルスクラッチを選ぶべき最大の経営的理由は、自社独自の配送ノウハウが競争優位性を生み出しており、標準的なパッケージでは誤配送・再配達を十分に抑え込めない場合です。具体的には、独自の複雑な配送ルールや時間帯指定が多く、標準機能でのカスタマイズ費用がパッケージ本体価格の50%を超えるケースが該当します。
また、APIが用意されていないレガシーな基幹システムやWMSと在庫・出荷データをリアルタイムで完全に同期させなければ誤配送のリスクが残ってしまうような、密結合が必要な場合も当てはまります。一方、標準的な配送業務が中心で、業界内で標準化された業務プロセスに自社の運用を合わせられる事業者にとって、フルスクラッチは過剰投資になりやすい選択です。
物流部門は、まず自社の配送業務を「標準機能で対応できる領域」と「独自性を守るべき領域」に切り分けることから始めます。この作業を、投資判断の出発点に据えるべきです。
投資規模とTCO視点での予算承認

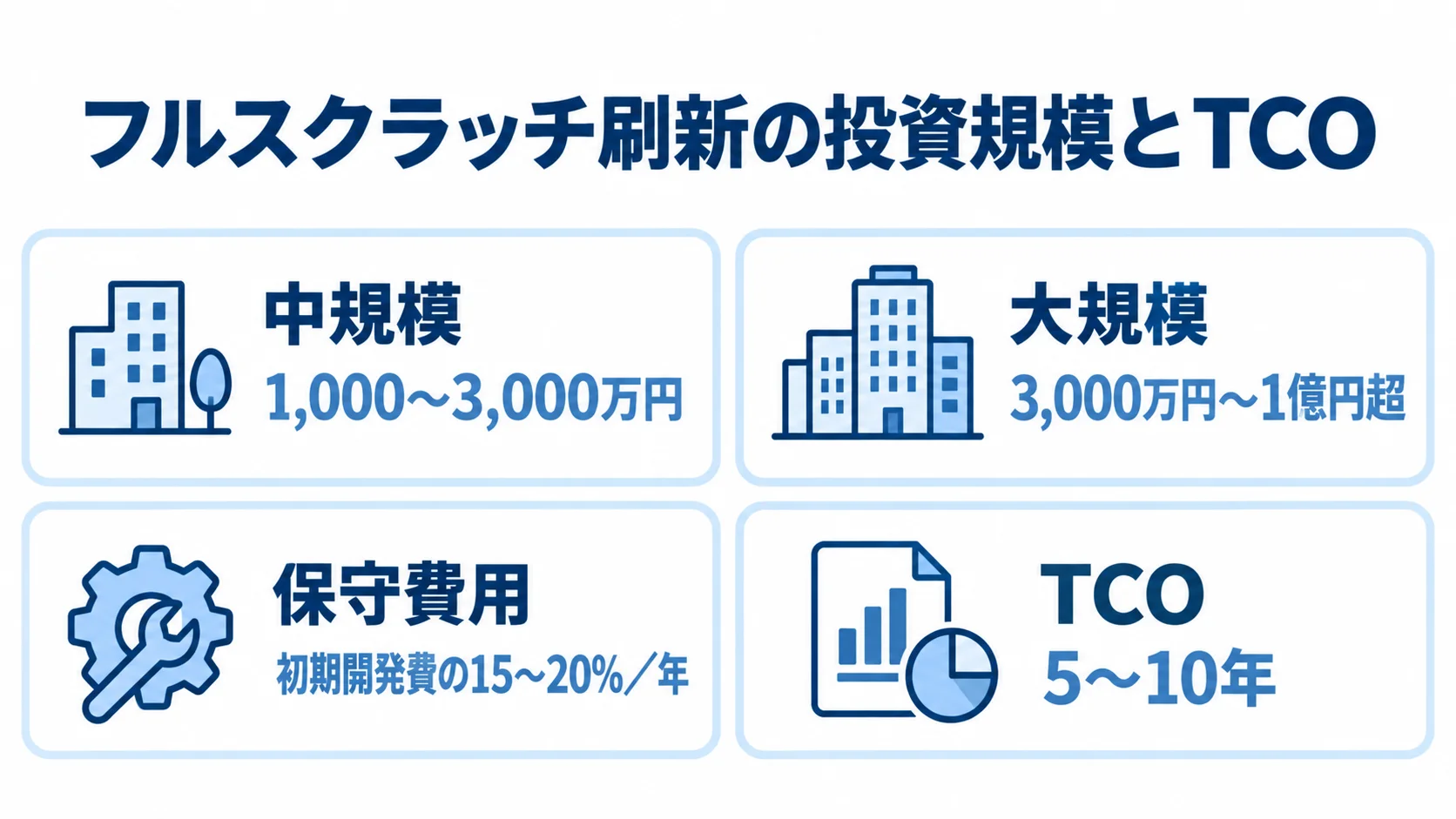

投資規模の目安は、中規模で1,000〜3,000万円、大規模で3,000万円〜1億円超です。中規模は、複数拠点に対応し、配送業者APIや既存の受発注システム・WMSとの連携を含むものです。大規模は、複数拠点・複数倉庫にまたがる高度な連携網と、AIによる動的ルート再計算まで踏み込むものです。
初期費用(CAPEX)が高額になっても、稼働後の保守費用(初期開発費の15〜20%/年が目安)を含めた5〜10年のTCOで妥当性を判断します。初期費用の安さだけで判断すると、中長期的な投資効果を軽視することになり、将来の拡張コストが膨らんで、TCOの観点では割高になるケースも少なくありません。
物流部門が経営層に予算承認を求める際は、単年度の投資額だけでなく、複数年のシミュレーションを示すと説得力が高まります。そのシミュレーションには、フルスクラッチによって誤配送・再配達コストがどれだけ減るか、老朽化システムの保守作業やトラブル対応費がどれだけ抑えられるかを入れます。
配送業者契約更新タイミングを見据えたフルスクラッチ刷新のスケジュール設計

フルスクラッチは開発期間が長期化する分だけ、配送業者との契約更新タイミングとの整合を早期に設計しておく必要があります。そうしないと、稼働時期がずれ込んで契約更新の機会を逃してしまうリスクがあります。
契約更新と開発スケジュールの整合
フルスクラッチによる配送管理システム刷新は、要件定義から本番稼働まで半年〜1年以上かかることが一般的です。配送業者ごとに伝票フォーマットや通信手順、データ仕様が異なります。そのため、開発期間中に新しい配送業者と契約を進めると、自社の新しい業務ルールと未知のデータ仕様を同時にすり合わせることになり、検証が難航します。
実際、既存システムとの連携を後回しにしたまま進めた事例が確認されています。稼働直前に品目コードや得意先コードの体系が食い違い、マスタ設計をやり直すことになって、半年間の遅延と1,000万円の追加費用が発生しました。

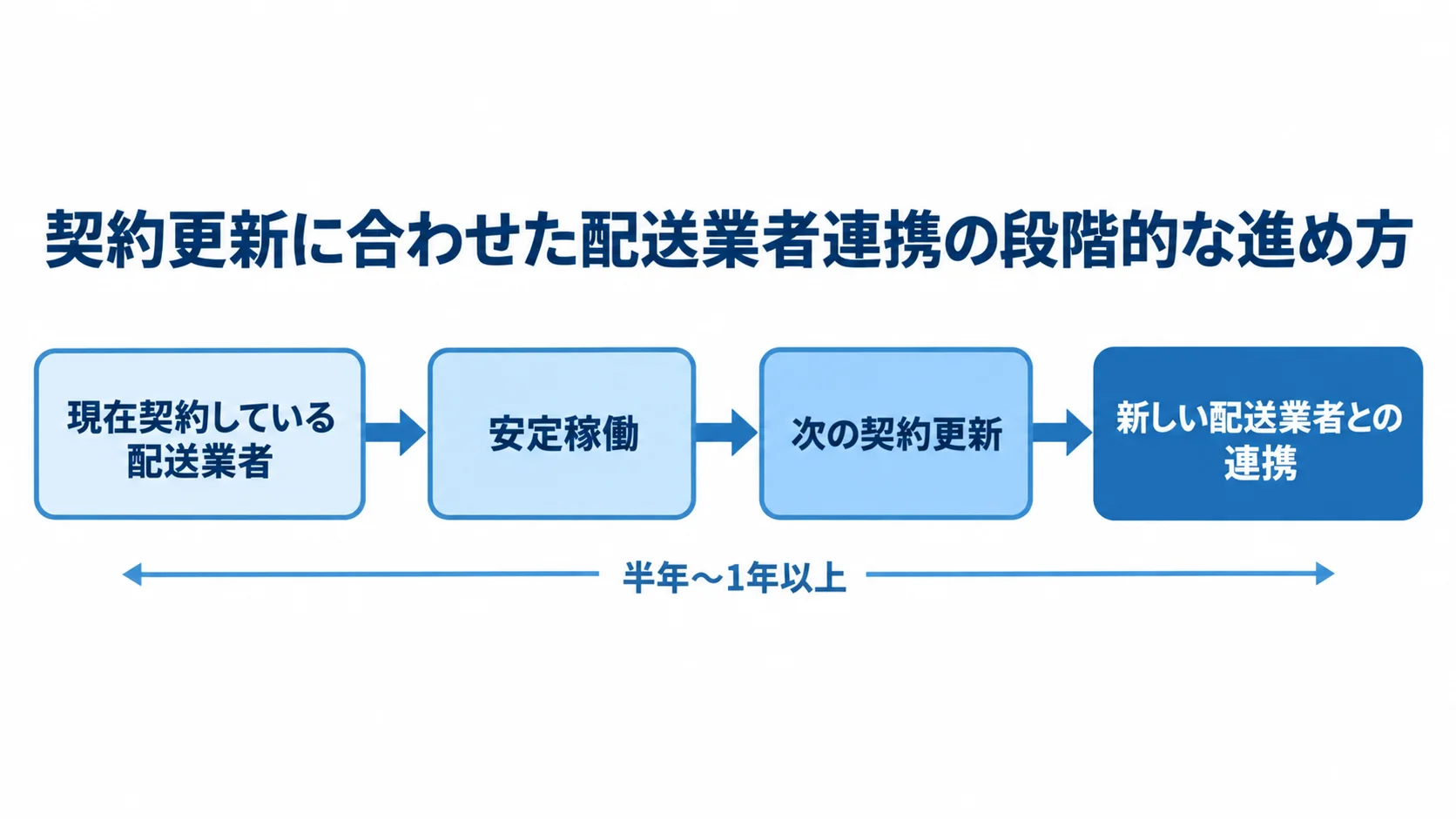

フルスクラッチという長期プロジェクトでは、まず現在契約している配送業者を対象に、システムを構築して安定稼働させます。次の契約更新のタイミングに合わせて、新しい配送業者との連携を追加します。この段階的な進め方が、開発期間の長期化リスクと契約面のリスクを同時に抱え込まないための鉄則です。
段階的リリースによるスケジュール設計
システム要件を机上で完璧に定義することは難しく、いきなり全拠点・全機能を数千万円規模で刷新すると、現場の反発や「使われないシステム」を招くリスクが高まります。そこで、最も困っている業務に絞った最小限の機能(MVP)を、まず開発・リリースします。
たとえば、誤配送・再配達が多発しているエリアの動態管理とPOD取得のデジタル化が、その対象になります。その機能を実際の現場で数ヶ月間使い、課題を洗い出すパイロット運用を行います。費用対効果が高い機能から順次追加し、特定拠点で安定運用できたら他拠点へ横展開する、という段階的アプローチが有効です。
物流部門は、この段階的リリースの各マイルストーンを、契約更新タイミングという明確な期限から逆算して設定します。そのうえで、社内外の関係者と早期に共有しておくことが、フルスクラッチという長期プロジェクトを頓挫させないために欠かせません。
物流・カスタマーサポート・IT部門の合意形成とオーダーメイド開発のスコープ決定

フルスクラッチ開発では、自社の要望をすべて詰め込もうとするあまり、「要件が膨張して予算・スケジュールが破綻する」という失敗に陥りがちです。これを防ぐには、合意形成のプロセスが欠かせません。
要件膨張を防ぐガバナンス
フルスクラッチは自由度が高いぶん、要望が積み重なりやすい手法です。物流部門からは「あの現場の裏ルールもシステムに組み込みたい」、カスタマーサポート部門からは「この通知機能も追加してほしい」、IT部門からは「この連携も含めて設計したい」という要望が出やすくなります。放置すると、予算とスケジュールが際限なく膨らみます。
仕様変更の申し出は、口頭で済ませず変更要求として起票します。そのうえで、影響範囲の調査と工数見積もり、承認というプロセスを経てから実施する、というルールを徹底します。
また、すべての要望を100%満たそうとするのは避け、誤配送・再配達コストの削減という本来の投資目的に照らして、必須機能と後回しにする機能を仕分けます。その基準をあらかじめ三部門で合意しておくと、要件膨張によるスケジュール破綻を防げます。
三位一体のPMOとトップのコミットメント

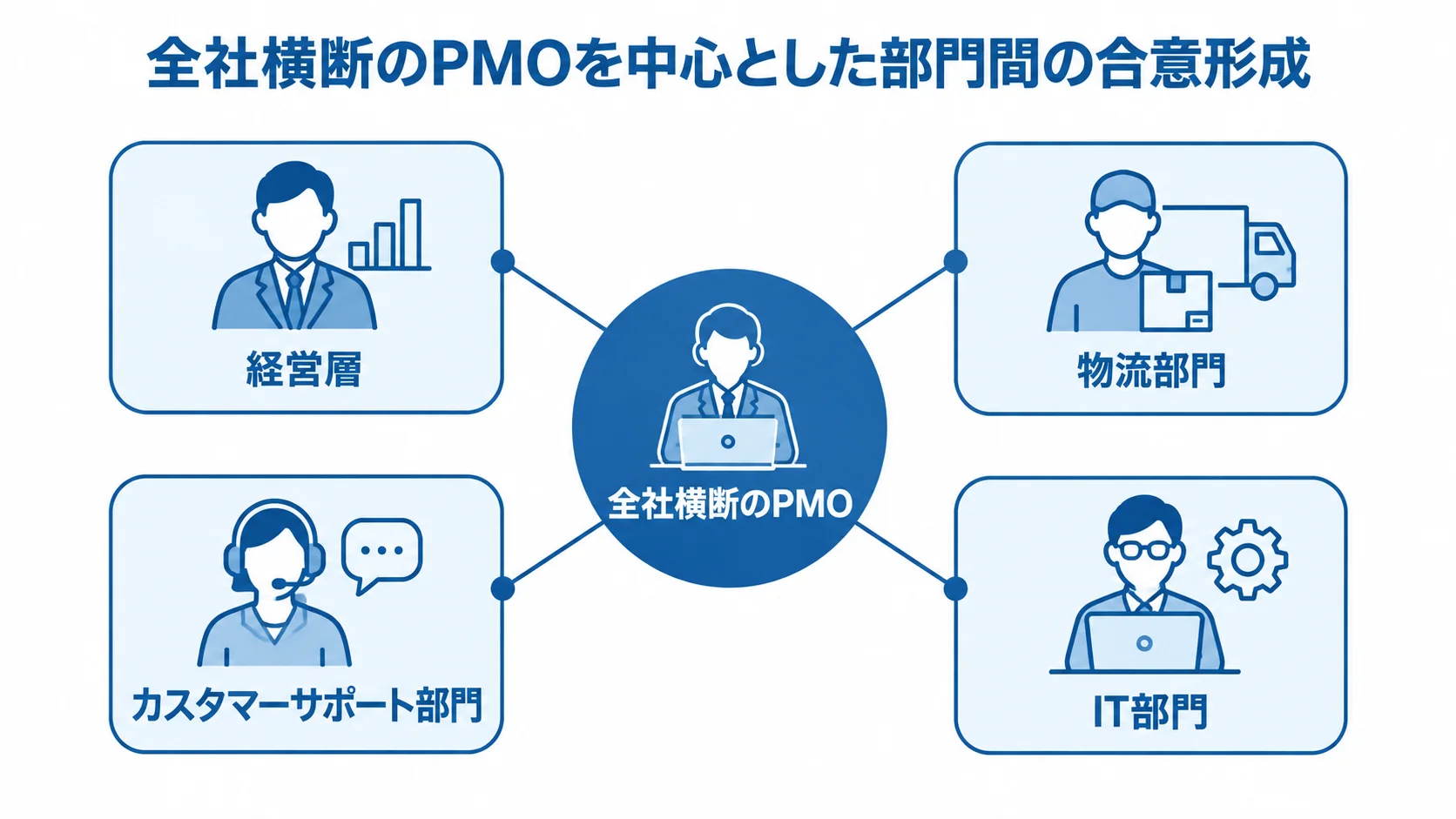

IT部門への「丸投げ」は厳禁です。経営層・物流部門・カスタマーサポート部門・IT部門が参加する全社横断のPMO(プロジェクト管理組織)を設置します。
そのうえで、経営トップが「何のためにフルスクラッチで刷新するのか」という目的を、誤配送率・再配達率・問い合わせ対応時間の削減目標といった定量的な数値で示します。経営層の強力なリーダーシップが、フルスクラッチという重い投資判断を、実際のプロジェクト推進力に変えます。
プロジェクト責任者は、各部門に対して「業務の標準化」や「システムへの要望の出し方」を直接説明します。さらに、現場からの追加機能要望は、費用対効果を厳格にチェックする体制で扱い、無駄な機能開発を抑えて、プロジェクトの成功につなげます。
フルスクラッチ刷新予算の確保とベンダー選定・プロジェクト推進
投資規模とスケジュールの妥当性、部門間の合意形成が固まったら、ベンダー選定と発注前の準備に進みます。この段階を整えることが、フルスクラッチという大きな投資を無駄にしないための決め手になります。
ベンダー選定・契約形態における経営判断
ベンダーを選定する際、見積金額の安さだけで判断するのは危険です。たとえば、価格を優先してサポート体制の薄いベンダーを選んだ結果、法改正や配送業者の仕様変更に追従できず、稼働後に別の会社へ数百万円の追加発注が必要になるケースも確認されています。
物流部門・経営層は、既存システムからの刷新・データ移行の実績を重視してベンダーを選びます。そのうえで、要件が比較的固まっているコア機能(動態管理・ステータス更新・POD取得)は、請負契約で納期とコストを明確にします。
稼働後の運用最適化や配送業者との追加連携は、準委任契約で柔軟に対応します。フェーズごとに契約形態を使い分けるこのハイブリッドなアプローチも、投資リスクを抑える経営判断のひとつです。
発注前の準備と依頼先選定のポイント
発注前には、現行システムの独自ロジック(配車・運賃計算の仕様)と、移行対象となる配送実績データの範囲を押さえます。さらに、連携が必要な配送業者・基幹システムと、フルスクラッチが本当に必要かパッケージのカスタマイズで足りるかを整理します。そうしておくと、複数のベンダーから比較可能な見積もりとスケジュール提案を得られます。
依頼先を選ぶ際は、まずフルスクラッチの開発力を見ます。加えて、運送業界特有の配送運用への理解や、既存データのクレンジング、配達員アプリの伴走導入の実績があるかも確かめます。また、「カスタマイズ費50%の法則」を踏まえた費用対効果の試算を、パッケージ導入との比較で公平に示せるかも確認します。
プロジェクト開始後は、段階的リリースの各ステップで誤配送率・再配達率の改善を確認します。そのうえで次のフェーズへの投資を判断する体制を整えておくと、大規模投資の失敗を防ぎやすくなります。
まとめ
ここまで、フルスクラッチ・オーダーメイド開発を、経営判断という観点から整理してきました。誤配送・再配達コストの経営インパクトから見る投資判断を起点に、契約更新タイミングを見据えたスケジュール設計を取り上げました。そして、物流・カスタマーサポート・IT部門の合意形成とスコープ決定、予算確保からベンダー選定・プロジェクト推進までを扱いました。
技術的な設計・実装の詳細は、配送管理システムのモダナイゼーションの記事に譲ります。本記事で強調したいのは、フルスクラッチが5つの刷新手法の中で最も重い経営判断だという点です。
誤配送・再配達コストという経営インパクトから、自社専用の開発が本当に必要な範囲を見極めます。そのうえで、契約更新に合わせた段階的なスケジュールを組み、物流・カスタマーサポート・IT部門で合意を重ねながら進めることが欠かせません。
安易な見積金額の比較だけでなく、既存の配送管理システムからの刷新実績を持つ信頼できるパートナーに、早めに相談することをお勧めします。
▼全体ガイドの記事
・配送管理システム刷新の完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
