配送管理システムリプレイスの開発期間・スケジュール・納期について

配送管理システムリプレイスの開発期間と納期は、自社スクラッチを作り直すか、SaaSやパッケージへ乗り換えるかで大きく変わります。

乗り換えの場合は、業務を標準機能に合わせることを前提に最短2〜3ヶ月、作り直しの場合は1年以上が目安です。

  • 選定:製品・ベンダー選定と業務適合性の確認
  • 全体工程:移行・並行稼働・定着までの期間
  • 遅延対策:データ移行と現場運用の準備

このテーマの全体像は、以下の記事で確認できます。

▼全体ガイドの記事
・配送管理システムリプレイスの完全ガイド

配送管理システムリプレイスの位置づけ(製品・ベンダー乗り換えという論点)

本記事群が扱う配送管理システムリプレイスは、自社スクラッチの配送管理システムを、他社製品へ乗り換える取り組みです。対象のシステムは、GPS動態管理や配送ステータス更新に加えて、POD(配達証明)取得や配送実績分析も担ってきました。乗り換え先は、Loogia・CBcloudといった配送管理SaaSやパッケージで、製品・ベンダー選定そのものが論点になります。

開発期間を正しく見積もるには、この論点を近接する5つの記事群と切り分けて理解しておく必要があります。同じ「配送管理システム」でも、技術手法の総論・経営判断・契約起点・顧客体験・アーキテクチャ設計のどれに重心を置くかによって、スケジュールに効く要因はまったく異なるためです。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い

「配送管理システムのモダナイゼーション」は、リホストからリプレースまでの5つの技術的アプローチ(5R)を横並びで比べる総論です。リプレースは、その選択肢の1つとして紹介されるにとどまります。一方、本記事群は、リプレースという1手法をさらに掘り下げ、自社スクラッチを維持するか、他社の配送管理パッケージ・SaaSへ乗り換えるかという製品・ベンダー選定の意思決定に特化します。

「配送管理システム刷新」は、誤配送や再配達コストの増加を起点に、刷新へ踏み切るかどうかの合意形成を扱います。刷新後の手段が自社改修か乗り換えかは、論点にしません。「配送管理システム更改」は、保守契約の満了や車載端末のリース期限、EOS/EOLといった外部の期限から逆算する計画に焦点を当てます。

「配送管理システムのリニューアル」は、ドライバーアプリや荷主向け管理画面の操作性という顧客体験に重心を置きます。「配送管理システムのリアーキテクチャ」は、モノリスからマイクロサービスへの分解という内部構造の再設計を扱う技術専門記事です。これらは今あるシステムを変える自社改修寄りの発想ですが、本記事群は外部の完成品へ乗り換える選択肢を扱う点で異なります。

ビルド・バイ判断と開発期間の見積もり

配送管理システムリプレイスの開発期間は、実装にどれだけ時間がかかるかという一つの基準では測れません。自社スクラッチを続けるか、配送管理SaaSやオンプレミス型パッケージへ乗り換えるかによって、工程構成そのものが根本的に変わるためです。

ビルドを選べば、要件定義から設計・開発・テストまでを一から行う従来型の開発プロジェクトになります。一方、バイを選べば、ベンダー選定とPoCから始まり、契約とデータ移行へと進みます。これは、ソフトウェア開発というより製品調達に近いプロセスです。

経営層や情報システム部門が最初に押さえるべきは、この2つの選択肢がスケジュールの面でも別物のプロジェクトになるという前提です。

ポイント

期間の見積もりは、ほかの刷新系の記事と論点が違う前提で行います。まず、スクラッチ継続と乗り換えのどちらで考えるかで工程構成が変わると押さえておくと、判断がぶれにくくなります。

開発期間の全体像(ビルド継続とバイ乗り換えの比較)

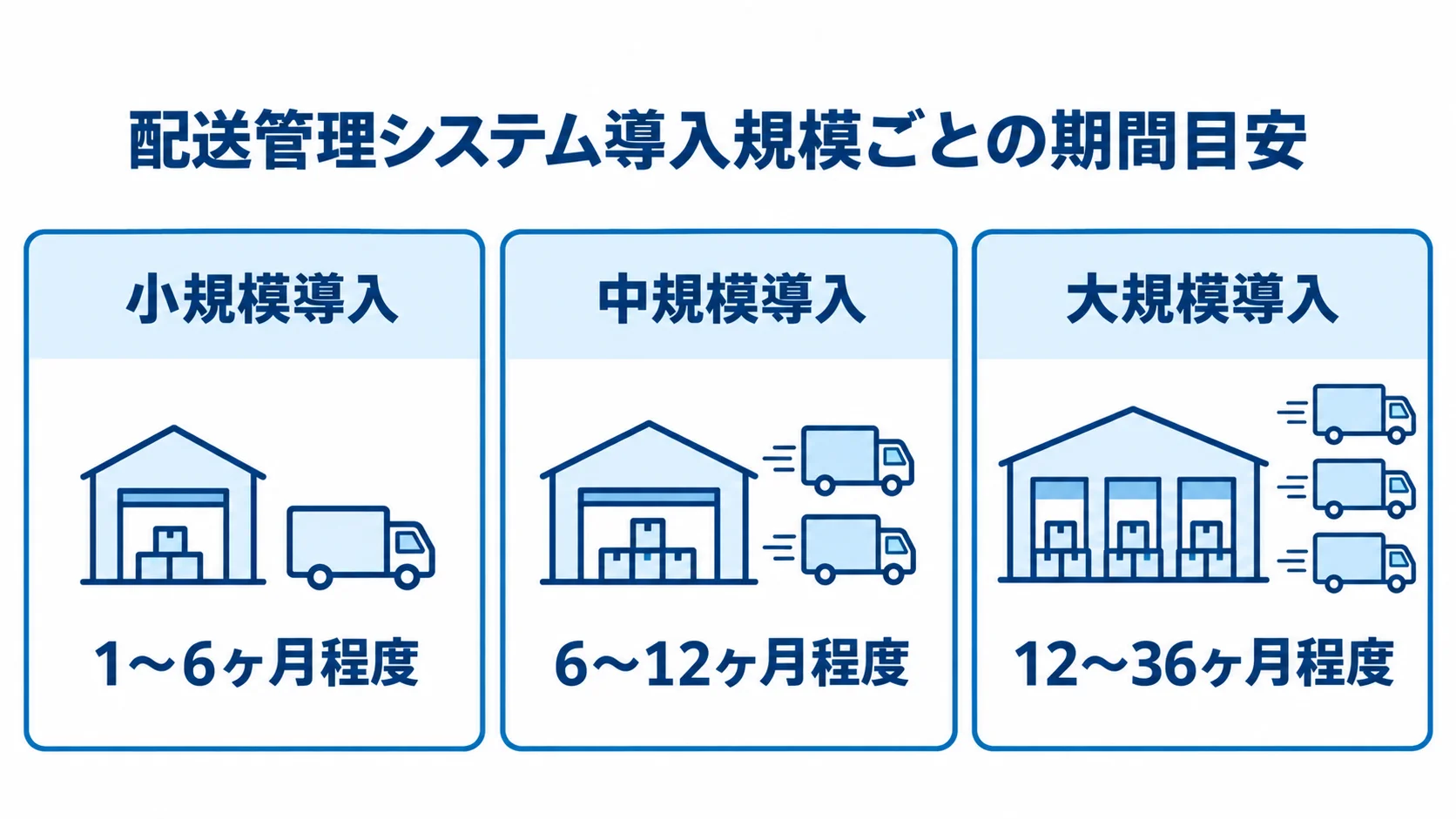

小規模導入から大規模導入まで、配送管理システムの導入期間目安を3枚のパネルで示した図。
導入規模が大きくなるほど、想定期間の幅も広がります。

配送管理システムリプレイスの開発期間の目安は、規模によって変わります。小規模導入(特定部門のみ・従業員50名以下)は1〜6ヶ月程度、中規模導入(複数拠点・従業員50〜300名規模)は6〜12ヶ月程度が標準的です。大規模導入(全社的な基幹システム連携を含む)では、12〜36ヶ月程度を見込みます。

この幅は、事業規模に加えて、ビルドとバイのどちらを選ぶかで大きく変わります。

自社スクラッチ継続(ビルド)を選んだ場合の期間

老朽化した自社スクラッチの配送管理システムを作り直して継続する場合は、要件定義から設計・開発・テストまでを一から行う完全なオリジナル構築になります。そのため、1年以上の長い期間を要するのが一般的です。

配送ステータスの遷移ロジックや配車・運賃計算といった独自の業務ロジックを、一から再現する必要があります。さらに、既存の仕様書が整備されていない場合は、現行システムの仕様解析だけでも相応の期間がかかります。

ビルドは、自社の配送業務の独自性が真に競争優位性の源泉になっている場合には正当化されます。一方で、「今までそうしてきたから」という理由だけでビルドを選ぶと、後述するバイに比べて開発期間も費用も大きく膨らむおそれがある点を理解しておく必要があります。

SaaS・パッケージ乗り換え(バイ)を選んだ場合の期間短縮効果

配送管理SaaSやパッケージ製品は、配車組み、ルート最適化、実績管理といった基本機能があらかじめ実装されています。そのため、業務を標準機能に合わせる「Fit to Standard」を徹底すれば、最短2〜3ヶ月で導入・稼働させることも可能です。

ビルドで見込む1年以上と比べると、これは大きな短縮効果です。老朽化した配送管理システムを一刻も早く刷新したい企業にとって、バイという選択肢が持つ最大の魅力といえます。

ただし、この短縮効果は、業務をSaaSの標準機能に合わせられることが前提です。独自の配送ルールを無理にシステムへ組み込もうとするほど、短縮効果は失われていきます。また、乗り換えは、業務を製品の仕様に合わせるFit&Gapと、長年蓄積したデータをきれいにして移すデータ移行という2つのプロセスに、期間の多くを割く構造です。

ポイント

乗り換えと作り直しでは期間の目安が大きく違うため、規模とあわせて比べます。期間を比べるときは、業務を標準機能に合わせられるかどうかで、この差が大きく変わることを押さえておきます。

ベンダー選定〜PoC〜契約〜移行〜本稼働までのスケジュール詳細

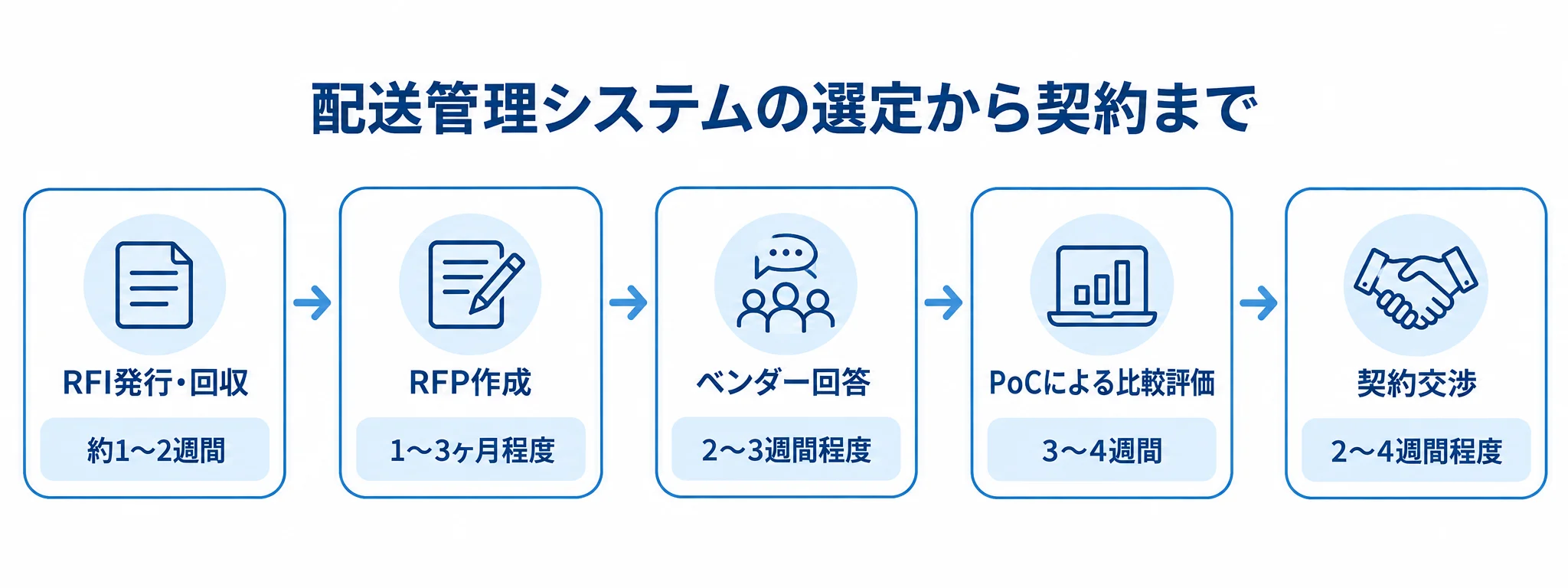

RFI発行・回収から契約交渉までの5工程と、それぞれにかかる期間を横一列で示した図。
RFP作成には、他の選定工程より長い期間が見込まれています。

バイを選んだ場合の配送管理システムリプレイスは、ソフトウェア開発というより製品調達に近い流れで進みます。そのため、複数ベンダーの比較から本稼働までの標準的な流れと期間を理解しておくことが、現実的なスケジュールを描く助けになります。

RFI・RFP作成からベンダー選定までの期間(約3〜4ヶ月)

自社に合う配送管理SaaSやパッケージを選んで契約に至るまでは、トータルで約3〜4ヶ月を見込むのが標準的です。まずRFI(情報提供依頼書)の発行と回収に約1〜2週間をかけ、候補ベンダーを広く調べたうえで、3〜5社程度に絞り込みます。

次に、配送業務の課題や必要な連携要件をまとめたRFP(提案依頼書)の作成には、1〜3ヶ月程度を要します。現場へのヒアリングや要件の整理が必要なため、この作成が選定期間の中でもっとも時間のかかる工程になります。

RFPを提示してから、ベンダーが提案書と見積書を提出するまでの回答期限は、2〜3週間程度です。その後、デモやサンドボックス環境を使ったPoCによる比較評価に3〜4週間、稼働後の保守体制や障害時のSLAを取り決める契約交渉に2〜4週間程度を見込みます。

契約後のデータ移行・並行稼働から本稼働までの期間

契約締結後は、既存の配送管理システムからのデータ移行、配達員アプリや車載端末の入れ替え、配送業者APIとの連携設定という、バイ特有の移行工程に入ります。この移行工程の期間は、配送実績データの量や連携先システムの数によって、数週間から数ヶ月まで幅があります。

一斉に切り替えるより、一部の拠点やエリアに限ったパイロット運用を経て全社へ広げる段階的な進め方が、実務上の定石です。パイロット運用の期間中は、旧システムと新システムを並行稼働させ、配送実績と配車結果が一致するかを確かめながら対象を広げます。

こうして確かめておけば、本稼働後のトラブルを未然に防げます。なお、中規模導入であれば選定から本稼働までトータルで6〜12ヶ月程度、大規模で全社的な基幹システム連携を伴う場合は12〜36ヶ月程度を見込んでおくのが現実的です。

ポイント

バイの場合は、選定から本稼働までを製品調達の流れとして捉えます。選定に約3〜4ヶ月、移行に数週間から数ヶ月かかる点を、社内の段取りに組み込んでおきます。

配送管理システム特有の納期遅延要因

納期遅延を抑えるため、データ品質、連携仕様、Fit&Gap、PoCでの実測を確認する4項目の図。
データ移行と製品適合性を発注前から確かめる構成です。

配送管理システムリプレイスは、既存の配送実績データと稼働中の外部連携を抱えています。そのため、単なる新規SaaS導入とは異なる要因で、スケジュールが停滞しやすくなります。

代表的な遅延要因は、配送実績データ移行・API連携のすり合わせ不足と、Fit&Gapの見誤りの2つです。

配送実績データ移行・API連携のすり合わせ不足によるリスク

納期遅延のもっとも典型的な要因は、既存の配送実績・顧客・ルートのデータを、新しいSaaSやパッケージへ移す際のデータクレンジングを過小評価することです。長年運用した自社スクラッチには、拠点ごとに異なるコード体系や表記ゆれが蓄積しているのが常です。そのため、移行前のクレンジングに多くの工数がかかります。

移行費用だけで、プロジェクト全体の5〜15%にのぼることがあり、期間も数ヶ月に及ぶ場合があります。あわせて、配達員のスマホアプリ、外部の配送業者システム、社内基幹システムとのデータ連携では、送受信する項目や頻度のすり合わせが要件定義で不足すると、後工程で大きな手戻りが起きます。

他業種では、データの統合とクレンジングだけで4ヶ月を要した事例もあります。大容量データや連携バッチの性能見積もりが甘く、工期の度重なる延伸を招いた失敗事例も報告されています。対策は、開発着手前にデータ品質の評価とクレンジングを先に終え、連携仕様を要件定義の段階で確定させておくことです。

Fit&Gapの見誤りによる後戻りリスク

もうひとつの典型的な遅延要因は、自社の配送業務がSaaS・パッケージの標準機能にどこまで合うかを見極める、Fit&Gap分析を軽く扱ったまま製品を選んでしまうケースです。

契約時点では気づかなかった独自の配送ルールが、実装段階で次々と見つかることがあります。たとえば、特殊な納品指定、時間帯指定の多さ、複数配送業者との連携などです。そのたびにカスタマイズの要否を検討し直すことになり、当初見込んでいたバイの期間短縮効果も大きく損なわれます。

この見誤りを防ぐには、契約前のPoCやトライアルの段階で、現場の配車担当者やドライバーを巻き込み、実際の業務シナリオに沿って標準機能でどこまで対応できるかを実測しておくことが欠かせません。机上の比較だけで選ぶと、開発着手後に性能や機能の適合問題が露呈し、大幅な遅延につながるおそれがあります。

ポイント

納期が延びやすいのは、データ移行と連携仕様のすり合わせ不足と、Fit&Gapの見誤りが重なったときです。要件定義で連携仕様を確定させ、契約前に現場の業務で実測しておくと、手戻りを減らせます。

納期を守るための実務的な進め方

期間の目安と遅延要因を踏まえると、納期を守るには、段階移行の設計と発注前の準備の両方を固めることが欠かせません。

拠点・エリア単位の段階移行と並行稼働

全拠点・全エリアを一度に切り替える「ビッグバン方式」は、テストの規模が膨らみ、エラーの特定が事実上できなくなります。その結果、切り替え直後に配送ステータスの反映漏れや実績データの不整合といった致命的なトラブルを招くおそれが高まります。

そのため、業務への影響が小さい拠点やエリアから、段階的に新システムへ移すのが基本です。まず、取扱便数が少なく現場の反発も比較的小さい一部のエリアから切り替え、旧システムと一定期間並行稼働させます。

配送実績と配車結果が一致するかを確かめながら、主力拠点へ横展開していきます。仮に移行手順に不備が見つかっても、影響範囲を局所化できるため、後続フェーズの手順を改善しながら進められます。

発注前の準備と依頼先選定のポイント

発注前に要件概要書をまとめておくと、複数のベンダーから比べられる見積もりとスケジュール提案が得られます。要件概要書には、対象拠点・エリアの範囲と、移行する配送実績データの量を書きます。さらに、連携が必要な外部システム(配送業者API・WMS・基幹・会計等)と、標準機能に合わせられる許容範囲も書き添えます。

プロジェクト体制には、現場の配車担当者やドライバーのうち意思決定に関わるキーパーソンも組み込んでおきます。依頼先を選ぶ際は、配送管理SaaS・パッケージの導入実績と、既存データのクレンジングやFit&Gap分析の伴走経験を確かめます。

依頼先には、ビルドとバイのどちらが自社に合うかを、中立の立場で助言できるかも確かめます。開発の開始後は、週次の定例会議で進捗と課題を一覧にします。また、全体工程に10〜30%程度のリスクバッファを組み込んでおくと、想定外の事象があっても稼働時期を守りやすくなります。

ポイント

段階移行を前提に、一部の拠点やエリアで並行稼働させ、結果を見てから全社へ広げます。発注前には要件概要書を用意し、依頼先が中立の立場で助言できるかを確かめると、比較がしやすくなります。

まとめ

ここまでは、期間の比較とスケジュール、遅延要因、納期を守る進め方を順に見てきました。自社スクラッチを続ける場合は1年以上かかる一方、SaaSやパッケージへの乗り換えは、Fit to Standardを徹底すれば最短2〜3ヶ月で稼働できます。この劇的な期間差が、本記事群の最大の論点です。

ただし、この期間短縮効果は、データ移行・API連携のすり合わせと、Fit&Gap分析の精度によって大きく変わります。

自社スクラッチを維持するか、配送管理SaaSへ乗り換えるかで迷っている場合は、両方の選択肢に通じた、中立の立場で提案できるパートナーに早めに相談するのがよいでしょう。

▼全体ガイドの記事
・配送管理システムリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
