配送管理システムリプレイスのPoC・プロトタイプ・モックアップ開発について

配送管理システムのPoC・プロトタイプ・モックアップは、製品を選ぶ前に業務への適合性と実現可能性を確かめ、導入判断の材料を作る工程です。本記事が扱うのは、老朽化した自社開発の配送管理システムを、Loogia・CBcloudなどの配送管理SaaSやパッケージ製品へ乗り換えるという、製品・ベンダー選定の論点です。

  • 期間:PoC、プロトタイプ、モックアップの進め方
  • 評価:業務適合性とFit&Gapの確認
  • 判断:導入前に確認する失敗要因と適合条件

本テーマ全体の流れは、次の記事で確認できます。

▼全体ガイドの記事
・配送管理システムリプレイスの完全ガイド

配送管理システムリプレイスの位置づけ(製品・ベンダー乗り換えという論点)

本記事群が扱うのは、5Rのうちの「リプレース」という1手法、すなわち自社スクラッチを維持するか、完成品のパッケージ・SaaSへ乗り換えるかというビルド・バイの判断です。近接する5つの記事群と論点を切り分けると、この位置づけが分かりやすくなります。

同じ「配送管理システム」というキーワードでも、技術手法の総論、経営判断、契約起点、顧客体験、アーキテクチャ設計のどれに重心を置くかによって、PoCで検証すべき内容はまったく異なります。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い

「配送管理システムのモダナイゼーション」は、リホストからリプレースまでの5つの技術的アプローチを横断する総論で、PoCは技術面の実現性を確かめる検証です。「配送管理システム刷新」は、誤配送や再配達コストの増加を起点に、いつ刷新へ踏み切るかを決める意思決定が中心です。投資対効果のシミュレーションは、経営層の合意形成の材料として位置づけられます。

「配送管理システム更改」は、保守契約の満了やハードウェアのEOS/EOLといった外部から強制される期限管理に重心があり、PoCの優先順位も期限を主眼に語られます。「配送管理システムのリニューアル」は、ドライバーアプリや荷主向け管理画面のUX/UI刷新が中心で、ユーザビリティテストによる検証が主になります。

「配送管理システムのリアーキテクチャ」は、モノリスからマイクロサービスへの分解というアーキテクチャ設計を扱い、垂直スライス単位で技術的な実現性を確かめるパイロットフェーズが主眼です。これに対し本記事群のPoCは、完成品の適合度を見るFit&Gap分析が中心で、既製品を選ぶための比較検証という点が、他の5つの記事群と根本的に異なります。

配送管理システムのリプレイスにPoCが不可欠な理由

自社スクラッチからSaaSやパッケージ製品へ乗り換える際、現場の業務を止めないためには、実機を使ったPoCやトライアル検証が欠かせません。カタログや提案書の機能一覧からは、自社の配送業務が本当にその製品でまわるかが分からないためです。

特に配送管理システムは、ピーク時の配車処理、配達員アプリの操作性、外部システムとの連携精度が現場の生産性に直結します。そのため、机上の比較だけで契約を進めると、稼働後に深刻な問題が見つかるリスクが高くなります。だからこそ、契約前のPoCに十分な期間と予算を確保することが、リプレイス全体の成否を左右します。

ポイント

自社開発を維持するか、SaaSやパッケージへ乗り換えるかを先に決めておくと、PoCで検証すべき内容が定まります。近接する刷新や更改の論点と混ぜないことが、判断を迷わせないための近道です。

無料トライアル・PoC期間の相場

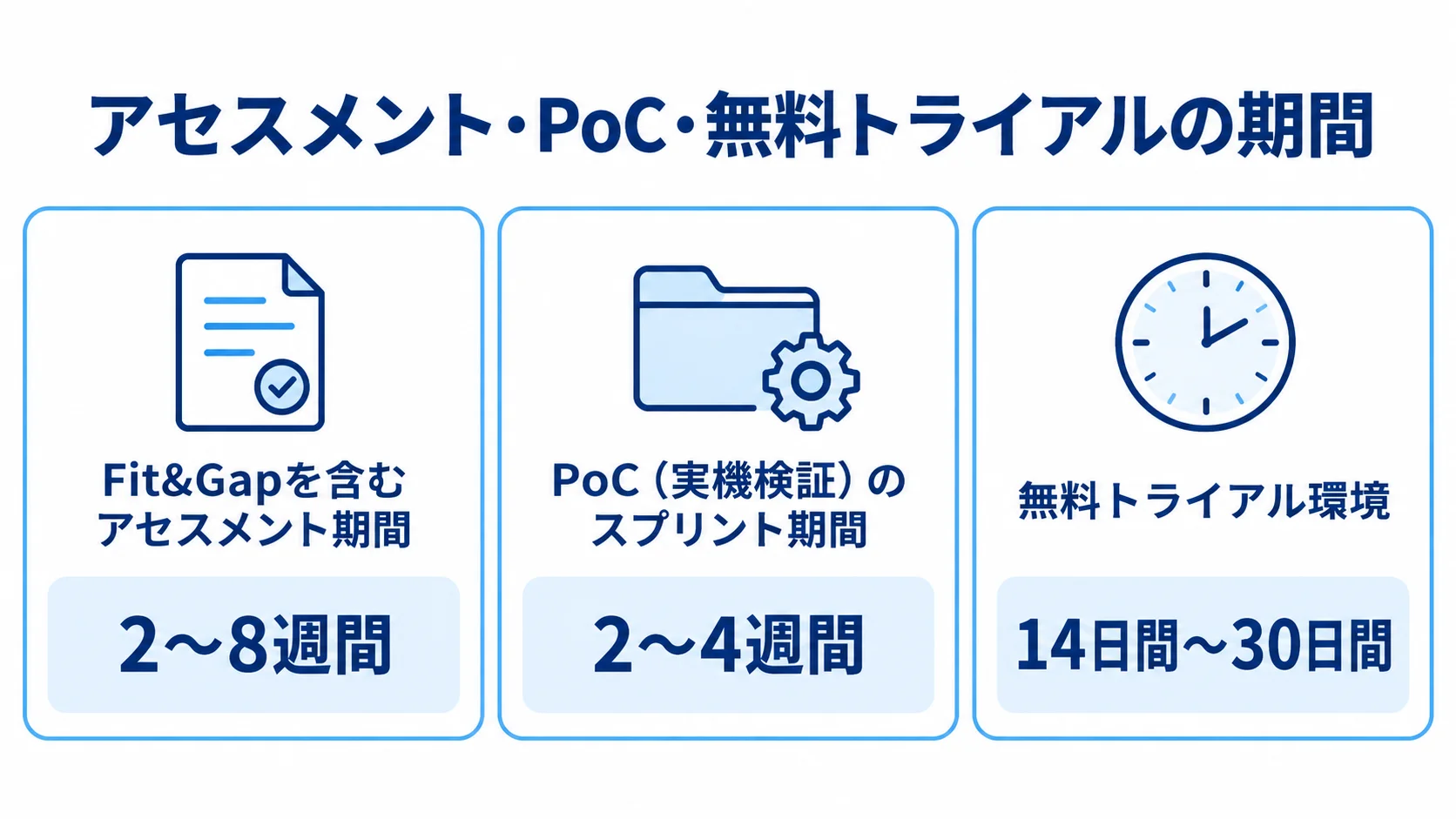

アセスメント、PoCスプリント、無料トライアルの期間を3つのパネルで示した図。
検証段階ごとに期間の目安が異なります。

SaaSやパッケージへの乗り換えでは、アセスメントとPoCを順に進めるのが標準的です。検証は期限を区切り、小さく素早く繰り返す進め方が効果的です。

Fit&Gapを含むアセスメント期間(2〜8週間)

現状の業務を洗い出し、SaaSの標準機能とのギャップを確かめるアセスメントには、2〜8週間程度を見込むのが標準的です。この期間では、配車計画、配送実績入力、受領書処理といった現行の業務フローを整理し、どの業務がSaaSの標準機能でそのまま代替できるかを大まかに評価します。

アセスメントの精度が低いまま次のPoCに進むと、検証すべき論点が定まらず時間だけが浪費されてしまいます。そのため、この初期段階で自社業務をどこまで具体的に言葉にできるかが、PoC全体の効率を左右します。

PoC(実機検証)のスプリント期間(2〜4週間)と無料トライアルの活用

アセスメントの後は、影響範囲が大きく不確実性の高い領域(他の基幹システムやWMSとの連携など)を対象に、2〜4週間程度の短期間(スプリント)で検証します。多くのSaaS製品では14日間〜30日間程度の無料トライアル環境やサンドボックス(テスト環境)が提供されており、これを使えば本契約前にプロトタイプ的な検証を進められます。

1つのベンダーだけでなく複数の候補を並行してトライアルし、同一の業務シナリオでどこまで対応できるかを横並びで比べると、提案書では分からない使用感の違いが見えてきます。

ポイント

アセスメントは2〜8週間、PoCのスプリントは2〜4週間を目安に、期限を区切って進めるのが基本です。長く続けるより、短く区切って比べるほうが、ベンダーの差を見極めやすくなります。

複数ベンダーを比較する際のPoC評価基準

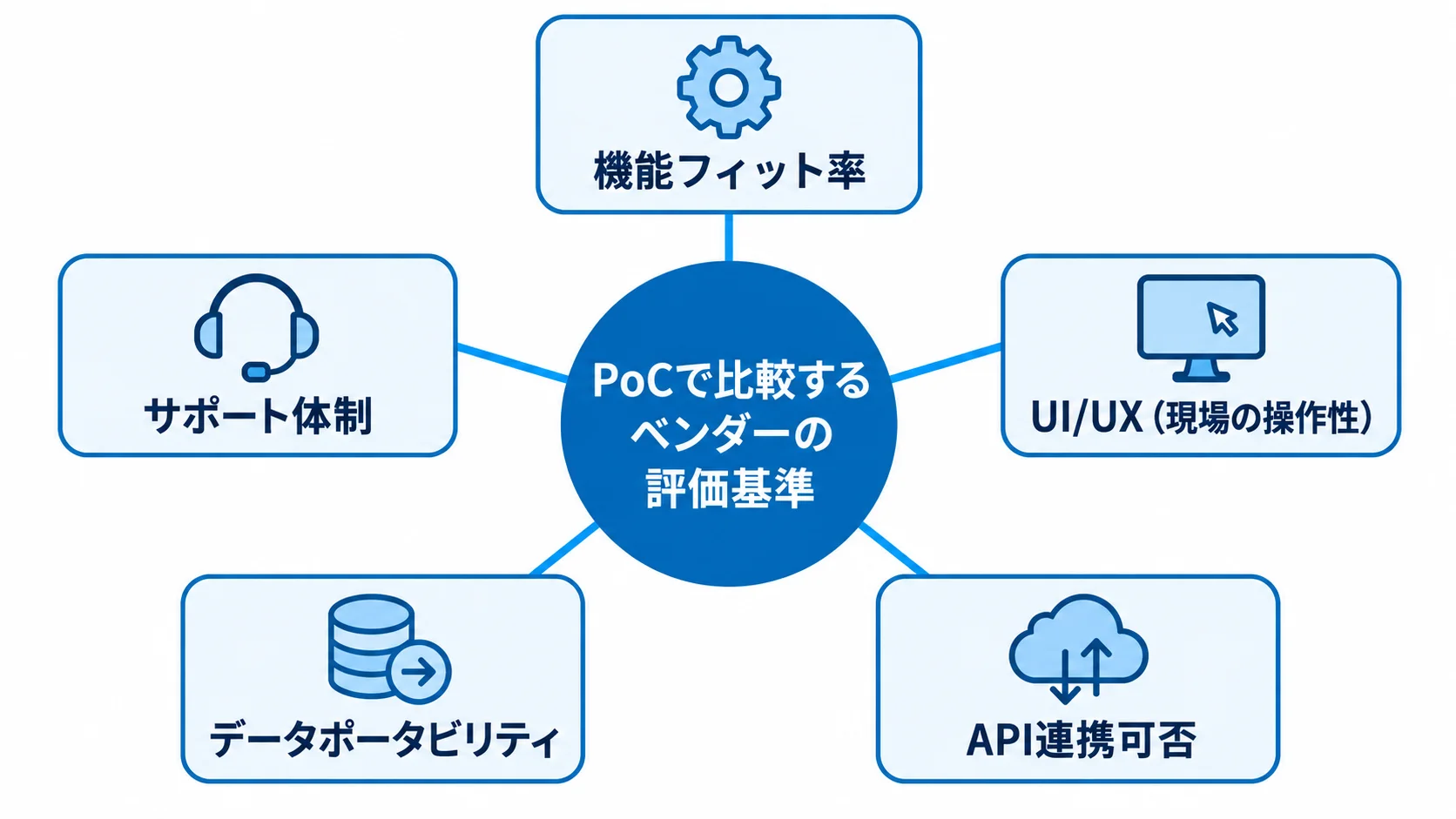

PoC評価基準を中央に置き、機能フィット率、UI/UX、API連携、データポータビリティ、サポート体制を周囲に配置した図。
5つの観点をそろえると候補間の違いを見比べやすくなります。

机上の提案書だけでなく、PoCやトライアル環境で複数ベンダーを比べて点数をつけるときは、あらかじめ評価基準を定めておくことが大切です。

機能フィット率とUI/UX(現場の操作性)

まず評価すべきは、自社の必須要件を満たしているかという機能フィット率です。過度なカスタマイズなしで標準機能に適合(Fit to Standard)できるかどうかを見極めます。

経営層や情報システム部門だけで選定を進めず、実際に使う配車担当者やドライバーも検証に加えることが欠かせません。入力の手間が省けるか、直感的に操作できるかを、現場目線で評価します。

カタログ上は同じ機能を持つ製品でも、操作感や画面遷移のわかりやすさには大きな差があります。この違いは、トライアル環境で現場担当者に実際に触ってもらわなければ判断できません。

API連携可否・データポータビリティとサポート体制

受注管理システムや倉庫管理システム(WMS)、会計ソフトなどとAPIで柔軟に連携できるかは、見ておきたい評価項目です。あわせて、将来の再乗り換えに備え、データをCSVなどでエクスポートできるかも確認します。

さらに、障害時の対応フローや復旧時間(SLA)が明確か、自社の配送課題を理解し、専門用語を使わずに説明できるプロジェクトマネージャーかも、稼働後の運用品質を左右する評価基準です。契約前のPoC期間中のベンダー担当者の対応速度や説明の丁寧さは、稼働後のサポート品質を占う実務的な手がかりになります。

ポイント

必須要件を満たすか、現場が使えるかを先に基準にしておくと、ベンダーの差が見えやすくなります。API連携やデータの持ち出し、障害時の対応も同じ基準で確かめてください。

Fit&Gap分析の進め方

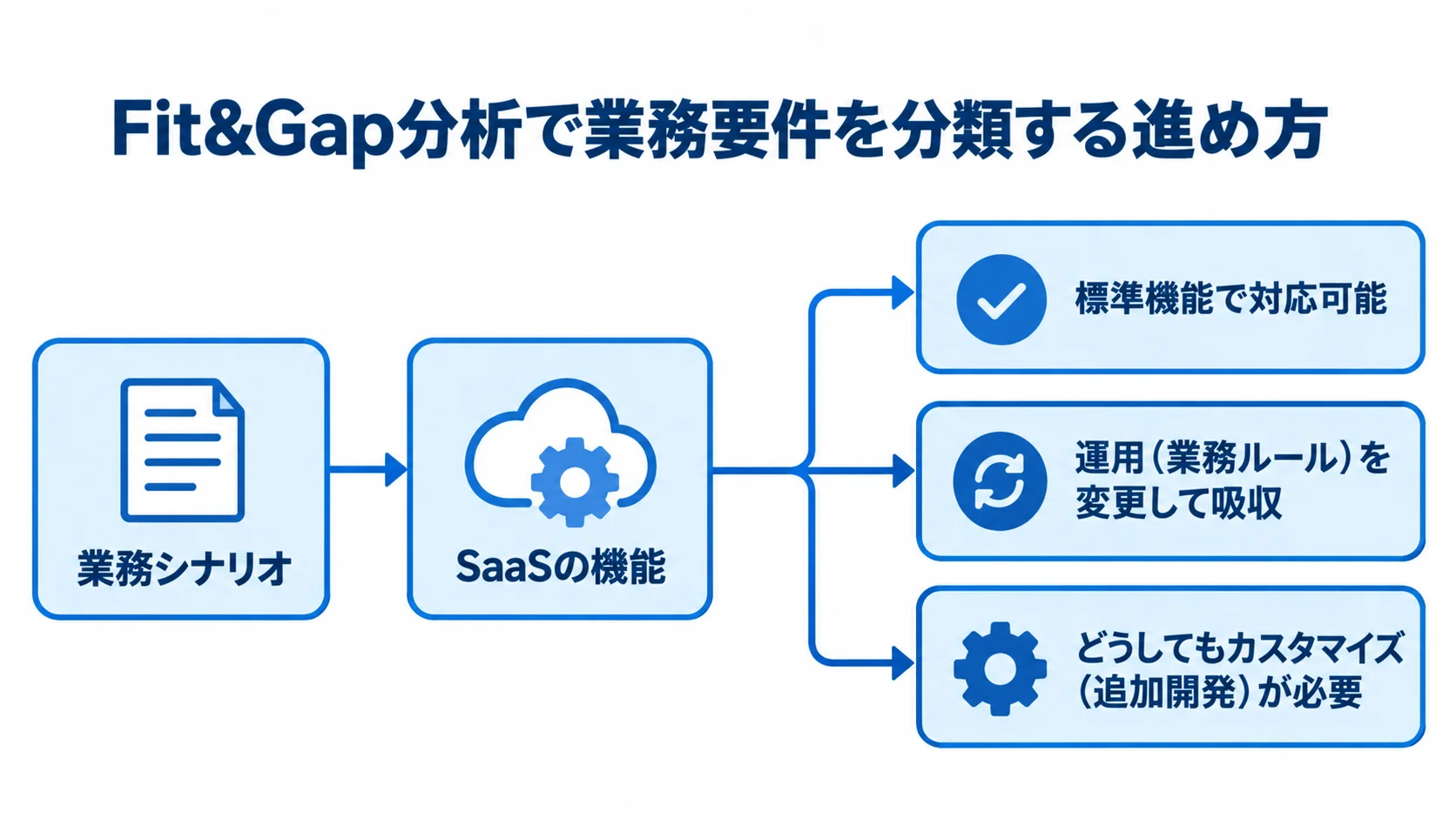

業務シナリオをSaaSの機能と突き合わせ、要件を3分類するFit&Gap分析の流れを示した図。
3分類によって標準機能での対応範囲と追加開発の有無を整理できます。

Fit&Gap分析は、自社の配送業務がSaaSの標準機能にどこまで合うかを検証する作業で、配送管理システムリプレイスにおけるPoCの中核になります。進め方は、業務を細かく分けることから始め、標準機能との突き合わせ、カスタマイズの抑え方へと進むのが実務上の定石です。

業務シナリオの分解と3分類ラベリング

まず、配車計画、実績入力、受領書処理といった現行の業務フローを詳細なシナリオ単位に分け、どこで誰が何をしているかを一覧にします。次に、洗い出した業務要件をSaaSの機能と突き合わせ、各要件を「(1)標準機能で対応可能」「(2)運用(業務ルール)を変更して吸収」「(3)どうしてもカスタマイズ(追加開発)が必要」の3つに分けます。

この分類を丁寧に行えば、契約前にカスタマイズがどこにどれだけ発生しうるかが分かり、後工程で想定外の追加費用や手戻りが起きるのを防げます。

カスタマイズの極小化という原則

Fit&Gap分析で「カスタマイズが必要」と判定された項目も、どうしても必要な「Must」機能に限って対象にするのが原則です。

独自要件を無理に組み込んでカスタマイズ率が50%を超えると、費用が当初予算の2〜3倍に膨れ上がるリスクがあります。そのため、原則としてシステムに業務を合わせる「Fit to Standard」を徹底することが、PoC段階から一貫した方針になります。

PoCでカスタマイズが必須の項目が想定より多いと分かったら、そのベンダーの製品は自社に合っていない可能性が高いと考え、選定のやり直しも検討すべきです。

ポイント

Fit&Gapは、業務を分けて3分類で振り分け、カスタマイズはMust機能に限るのが基本です。カスタマイズが想定より多く見つかったら、そのベンダーの製品を選び直す材料として考えてください。

PoCで失敗しやすいポイントと回避策

PoCや移行検証を疎かにすると、本番稼働後に重大なトラブルを引き起こしかねません。

ピーク負荷・大容量データの実測不足

ある建築業のシステムリプレイスでは、机上の比較に偏ってPoCでの実測検証が不足していました。そのため、開発が進んでから大容量データや連携バッチ処理の性能見積もりが甘かったことが露呈し、工期の度重なる延伸と大幅な予算超過を招いています。

配送管理システムでも、月末の締め処理や繁忙期の配送量などのピーク負荷を、テスト環境で意図的に再現します。そのうえで、レスポンスタイムや連携処理に問題がないかを実測して確かめることが欠かせません。

カタログ上の処理能力と、自社の実データ量での実際の性能は、異なることが珍しくありません。だからこそ、この実測を省かないことが大切です。

現場不在・データ移行リハーサル不足という失敗パターン

経営層や情報システム部門だけでベンダーを決め、現場の意見を取り入れなかった結果、使いにくいシステムになり、定着しなかった事例も確認されています。

現場不在とデータ移行の準備不足を防ぐには、次の点を押さえておくことが大切です。

  • 現場の関与:PoCやデモの段階から配送現場のスタッフを加え、実際の使いやすさを審査してもらう
  • 事前の現状把握:引き継ぎが難しいシステムほど、PoCの前に十分なリソースを割いて状態を調べる
  • 移行計画:現行システムを徹底して調べ、段階的な移行計画を立てる
  • 移行リハーサル:サンプル移行で照合観点とロジックを検証し、全件移行で性能と移行時間を実測する
  • 切り戻しの準備:致命的な不具合が起きたとき、すぐ旧システムへ戻せるよう、切り戻し基準を事前に合意する

ブラックボックス化したレガシーシステムは、引き継ぎ調査・解析だけでも初期段階で30万〜100万円程度の費用がかかることがあります。

従業員500名規模の物流企業は、20年稼働の大規模基幹システムを、現行システムの徹底調査と段階的な移行計画で刷新しました。総費用は1億2,000万円、開発期間は18ヶ月でした。

ある食品メーカーの基幹システム移行では、新旧データの照合観点(件数・金額・計算ロジック)の定義や並行稼働の設計が不十分でした。その結果、カットオーバー直後に受発注や在庫の不整合が連鎖し、出荷や製造が長期間止まる事態に陥りました。

ポイント

実測、現場の審査、切り戻し基準の3点が揃っていない段階では、契約を急がないことが安全です。揃えてから契約に進むと、移行時のつまずきを防ぎやすくなります。

まとめ

ここまで、配送管理システムリプレイスのPoC・プロトタイプ・トライアル検証を見てきました。位置づけを押さえたうえで、期間、評価基準、Fit&Gap分析の順に進め方を確かめ、失敗しやすい点と回避策にも目を向けました。

アセスメント2〜8週間、PoCスプリント2〜4週間という短い期間で検証を重ね、標準機能で対応可能・運用変更で吸収・要カスタマイズの3分類でFit&Gapを一覧にします。そのうえで、現場を巻き込んだ実測検証を欠かさないことが、PoCの肝になります。

カスタマイズ率が50%を超えると費用が2〜3倍に膨らむおそれがあります。そのため、Fit to Standardを貫けるかを、契約前の段階で見極めることをお勧めします。

▼全体ガイドの記事
・配送管理システムリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
