配送管理システム改修の開発期間と納期は、軽微な画面改善なら2〜4週間、特定エリア・特定配送方法への機能追加なら1〜3ヶ月が目安です。全体を作り替える場合に比べて短く済むのは、既存のデータ構造に手を加えず、修正の範囲を絞れるためです。
規模、内訳、納期の三つで見ると整理しやすくなります。
- 規模:改修の大きさで、期間の目安がどう変わるか。
- 内訳:開発費用が、どの工程にどれだけ配分されるか。
- 納期:本番移行までに必要な期間の見通し。
配送管理システム改修とは、既存の配送管理システムを作り替えずに部分的に直す取り組みを指します。このシステムは、GPS動態管理や配送ステータス更新に加え、POD(配達証明)取得や配送実績分析も担ってきました。具体的には、特定エリアや特定配送方法だけの機能追加、配送状況確認画面の軽微な改善といった、小規模な修正にとどめて対応します。
同じ「配送管理システム」というキーワードでも、主軸にする内容は記事ごとに異なります。「配送管理システムのモダナイゼーション」は、5つの技術的アプローチ(5R)を横断的に扱う技術手法の総論です。「配送管理システム刷新」は、誤配送や再配達コストの増加を起点にした全面刷新の意思決定を扱います。
「配送管理システム更改」は、保守契約の満了やEOS/EOLといった外部から決まる期限の管理が中心です。「配送管理システムのリニューアル」は、ドライバーアプリや荷主向け管理画面のUX/UI刷新を扱います。
「配送管理システムのリアーキテクチャ」は、モノリスからマイクロサービスへの分解というアーキテクチャ設計を掘り下げます。「配送管理システムリプレイス」は、自社スクラッチを維持するか他社製品へ乗り換えるかという、ビルド・バイの判断が中心です。
これらはいずれも、システムを大きく作り変えることを前提にしています。一方で、配送管理システム改修は既存システムの根幹には手を加えず、「全部は変えない、部分最適で済ませる」という選択肢を示す点で、明確に異なります。
短納期になる理由から、規模別の期間と工程ごとの配分、遅れやすい要因と進め方までを、具体的な数値とともに解説します。
運送会社・EC事業者・物流部門の情報システム担当者に向けた内容です。全面刷新に踏み切るほどの予算や時間はないものの、特定エリアの配送状況確認機能を追加したい、あるいは配送状況確認画面の使いやすさだけを改善したいと考えている方が対象です。現実的な短納期の計画を立てるための判断の観点を、ここで押さえられます。
配送管理システム改修の全体像は、下記の完全ガイドにまとめています。
▼全体ガイドの記事
・配送管理システム改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
配送管理システム改修の位置づけ(部分的・小規模修正という論点)
配送管理システム改修の開発期間を正しく見積もるには、まず先行する6つの記事群と切り分けて理解しておく必要があります。同じ「配送管理システム」でも、全体を作り変える前提かどうかで、スケジュールに影響する要因がまったく異なるからです。
モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャ・リプレイスとの違い
先行する6つの記事群は、「モダナイゼーション」「刷新」「更改」「リニューアル」「リアーキテクチャ」「リプレイス」を扱います。切り口は技術手法から製品乗り換えまでそれぞれ異なり、契約期限や顧客体験、アーキテクチャ設計を扱うものもあります。ただし、いずれも配送管理システムを何らかの形で大きく作り変えることを前提にしている点は共通しています。
また、開発期間はおおむね数ヶ月から数年単位で語られ、投資規模も数百万円から数億円に及ぶことが珍しくありません。これに対し、配送管理システム改修は、特定機能だけを対象にした小規模・低予算・短期間の改修で済ませる、まったく異なる選択肢です。
全面刷新に踏み切るほどの予算や決裁が得られない企業や、そもそも全面刷新の必要がない企業にとっては、部分改修という選択肢を知っているかどうかが、限られた予算で現場の課題を解決できるかを左右します。
低予算・短納期を実現する「DB構造に手を加えない」という境界線
配送管理システム改修が短納期・低予算で完結するかどうかを分ける最大の判断基準は、「システムの根幹となるデータベース構造に手を加えるかどうか」です。配送実績データや配送先マスタといった既存のデータ構造をそのまま保ち、その上に新しい画面や連携プログラムを外付けする形なら、影響範囲を局所に抑えられ、開発期間も費用も小さくなります。
逆に、データベースのテーブル設計そのものに手を入れる必要が出ると、連携する周辺システム全体に影響が及びます。こうなると、「配送管理システム更改」や「配送管理システムのリアーキテクチャ」の領域に踏み込むことになり、開発期間も費用も一段上のレンジへ跳ね上がります。
たとえば、特定エリアのみの配送状況確認機能の追加や画面レイアウトの改善は、既存のデータをそのまま読み込んで表示・処理するだけで済みます。このため、DB改修を伴わない安全な部分改修に収まります。特定配送方法の追加も、既存のDB構造に手を加えず、外部の配送システムとデータを変換してやり取りする連携プログラムを外付けすれば、部分改修の範囲で実現できます。
改修規模別に見る開発期間の全体像

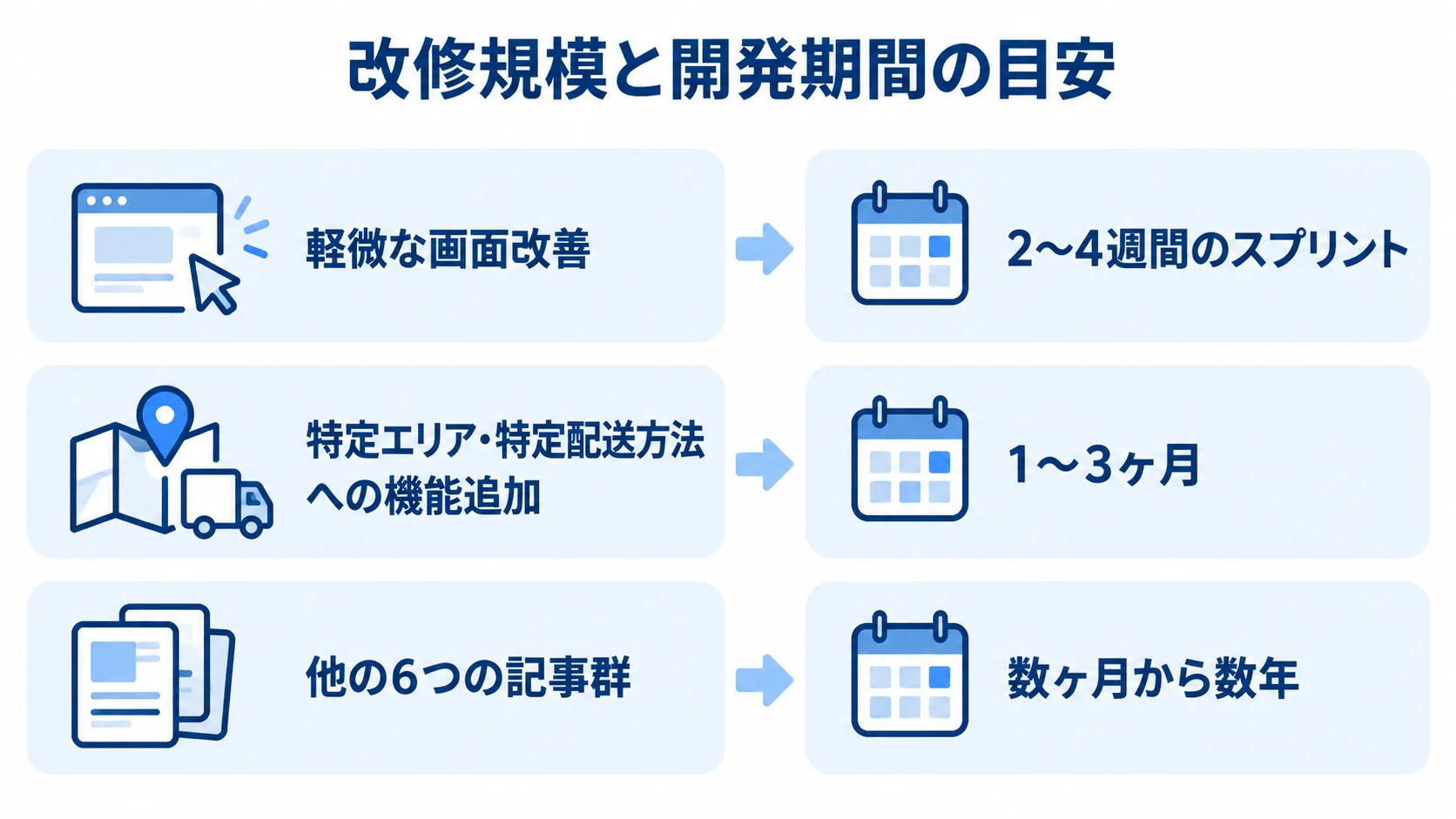

配送管理システム改修の開発期間は、改修の規模によって数週間から数ヶ月というレンジに収まり、他の6つの記事群が扱う数ヶ月から数年という期間とは大きく異なります。ここでは代表的な2つの規模感を見ていきます。
軽微な画面改善(2〜4週間のスプリント)
配送状況確認画面の文言修正や項目の配置変更、ボタンの押しやすさの改善といった軽微な修正であれば、2〜4週間程度のスプリント(反復期間)で1サイクルを完結させ、リリースまで回せます。
これは、数ヶ月単位のプロジェクトとは根本的に異なる時間感覚です。「今すぐ困っている現場の小さな不満を、来月には解消したい」というニーズに応える選択肢になります。
たとえば、荷主から「配送状況確認画面が見づらい」という指摘を受けた場合、画面全体を刷新するリニューアルは立ち上げず、指摘のあった項目だけをピンポイントで改善します。これにより、意思決定から実装完了までのリードタイムを大きく縮められます。
特定エリア・特定配送方法への機能追加(1〜3ヶ月)
特定の営業所や配送エリアだけにAI自動配車の仕組みを追加導入する、ミスが頻発する特定エリアにのみ画像認識によるチェック機能を加える、といった改修が考えられます。ほかにも、配車計画をExcelから専用画面に移す、ハンディターミナルで入荷検品できる機能を付ける、といった例があります。
現場が最も困っている業務1つに絞った機能追加は、要件定義や設計がシンプルで、テスト工程も限定的な「小規模なシステム改修」に当たります。開発期間の目安は約1〜3ヶ月です。
特定業務に絞ったMVP(最小限の機能)として構築する場合は、開発期間2〜3ヶ月に収まるケースが一般的です。全面刷新では上流工程だけで1〜2ヶ月かかるのに対し、部分改修は対象範囲が限られている分、要件定義から実装、テストまでを含めても、この期間に収まる点が特徴です。
開発期間の内訳(要件定義〜テストの工程配分)

部分改修であっても、要件定義から本番リリースまでの基本工程は省けません。そのため、1〜3ヶ月という短い期間で、どの工程にどれだけ時間を配分するかを押さえておくことが、現実的な計画を立てるうえで欠かせません。

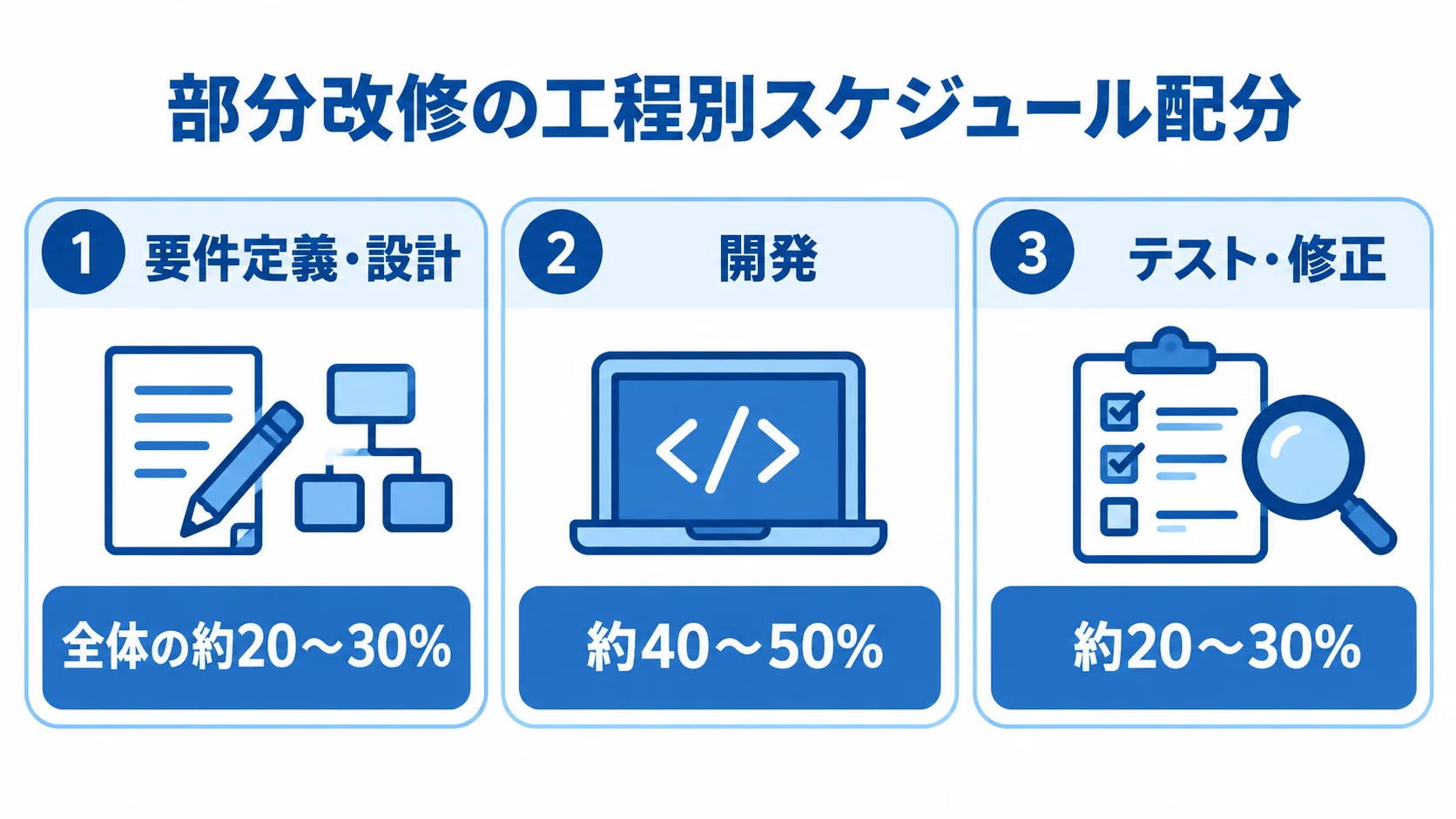

要件定義・設計フェーズ(全体の20〜30%)
部分改修の要件定義・設計では、「今回改修する範囲はどこまでか」「既存のデータベース構造には一切手を加えないか」という対象範囲の切り分けを、最初に固めることが欠かせません。一般的なスケジュール配分では、要件定義・設計に全体の約20〜30%を割くのが標準的です。
全面刷新では現場の業務フロー全体を洗い出す必要がありますが、部分改修では「特定エリアの配送状況確認機能」「特定配送方法の連携」のように、対象が最初から絞られています。このため、ヒアリングの範囲も限られ、この工程は比較的短期間で終えられます。
ただし、対象範囲を曖昧にしたまま設計に進むと、後工程で「実は関連する別の画面にも影響が及ぶ」といった想定外の波及が見つかり、部分改修のはずが大規模な手戻りを招くおそれがあります。この段階で影響範囲を文書にまとめておくことが大切です。
開発〜テストフェーズ(40〜50%+20〜30%、リグレッションテストの重要性)
開発(プログラミング)フェーズには全体の約40〜50%、テスト・修正フェーズには約20〜30%を配分するのが標準的です。部分改修では実装対象が限られるため、開発工数そのものは小さく済みます。ただし、テスト工程は安易に省けません。
既存の配送管理システムには、改修対象の機能と一見関係のない画面や連携処理が、内部でデータを共有しているケースが少なくありません。そのため、改修対象以外の既存機能が壊れていないかを確かめるリグレッションテスト(回帰テスト)を省くと、重大な不具合を招くリスクが高まります。
対象範囲が小さくても、テスト期間には全体の20〜30%を確保しておく必要があります。特に配送管理システムは、日々の集荷・配達業務を止められません。したがって、本番リリース前に既存の主要機能(配送ステータス更新、POD取得など)が従来どおり動くことを確かめるテストシナリオを、改修範囲とあわせて用意しておくことが求められます。
配送管理システム改修特有の納期遅延要因

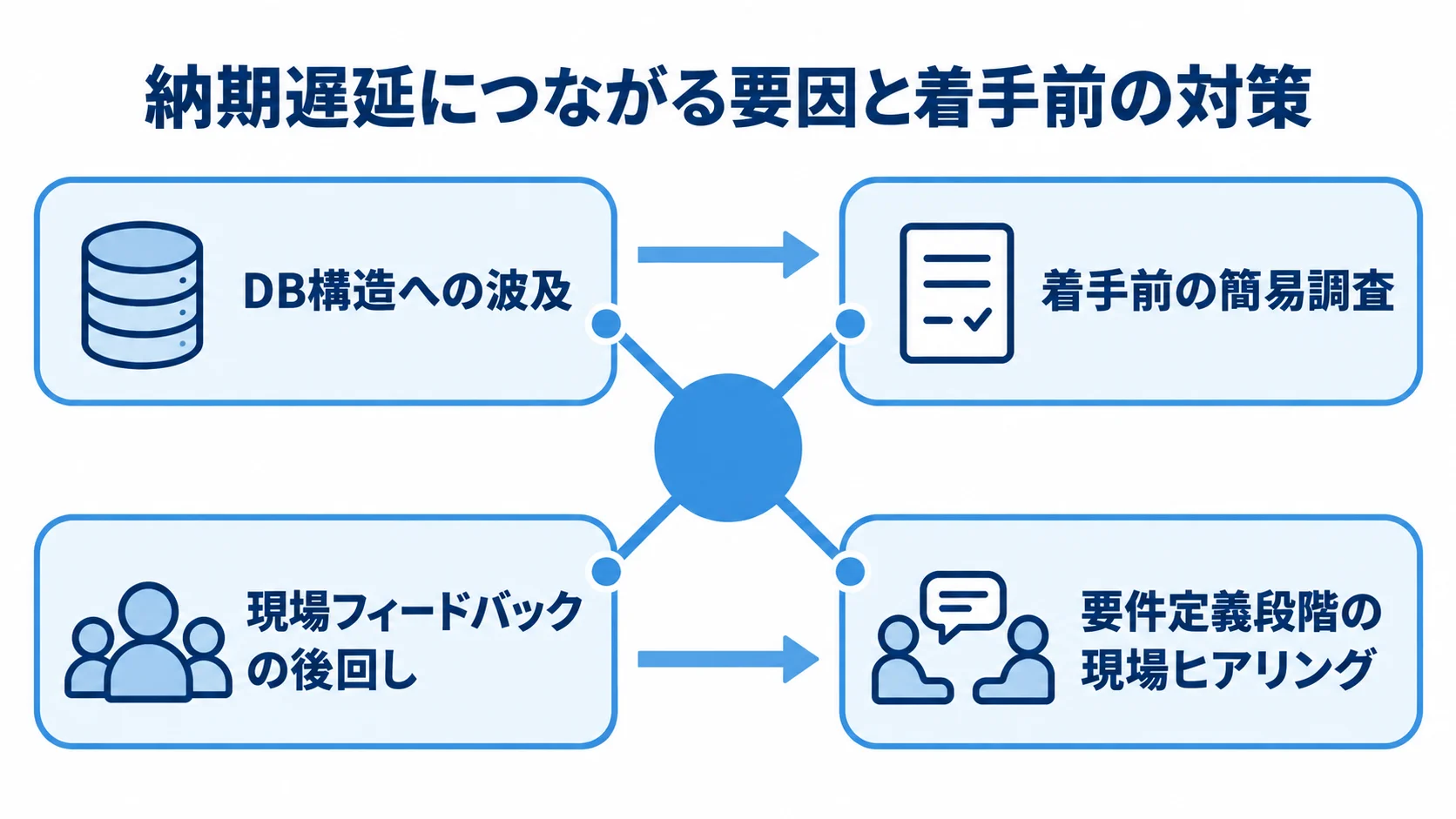

短納期であるはずの部分改修が想定以上に長引く背景には、小規模プロジェクトならではの要因があります。ここでは代表的な2つの要因と、実務的な対策を見ていきます。
対象範囲の切り分けミスによるDB構造への波及
納期遅延の最も典型的な要因は、軽微な改修のはずが途中で膨らむケースです。たとえば「配送状況確認画面の表示項目を1つ追加するだけ」だったのに、着手後に「その項目を表示するには配送実績データベースのテーブル構造そのものに手を加える必要がある」と判明することがあります。
既存のデータベース設計が当該項目の保持を想定していなかった場合、部分改修のつもりが、実質的には「配送管理システム更改」や「配送管理システムのリアーキテクチャ」に相当する作業に発展します。その結果、想定していた1〜3ヶ月の期間を大きく超えてしまいます。
対策として、要件定義の初期段階で簡易調査を先に行い、必要なデータが既存のデータベースにすでに保持されているか、表示の計算だけで対応できるかを技術的に確かめます。DB構造への影響が疑われる場合は、着手前にその旨を発注者へ共有し、範囲を再定義します。
現場フィードバックの後回しによる手戻り
もうひとつの典型的な遅延要因は、開発着手時点で現場のドライバーや配車担当者へのヒアリングを省き、担当者の推測だけで機能追加を進めてしまうケースです。
1〜3ヶ月という短期間のプロジェクトでは、社内の意思決定スピードを優先するあまり、現場確認を後回しにしがちです。リリース直前にドライバーへ操作画面を見せると、「これでは配送エリアが特定できない」「求めていた項目と違う」といった指摘を受け、実装のやり直しが起きる事例も少なくありません。
特定エリアの配送状況確認機能や配送方法の追加は、現場の運用に密着した改修です。そのため、要件定義の段階で、対象となるドライバーや配車担当者の代表を短時間でもヒアリングに加えることが、リリース直前の手戻りを防ぐ最大の予防策です。
納期を守るための実務的な進め方
ここまで見てきた期間の目安や遅延要因を踏まえると、配送管理システム改修で短納期を実現するには、アジャイル型の進め方と発注前の準備の両方を固めることが欠かせません。
アジャイル・スプリント単位での段階リリース
部分改修という規模を活かすには、机上で完璧な要件を定めるよりも、2〜4週間単位のスプリントで機能追加とリリースを細かく繰り返すアジャイル開発が有効です。
まず、最も困っている1つの課題(特定エリアの配送状況確認機能の追加、あるいは配送状況確認画面のわかりにくい項目の改善)に絞り、1回のスプリントで実装します。そのうえで、現場にパイロット運用してもらい、次のスプリントで追加の改善要望を取り込みます。こうした進め方であれば、大規模プロジェクトのような重い承認プロセスを経ずに、優先度の高い課題から順に解決できます。
この方式は、全社一斉展開を前提にするビッグバン方式のリスクを避けながら、限られた予算で効果を積み上げていける点で、部分改修と相性のよい進め方です。
発注前の準備と依頼先選定のポイント
発注前に、改修の対象エリアと対象機能を1つの文章で説明できるまで具体化しておくと、複数の依頼先から比べやすい見積もりとスケジュール提案を得られます。あわせて、現行システムのデータベース構造にどこまで影響が及びそうかを簡易的に洗い出しておくことも役立ちます。
依頼先を選ぶ際は、大規模プロジェクトの実績だけでなく、小規模な追加開発や保守開発を機動的に請け負った実績があるか、既存のシステムを壊さずに機能を外付けする設計力があるかを確かめましょう。全面刷新を前提とした提案しかできないベンダーに頼むと、本来は数十万円・数週間で済むはずの改修が、不必要に大がかりなプロジェクトへ膨らむおそれがあります。
プロジェクト開始後は、短いスプリント単位で進捗を細かく確認します。追加の要望が出たら、その都度スコープに含めるか、次のスプリントに回すかを判断するルールを決めておくことが、短納期を守るうえで欠かせません。
まとめ
配送管理システム改修の開発期間と納期は、部分的・小規模な修正という位置づけで捉えると、規模や工程ごとに見通しを立てられます。
軽微な画面改善なら2〜4週間、特定エリア・特定配送方法への機能追加なら1〜3ヶ月で納められる点が、配送管理システム改修の最大の特徴です。他の6つの記事群とは、この点で一線を画します。
この短納期性を実現できるかどうかは、「データベース構造に手を加えないこと」という境界線を守れるかにかかっています。対象範囲の切り分けを誤ると想定外の規模へ膨らむおそれがあるため、注意が必要です。
全面刷新に踏み切るほどの予算がない、あるいはそこまでの必要はないという場合は、部分改修に精通したパートナーへ早めに相談することをお勧めします。
▼全体ガイドの記事
・配送管理システム改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
