配車/物流管理システムの移行では、拠点数と停止を許容できる時間を把握してから移行方式を選びます。データ連携と費用を比べ、PoCとリハーサルで実行できるかを確かめます。
検討は、自社の前提整理、方式とツールの比較、PoCとリハーサルの順に進みます。ロールバック計画まで含めて評価すると、候補を現場の条件に照らして判断できます。
▼全体ガイドの記事
・配車/物流管理システム移行の完全ガイド
レガシーシステム刷新を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
配車/物流管理システム移行前に整理すべき自社の課題
方式やツールを比べる前に、拠点数と業務を止められる時間を整理しておきます。この前提が明確になると、自社に合う候補を選びやすくなります。
拠点数と停止許容時間による移行方式の候補の絞り込み
拠点数や車両台数、停止できる時期と時間は、関係部門で確認しておきます。少数拠点を一度に切り替えられる企業と、多拠点を抱える企業とでは、適する方式が異なります。
拠点数が多い場合は、業務量や協力度に応じて方式を組み合わせる方法もあります。また、停止できる時間は、配車件数が集中する曜日や時間帯を確認して合意しておきます。
- 同時期に移す候補:車両やドライバーを頻繁に融通し合う拠点。
- 分割時の注意:相互依存する拠点を別時期に移すと、連携が一時的に途切れるおそれがあります。
拠点間データブリッジの複雑さとデータ量の把握
移行期間と費用は、配車計画や車両・ドライバーのデータ量に左右されます。さらに、拠点間でやり取りする情報の複雑さも影響します。
拠点ごとのデータ形式と連携頻度を確認し、新旧拠点をつなぐデータブリッジに必要な要件を整理します。
独自の入力ルールやコード体系がある場合は、早めに洗い出しておきます。後から見つかると、追加のデータクレンジングが必要になる可能性があります。
移行方式の3つの種類とその選び方(一斉移行・段階移行・並行稼働)

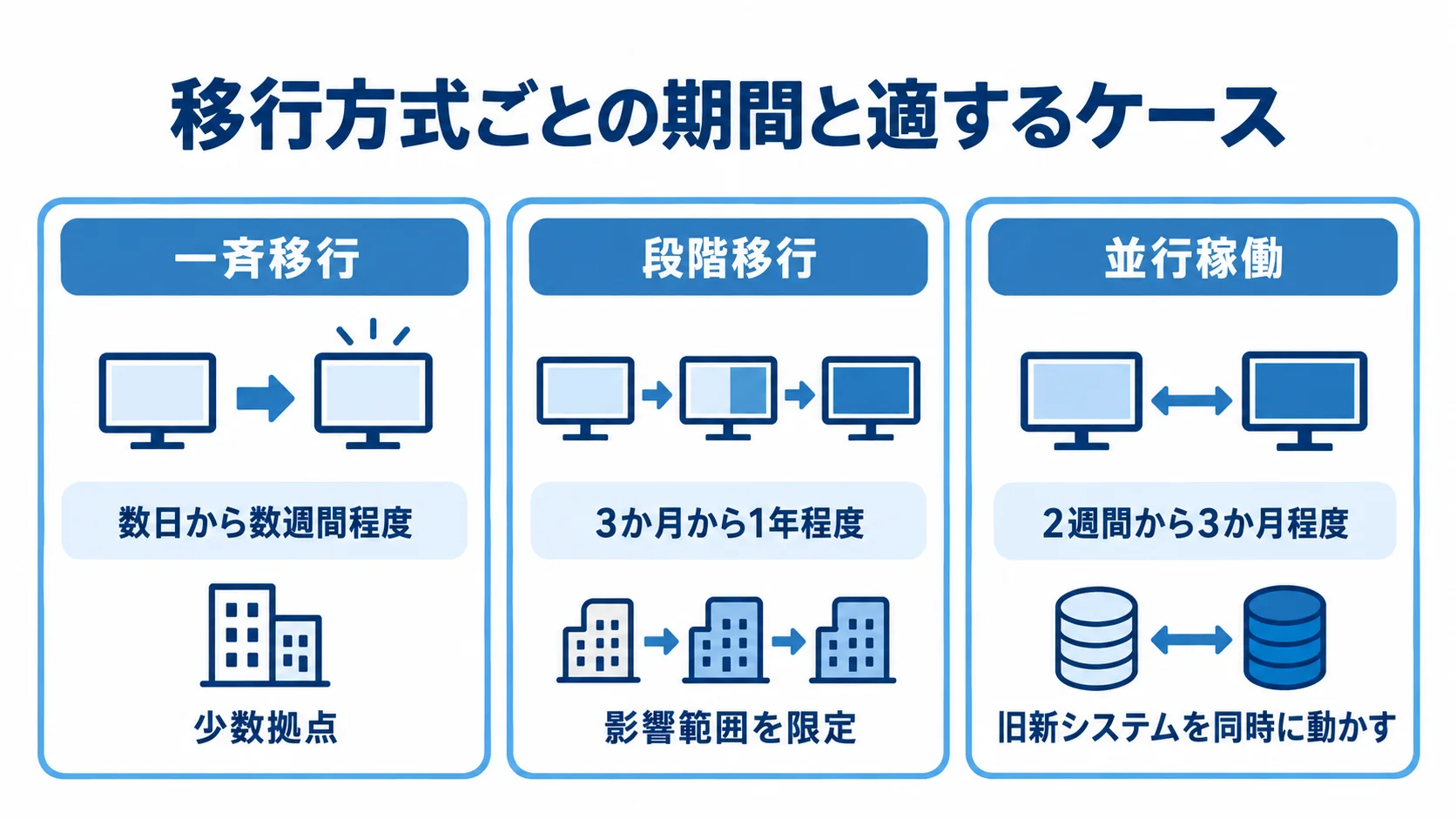

移行方式は、一斉移行、段階移行、並行稼働の3種類です。必要な期間とリスクがそれぞれ異なるため、拠点数と停止許容時間を基準に選びます。
一斉移行が向くケース
一斉移行は、数日から数週間程度の準備で切り替える方式です。配車件数が落ち着く時期を選べる少数拠点の企業に向きます。
多拠点で業務フローに差がある場合は、当日のトラブルが全社へ広がるおそれがあります。そのため、停止リスクの範囲を許容できるかを事前に確認しておきます。
段階移行・並行稼働が向くケース
段階移行は、拠点ごとに時期を分ける方法で、期間の目安は3か月から1年程度です。経験を他拠点へ展開したい場合や、影響範囲を限定したい場合に適しています。ただし、期間が長くなるため、データブリッジを維持する体制も必要です。
並行稼働は、旧新システムを同時に動かす方法で、期間の目安は2週間から3か月程度です。二重入力を抑えたい場合は、主要な締め処理を確認できる1〜2週間程度に絞る方法もあります。

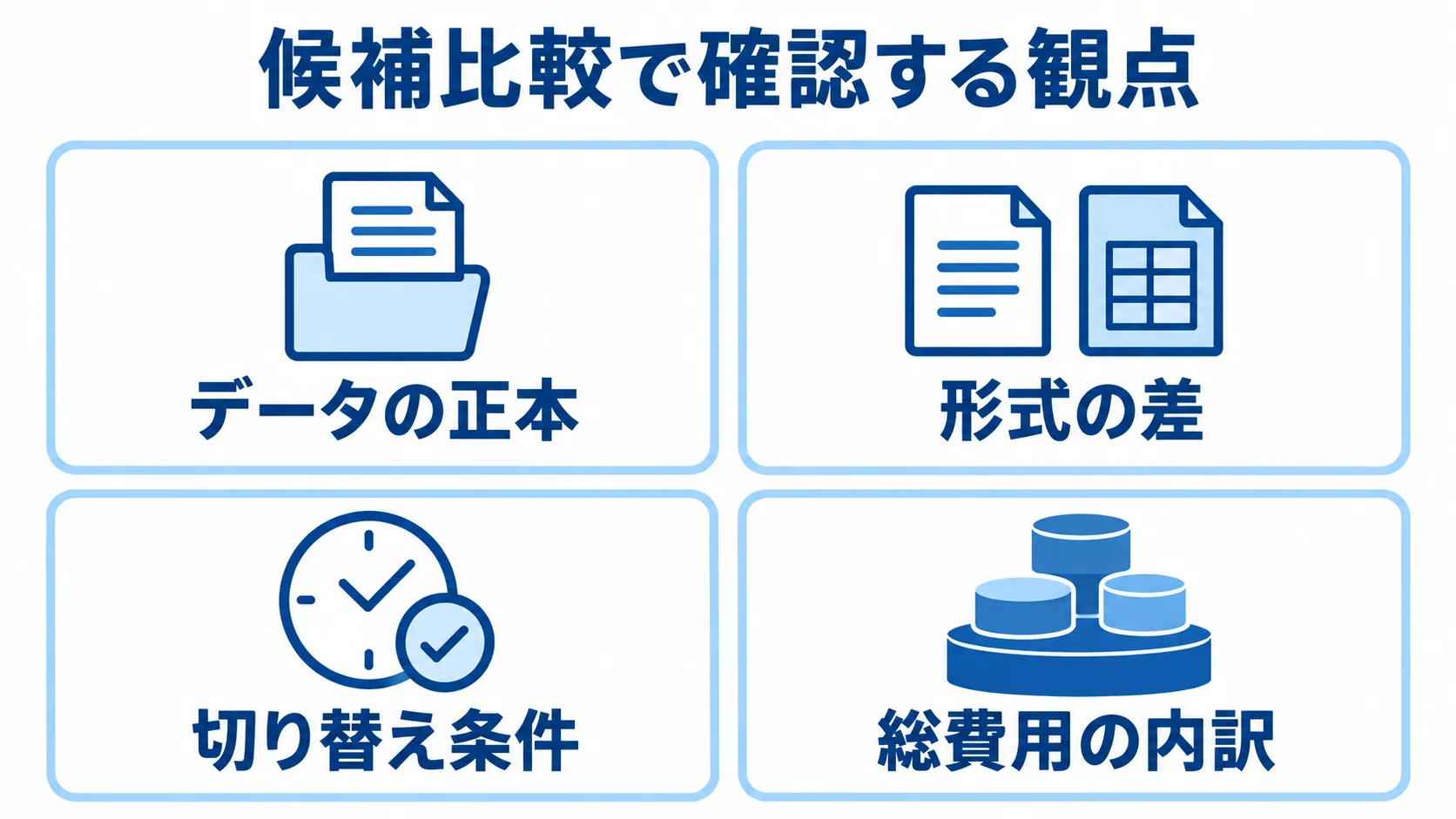

移行アプローチを比較する評価軸

候補は、拠点間データブリッジの設計力と総費用で比べます。同じ質問を各候補に示し、回答と根拠をそろえておくと、比較しやすくなります。
拠点間データブリッジの設計力とカットオーバー体制の確認
新旧拠点が混在する期間に、データ連携をどう設計するかを確認します。「対応可能」という回答だけで済ませず、処理方法まで具体的に聞きます。
- データの正本:どの時点で旧新どちらを正として扱うか。
- 形式の差:データ形式の違いをどこで吸収するか。
- 切り替え条件:判定基準や停止時間を抑える手順に実績があるか。
総費用とロールバックへの投資姿勢の確認
費用の目安は、小規模な一斉移行で数百万円台、中規模の段階移行で1,500万円程度からです。一方で、大規模なフルスクラッチ移行では、3,000万円から1億円を超える場合もあります。
見積もりには、ロールバック計画やリハーサルも必要な投資として含めます。さらに、新旧システムのライセンス・サーバー費用や、ブリッジの開発・運用費も、内訳ごとに確認します。
総額だけで内訳が不明確だと、追加費用の判断が難しくなります。そのため、項目ごとの金額と前提を確認しておきます。
移行実行ツールの内製・既存ETL・ハイブリッドの選び分け
データ移行の実行手段には、既存のETL・データ連携ツールを使う方法と、自社の拠点間データブリッジ要件に合わせてフルスクラッチで開発する方法があります。どちらが適しているかは、データ構造と拠点間連携の複雑さ、そして移行が一過性の作業かどうかで判断します。
既存ETL・データ連携ツールが向くケース
データ形式が標準的でクレンジングも複雑でなければ、既存ツールで短期間・低コストに移行しやすくなります。さらに、汎用的なツールは多くの現場で実績があるため、標準的な変換処理であれば、設定だけで対応できる範囲も広くなります。
移行後もライセンス費用が続くかを確認しておきます。移行専用として使うか、恒常的な連携基盤として使うかで、費用対効果が変わります。
フルスクラッチ開発が向くケース
独自形式や拠点ごとに異なる連携ルールが多い場合は、専用ブリッジの開発が候補になります。
構築期間の目安は3か月から5か月、費用は数百万円から数千万円規模です。一度きりの移行であれば、汎用ツールの利用料と比較して検討します。
段階移行が長期にわたる場合は、ブリッジを一時的な利用にとどめるか、恒常的な基盤にするかも投資判断の材料になります。

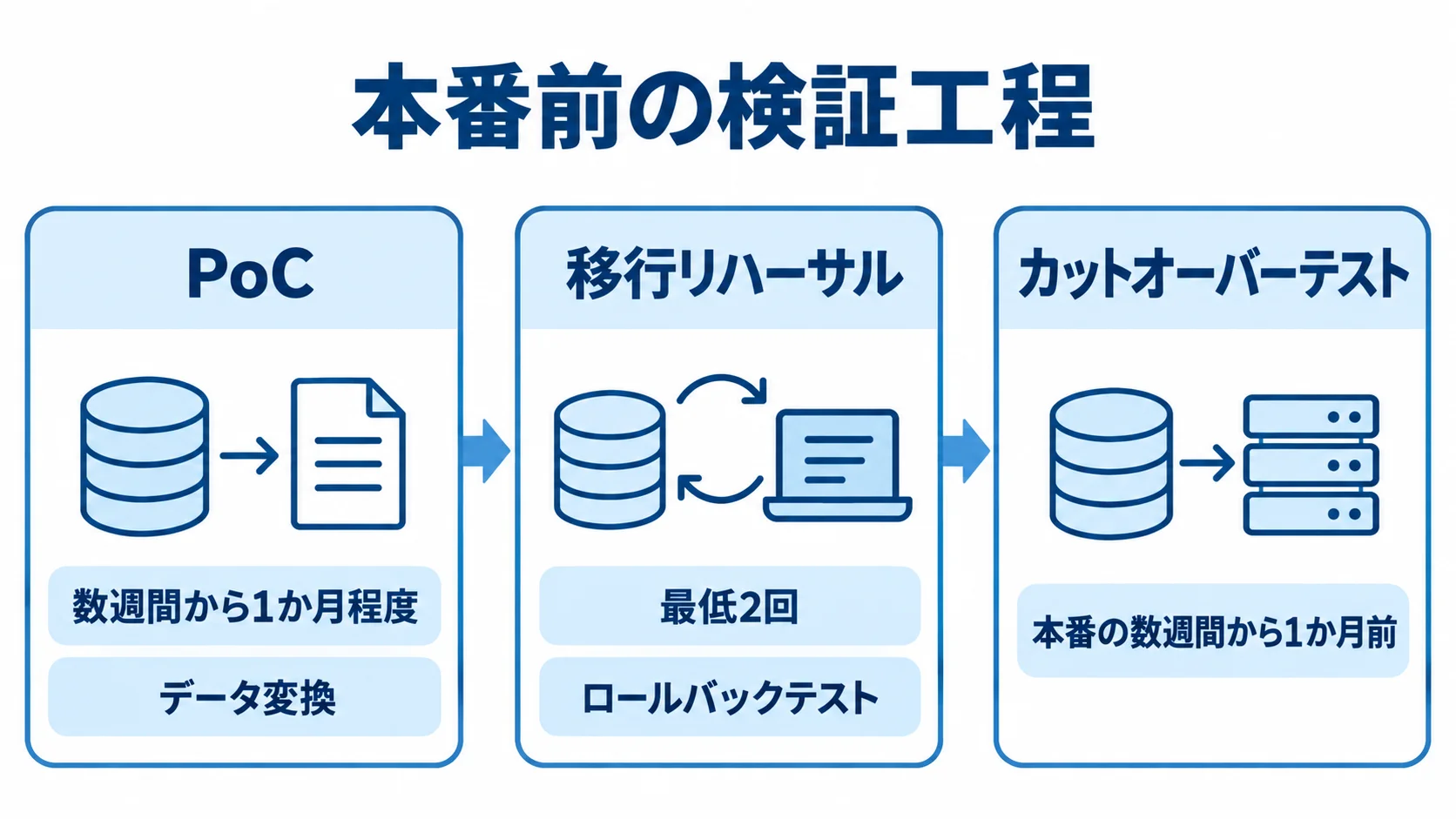

移行PoC・移行リハーサル・カットオーバーテストの進め方

移行方式とアプローチの方向性が固まったら、本番前にPoC、移行リハーサル、カットオーバーテストの段階を踏んで検証します。一方で、段階を飛ばして本番に臨むと、想定外のトラブルに現場で初めて気づくことになりかねません。
PoCでのパイロット拠点データによるクレンジングとブリッジ疎通の検証
PoCでは、パイロット拠点の本番サンプルを使います。そのうえで、データ変換と、新旧システム間のブリッジ疎通を確認します。
期間の目安は数週間から1か月程度とされています。この段階で旧新のデータフォーマットの不一致に気づいておくと、他拠点への横展開時の手戻りを減らせます。
タイムトライアル形式の移行リハーサルとカットオーバーテスト
移行リハーサルとカットオーバーテストは、本番と同等の条件で、タイムトライアル形式で行います。あわせて、ロールバックテストも実地で検証します。
本番の数週間から1か月前の段階から複数回実施します。特に、リハーサルは最低2回が鉄則とされています。
まず車載端末のモックでAPI通信を試し、次に特定ルートや少数車両の実機テストへ広げます。こうすると、現場での抜け漏れを見つけやすくなります。
配車/物流管理システム移行の選定・進行でよくある失敗を避ける方法
選定と進行の段階では、新システムの機能検討に時間を使い、ブリッジ設計やロールバック計画が後回しになることがよくあります。
拠点間データブリッジの早期設計
新旧拠点が混在する期間の連携設計を後回しにすると、段階移行に伴って管理状況にずれが生じます。そのため、移行方式やツールの選定と並行して、拠点間データブリッジの設計を業務側と早い段階からすり合わせておきます。
予算削減の場面でのロールバック計画の扱い
費用を抑える場合でも、ロールバック計画やリハーサルは安易に削らないようにします。トラブルが起きたときに、物流網全体への影響が長引くおそれがあるからです。
候補の製品・サービスを比べるときは、配車/物流管理システム移行のパッケージ・クラウド製品一覧も参考になります。
配車/物流管理システム移行導入前に確認しておきたいポイント
方式と実行手段を絞った後は、体制や委託範囲も確認しておきます。
移行作業の外部委託の範囲
設計や実行を外部に委託する場合でも、ブリッジの運用ルールや現場教育には自社の担当者が関わります。そのため、方式を決める前に、委託先と自社の役割を整理しておきます。
拠点ごとに異なる移行方式の組み合わせ
拠点ごとに異なる方式を組み合わせることは可能です。拠点の規模や協力度に応じて、一部を一斉移行、別の拠点を段階移行とする計画も立てられます。
方式が混在すると管理項目が増えます。そのため、拠点ごとの方式と切り替え時期を一覧にして、進捗管理の方法を統一します。
小規模拠点での移行リハーサルの要否
小規模拠点でも、ブリッジの疎通確認とドライバーへの操作教育は必要です。回数や期間は規模に応じて調整できますが、リハーサル自体は省略しないようにします。
担当者が少ない拠点では、一人当たりの負担が大きくなりやすいため、研修とリハーサルの日程を早めに共有しておきます。
まとめ
配車/物流管理システムの移行は、拠点数と停止許容時間の整理から始めます。そのうえで、方式とツールを比べ、PoCとリハーサルで実行可能性を確かめます。
自社の前提整理から評価軸による比較まで
拠点数、停止許容時間、データブリッジの複雑さを先に整理します。前提をそろえて候補を比べると、計画の見通しを立てやすくなります。
既存ツールとフルスクラッチ開発の両方を選択肢に持つこと
標準的なデータは既存ツールで扱い、独自形式や特殊な連携だけを個別開発で補う方法もあります。要件ごとに手段を分ければ、選択肢を一つに限定せず検討できます。
riplaは、フルスクラッチ開発の立場から、移行方式の選定や、既存ツールでは対応しきれないデータブリッジの構築を支援しています。
▼全体ガイドの記事
・配車/物流管理システム移行の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
