配車/物流管理システム刷新の開発期間・スケジュール・納期について

開発期間・スケジュール・納期は、配車業務を止めずに進める意思決定の中で、稟議・合意形成・予算確保を経て決まります。

新規導入の期間は、クラウド型SaaSで1〜3ヶ月、オンプレミス型パッケージで3〜6ヶ月、フルスクラッチの大規模案件で12ヶ月以上という期間感で語られます。

全体像は、以下の記事をご覧ください。

▼全体ガイドの記事
・配車/物流管理システム刷新の完全ガイド

配車/物流管理システム刷新の位置づけ(経営判断・プロジェクト推進という論点)

開発期間を検討する前に、本記事が扱う論点の位置づけを明確にしておく必要があります。同じ刷新でも、技術手法に重心を置く記事と、経営判断・プロジェクト推進に重心を置く本記事とでは、スケジュールに影響する要因がまったく違うためです。

新規導入・モダナイゼーションとの違い(技術HOWと経営WHY/WHENの軸)

「配車/物流管理システム開発」は、ゼロから配車表を作成し、ドライバーをアサインし、積載効率を最適にして、複数拠点の配車計画を一元管理するシステムを新たに構築する新規導入を前提にしています。そのため、提供形態や規模ごとの期間目安、工程ごとのスケジュール配分といった、実装レベルの論点が中心になります。

「配車/物流管理システムのモダナイゼーション」は、数年〜十数年稼働してきた老朽化システムが対象です。論点は次のとおりで、いずれもエンジニア・情報システム部門向けのHOWに当たります。

  • 使い分け:5R(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)をどう使い分けるか
  • 移行と連携:既存の配車実績データやドライバーマスタ・車両マスタ・コースマスタをどう移行するか、GPS動態管理端末・デジタコとの連携をどう切り替えるか

同じ開発期間・スケジュール・納期を扱っても、モダナイゼーション記事群は実装フェーズの工程別期間配分を主眼にします。一方、本記事は、実装に着手する前の意思決定・予算承認・合意形成にかかる期間こそが最大の変動要因だと捉えており、これが両者の最も大きな違いです。刷新手法の技術的な詳細は、モダナイゼーション記事をあわせてご覧ください。

配車ミス・積載効率低下という意思決定の起点

老朽化したシステムやExcel・ホワイトボードでの手作業を使い続けると、配車ミス(誤配・積み忘れ・時間指定違反など)と積載効率の低下が、日々静かに進みます。刷新の意思決定を後押しする最大の起点は、この状態を見える形にすることです。

ベテラン配車担当者の勘と経験に頼る属人的な運用は、担当者が不在になると突発的な依頼に対応できず、機会損失として経営を圧迫します。

こうした問題は、損益計算書に「刷新しなかったコスト」として直接表れません。そのため、経営会議の議題に載りにくいという構造があります。

物流部門の責任者が経営層に問題を載せるには、「配車業務が属人的で不安だ」という定性的な訴えでは足りません。放置した場合の積載効率の頭打ち、ベテラン配車担当者の退職による配車ノウハウの喪失リスク、2024年問題や法改正への対応遅れによる荷主からの信用失墜リスクを踏まえます。

経営層を動かす第一歩は、「あとどれだけ現行の運用で戦えるか」という時間軸と、いつまでに意思決定しなければ手遅れになるかを示すことです。

  • 経営判断:刷新に踏み切る理由と時期
  • 定量化:配車ミスと積載効率低下の経営インパクトを示す
  • 推進:関係部門との合意形成と、予算から本稼働までの逆算

ポイント

新規導入かモダナイゼーションかで、期間を左右する論点は別物です。自社の課題が新しい仕組みの構築か既存システムの置き換えかを先に切り分けると、参照すべき期間目安が見えてきます。

配車ミス・積載効率低下の経営インパクトの定量化と稟議への反映

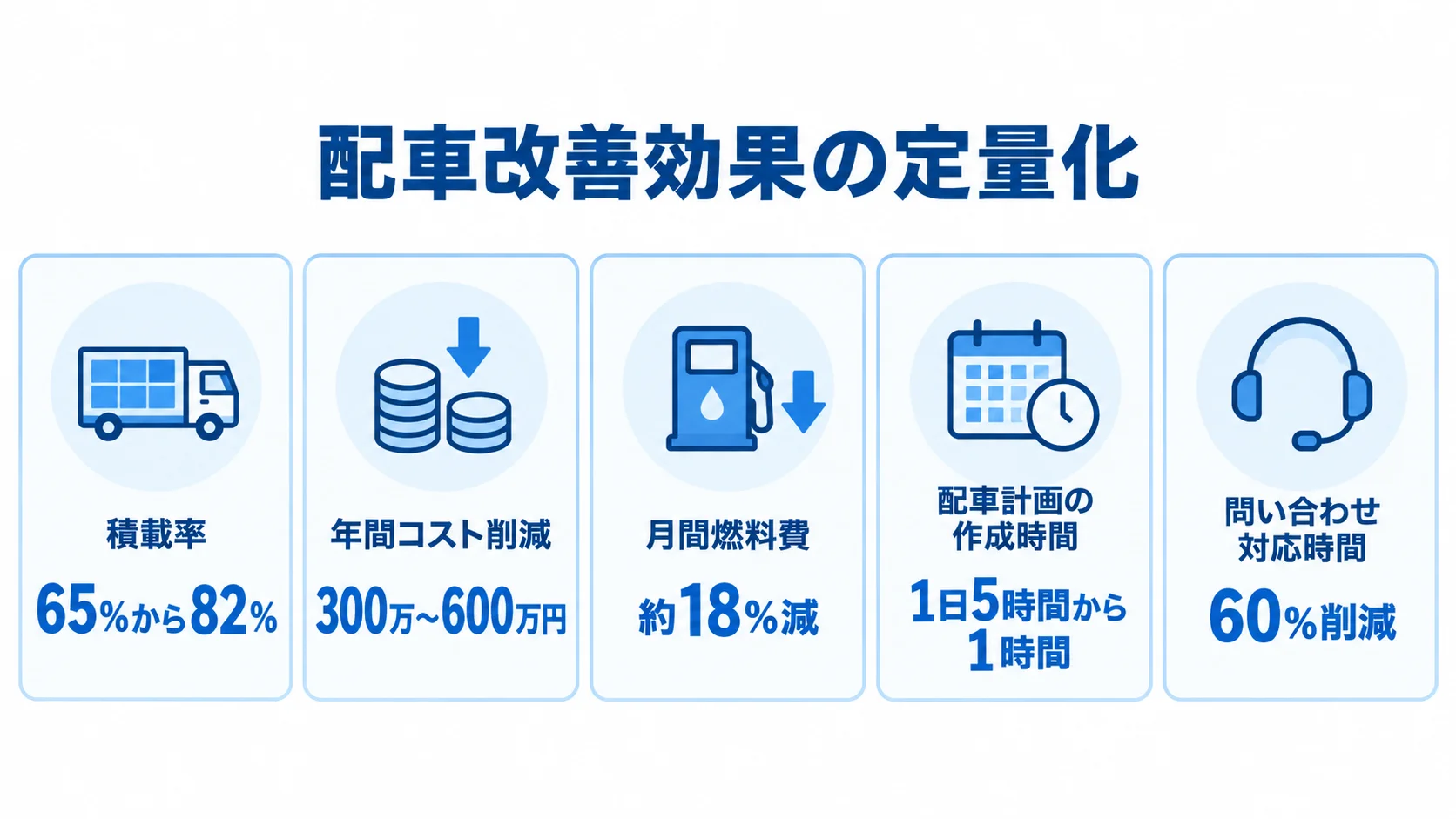

積載率や燃料費、配車計画の作成時間など、配車改善の定量効果を5枚のカードで示す図。
改善効果を自社の車両台数や時給単価に置き換えると、稟議の材料を組み立てやすくなります。

配車/物流管理システム刷新の全体スケジュールを左右する最初の関門は、経営層の稟議承認です。この段階に要する時間は、企業ごとの意思決定文化と、物流部門がどこまで説得材料を揃えているかで大きく変わります。

積載率改善・機会損失の金額換算とKPI設定

経営層が刷新への投資を、「システムを新しくするコスト」と見るか、「配車オペレーションの生産性と事業継続性を守るための再投資」と見るかで、稟議の通りやすさは大きく変わります。物流部門の責任者は、「積載率を何%まで引き上げるか」「配車計画の作成時間をどこまで短縮するか」といった数値目標を、経営方針や事業計画と整合させて示す必要があります。

自動配車・ルート最適化を導入し、積載率が平均65%から82%へ向上した事例があります。積載率が上がって稼働トラックを1台削減できれば、車両維持費やドライバーの人件費を含め、年間300万〜600万円のコスト削減に直結します。別の企業では、配送ルート最適化で月間の燃料費が約18%減り、配車計画の作成時間が1日5時間から1時間に短縮され、ドライバーの残業時間も前年比25%削減されています。

GPS動態管理でリアルタイムに状況を共有した結果、荷主からの「今どこを走っているか」という問い合わせ対応時間が60%削減された事例もあります。こうした事例の数字を自社の車両台数と時給単価に掛け合わせ、「削減コスト」を自社の数値で試算すると、抽象的な訴えを具体的な投資判断材料に変えられます。

属人化リスクと機会損失という視点(攻めと守りの経営効果)

配車ミス・積載効率低下がもたらす経営インパクトは、目先の燃料費・人件費の無駄にとどまりません。ベテラン配車担当者の勘と経験に頼る属人的な運用は、担当者が不在の日や退職後に突発的な依頼へ対応できないという機会損失を生みます。最悪の場合は既存顧客からの信頼低下や新規受注の逸失につながり、これが「守りのリスク」です。

逆に、配車システムの刷新で配車ノウハウを組織の仕組みとして残せれば、誰が担当しても一定水準の配車品質を保つ体制が整います。これが新規受注や荷主からの信頼獲得につながる「攻めの経営効果」です。また、誤配や時間指定違反が起きると、再配達や顧客への謝罪対応に多大なリソースが奪われるうえ、荷主からのクレームが積み重なれば取引の縮小・停止という致命的な事態にもつながりかねません。

物流部門の責任者は、信用失墜や事業継続のリスクを、「システムの老朽化」ではなく「配車オペレーションの生産性と受注機会に関わる経営課題」として示し、稟議の優先順位を引き上げます。稟議・投資対効果のシミュレーションの準備には実務上1〜2ヶ月程度かかるため、財務部門を早い段階から巻き込み、いつまでにどの資料を揃えるかをマイルストーンとして決めておきます。これが稟議スケジュールを短縮する実務的な方法です。

ポイント

稟議の前に、配車ミスと積載効率低下を自社の数値で金額に換算できているかが判断の目安です。目標値が経営方針や事業計画と結びついているかも、あわせて確かめてください。

2024年問題・改正物流効率化法を踏まえた刷新タイミングの意思決定

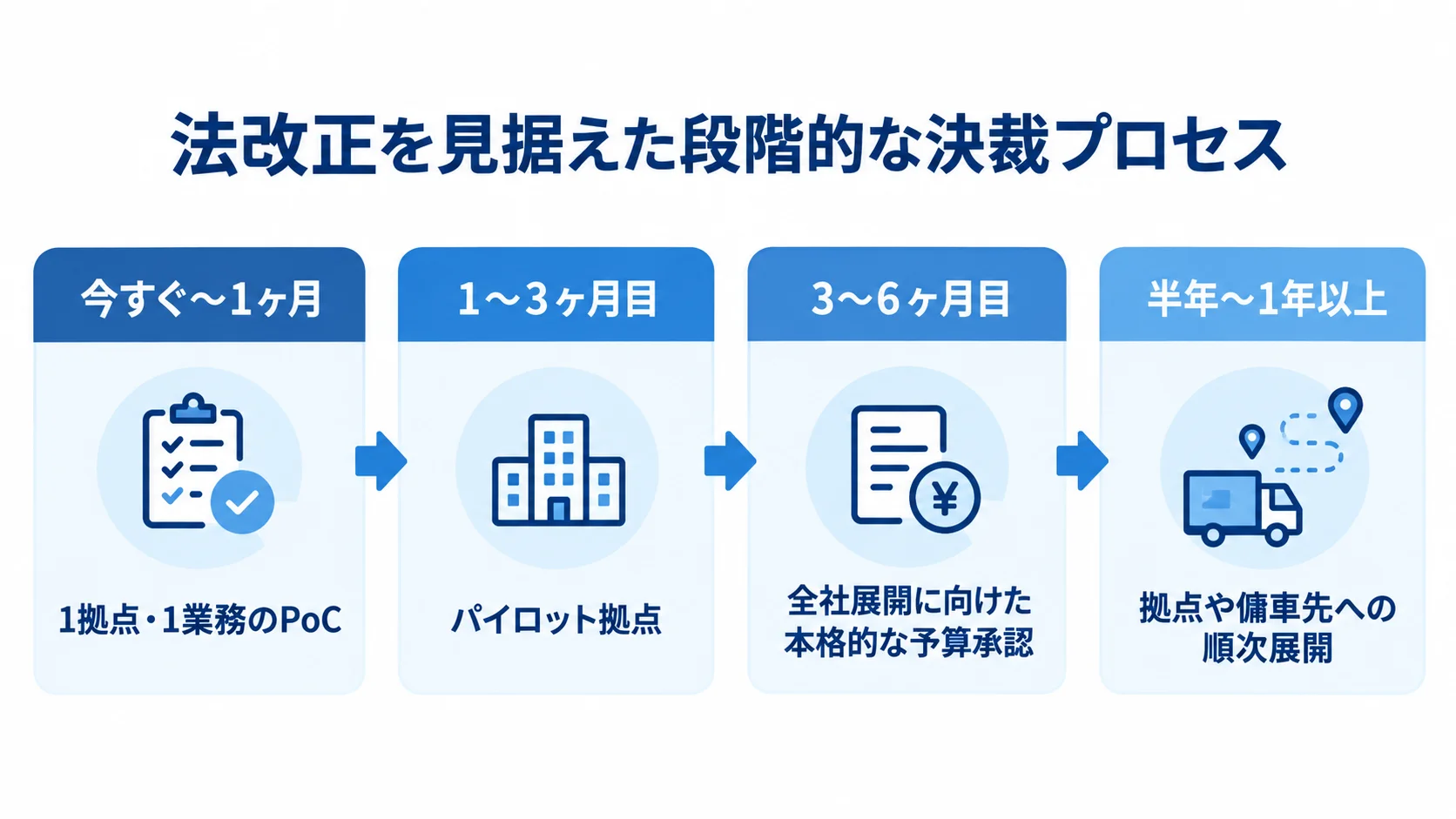

PoCから全社展開まで、刷新の決裁プロセスを4つの期間に沿って示すタイムライン。
小さな実証から始め、実績を次の予算判断につなぐ流れが読み取れます。

開発期間やスケジュールを決める際、他のシステム刷新にはない切迫感を生むのが、物流業界を取り巻く法規制の変化という「外部からの制約」です。

2024年問題と2026年法改正がもたらす切迫性

2024年4月から、トラックドライバーの時間外労働には年間960時間の上限規制が適用されています。そのため、配車計画の段階で拘束時間を正確に試算し、上限超過を警告する仕組みが欠かせなくなっています。この規制対応を、配車担当者の手計算やExcelのチェックで続けるのは、事実上不可能に近いのが実情です。

そのため、システムによる自動チェックは必須になりつつあります。さらに、2026年4月には改正物流効率化法が全面施行され、一定規模の荷主企業には物流効率化の中長期計画作成や物流統括管理者の選任が義務化されます。これに伴い、荷主から運送会社への要求が急増しており、「配送実績のデータ提出」「待機時間の正確な記録」「積載率の見える化」などが求められています。

Excel管理のままでは荷主の要請に応えられず、最悪の場合は取引停止につながります。物流部門の責任者は、法規制の施行スケジュールを「なぜ今、刷新しなければならないのか」の説明材料にします。先送りが法令違反や取引停止を招くという切迫感を、具体的な期限とともに示す必要があります。

段階的な決裁プロセスによるスケジュール設計

法改正の期限が迫るなか、数千万円規模の大規模システムを一括導入する「ビッグバン方式」の稟議をいきなり通そうとすると、社内調整に時間がかかり、法改正に間に合わなくなるリスクがあります。そこで実務上有効なのが、段階的な決裁プロセスを経営層に提案することです。

まず【今すぐ〜1ヶ月】では、最も課題の大きい1拠点・1業務に絞ってPoC(実証実験)を行い、100万〜300万円規模の少額決裁を取ります。続く【1〜3ヶ月目】では、パイロット拠点で実際の現場と並行して稼働させ、データ整備を進めます。その間に、「1日5時間の配車業務が本当に1時間になるか」「ドライバーが日報作成をタップ数回で終えられるか」といった小さな成功体験を積み重ねます。

そのうえで【3〜6ヶ月目】には、PoCの実績データをもとに、「最悪のシナリオ(想定より30%低い効果)でも投資回収(ROI)が可能であること」を証明し、全社展開に向けた本格的な予算承認の稟議を通します。その後の【半年〜1年以上】で、拠点や傭車先へ順次展開していきます。定量的なコスト削減効果と段階的なスケジュールをセットで示すと、経営層の納得感が高まり、稟議承認までの期間を実務的に短縮できます。

ポイント

法改正の期限に対して、一括導入の稟議が間に合うかをまず見極めることが判断の出発点です。間に合わない場合は、1拠点に絞った少額のPoCから段階的に決裁を取る進め方が現実的です。

物流部門・傭車先・情報システム部門の合意形成に要する期間

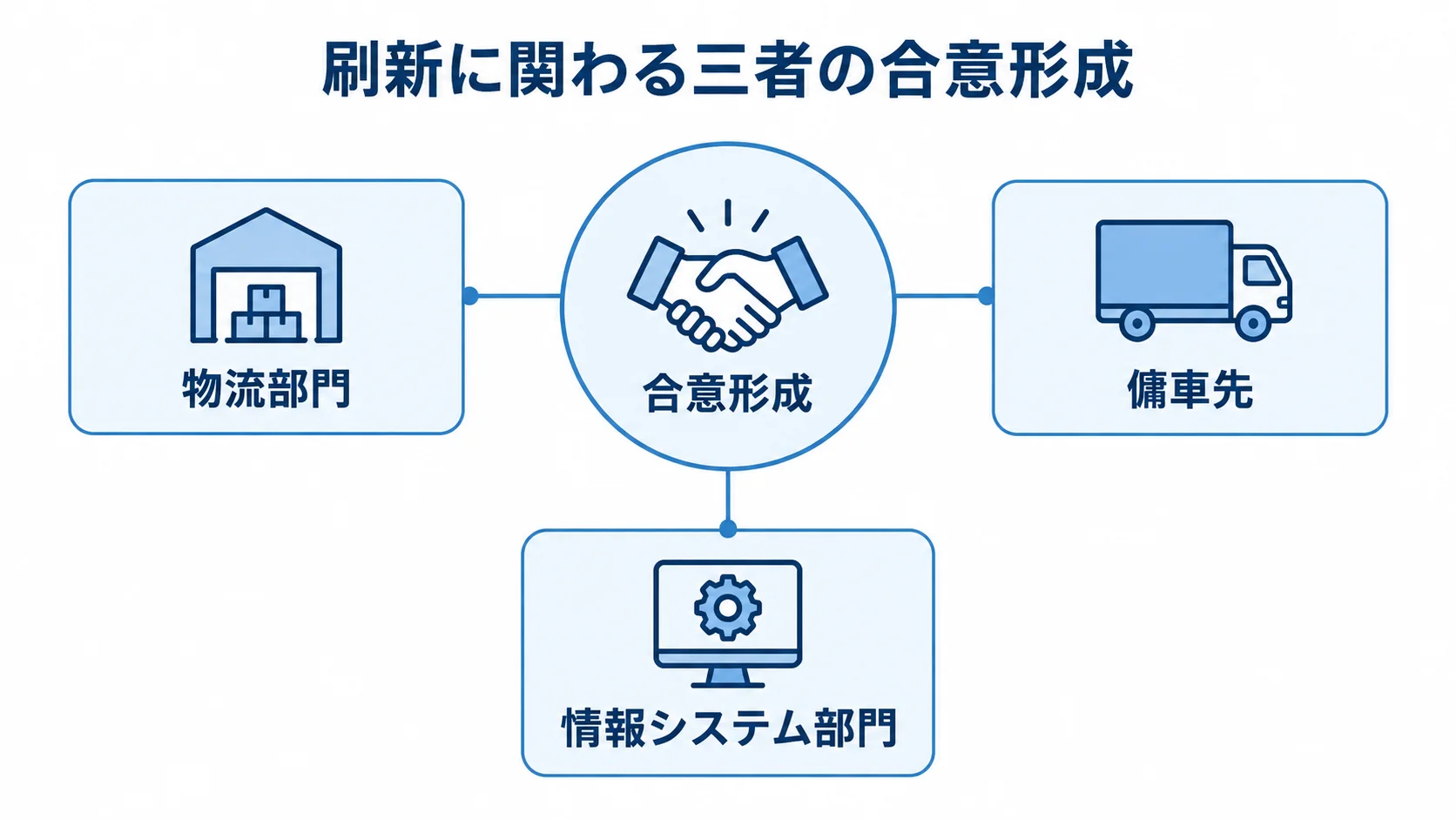

合意形成を中央に置き、物流部門、傭車先、情報システム部門を結んだ図。
いずれかの関係者とのすり合わせが欠けると、運用や連携の課題が残ります。

稟議承認を得た後も、配車/物流管理システム刷新には、もう一つの大きな関門があります。立場も利害も異なる物流部門・傭車先・情報システム部門の合意形成です。

現場の反発でシステムが使われず、紙やExcelに戻ってしまう「運用破綻」は無視できないリスクです。実際に、約50%の企業が経験し、うち15%は完全に定着に失敗するというデータもあります。

物流部門(配車担当者・ドライバー)との合意形成

配車/物流管理システムの刷新は、OT(現場の実務運用)とIT(情報技術)が交わる領域です。そのため、部門ごとに求める要件が衝突しがちです。ベテラン配車担当者は、「自分の職人スキル(勘と経験)が奪われ、仕事がなくなる」と、自己存在意義の危機を感じやすくなります。

一方、ドライバーは「GPSで常に監視され、スマホ入力の手間が増える」と、強い嫌悪感を抱きがちです。この抵抗を放置して導入を進めると、現場のキーマンが協力しなくなり、システムが根付かない大きな要因になります。

対策としては、システムの目的を「監視」ではなく、「荷主都合の不当な荷待ち時間を証明(エビデンス確保)し、ドライバーの労働環境を守るため」と再定義して説明することが有効です。あわせて、初期検討の段階から、各営業所で影響力のあるベテラン配車担当者を巻き込みます。「自分たちが設計に関わった」という当事者意識を持たせることが、現場の合意形成で最も効果的な手段です。

傭車先・情報システム部門との合意形成

自社の配車を最適化するには、傭車先(協力運送会社)の車両の動きも一元管理する必要がありますが、別会社の協力会社は新しいシステムやアプリの導入・操作を嫌がりがちです。

  • 協力の取り付け:ITに不慣れでも直感的に使える、マニュアル不要のシステムを選び、傭車先にも実利があると伝えて協力を引き出します。
  • 実利の示し方:待機時間のデータを、荷主との「適正な運賃交渉(待機料の請求など)」の根拠として示します。
  • 情報システム部門:新システムと基幹システムやWMS(倉庫管理システム)、販売管理システムのデータフォーマットが合わず、「データ連携障害」が課題になりやすい。

現場で二重入力が生じると、情報システム部門と現場の間で責任の押し付け合いになりかねません。対策として、開発段階でAPI連携やデータ変換の仕様を厳しく検証し、移行当日に備えて、旧システムへの切り戻し手順とベンダー側開発責任者の休日直通オンコール体制を事前に決めておきます。

この3者の合意形成には、要件定義から本開発の着手までに、実務上数週間〜1ヶ月程度の丁寧なすり合わせ期間を見込んでおく必要があります。

ポイント

物流部門・傭車先・情報システム部門のうち、どの関係者の合意が欠けるとプロジェクトが止まるかを先に見極めます。そのうえで、要件定義から本開発の着手までに数週間〜1ヶ月程度を見込むのが判断の目安です。

刷新予算確保からプロジェクト全体スケジュール

上流の意思決定と合意形成を経ると、確保した予算のもとで実際にプロジェクトを推進する段階に入ります。この段階でも、経営判断とプロジェクト推進の視点で押さえておくべき点があります。

全体リードタイムと予算確保の逆算タイミング

標準的なクラウド型SaaSへのリプレイスであれば、プロジェクト全体で3〜6ヶ月程度です。複数拠点や傭車先まで含め、フルスクラッチ開発を伴う場合は1年以上を要します。標準的な内訳は、次の5つの段階で進みます。

  • 構想策定・要件定義(1〜2ヶ月):現状の配車ミス・積載効率の課題を整理し、システム化の範囲を特定します。
  • システム選定・設計・予算確保(1〜3ヶ月):ベンダー比較とROIの明確化を行い、経営層の稟議承認を得ます。
  • 開発・設定(2〜6ヶ月):カスタマイズ開発と、既存の基幹システムやWMSとの連携構築を進めます。
  • 検証・教育・移行テスト(1〜2ヶ月):実データでの並行運用リハーサル、パイロット拠点での試行、配車担当者やドライバーの教育を行います。
  • 本稼働:検証を終えたら移行を実施し、稼働を開始します。

稼働目標時期から逆算し、少なくとも半年〜1年前後にはプロジェクトの基本構想を固め、予算確保のための稟議を通過させておく必要があります。複数社からの相見積もり・提案評価だけでも数週間〜1ヶ月程度を要するため、経営層の早期の意思決定が不可欠です。

ステアリングコミッティと変更管理によるスケジュール防衛

プロジェクト推進では、経営層を含むステアリングコミッティを設置し、週次・月次の定例会議で進捗と課題を見える化するのが基本です。物流部門や傭車先から仕様変更の申し出があった場合は、口頭で済ませず変更要求として起票します。影響範囲の調査、工数の見積もり、承認を経てから実施するルールを徹底すると、現場の要望が際限なく積み上がり、スケジュールが破綻する事態を防げます。

特に、配車業務は日々止められないため、拠点ごと・業務単位で段階的に移行する「ビッグバン方式を避けたスモールスタート」を貫くことが欠かせません。全体工程には10〜20%程度のリスクバッファを組み込み、稼働目標日から逆算したスケジュールに余裕を持たせます。これが、配車/物流管理システム刷新における納期管理の要諦です。

あわせて、稼働開始後も配車ロジックの調整や現場担当者・傭車先への教育を一定期間続ける定着化フェーズを、スケジュールに織り込んでおきます。「本番稼働=プロジェクト完了」と過小評価せず、投資対効果が実際に発揮されるまでの現実的な見通しを経営層と共有できます。

ポイント

稼働目標日から逆算し、少なくとも半年〜1年前には基本構想を固めて稟議を通せるかどうかが、納期を守れるかの分かれ目です。予算確保が遅れるほど、リスクバッファを取る余地は少なくなります。

まとめ

配車/物流管理システム刷新の開発期間・スケジュール・納期について、経営判断とプロジェクト推進の観点から解説してきました。前半では、配車ミス・積載効率低下の経営インパクトを稟議につなげる方法と、2024年問題・改正物流効率化法を踏まえた刷新タイミングを扱いました。後半では、物流部門・傭車先・情報システム部門の合意形成に要する期間と、刷新予算の確保からプロジェクト全体スケジュールまでを扱いました。

技術的な刷新手法の詳細は、配車/物流管理システムのモダナイゼーションの記事に譲ります。本記事で強調したいのは、刷新の最大の変動要因が実装作業そのものより、上流の意思決定プロセスにあるという点です。その中身は、経営インパクトを示して稟議を通すこと、三者三様の利害を越えて合意を形成すること、2024年問題や法改正の切迫感を踏まえてスケジュールを組むことです。

物流部門の責任者が主体となり、法規制の施行スケジュールから逆算した計画を示します。経営層と情報システム部門の双方を巻き込みながら段階的に進めることが、配車/物流管理システム刷新を成功に導く鍵です。

▼全体ガイドの記事
・配車/物流管理システム刷新の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
