開発期間の目安は、中規模の連携基盤で6〜12ヶ月、大規模で12ヶ月以上です。期間を左右するのは上流のデータ整備と境界設計で、納期は段階的な移行と依頼先の選定で守ります。
このテーマのリアーキテクチャは、拠点間の連携基盤と配車最適化エンジンを、マイクロサービスへ分けて設計し直す取り組みです。本記事は、IT部門・アーキテクト・エンジニアなど技術者に向けて、実務に踏み込んだ内容です。
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・配車/物流管理システムのリアーキテクチャの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
配車/物流管理システムのリアーキテクチャの位置づけ(アーキテクチャ設計の技術深掘りという論点)
開発期間を正しく見積もるには、まず本記事群の論点を、近接する5つの記事群と切り分けて理解しておく必要があります。
同じ「配車/物流管理システム」でも、重心が技術手法の総論にあるのか、経営判断や契約期限、顧客体験、輸配送にあるのかで、スケジュールに効く要因はまったく異なります。ここを取り違えると、見積もりの前提がずれてしまいます。
モダナイゼーション・刷新・更改・リニューアル・TMSのリアーキテクチャとの違い
「配車/物流管理システムのモダナイゼーション」は、5R(リホスト・リプラットフォーム・リファクタリング・リビルド・リプレース)を横並びで比べる総論です。本記事群は、そのうち「リファクタリング・リビルド」の中身、つまり「どうアーキテクチャを設計し直すか」だけを深掘りします。
同じ配車/物流管理システムの名で語られる刷新・更改・リニューアルや、TMSのリアーキテクチャは、狙いと扱う範囲がそれぞれ異なります。
- 刷新:配車ミスや積載効率低下を起点に、経営層・物流部門・傭車先・情報システム部門との合意形成を進めるPM視点の記事で、技術設計の詳細には立ち入りません。
- 更改:配車エンジンのライセンス満了やリース期限、EOS/EOLといった外部から来る期限から逆算する管理が主になります。
- リニューアル:配車ボードやドライバーアプリの見た目・操作性という顧客体験の刷新が中心です。
- TMSのリアーキテクチャ:荷主と運送会社間の配車最適化エンジンの独立サービス化や、GPSデータをリアルタイム処理するストリーム処理基盤を扱う技術深掘りです。
本記事群は、これらのいずれとも異なり、自社が運営する複数拠点間の連携、つまり自社物流網の内部構造をどう設計し直すかに特化しています。IT部門・アーキテクト・エンジニア向けの技術専門テーマです。
本記事群が深掘りする2つの技術要素
配車/物流管理システムの開発期間を左右する技術要素は、次の2つです。どちらもインフラの移行にとどまらず、データの一貫性モデルやサービス境界を決める設計の課題です。
- イベント駆動連携基盤:営業所・倉庫・配送センター間の状態を、KafkaやRabbitMQ等を使ってリアルタイムに同期させる仕組みです。
- 配車最適化エンジン:車両サイズ・積載率・拠点間の輸送リードタイム・ドライバーの拘束時間規制などを扱う処理を、独立サービスへ分離したものです。
前者は、単一のデータベースのACIDトランザクションが使えない分散環境での設計です。後者は配車計画と積載計算を担うぶん、他の機能とは異なるスケーリング要件を持ちます。
拠点間イベント駆動連携基盤の開発スケジュール全体像

在庫引当・配車指示・積み替え情報を同期させる基盤を、複数拠点で一度にすべて構築しようとする「ビッグバン型リアーキテクチャ」は、典型的な失敗パターンです。分散トランザクションの検証が追いつかないまま実装が進み、拠点間の整合性が取れないまま運用が始まってしまうためです。
この失敗を避けるには、ドメイン駆動設計(DDD)でサービス境界(Bounded Context)を先に明確にし、拠点を段階的に広げていく進め方が欠かせません。
Sagaパターン・Transactional Outboxパターンによる分散トランザクション設計
各拠点のサービスが独立したデータベースを持つ「Database per Service」の構成では、単一のトランザクションで整合性を保てません。そのため、「Sagaパターン」による補償トランザクションの設計が不可欠になります。たとえば「配車手配失敗」が起きた場合は、先に完了していた「在庫引当」を解放(Undo)する処理を後から発行し、拠点間のデータ整合性を保ちます。
- オーケストレーション:拠点間の処理が複雑に絡む物流では、個別に連携する「コレオグラフィ」より、中央で全体を制御・監視する方式が推奨されます。
- OUTBOXテーブル:業務データと同じデータベース内にイベントを保存して、更新済みなのに送信されない「ゾンビ状態」を防ぎます。
- Transactional Outboxパターン:OUTBOXテーブルのイベントを、バックグラウンドプロセスがKafkaへ送信する実装も必須です。
分散トランザクションの設計は単体で数週間〜数ヶ月の検証期間を要するため、着手前に十分な設計レビューが必要です。

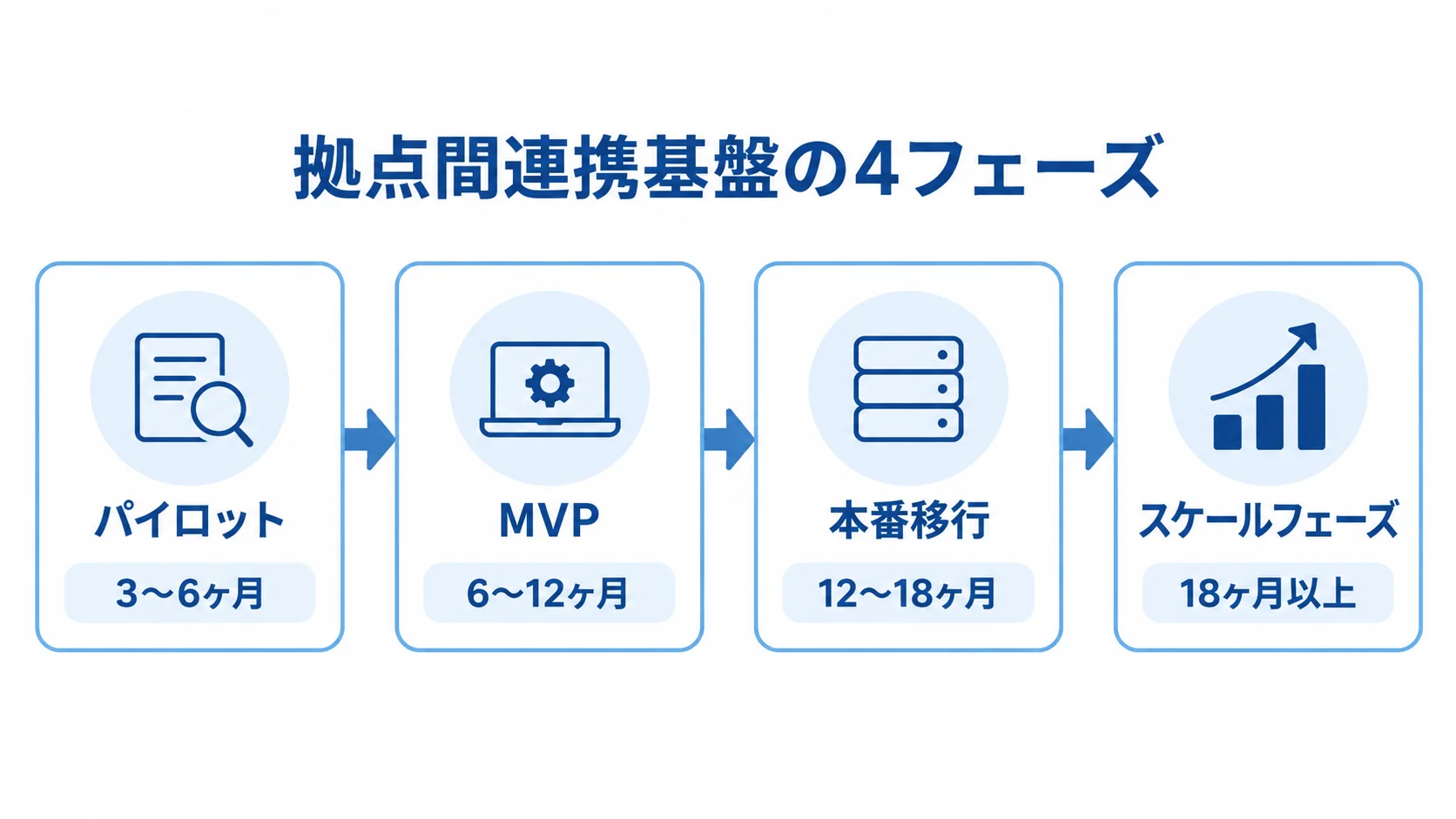

パイロット〜MVP〜本番稼働〜スケールの4フェーズ
配車/物流管理システム全体をモノリスからマイクロサービスへ移行するプロジェクトは、標準的に4つのフェーズで進みます。パイロットは3〜6ヶ月(期待ROIは0%〜-100%)で、アーキテクチャの妥当性を検証します。
続くMVPは6〜12ヶ月(期待ROI10〜30%)で、特定の拠点間(たとえば関東のメインセンターと一部営業所間)に絞った垂直スライスで、イベント駆動の並行稼働を始めます。本番移行は12〜18ヶ月(期待ROI50〜150%)で、全拠点での同期を終え、運用効率の向上と旧システムのコード削除を完了させる段階です。
スケールフェーズは18ヶ月以上で、戦略的な優位性と累積的な価値創出を狙う段階です。成功事例では、Kafka等のストリーミング基盤の整備とデータクレンジングに予算・期間の40〜60%を先行投資するのがセオリーとされています。拠点間連携基盤や配車最適化エンジンは技術難度が高く、この先行投資のうちパイロットからMVPにかけて優先的に着手します。
配車最適化エンジンのマイクロサービス分離にかかる期間

配車計画やルート計算といった重い演算を担う配車最適化エンジンを、モノリスの内部から独立したマイクロサービスとして切り出す取り組みには、拠点間連携基盤とは種類の異なる期間リスクがあります。

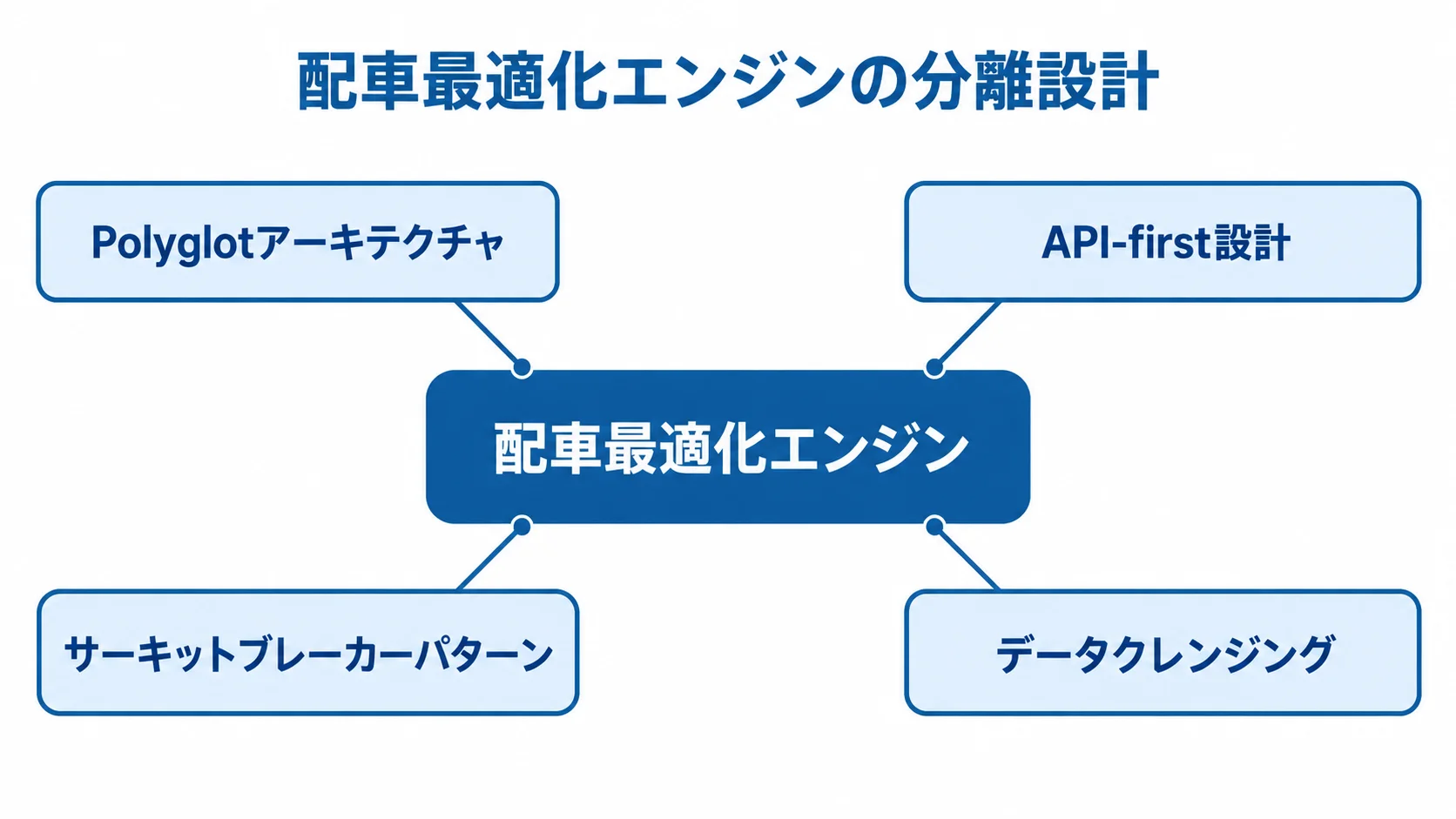

Polyglotアーキテクチャ・API-first設計による並行開発
配車最適化エンジンは計算リソースを大量に消費するため、他の業務システム(UIや在庫管理)から切り離して独立に拡張できるメリットが非常に大きい領域です。マイクロサービス化すると、システム全体はJavaやGoで構築しつつ、アルゴリズム部分だけをPythonやC++で実装し、独立したコンテナとして稼働させる「Polyglot(多言語)アーキテクチャ」を採れます。
API-first設計では、実装前にAPIの仕様(入力は出荷量・拠点・トラック制約、出力は配車ルートの契約)を先に確定させ、画面開発とエンジン本体を並行して進めます。契約が先に固まっていれば、エンジン本体が未完成でもモックサーバーで呼び出し側の開発と結合テストを進められ、統合や仕様変更の時間を大幅に短縮できます。知見では、統合が約3.9倍、変更対応が約5.6倍速くなるとされています。
配車最適化エンジンがタイムアウトやメモリ不足でダウンしても、受注や入出庫といったメインの業務を止めないために、サーキットブレーカーパターンの実装もこの段階で並行して検討すべき技術要素です。
データクレンジング先行投資という実例
ある物流企業は、配車最適化エンジンの再構築に着手した際、拠点マスタや住所フォーマットの不均一、ジオコードの欠落・重複といったデータ品質の問題を先に解消しようとしました。そのため、プロジェクト開始を意図的に4ヶ月遅らせ、過去データのクレンジング、新規入力の検証ルール、自動ジオコーディングの仕組みを整備しました。
その結果、当初9ヶ月と見積もられていた最適化エンジン本体の開発が、わずか3ヶ月で完了したと報告されています。配車最適化エンジンのように、アルゴリズムを組み込むプロジェクトでは、全体費用の40〜60%をデータの準備・整備に予算化すべきとされています。この投資を惜しまなかった組織は、本番環境でのROI達成を6〜12ヶ月早く実現できるという知見もあります。
データ品質への投資を、開発期間を圧縮する先行投資と捉え直せるかが、期間見積もりの精度を左右します。配車最適化エンジンを独立サービス化する際の期間の目安は、モックアップと契約定義に数週間、技術検証・アーキテクチャスパイクにパイロット内の3〜6ヶ月、ストラングラーフィグパターンによる段階的移行に〜12ヶ月です。
拠点間連携基盤特有の規模別開発費用・期間
拠点間イベント駆動連携基盤の開発期間・費用は、対象拠点数と連携先システムの複雑さによって大きく変動します。発注前に予算感をつかんでおくことは、現実的なスケジュールを描くうえで欠かせません。
中規模・大規模の相場と連携追加費用
在庫引当・配車・積み替え・出荷実績など、複数拠点と他システムをつなぐAPI・データ連携を伴う拠点間連携基盤は、中規模から大規模のスクラッチ開発に当たります。相場の目安は、中規模構成(複数拠点・API連携あり)で初期費用1,000万〜3,000万円・開発期間6〜12ヶ月、大規模構成(複数倉庫・高度自動化を伴う)で初期費用3,000万〜1億円超・開発期間12ヶ月以上です。
これに加えて、基幹システムとの連携に100万〜500万円、自動倉庫などの物流機器との連携に500万〜1,000万円といった個別のシステム連携費用が別途かかるケースが一般的です。対象拠点数と連携先システムの数が多いほど、この追加費用と期間が積み上がるため、その点は見込んでおく必要があります。
規模の損益分岐点(マイクロサービス税)
拠点間イベント駆動連携基盤と配車最適化エンジンの独立マイクロサービス化は、強力なスケーラビリティをもたらす一方で、「マイクロサービス税」と呼ばれる運用オーバーヘッドを新たに背負うことになります。この投資に見合う明確な損益分岐点は、「1日のリクエスト数が100万回以上」かつ「開発エンジニアが50名以上」という規模です。
これを下回る場合は、まず単一コードベース内でDDDによる境界を定めた「モジュラーモノリス」として構築します。アーキテクチャが安定してから、拠点間連携や配車最適化エンジンを段階的に切り出すほうが、開発期間と費用の両面で現実的です。
自社の物流網の規模とこの損益分岐点を照らし合わせて着手範囲を決めることが、期間見積もりの精度を左右します。
納期を守るための実務的な進め方

ここまで見てきた期間の目安とリスクを踏まえると、配車/物流管理システムのリアーキテクチャで納期を守るには、段階移行の設計と依頼先選定の両方をしっかり固めることが欠かせません。
分散モノリス化を避ける段階移行設計
拠点間イベント駆動連携基盤と配車最適化エンジンを同時にすべてマイクロサービス化しようとすると、境界設計の検証が追いつかず、サービス間が密結合のままの「分散モノリス」に陥るリスクが高まります。分散モノリスとは、マイクロサービスの運用負荷だけを背負い、独立デプロイという本来の利点を得られない状態を指します。その結果、開発速度がかえって低下します。
まずは1つの垂直スライス(特定の拠点間の連携処理、または一部エリアの配車最適化処理など)に対象を絞ります。そのうえで、APIとして明確に分離できているか、CI/CDパイプラインが機能しているか、既存システムに悪影響を与えず独立稼働できているかを確かめながら、対象範囲を段階的に広げることが鉄則です。
この進め方なら、設計の見直しが必要になっても影響は一部に収まり、後続フェーズへのしわ寄せを最小限に抑えられます。とくに、配車業務そのものを止められない配車/物流管理システムでは、旧システムとの並行稼働(Parallel Runs)を経てから対象拠点を広げる進め方が有効です。

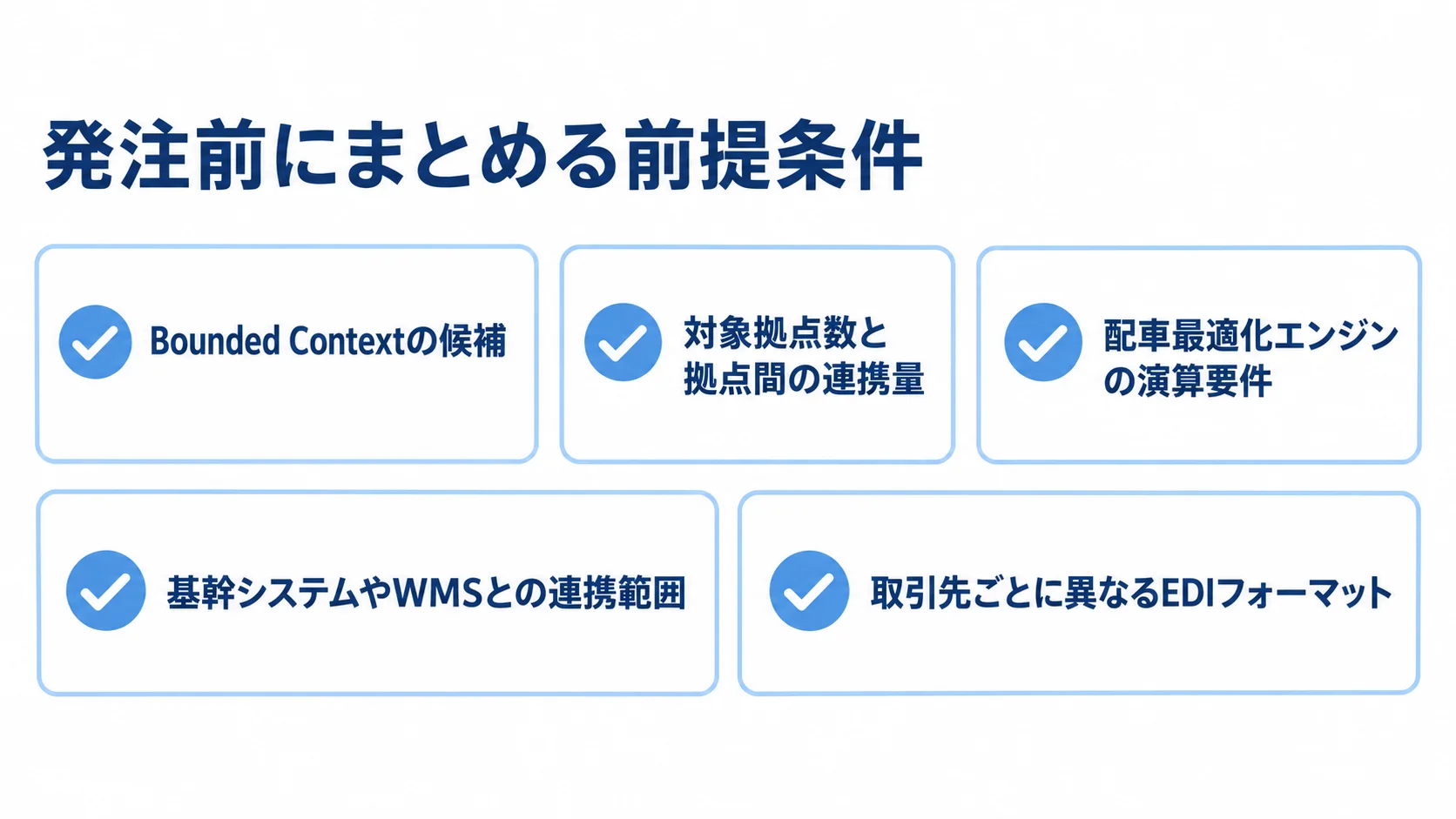

発注前の準備と依頼先選定のポイント
発注前には、モノリスのどの部分から分離するか(Bounded Contextの候補)、対象拠点数と拠点間の連携量、配車最適化エンジンに求める演算要件を、まとめておきます。既存の基幹システムやWMSとの連携範囲、取引先ごとに異なるEDIフォーマットの有無も前提条件に含めると、複数のベンダーから比較可能な提案とスケジュールを得やすくなります。
依頼先は、システム開発の実績に加えて、ドメイン駆動設計によるサービス境界の設計に実績があるかを確かめることが大切です。そのうえで、Sagaパターン・Transactional Outboxパターンによる分散トランザクション基盤の構築に実績があるかを見ます。また、Kubernetes・サービスメッシュを使ったクラウドネイティブ環境の運用にも、実績があるかを確かめておきます。
プロジェクト開始後は、週次の定例会議でBounded Contextごとの進捗と課題を一覧にします。全体工程には10〜20%程度のリスクバッファを組み込んでおくと、想定外の設計変更が起きても稼働時期を守る備えになります。
まとめ
配車/物流管理システムのリアーキテクチャの開発期間・スケジュール・納期について、順に解説しました。まず位置づけを確かめ、拠点間イベント駆動連携基盤の全体像、配車最適化エンジンの分離期間、規模別の費用・期間、納期を守る進め方まで扱いました。
Sagaパターン・Transactional Outboxパターンによる分散トランザクション設計を土台に、パイロット3〜6ヶ月・MVP6〜12ヶ月・本番稼働12〜18ヶ月・スケール18ヶ月以上の4フェーズで進みます。配車最適化エンジンの事例では、データ品質への先行投資によって開発期間が9ヶ月から3ヶ月に縮まったという知見があり、上流のデータ整備と境界設計が期間を左右する最大の要因です。
中規模の拠点間連携基盤は初期費用1,000万〜3,000万円・6〜12ヶ月、大規模は3,000万円〜1億円超・12ヶ月以上が相場です。「1日100万リクエスト・エンジニア50名以上」の損益分岐点に満たなければ、モジュラーモノリスから始めます。
分散モノリス化を避けるには、垂直スライス単位で段階的に検証しつつ、ドメイン駆動設計とクラウドネイティブ基盤の構築実績が豊富なパートナーに、早めに相談することをお勧めします。
▼全体ガイドの記事
・配車/物流管理システムのリアーキテクチャの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
