配車/物流管理システム更改におけるPoC・プロトタイプ・モックアップ開発とは、新しいシステムを限られた時間で検証する取り組みです。その前提には、動かせない期限が確定していることがあります。配車エンジンのライセンス満了、車載端末のリース期限、OS・ソフトのEOS/EOLなどが代表例で、地図データの更新契約や連携APIの仕様変更も含まれます。
- 検証の目的と期限内に確認する範囲
- 業務・データ・外部連携などの主要な検証対象
- PoC・プロトタイプ・モックアップの使い分け
▼全体ガイドの記事
・配車/物流管理システム更改の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
配車/物流管理システム更改の位置づけ(期限内検証としてのPoCの考え方)
更改でPoCを検討する前に押さえたいのは、PoCを行う目的がモダナイゼーションや刷新とは根本的に異なる点です。契約満了やEOS/EOLという期限が確定しているため、PoCは時間をかけて完璧に検証するものではなく、限られた時間で致命的なリスクを排除するためのものと捉え直す必要があります。
モダナイゼーション・刷新とのPoCの目的の違い
モダナイゼーションでは、選んだ技術的アプローチによってPoCの焦点が変わります。たとえば、リホストやリプラットフォームでは機能等価性と回帰の検証が中心になり、リファクタリングやリビルドでは、新しい配車アルゴリズムが複雑な制約を解けるかという技術検証が中心になります。また、リプレースでは、Fit&Gap分析と現場の運用適合性の検証が中心です。
一方、刷新では、プロトタイプやモックアップは現場(物流部門・傭車先)の合意形成に使い、PoCは経営層への投資判断材料と、現場の成功体験づくりの両方に使われます。そのため、いつ・誰に何を見せるかというタイミング設計が主眼になります。
これに対し、本記事が扱う更改は、契約満了やEOS/EOLというデッドラインが先に確定しているため、PoCにかけられる期間そのものが制約条件になります。したがって、何を検証すべきかの優先順位づけと、期限内に終わらせるためのタイムボックス管理こそが、更改特有のPoCの論点になります。
「フルスケール検証」ではなく「致命的リスクの排除」という位置づけ
期限のある更改案件でのPoCは、ベンダーの技術力を裏付け、致命的なリスクを排除するためのものと位置づけます。要件を全て満たすかを網羅的に確かめるフルスケール検証とは、切り分けて考える必要があります。
特に、更改が失敗すると取り返しのつかない影響が出る配車エンジンの精度、地図データの整合性、外部システムとの連携に絞って、集中的に検証します。一方で、それ以外の細かい機能要件はPoCの対象から外し、本開発フェーズに委ねます。この割り切りが、期限内にPoCを終えるための第一歩になります。
期限内検証としてのPoC・プロトタイプ・モックアップの使い分け

限られた期間で最大の効果を得るには、モックアップ・プロトタイプ・PoCという3つの検証手法を、それぞれの目的に応じて使い分ける必要があります。

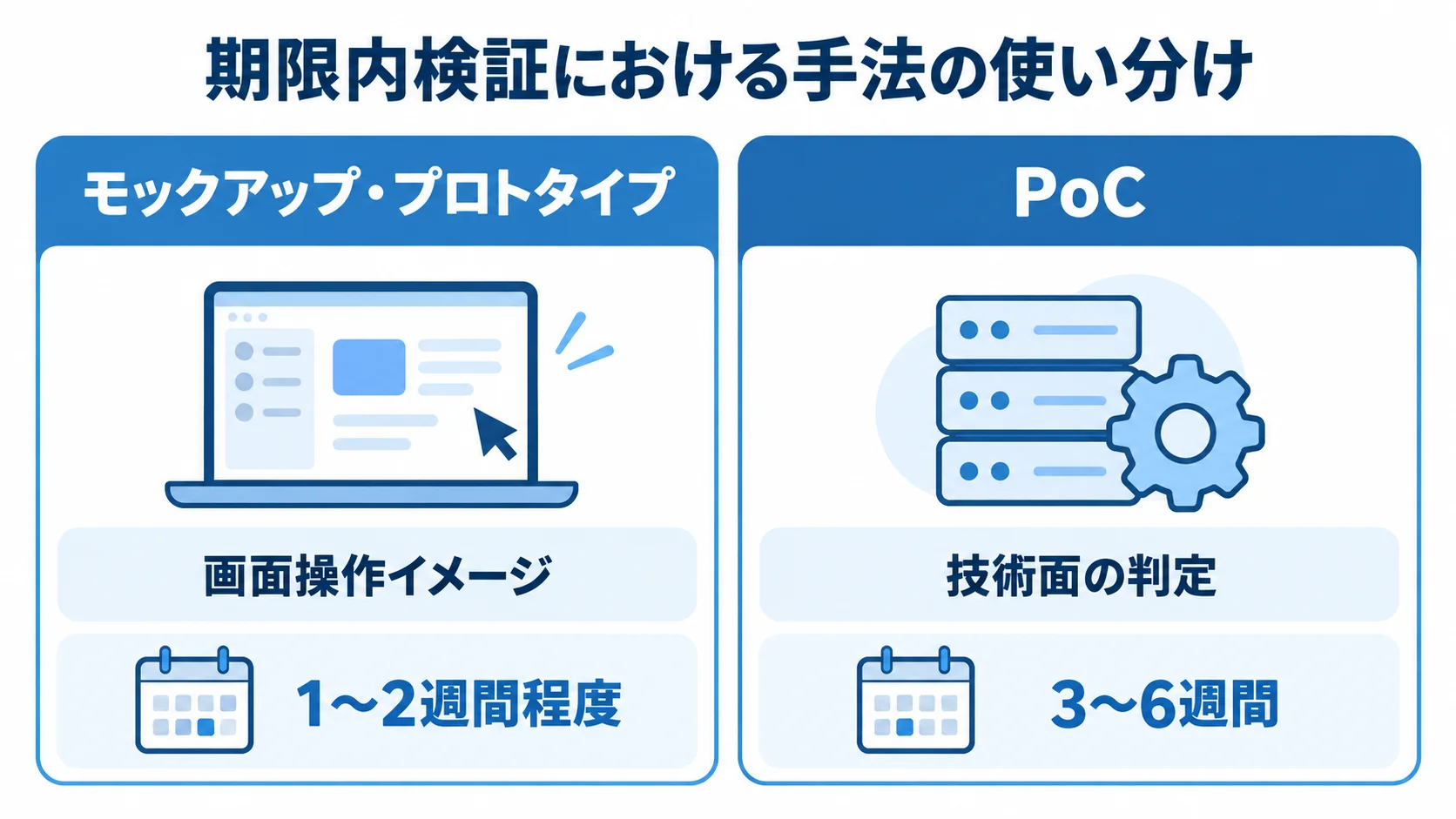

モックアップ・プロトタイプは短期間の画面確認・操作性検証に限定
期限のある更改案件では、モックアップやプロトタイプを、配車担当者やドライバーの画面操作イメージを短期間で確かめる簡易的なツールと割り切ることが大切です。
デザインの精緻さや細かい機能の作り込みには時間をかけず、配車表の見え方やドライバーアプリの入力の流れといった、現場が最も気にする操作感を実際に触ってもらいながら確かめます。その確認は、1〜2週間程度が実務上の目安です。
ここで得られたフィードバックは、後続の本開発フェーズの要件に反映すれば十分です。そのため、モックアップやプロトタイプの段階で完成度を追い求めすぎないことが、期限内にプロジェクトを進めるコツになります。
PoCの「3〜6週間」というタイムボックス
ベンダー選定プロセスにおけるPoCの標準期間は、3〜6週間が目安です。期限が確定している更改案件では、この期間を延ばさず厳格なタイムボックスとして運用するのが前提になります。そのうえで、期限内に判定できなかった項目は「本開発の初期段階で追加検証する」と、あらかじめ決めておくことが欠かせません。
なお、SaaSや実績のある既存パッケージをFit to Standard方針(カスタマイズなし)で導入する場合は、動作実績が市場で証明済みです。技術検証そのものを省略し、モックアップやトライアル環境での業務適合性確認(Fit&Gap分析)に留めるという判断も有効です。
ただし、この省略判断を誤ると、データ形式の不一致や独自の業務フローが標準機能では回らないといった致命的な不適合が、本番稼働直前に発覚するリスクがあります。そのため、省略してよい条件は事前にベンダーと合意しておくことが重要です。
配車/物流管理システム特有の検証ポイント

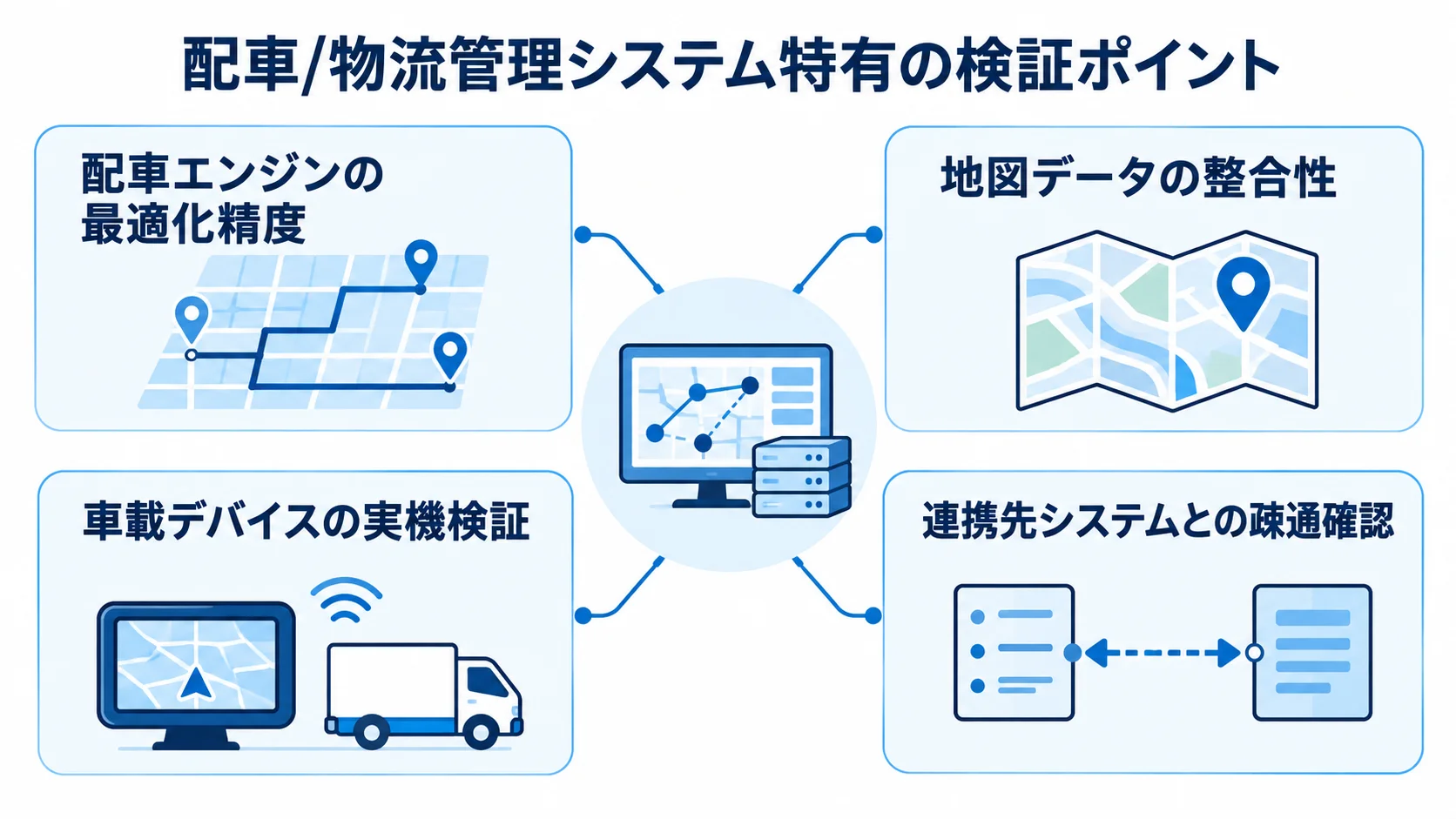

限られたPoC期間で優先的に検証すべきなのは、配車エンジンの最適化精度、地図データの整合性、車載デバイスの実機検証という3つの領域です。これらは、検証を怠ると本番稼働後に致命的な問題として表面化する、配車/物流管理システムならではの論点です。
配車エンジンの最適化精度と地図データの整合性検証
最優先で検証するのは、新しい配車エンジンが自社特有の制約条件を考慮したうえで、現場で実際に使える積載率・実車率の高い効率的な配車ルートを自動生成できるかです。制約条件には、車両ごとの積載制限、納品先の時間指定、ドライバーの労働時間上限などがあります。検証には、自社の過去の配車実績データを用います。
新旧システムに同一の出荷指示データを流し込み、配車計画の結果が同水準以上に一致するか、あるいは新システムの方が効率的かを確かめます。判定の基準となる「Exit Criteria」は、事前に定義しておくことが重要です。さらに、更改特有の論点として見落とせないのが、地図データの整合性検証です。
配送ルート最適化やETA算出の裏側で連携する物流向け高精度マップAPIが、大型トラックが通行できない細い道や重量制限のある橋を正しく避けて、実用的なルートを引けるかを確認します。旧システムと新システムで地図データベースのベンダーが異なる場合は、道路データの精度や更新頻度に差があるため、実際の配送エリアの主要ルートで比較しておくことが欠かせません。
車載デバイスの実機検証と連携先システムとの疎通確認
GPS動態管理端末、デジタコ、ドライバー向けスマートフォンアプリは、机上のデモ画面を見るだけでは確認が不十分です。実際に稼働するトラックに車載デバイスを設置し、現場を走らせる実機検証が欠かせません。
3秒に1回程度の高頻度な位置情報が、遅延なくリアルタイムにシステムへ送信・同期されるかを確かめます。さらに、山間部やトンネル、ビル群など通信が不安定になりやすいエリアで、データが正しく保持され、復旧時に再同期されるかを実際の配送エリアで確認します。
また、基幹システムやWMSなど連携先システムとのAPI連携は、机上のインターフェース仕様書を確認するだけでなく、実データを使った疎通テストで確かめます。受注情報と出荷指示データが正しく取り込まれるかを検証しておくことが、本番移行時のデータ連携障害を未然に防ぐうえで欠かせません。
期限から逆算したPoCスケジュールと費用感

契約満了やEOS/EOLの期限が確定しているため、PoCのスケジュールもその期限から逆算して組み立てる必要があります。

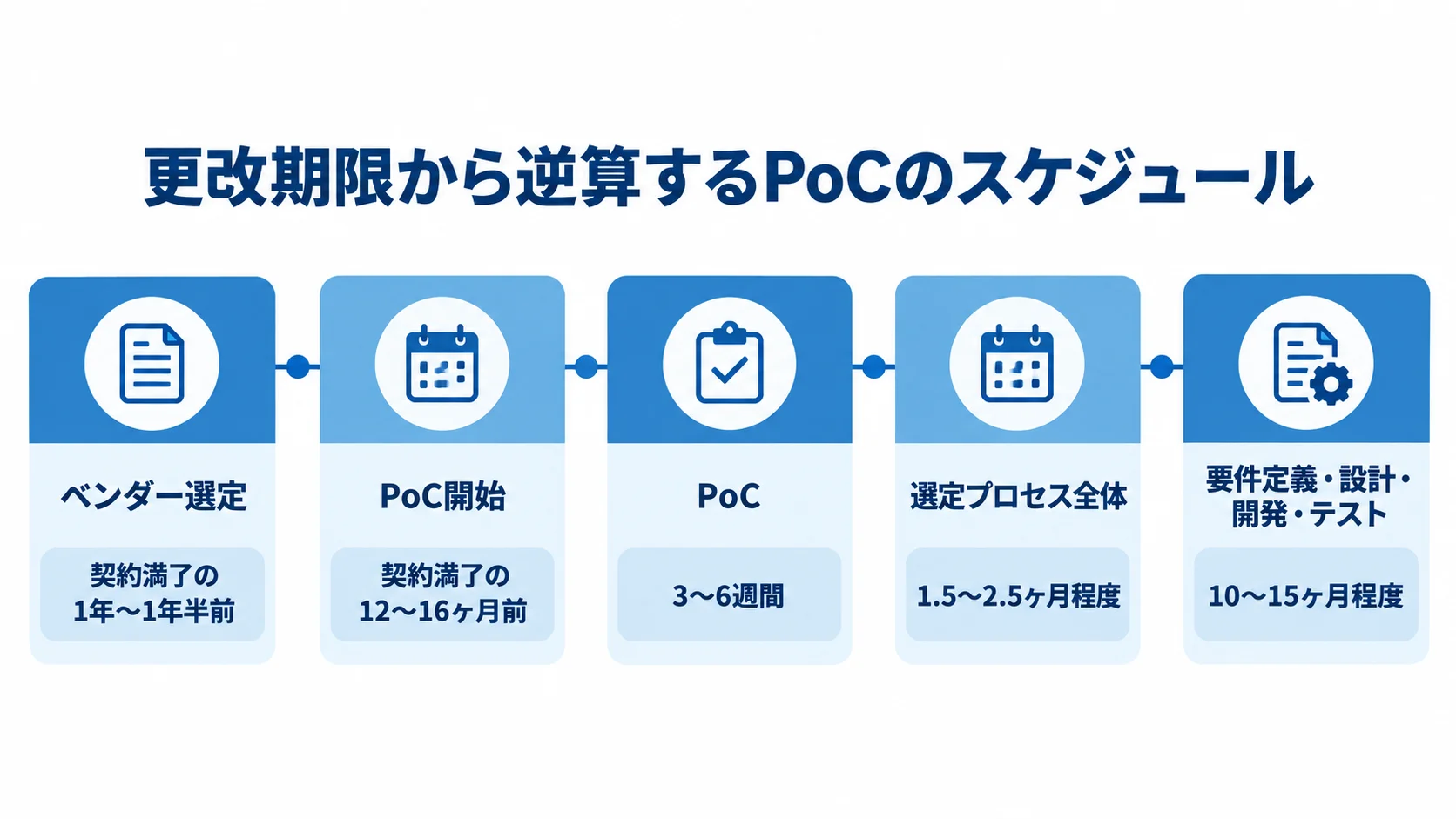

本開発着手日から逆算するPoC実施時期
標準的な更改プロジェクトでは、要件定義・設計・開発・テストという後続工程だけで合計10〜15ヶ月程度を要します。そのため、契約満了日から逆算すると、PoCはベンダー選定プロセスの一部として、遅くとも契約満了の12〜16ヶ月前までには開始しておく必要があります。
なお、PoC自体は3〜6週間で完了させ、その結果を踏まえたベンダー最終決定・契約締結までを含めても、選定プロセス全体は1.5〜2.5ヶ月程度に収めるのが実務上の目安です。この逆算を踏まえると、契約満了通知を受け取ってからPoCを検討し始めたのでは明らかに遅くなります。判断のリミットである契約満了の1年〜1年半前には、PoCを含むベンダー選定に着手しているのが理想です。
PoCにかかる費用感の目安
PoCの費用感は、検証範囲によって大きく変わります。特定拠点や特定車両に絞った小規模なトライアル導入であれば、100万〜300万円規模です。一方、複数拠点や複数の連携先システムまで含めた検証では、それ以上の費用がかかることもあります。
この費用は、PoC単体の投資というより、期限内に更改を完遂できなかった場合の機会損失やインシデントリスクと比べて考えます。致命的なリスクを事前に排除するための保険と位置づける考え方は、経営層への説明にも使いやすいものです。
PoCの罠と依頼先選定
PoCが成功しても、更改プロジェクト全体が期限内に成功するとは限りません。期限のある更改案件では、PoCの成功後に起こりがちな罠があり、依頼先の選び方もその罠を踏まえて決める必要があります。
短期PoC成功後に本番展開でつまずく典型パターン
短期のPoCが成功しても、本番展開の段階でスケーラビリティや運用設計の問題が表に出るケースは珍しくありません。特に注意したいのは、PoCを担当したベンダーの優秀なエンジニアが、本番導入フェーズで別のメンバーに交代してしまうことです。
契約前に本番開発チームの体制やキーパーソンのアサインを確認しておかないと、PoCで得られた知見が本番開発チームに正しく引き継がれず、品質が低下するリスクがあります。
また、地図データの整合性検証やGPS動態管理の実機検証を1〜2ルートだけで行った場合、他エリアや他拠点に展開したときに、想定外の不具合が発覚することもあります。そのため、PoCの対象範囲が全社展開時のリスクをどこまでカバーしているかを、冷静に見極める必要があります。
期限内検証の実績を確認する依頼先選定のポイント
依頼先を選ぶ際は、PoCの実施経験だけでなく、期限が確定した更改案件でのPoC実績と、タイムボックス内で致命的なリスクを見極める検証設計の力を確認することが重要です。契約前の提案段階で、限られた期間に何を優先して検証し、何を本開発フェーズに委ねるかを具体的に説明できるベンダーは、期限管理への理解が深いといえます。
加えて、PoCで使ったデータや検証結果を本開発フェーズの要件定義にどう引き継ぐかが明確になっているかも、本番展開でのつまずきを防ぐうえで重要な確認事項です。
まとめ
ここまで、配車/物流管理システム更改におけるPoC・プロトタイプ・モックアップ開発について、期限内検証としての位置づけと、3種類の検証手法の使い分けを見てきました。さらに、配車/物流管理システム特有の検証ポイント、期限から逆算したスケジュールと費用感、PoCの罠と依頼先選定についても整理しました。
配車/物流管理システム更改におけるPoCの本質は、要件を網羅的に確認するフルスケール検証ではなく、契約満了やEOS/EOLという動かせない期限のなかで、致命的なリスクを排除するための限定的な検証である点にあります。
PoCは3〜6週間のタイムボックスに厳格に収め、配車エンジンの精度、地図データの整合性、車載デバイスの実機検証に絞り込みます。そのうえで、PoC担当チームと本番開発チームの体制が続くかを事前に確認しておくことが、期限内に更改を完遂するための実務の要になります。
経営判断のプロセスや技術手法別のPoCの焦点については、姉妹記事「配車/物流管理システム刷新」「配車/物流管理システムのモダナイゼーション」もあわせてご参照ください。
▼全体ガイドの記事
・配車/物流管理システム更改の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
