配車/物流管理システムリプレイスの開発期間は、製品を比べる選定に約3〜4ヶ月、乗り換えを決めてから本稼働までは拠点規模によって、小規模3〜6ヶ月・中規模6〜12ヶ月・大規模12〜36ヶ月が目安です。納期を守るには、発注前の準備と体制づくりが欠かせません。
- RFP:候補ベンダーの提案を比べる工程
- スケジュール:選定から移行までの工程
- 比較評価:業務要件と製品の適合性の確認
配車/物流管理システムリプレイスとは、配車計画から入出庫管理までを一気通貫で担ってきた既存システムを、改修して使い続けるのではなく、別の製品に乗り換える意思決定のことです。乗り換え先は、配車最適化SaaSや統合物流管理パッケージといった別ベンダーの製品になります。
同じ「配車/物流管理システム」を扱う記事群でも、主軸に据える論点はそれぞれ異なります。この記事群は、経営層や情報システム部門が製品選定とベンダー評価を行う実務プロセスに絞っています。近接する「TMSリプレイス」とは、対象が輸配送管理か、自社物流網全体かという点で異なります。
RFI・RFPやPoCの期間、本稼働までの標準スケジュールを、具体的な数値とともに取り上げます。あわせて、フルスクラッチ継続とパッケージ乗り換えの期間比較と、納期を守る進め方も扱います。
▼全体ガイドの記事
・配車/物流管理システムリプレイスの完全ガイド
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
配車/物流管理システムリプレイスの位置づけ(ビルド・バイ判断という論点)
配車/物流管理システムリプレイスの開発期間を正しく見積もるには、まず近接する5つの記事群と論点を切り分けて理解しておく必要があります。同じ「配車/物流管理システム」というキーワードでも、重心が技術手法の総論、経営判断、契約起点、顧客体験、アーキテクチャ設計、輸配送領域のどこにあるかで、スケジュールに影響する要因はまったく異なります。
モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い
「配車/物流管理システムのモダナイゼーション」は、5つの技術的アプローチを横並びに比較する総論です。この記事群は、そのうち「リプレース」だけを、製品選定・ベンダー評価という実務レベルまで掘り下げます。
「配車/物流管理システム刷新」は、配車ミスや積載効率の低下という経営インパクトを起点に、いつ刷新に踏み切るかという経営層向けの投資判断や稟議を扱います。「配車/物流管理システム更改」は、配車エンジンのライセンス契約満了や車載デバイスのリース期限、EOS/EOLといった外部から到来する期限を起点に、逆算してスケジュールを組む記事です。
「配車/物流管理システムのリニューアル」は、配車ボードやドライバーアプリの操作性という顧客体験の刷新に重心を置きます。「配車/物流管理システムのリアーキテクチャ」は、拠点間のイベント駆動連携基盤などアーキテクチャ設計そのものの技術的な深掘りです。これらと比べると、この記事群は、自社スクラッチ開発を続けるか、他社製品に乗り換えるかという製品・ベンダー単位の意思決定に焦点を絞っています。
TMSリプレイスとの違い(自社物流網全体 vs 荷主-運送会社間)
近接する「TMSリプレイス」は、社外の取引先との輸配送業務を最適化する製品の乗り換えに軸足を置いています。路線便・チャーター便・混載便の手配、運賃計算、複数の運送会社(傭車先)を横断した配車依頼の管理がその中心です。
これに対してこの記事群は、自社便・自社倉庫・複数拠点(営業所・配送センター)を保有する企業の「自社物流網全体」を対象にします。配車計画の立案から積載効率の最適化、拠点をまたいだ在庫引当・入出庫管理までを一気通貫で担う統合的な物流管理システムを、どう乗り換えるかが論点です。
TMSが「外部の運送会社をどう使うか」という調達の視点に立つのに対し、配車/物流管理システムは「自社の車両・拠点・在庫をどう最適に動かすか」という内部オペレーションの視点に立ちます。また、乗り換え候補は、配車最適化SaaSからWMS(倉庫管理システム)機能まで統合したパッケージまで幅広いため、比較検討の範囲がTMS単体より広がります。
複数ベンダー製品の比較評価プロセス(RFI/RFP/PoC)にかかる期間

配車最適化SaaS・統合物流管理パッケージへの乗り換えを決めた企業がまず取り組むのが、複数ベンダー製品を横並びで比較評価するプロセスです。

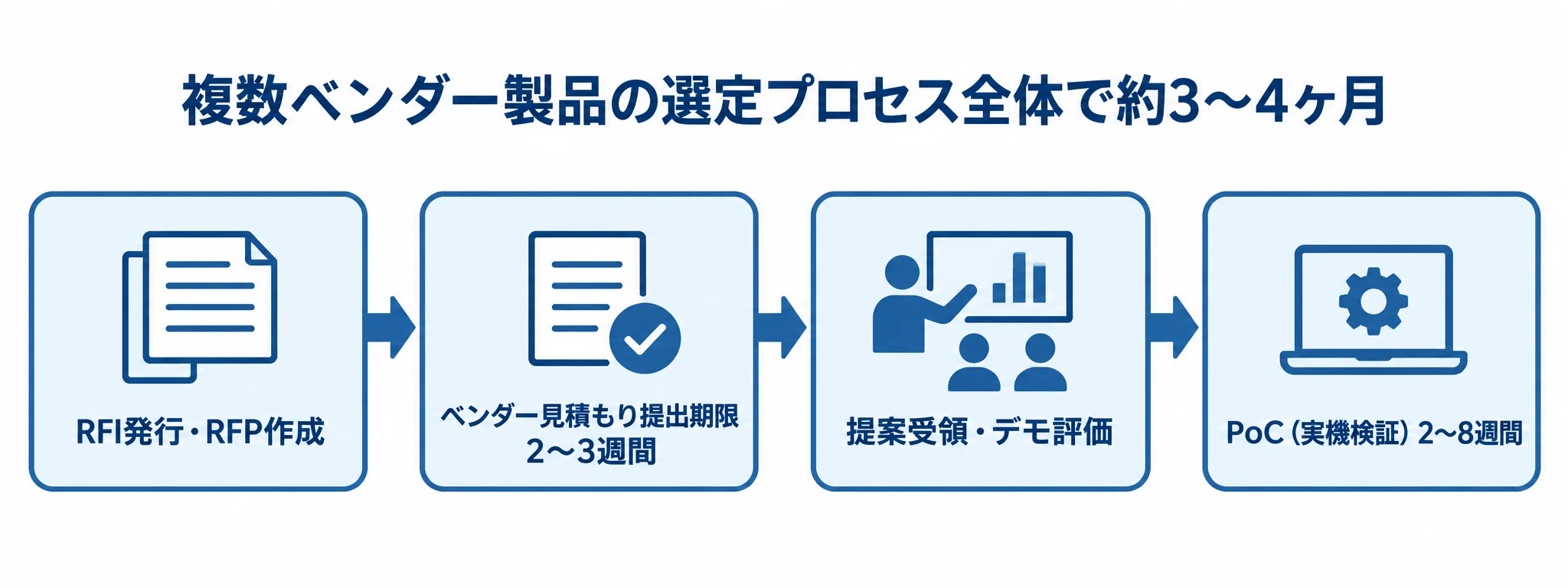

机上の比較だけでなく実機検証を含めると、選定プロセス全体で約3〜4ヶ月を確保するのが標準的です。
RFI発行〜RFP作成の期間目安
選定の初期段階では、配車最適化SaaSや物流管理パッケージのベンダーに、基本的な製品仕様・実績・概算費用を問うRFI(情報提供依頼書)を送ります。回答をもとに、候補を絞り込みます。
続いて、自社の配車ルール・拠点構成・在庫引当のフローをまとめたRFP(提案依頼書)を作ります。情報システム部門だけでなく、物流部門の配車担当者や各拠点の責任者へのヒアリング、既存の配車ロジック・運用ルールの文書化に時間がかかるため、RFP作成には相応の期間を見込む必要があります。
RFPを提示した後、ベンダーには通常2〜3週間の見積もり提出期限を設けるのが一般的です。ただし、この上流工程を急ぎすぎると、後工程のPoCで自社の拠点構成に合わない製品を検証してしまい、選定プロセス全体が長期化する原因になります。
提案受領・デモ評価・PoCの期間目安
ベンダーからの提案書と見積書を受け取ったら、現場の配車担当者や拠点の実務担当者を交えて、実機デモ評価を行います。
さらに、ベンダーが提供するテスト環境(サンドボックス)を用いて、実際の配車データ・在庫データを投入したPoC(実機検証)を実施します。この検証には2〜8週間程度を要するのが一般的です。デモ評価とPoCを合わせると、1〜2ヶ月程度が全体の目安になります。
機能表だけでは判断できない点があります。たとえば、複数拠点をまたぐ在庫引当が実運用に耐えるか、配車担当者が日常業務で直感的に使えるかです。こうした点は、実業務フローの中で検証することが、選定後の運用破綻を避けるうえで欠かせません。
乗り換え意思決定から本稼働までの標準スケジュール

製品・ベンダーを決定した後は、予算承認・契約を経て実際の移行プロジェクトが始動します。
配車/物流管理システムリプレイスは、対象拠点の数や、基幹システム・EDIなど既存システムとの連携の複雑さによって、全体スケジュールが大きく変わるのが特徴です。
拠点規模別に見る本稼働までの期間
乗り換えを決めた後の標準的なスケジュールは、対象拠点の規模に応じて大きく3段階に分かれます。

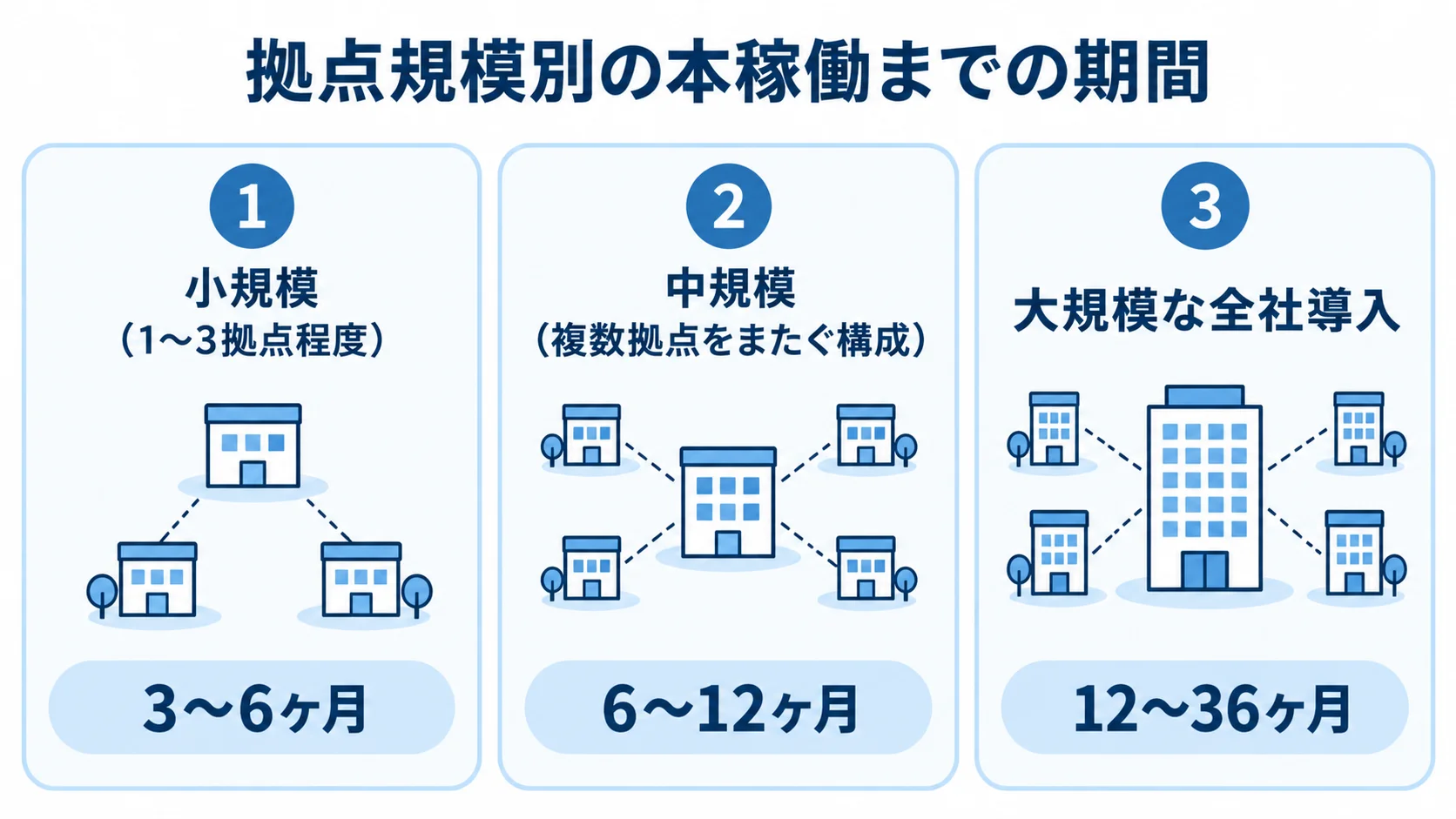

単純な移行が中心の小規模(1〜3拠点程度)であれば3〜6ヶ月です。部分的なカスタマイズを含む中規模(複数拠点をまたぐ構成)は6〜12ヶ月、既存の基幹システムとの複雑な連携を含む大規模な全社導入は12〜36ヶ月が目安です。
流れは、プロジェクトチーム発足と現状棚卸しから始まり、要件定義とRFP作成、見積比較と製品選定、予算承認と契約へと進みます。その後、システム設定と連携開発、移行リハーサルと現場教育を経て、本番稼働と事後評価に至ります。拠点数が増えるほど、特に「システム設定と連携開発」と「移行リハーサル・現場教育」の2工程が長期化しやすい傾向があります。
Fit&Gap検証・データ移行・拠点展開にかかる期間
製品が決まったら、自社の配車ルールや在庫引当ロジックが新システムの標準機能にどこまで適合するかを、Fit&Gap検証で確定させます。この段階には数週間を要します。
並行して、過去の配車実績と各種マスタを旧システムから新システムへ移す「データ移行」に着手します。移す対象は、ドライバー・車両・拠点・在庫の各マスタです。拠点ごとに異なるコード体系や運用ルールを整理する「データクレンジング」は最大の難所で、ここだけで数ヶ月を要することも珍しくありません。
データ移行と設定が整ったら、一部の拠点だけで新システムを先行利用する「パイロット移行」や、新旧システムを同時に動かして結果を突き合わせる「並行運用」を行います。問題がないことを確かめてから対象拠点を順次広げ、最終的な本稼働(カットオーバー)を迎えます。段階を踏んで進めるこの方法が、複数拠点を抱える配車/物流管理システムリプレイスでは基本になります。
フルスクラッチ継続とパッケージ乗り換えの期間比較

ビルド・バイ判断では、「バイ(パッケージ・SaaS乗り換え)」を選んだ場合と「ビルド(スクラッチ継続)」を選んだ場合とで、期間の見積もり方がまったく異なります。
この差を正しく理解しておくことが、経営層への説明資料の説得力を左右します。
パッケージ・SaaS乗り換え(バイ)を選んだ場合の期間目安

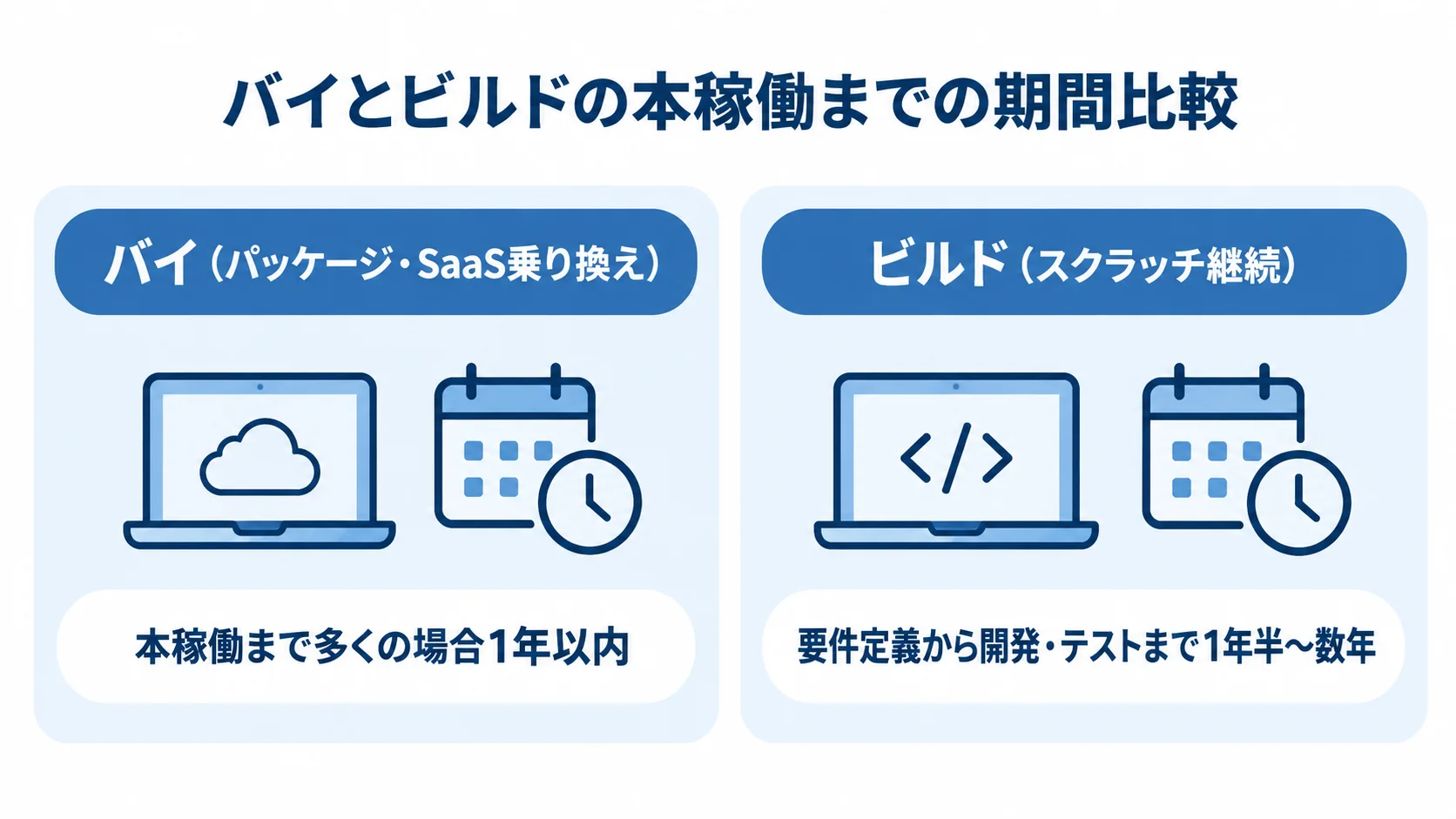

配車最適化SaaS・統合物流管理パッケージへの乗り換えでは、自社で一からシステムを構築する必要がありません。そのため、選定プロセス(3〜4ヶ月)と移行プロジェクト(小規模3〜6ヶ月、中規模6〜12ヶ月)を合計しても、多くの場合1年以内に本稼働まで到達できます。
特に、自社の配車ルールを標準機能に合わせる「Fit to Standard」のアプローチを徹底できれば、カスタマイズにかかる期間を大幅に圧縮できます。
ただし、カスタマイズ率が本体価格の50%を超えると、費用が当初予算の2〜3倍(スクラッチと同等)に膨らむリスクがあるとされています。期間だけでなく費用の面でも、標準機能への適合を優先することが重要です。
スクラッチ継続(ビルド)を選んだ場合の期間目安とロックイン回避設計
自社スクラッチ開発を維持・再構築する場合は、ゼロからの設計・開発となるため、要件定義から開発、テストまで1年半〜数年という長期の期間を要します。
要件が複数当てはまる場合は、無理にパッケージへ寄せるよりも、スクラッチ継続の方が長期的な費用対効果に優れる可能性があります。たとえば、倉庫・営業所が3拠点以上ある場合や、業務ルールが属人化していてパッケージ標準に当てはまらない場合です。そのほか、古い基幹システムとのAPI連携や、自動倉庫などの物流機器連携が必要な場合も含まれます。
逆に、パッケージ・SaaSへの乗り換えでは、特定のベンダーに縛られる事態を避けるための検証期間を、スケジュールにあらかじめ組み込む必要があります。具体的には、要件定義でFit to Standardの議論に十分な時間を割くことと、PoC期間中にデータポータビリティ(CSVなどでの書き出し、API連携の可否)を実機で確かめることが要点です。
納期を守るための実務的な進め方
期間の目安を踏まえると、納期を守るには、発注前の準備と選定プロセス中の体制づくりの両方を固めておくことが欠かせません。
発注前の準備と要件概要書
RFI・RFPを発行する前に要件概要書を作っておくと、複数のベンダーから比較可能な提案とスケジュールを得やすくなります。
要件概要書には、対象の拠点・車両の範囲と、解決したい課題(配車ミス・積載効率・在庫引当の精度など)を書きます。そのうえで、既存システム(基幹システム・EDI・自動倉庫など)との連携要件や、配車業務を止められない稼働時間帯も前提として書き添えます。
自社の物流形態(自社便中心か傭車併用か、単一拠点か複数拠点か)への適合性や、既存システムとのAPI連携性、拠点数の増加に耐えるスケーラビリティといった評価軸は、事前にRFPへ明記しておきます。そうすれば、選定プロセス中の手戻りを防げます。
リスクバッファと進捗管理・現場巻き込み
選定プロセスが始まったら、情報システム部門に加えて、物流部門の配車担当者や拠点責任者もプロジェクト体制に組み込みます。週次などの定例会議では、RFI・RFP・PoCそれぞれの進捗と課題を一覧にして共有します。
ベンダーのデモやPoCの評価には、必ず現場の担当者も参加させます。機能表だけでは分からない「複数拠点をまたいだ運用が現場に定着するか」は、実測で確かめてください。
全体工程には10〜20%程度のリスクバッファを組み込んでおきます。加えて、移行当日に連携が機能しなかった場合に備えて、旧システムへの切り戻し手順とベンダー側のオンコール体制を事前に取り決めておきます。想定外の事象が起きても稼働時期を守る備えになります。
まとめ
ここまで、開発期間・スケジュール・納期を、ビルド・バイ判断という論点の位置づけ、RFI・RFP・PoCによる選定の期間、本稼働までの流れ、フルスクラッチ継続とパッケージ乗り換えの期間差という順に見てきました。納期を守る進め方も、あわせて取り上げました。
選定プロセスは約3〜4ヶ月、乗り換えを決めてから本稼働までは小規模3〜6ヶ月・中規模6〜12ヶ月・大規模12〜36ヶ月です。一方、スクラッチ継続を選べば1年半〜数年を要します。この期間差が、ビルド・バイ判断で最も分かりやすい材料になります。
納期管理では、データクレンジングという最大の難所を上流工程で見誤らないことが大切です。あわせて、Fit to Standardの徹底とデータポータビリティの確認でベンダーロックインを避ける設計を、スケジュールに組み込んでおきます。
荷主と運送会社の間の輸配送管理に特化したTMSリプレイスとは違い、自社便・自社倉庫・複数拠点を含む自社物流網全体の統合的な乗り換えでは、伴走してくれるパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・配車/物流管理システムリプレイスの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
