ECのモダナイゼーションの開発期間・スケジュール・納期について

ECのモダナイゼーションの開発期間は、上流工程・実装・稼働後の定着の3段階で組みます。上流工程に4〜9ヶ月程度、実装は手法により数ヶ月から2年以上が目安です。

特に、見積もりを誤ると、繁忙期と公開が重なって売上に響いたり、稼働直後に在庫連携が止まって出荷できなくなったりします。そのため、次の3点を先に押さえておきます。

  • 対象範囲:既存ECシステムと連携先の確定
  • 工程配分:要件定義・設計・移行・テストごとの期間の分け方
  • 納期管理:繁忙期や在庫連携への影響を含めた公開時期の決定

▼全体ガイドの記事
・ECのモダナイゼーションの完全ガイド

ECのモダナイゼーションの対象範囲(ブラウンフィールドという前提)

開発期間を正しく見積もるには、まず対象範囲を明確にしておく必要があります。同じ「ECサイトを作る」仕事でも、新規に立ち上げる場合と、稼働中の老朽化したシステムを作り替える場合とでは、考えるべき論点がまったく異なるためです。

「通販サイト/システム開発(新規構築)」「システムのモダナイゼーション総論」との違い

ECのモダナイゼーションは、新規構築の案件や総論記事と並べると、対象とする前提から異なります。

  • 通販サイト/システム開発(新規構築):ゼロから中〜大規模の通販基盤を立ち上げるグリーンフィールドの案件で、要件定義からデータ移行までを一から積み上げます。
  • ECのモダナイゼーション(本記事):すでに商品マスタ・会員情報・注文履歴が蓄積された稼働中のシステムが対象で、これを止めずに作り替える点が最大の特徴です。
  • システムのモダナイゼーション総論:対象システムの種類を問わず、代表的な手法を横断的に解説する記事です。

本記事は、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースの5手法をECサイト・ECシステムに絞ります。そのうえで、決済代行や在庫管理との連携、旧URLのSEO評価の引き継ぎ、セール・繁忙期を避けたカットオーバー設計といったEC特有の制約に落とし込んで解説します。

ECモダナイゼーションが直面する固有の制約

ECのモダナイゼーションは、新規構築や他システムのモダナイゼーションと比べて開発期間の見積もりが難しくなります。引き継ぐべき資産が多岐にわたるためです。

具体的には、3つの資産をダウンタイムを最小限に抑えながら新環境に持ち越す必要があります。1つ目は、商品マスタ・会員情報(パスワードや保有ポイントを含む)・注文履歴・レビューのデータ移行です。2つ目は、決済代行ゲートウェイや在庫管理システム、WMS(倉庫管理システム)、基幹システム(ERP)との連携互換性の維持です。

3つ目は、長年かけて積み上げてきた検索エンジンからのSEO評価の引き継ぎです。さらに、ECサイトはセールや年末商戦といった繁忙期にアクセスが集中するため、この繁忙期を避けてリリース時期を設計しなければ、致命的な機会損失を招きかねません。開発期間を見積もる出発点は、これらの制約をどの手法でどう乗り越えるかという意思決定にあります。

ポイント

新規構築と同じ感覚で期間を見積もると、既存の商品・会員・注文データや連携先を見落としやすくなります。対象範囲は、既存システムと連携先まで含めて早めに確定させておきます。

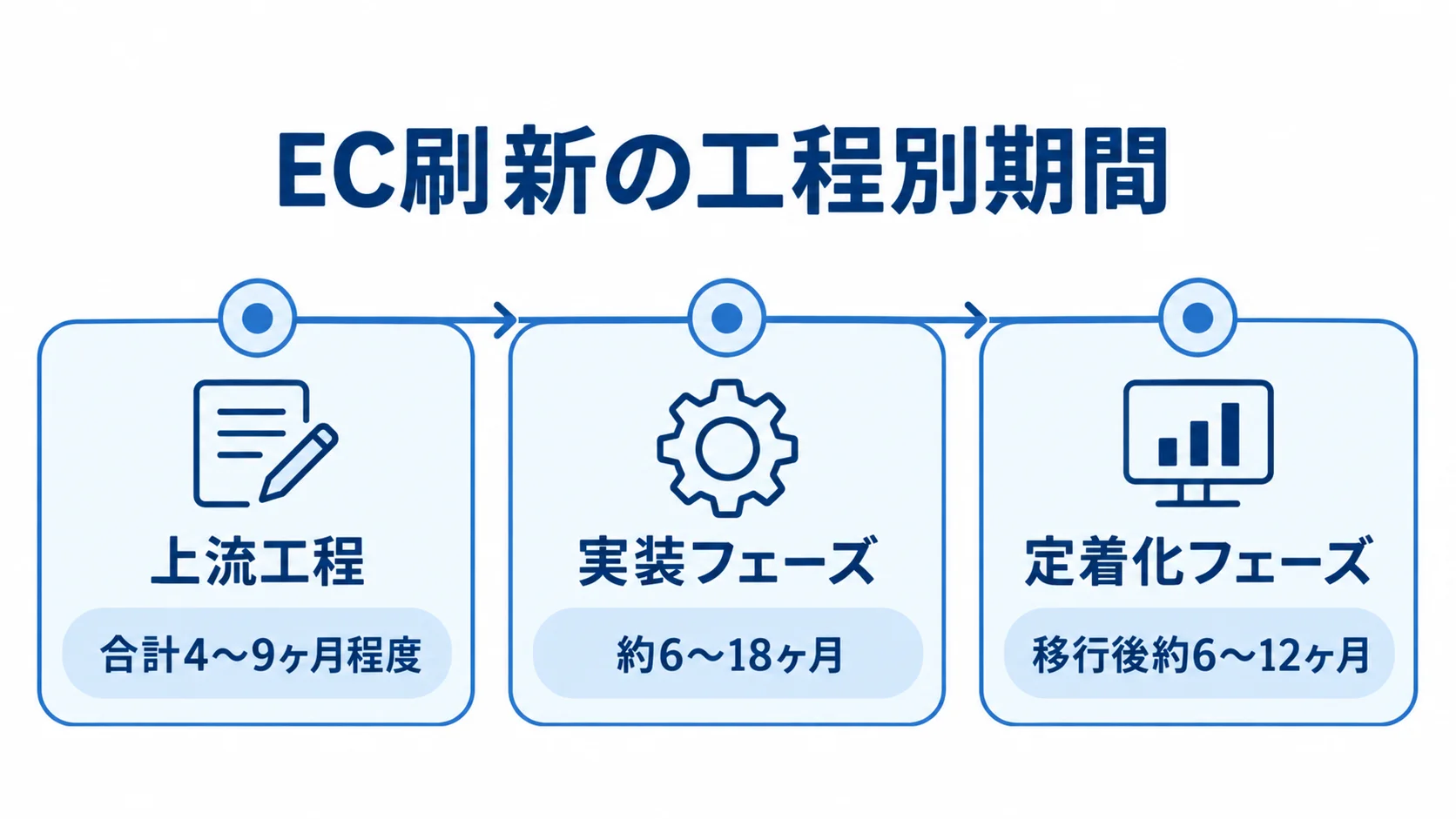

開発期間・スケジュールの全体像(工程別の期間配分)

EC刷新の上流工程、実装フェーズ、定着化フェーズを順に並べ、各期間の目安を示した図。
稼働後の定着化も全体計画に含める構成です。

ECのモダナイゼーションは、実装フェーズの前後まで含めて全体スケジュールを描く必要があります。前には上流工程があり、後には稼働後の定着化フェーズが続くためです。

既存システムを止めずに作り替えるという性質上、新規構築よりも各工程で確認すべき事項が多くなります。上流工程の精度は、後続フェーズの手戻りを大きく左右します。

現状アセスメント〜手法選定までの上流工程

上流工程は、現状アセスメント・分析(約2〜3ヶ月)、目標設定・優先順位の決定(約1〜2ヶ月)、手法選定と計画策定(約2〜4ヶ月)の順に進むのが一般的です。現状アセスメントでは、既存ECシステムのアプリ構造、決済・在庫・基幹システムとの外部インターフェース、商品マスタ・会員情報・注文履歴のデータモデルを、徹底的に洗い出します。

目標設定では、削減すべき保守コストや短縮したい機能開発リードタイムといった定量的な目標を定め、どの業務領域から着手するかを決めます。

手法選定では、独自業務として残す部分と標準機能に寄せられる部分を仕分けたうえで、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースのいずれを適用するかを決めます。上流工程だけで合計4〜9ヶ月程度を要することが多く、ここで対象範囲やデータ移行の難易度を見誤ると、後工程で大きな手戻りが発生します。

段階的実装〜稼働後の定着化までの期間

実装フェーズは、計画が固まった後に約6〜18ヶ月が目安ですが、選ぶ手法と対象範囲によって大きく変わります。全チャネル・全商品を一度に切り替えず、業務影響の小さい領域や一部の商品カテゴリーから段階的に移行を進めます。

本番稼働のあとも、プロジェクトは続きます。具体的には、稼働後は運用最適化と定着化のフェーズに入り、移行後約6〜12ヶ月にわたって、クラウドコストの最適化、301リダイレクトの効果測定、決済・在庫連携の監視体制の定着を続けます。この定着化フェーズを見積もりに含めず「本番稼働=プロジェクト完了」と捉えると、実質的な定着までの期間を大幅に過小評価することになります。

ポイント

稼働後の定着化まで含めて全体を見積もり、上流工程の精度が後の手戻りを左右すると考えておくと、納期の見通しを立てやすくなります。

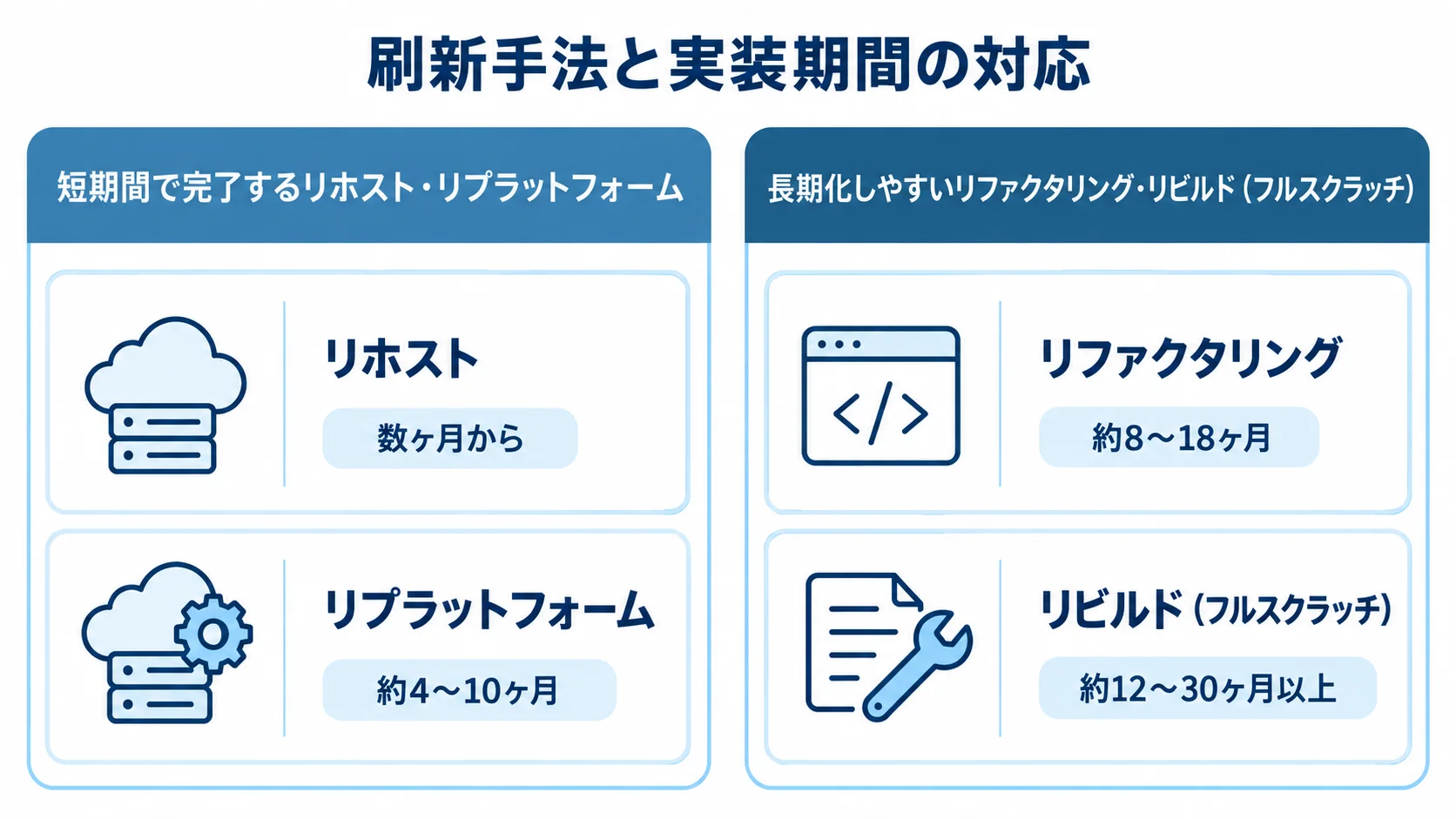

5手法別に見るEC刷新の期間の違い

リホストとリプラットフォーム、リファクタリングとリビルドを左右に分け、それぞれの実装期間の目安を比べる図。
手法の選択により、見込む期間の幅が変わります。

実装フェーズの期間は、選ぶ手法によって数ヶ月から2年以上まで大きく変わります。比較的短く済む手法と長期化しやすい手法に分けて、ECならではの期間の目安を見ていきます。

短期間で完了するリホスト・リプラットフォーム(既存ECパッケージ再導入含む)

リホストは、既存ECシステムのコードやデータ構造を変えず、インフラだけをオンプレミスからクラウドへ移す手法です。期間の目安は数ヶ月からと最も短く、たとえばハードウェアの保守期限切れ対応のように、最も早く移したい場合に向いています。

リプラットフォームは、基本構造を維持しつつ、データベースをクラウドのマネージドサービスに置き換えたり、実績のあるECパッケージや高機能クラウドECへ載せ替えたりする手法です。期間の目安は約4〜10ヶ月です。

年商数億円から50億円規模の事業者で、標準的な物販が中心である限り、このリプラットフォームが最もコストパフォーマンスの高い選択肢になりやすいです。拡張性・保守性・最新機能への追従を重視できるためで、短期間での刷新も可能です。

長期化しやすいリファクタリング・リビルド(フルスクラッチ)

リファクタリングは、ビジネスロジックを保ったままコードの内部構造を整理し、マイクロサービスへ分割するなどの手法で、期間の目安は約8〜18ヶ月です。決済処理や在庫引当ロジックといった中核部分のコードを改修し、既存の処理結果と一致させるための詳細な回帰テストも行う必要があるため、中〜長期間に及びます。

リビルド(フルスクラッチ)は、既存システムを廃棄し、クラウドネイティブな技術でゼロから再構築する手法です。期間の目安は約12〜30ヶ月以上と、最も長期化します。

独自の購買体験や複雑な商品カスタマイズ機能、他社にはない物流・在庫引当ロジックなど、自社の競争力に直結するコア業務に限って使うべき手法です。後述する発注前の判断基準を踏まえて、慎重に選ぶ必要があります。

ポイント

期間は手法によって大きく変わるため、リホストやリプラットフォームで足りるかを先に検討します。リビルドは、自社の競争力に直結するコア業務に限って選ぶと判断しやすくなります。

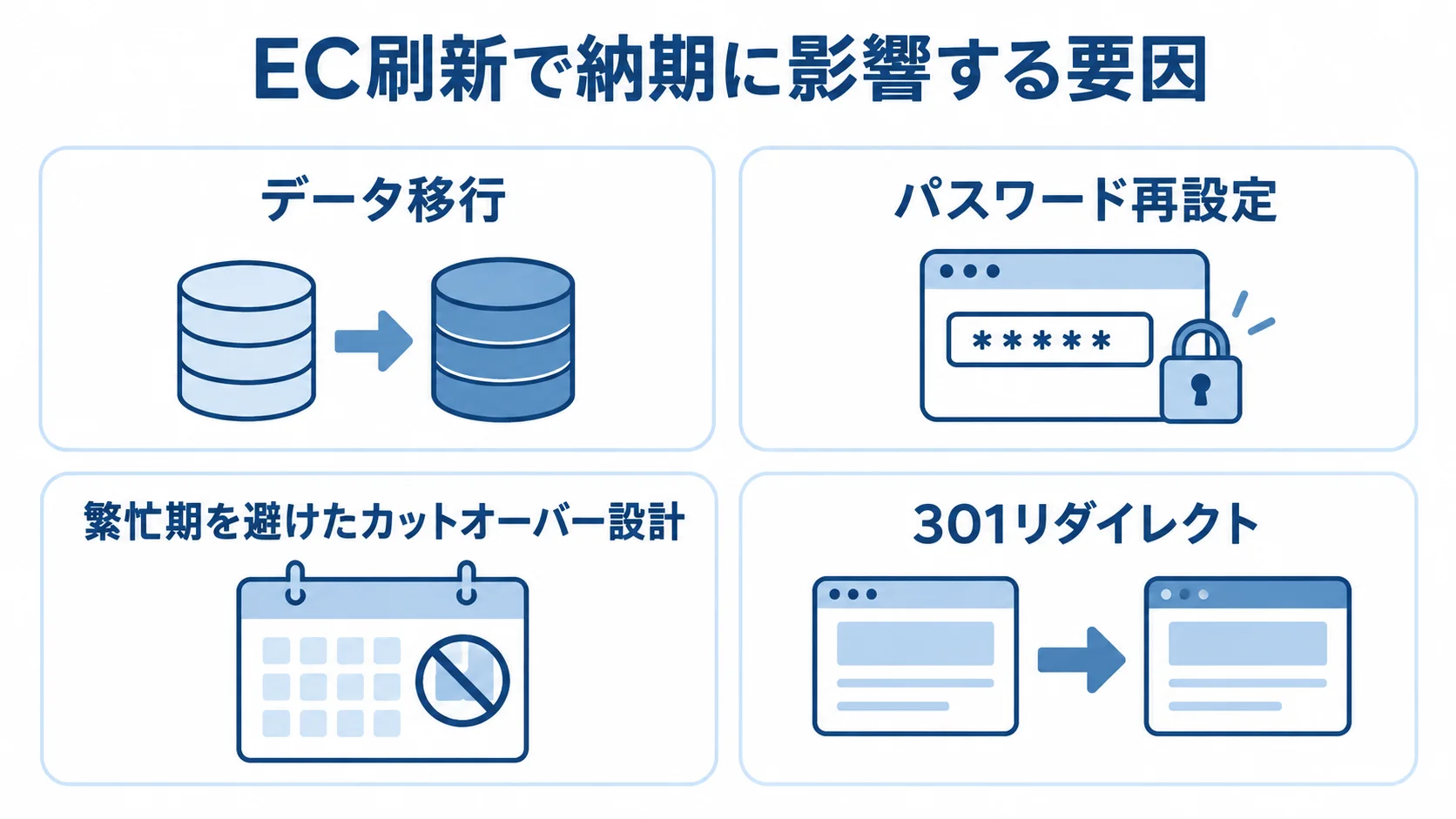

EC刷新特有の納期遅延要因

データ移行、会員のパスワード再設定、繁忙期を避ける切替設計、301リダイレクトの4要因を示した図。
移行作業と公開時期の両面に確認事項があります。

ECサイトのリニューアルやモダナイゼーションは、新規構築以上に難易度が高いと言われます。既存サイトからのデータ移行、URL設計、各種システム連携が加わるぶん、通販システムの新規構築と比べて工数が上乗せされ、想定外の遅延要因が発生しやすくなります。

商品マスタ・会員情報・注文履歴のデータ移行難易度

旧システムから新システムへの移行で、最もトラブルが起きやすいのがデータ移行です。旧システムと新システムでデータの項目や形式(文字コード、桁数など)が統一されていないと、取り込み時に文字化けや重複登録、在庫数の不整合などのエラーが多発します。

そのため、本番前にテスト移行を複数回実施し、差分を細かく確認・修正する工程が欠かせません。この工程を過小評価すると、開発そのものは終わっているのにデータが整わず公開できないという遅延が頻発します。

加えて、システム基盤が変わると、既存会員のパスワード再設定やクレジットカード情報の再登録が必要になるケースが多くあります。この再登録の手間は顧客離脱の大きな要因にもなるため、告知の準備期間もスケジュールに織り込んでおく必要があります。

セール・繁忙期を避けたカットオーバー設計とSEO評価引き継ぎ

ECサイトならではの遅延要因として、繁忙期を避けたカットオーバー設計があります。年末商戦や大型セールの直後は、Webサイトへのアクセスが急激に集中します。この繁忙期に新システムの公開やデータ移行が重なると、トラブル対応と通常業務が同時に押し寄せ、致命的な機会損失に直結します。

そのため、年間で最もアクセス・出荷量が落ち着く閑散期にカットオーバーの時期を置き、そこから逆算して各工程のスケジュールを引くのが鉄則です。また、システム刷新に伴って商品ページやカテゴリページのURL構造が変わる場合は、検索エンジンからの評価を引き継ぐための301リダイレクトの設計・実装が不可欠です。

自然流入の多いページの把握とリダイレクト設計を怠ると、検索エンジンからの評価がリセットされ、リニューアル後にアクセス数・売上が激減するという、取り返しのつかない事態を招きます。このリダイレクト設計にも、相応の期間を確保しておく必要があります。

ポイント

データ移行のテストや告知、リダイレクトの確認には、あらかじめ期間を組み込んでおきます。公開時期を繁忙期から外して決めることが、遅延を抑える目安になります。

納期を守るための実務的な進め方

ここまで見てきた期間の目安と遅延要因を踏まえると、EC刷新の納期を守るには、並行稼働・段階移行で進め方を設計することと、発注前に準備を整えることの両方が欠かせません。

並行稼働・スモールスタートによる段階移行の設計

全チャネル・全商品を一斉に切り替える「ビッグバン方式」は、テスト規模が膨大になってエラーの特定が事実上不可能になるうえ、稼働直後に受注・出荷が止まる致命的な障害を招くリスクも高まります。そこで、一部の店舗や特定の商品カテゴリーに絞って新システムを稼働させ、運用負荷やエラー発生率を確認しながら対象を広げていくスモールスタートが有効です。

さらに、旧システムと新システムを一定期間並行稼働させ、両者の出力が一致するかを日次で確認する進め方も、遅延リスクを抑える手段になります。この段階でリダイレクトの動作検証も並行して行い、想定どおりに旧URLから新URLへ遷移するかを確かめておくと、公開後のトラブルを最小限に抑えられます。

発注前の準備と依頼先選定のポイント

発注前に要件概要書を用意しておくと、複数のベンダーから比較しやすい見積もりとスケジュール提案を得られます。要件概要書には、連携が必要な外部システム(決済代行・在庫管理・WMS・基幹システムなど)の一覧と連携方式を書きます。移行対象の商品マスタ・会員情報・注文履歴のデータ量と現状の品質、ビジネスカレンダーから逆算した希望稼働時期も書き添えます。

依頼先を選ぶ際は、単純なEC開発の実績だけでなく、「既存ECシステムからの移行・モダナイゼーション」を手がけた実績があるかを重点的に確認しましょう。新規構築の実績が豊富でも、既存システムのデータ構造やSEO資産を正確に読み解きながら移行した経験がなければ、要件定義の段階で重要な仕様を見落とすリスクが高まります。

プロジェクト開始後は、週次などの定例会議で進捗と課題を共有し、全体工程に10〜20%程度のリスクバッファを組み込んでおくことが、想定外の事象が起きたときに稼働時期を守る備えになります。

ポイント

並行稼働やスモールスタートで段階的に移行し、発注前に要件概要書をそろえておくと、納期を守りやすくなります。依頼先の移行実績も、選定の判断材料になります。

まとめ

ECのモダナイゼーションの開発期間・スケジュール・納期について、工程別の期間配分、5手法別の期間の違い、納期の遅延要因、納期を守る進め方を順に解説しました。

ゼロから通販システムを新規構築するプロジェクトとは異なり、本記事が扱うのは既存の老朽化したECシステムを止めずに作り替えるブラウンフィールドの刷新です。上流工程は合計で4〜9ヶ月程度、実装フェーズはリホストの数ヶ月からリビルド(フルスクラッチ)の12〜30ヶ月以上まで、選ぶ手法によって大きく変わります。

遅延の主因は、機能の不足よりも、商品マスタ・会員情報・注文履歴のデータ移行の難しさ、決済・在庫連携システムとのすり合わせ不足、セール・繁忙期と重なるリリーススケジュールにあります。そのため、ビッグバン方式を避けたスモールスタートと並行稼働で段階的に移行を進め、既存ECシステムからの移行実績を持つ信頼できるパートナーに、早めに相談することをお勧めします。

▼全体ガイドの記事
・ECのモダナイゼーションの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
