ECリニューアルの開発期間は、デザインとシステムをどこまで作り込むかによって大きく変わります。ASP・クラウドECのテーマを使い、一部のカスタマイズにとどめる場合は約1〜2ヶ月、完全独自のフルスクラッチでは約4〜8ヶ月以上が目安です。
- 前提と位置づけ
- 期間の目安と納期を左右する要因
- 依頼先の選定と進め方
全体像は、次の記事にまとめています。
▼全体ガイドの記事
・ECリニューアルの完全ガイド
Webサービス開発の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「Webサービス開発の完全ガイドブック」で詳しく解説しています。
ECリニューアルの位置づけ(UX/UI・顧客体験起点という論点)
ECリニューアルの開発期間を見積む前に、このテーマの位置づけを明確にしておく必要があります。同じ「ECを作り替える」というテーマでも、何が引き金でプロジェクトが動き出すかによって、スケジュールに影響する要因はまったく異なるためです。
モダナイゼーション「HOW」・刷新「WHY/WHEN」・更改「期限管理」との違い
同じ既存ECの見直しでも、技術の作り替え、経営判断、期限への対応では、重心を置く点がそれぞれ異なります。
- ECのモダナイゼーション:対象システムの内部構造を、どの技術的アプローチで作り替えるかを扱う、エンジニアや情報システム部門向けの手法論。
- EC刷新:売上機会の損失を示して経営層に説明し、稟議承認までの経営判断に重心を置く取り組み。
- EC更改:保守契約の満了やEOS/EOLといった、自社の意思とは関係なく訪れる期限にどう対応するかという、時間軸の管理。
これに対し、この記事が扱うECリニューアルは、マーケティング部門やEC事業責任者が主導する「顧客からどう見えているか」を起点とします。
競合サイトと比べて見劣りするデザイン、スマートフォンでの操作性の悪さ、購入導線のわかりにくさといった顧客体験上の課題を解消し、CVR改善・離脱率改善・ブランドイメージの向上を実現することが最大の目的です。
技術的な刷新手法や経営判断のプロセス、期限管理は、この目的を果たすための手段として扱われます。そこが、ほかの記事との違いです。
顧客体験・ブランドイメージの陳腐化が引き金になる特徴
ECリニューアルが立ち上がる典型的なきっかけは、「表示速度が遅い」「決済でエラーが出る」といった機能不全ではなく、顧客からの見え方への違和感です。
たとえば、次のような感覚が挙げられます。
- サイトのデザインが古臭く見える
- 競合のほうがおしゃれで使いやすそうに見える
- スマホで見たときのボタンが押しにくい
この違和感は損益計算書にはすぐ表れませんが、GA4などのアクセス解析データを見ると、直帰率・離脱率の高さやカゴ落ち率として、じわじわと数値に表れています。
ECサイトの寿命・リニューアル周期は一般に3〜5年程度が目安とされ、この周期を過ぎるとデザインのトレンドから取り残されます。さらに、モバイルファースト対応の甘さやUIの古さが、購入意欲そのものを削いでしまうリスクも高まります。
開発期間を見積む出発点は、こうした顧客体験上の課題を、どこまで抜本的に作り替えるかという範囲設定にあります。

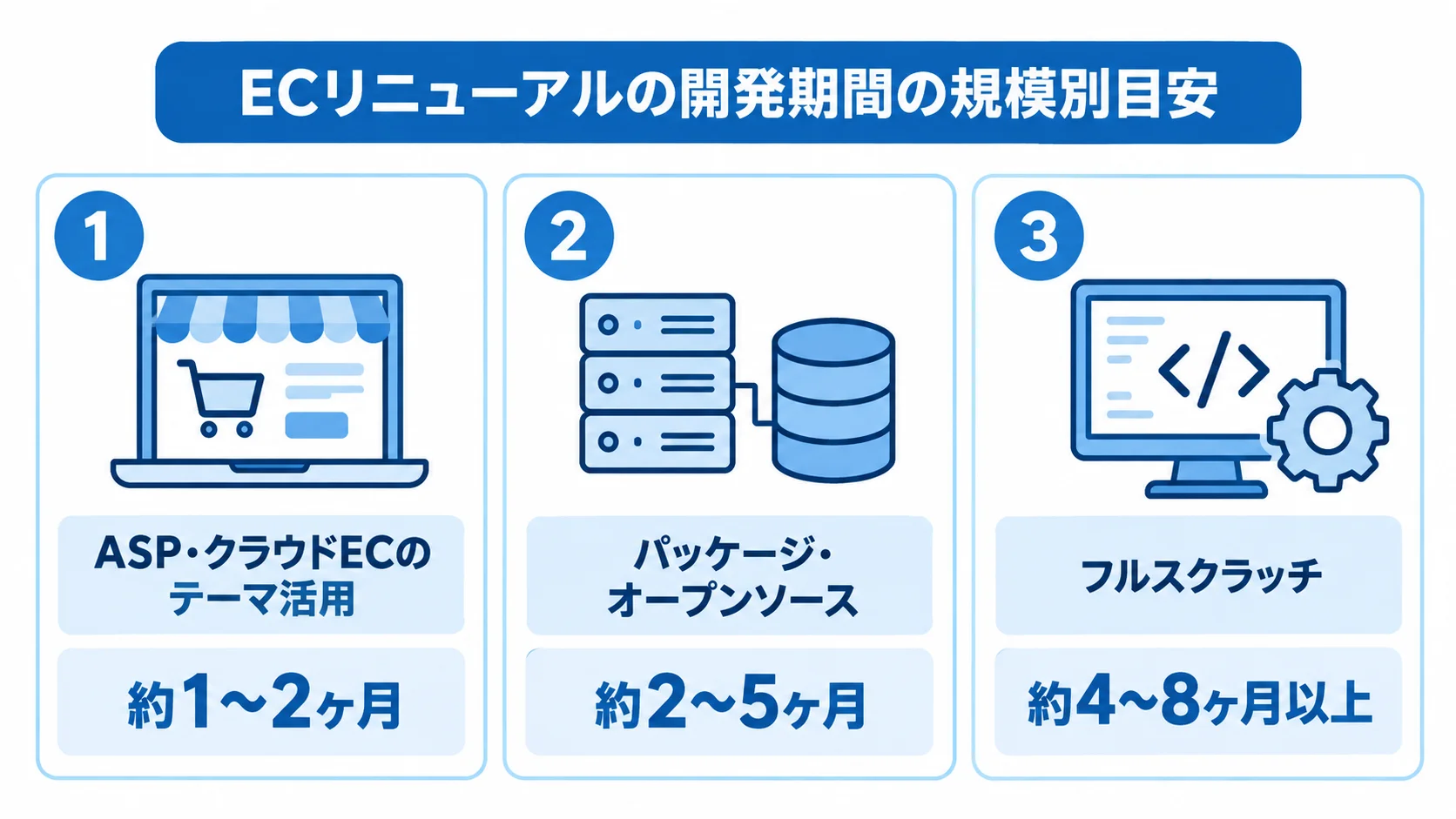

開発期間・スケジュールの全体像(デザイン規模別の期間配分)

ECリニューアルの開発期間は、デザインとシステムをどこまで作り込むかという規模によって、数週間から1年以上まで大きく変動します。そのため、まず自社がどの規模を目指すのかを早く定めることが、現実的なスケジュールを描く第一歩であり、後工程の手戻りを防ぐ鍵にもなります。
ASP・クラウドEC活用〜フルスクラッチまでの期間レンジ
ASP・クラウドECを使うか、どこまで独自に作り込むかで、期間の目安は次のように変わります。
- ASP・クラウドECのテーマ活用:一部のカスタマイズにとどめる場合、約1〜2ヶ月です。デザインの枠組みが整った状態から始められ、制作工数を大きく抑えられます。
- パッケージ・オープンソース:自社ブランドの世界観や、カート周りの導線の見直しまで踏み込む場合、約2〜5ヶ月を見込みます。
- フルスクラッチ:既存のSaaSやパッケージでは実現できない完全独自の購入体験やシステム連携を追求する場合、約4〜8ヶ月以上と最も長期化します。
ASP・クラウドECのテーマを使う場合は、制作工数が抑えられるぶん、短期間での公開が可能です。
パッケージ・オープンソースをベースにする場合、ワイヤーフレームからデザインカンプの作成、レスポンシブ対応の検証まで一つずつ積み上げるため、テンプレート活用より工数が増えます。
ECサイト全般で見ると、リニューアルの平均的な所要期間は半年〜1年程度とされています。
目的設定〜公開までの標準的な工程別スケジュール
中規模のECリニューアル(3〜6ヶ月程度)を例にすると、標準的な工程は次のように進みます。
- 目的設定・課題抽出:なぜリニューアルが必要かを定め、現状の課題を洗い出します。約1週間です。
- 要件定義・制作会社の選定:約2〜4週間を要します。
- ワイヤーフレーム・デザイン制作:各ページのレイアウトや購入導線を決めるため、約1〜2ヶ月をかけます。
- コーディング・素材準備:デザインが固まった後、自社側での商品画像・コンテンツ素材の準備と並行して約1〜2ヶ月進めます。
- 最終テスト・切り替え・公開:約1〜2週間を充てるのが一般的です。
この段階では、スマートフォンでの見え方(レスポンシブデザイン)や重要情報の配置を丁寧に詰めます。
この工程配分を把握しておくと、どの段階にどれだけの社内リソースを割く必要があるかを、事前に見通せます。
UX/UI刷新特有の納期を左右する要因

デザインを主軸にしたECリニューアルには、通常のシステム開発にはない遅延要因があります。特に見落とされがちなのが、データ移行とデザイン確定の進め方です。
データ移行・301リダイレクトとカットオーバー設計
デザインを刷新すると、次の点で移行の作業が増え、遅れが出やすくなります。
- 商品画像の移行:新旧サイトで規定サイズやファイル名のルールが異なることが多く、一括トリミングツールで対応しきれない部分は膨大な手作業になります。
- データ整備の費用と期間:商品1点あたり500円〜2,000円程度の費用がかかるとされ、点数が多いほど期間も費用も膨らみます。
- 301リダイレクト設計:URL構造が変わる場合は、検索エンジンからの評価を引き継ぐために欠かせません。
商品データ・画像移行の難易度を過小評価すると、デザインは完成しているのにデータが整わず、公開できない事態を招きます。
リダイレクト設計を怠ると、リニューアル後にアクセス数や売上が激減するという取り返しのつかない事態につながります。そのため、自然流入の多いページを把握し、その設計にも相応の期間を確保する必要があります。
あわせて、切り替え直後は想定外の離脱や連携エラーが起きやすいため、年間で最もアクセスが落ち着く閑散期にカットオーバーを設定し、そこから逆算してスケジュールを引くのが鉄則です。

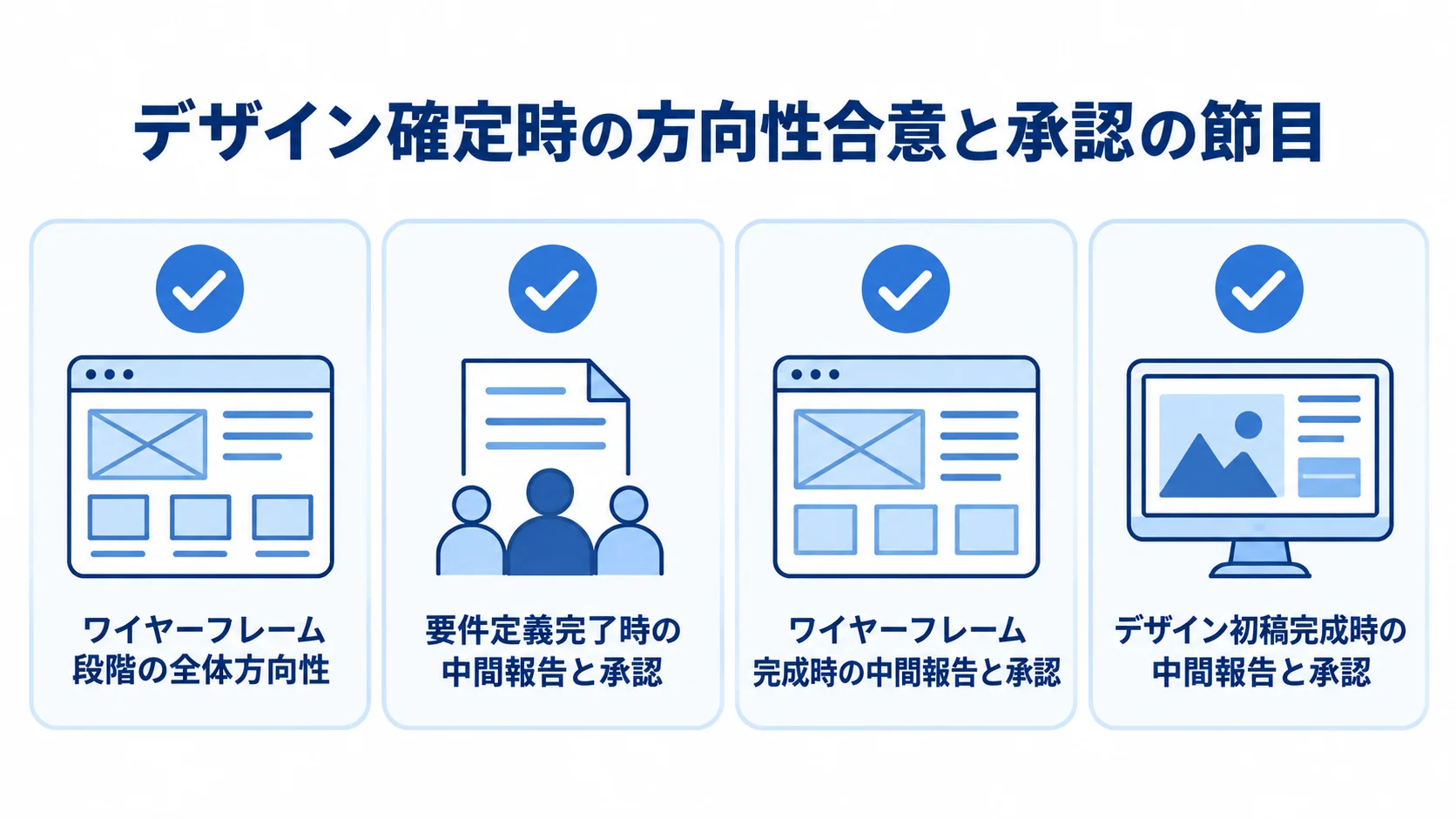

デザイン確定の「ちゃぶ台返し」防止と決裁者との合意形成
ECリニューアルの納期が伸びる最大の要因のひとつが、デザイン確定段階での大幅な方向転換、いわゆる「ちゃぶ台返し」です。関係者の好みや主観が入り込みやすいデザインでは、初稿完成後に役員や社長といった決裁者から根本的な修正指示が出ると、スケジュールが数週間単位で後戻りしてしまいます。
この事態を防ぐには、デザインに凝り始める前のワイヤーフレーム段階で全体の方向性を固めることが欠かせません。
そのうえで、「要件定義完了時」「ワイヤーフレーム完成時」「デザイン初稿完成時」という節目ごとに、決裁者へこまめに中間報告を行い、承認を得ながら進めます。デザインは主観が入りやすいからこそ、途中経過を関係者が見える形にし、後工程で大きな修正が出ない体制を最初に整えておくことが、納期を守る鍵です。

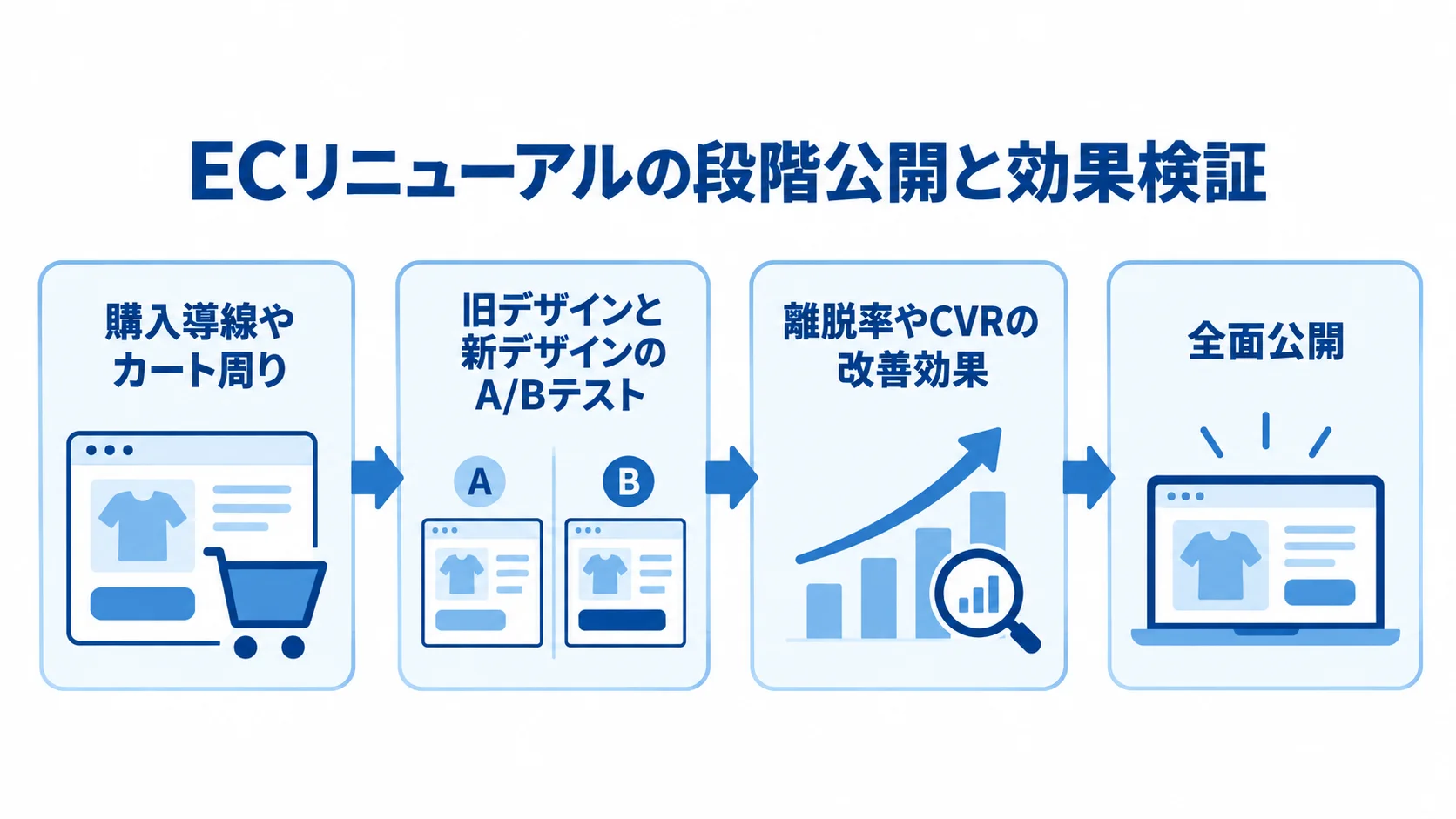

CVR改善を実現するための段階的リリース設計

ECリニューアルの目的が顧客体験やCVR改善である以上、全ページを一度に作り替えて公開すると、本当に効果があったのかを検証しづらくなります。
そこで、段階的なリリース設計を取り入れることが、納期短縮と効果検証の両立につながります。
MVPの優先度付けとA/Bテストを組み込んだ段階公開
ECリニューアルの成功確率を高める進め方として有効なのが、MVP(Minimum Viable Product)の考え方です。購入導線やカート周りなど、CVRへの影響が最も大きい優先度の高い機能から先に作り込みます。
全ページを一斉に切り替える前に、旧デザインと新デザインを一部の顧客セグメントに同時提示するA/Bテストを実施し、離脱率やCVRの改善効果をデータで確かめます。そのうえで全面公開に踏み切れば、「リニューアルしたのにCVRが下がった」という致命的な事態を未然に防げます。
この検証工程をスケジュールに組み込むと一見納期が延びるように見えますが、公開後の大規模な手戻りを防げる分、トータルではリスクの低い進め方になります。
閑散期カットオーバーの逆算スケジュール
年末商戦や大型セールの直後に公開が重なると、新レイアウトに不慣れな顧客の離脱やトラブル対応が通常業務の繁忙期にぶつかり、機会損失に直結します。
年間で最もアクセス・出荷量が落ち着く閑散期に公開日を置き、そこから要件定義・デザイン制作・コーディング・テストを逆算して組み立てます。CVR改善を狙うECリニューアルでも、この進め方が鉄則です。
あわせて、A/Bテストによる段階公開の期間も、この逆算スケジュールにあらかじめ織り込んでおきます。そうしておけば、公開直前になって検証期間が取れないという事態を避けられます。
納期を守るための発注前準備とパートナー選定
期間の目安や遅延要因を踏まえると、納期を守るには、発注前の準備と、デザイン領域の実績を重視したパートナー選定の両方が欠かせません。
要件概要書の盛り込み項目
発注前に、現状のデザイン・UI上の課題を、直帰率が高いページや離脱の多い導線などのアクセス解析データとともに整理します。そのうえで、リニューアルで実現したいブランドイメージやターゲット顧客像、移行対象となる商品データ・画像の点数と現状の品質を、要件概要書にまとめます。
発注側がビジネスカレンダーから逆算した希望公開時期を書き添えておくと、複数の制作会社や開発会社から、比較可能な見積もりとスケジュール提案を得られます。
この段階でテンプレート活用にとどめるか、オリジナルデザインを追求するかという方向性を、大まかにでも決めておくと、見積もり精度が大きく高まります。
UX/UIリニューアル実績を重視したベンダー選定
依頼先を選ぶ際は、EC開発の実績があるかだけでなく、デザイン刷新によってCVR改善や離脱率改善を実現した具体的な実績があるかを重点的に確かめることが大切です。
システム構築の技術力が高くても、ユーザビリティテストやA/Bテストの設計と分析に不慣れなベンダーに頼むと、見た目だけ新しくなり、数値が改善しないまま終わるリスクが高まります。
プロジェクト開始後は、デザイン・コーディング・データ移行それぞれの担当者を交えた週次の定例会議で、進捗と課題を見える形にします。さらに、全体工程に10〜20%程度のリスクバッファを組み込んでおくと、想定外の事象が起きても公開時期を守る備えになります。
まとめ
ECリニューアルの開発期間は、デザイン規模によってテンプレート活用の約1〜2ヶ月から、フルスクラッチの約4〜8ヶ月以上まで変わります。UX/UI刷新では、データ移行や301リダイレクト、デザイン確定の遅れが納期を左右します。
ECのモダナイゼーションはHOW、EC刷新はWHY/WHEN、EC更改は期限管理を扱うのに対し、ECリニューアルは顧客からどう見えるかという体験とデザインを起点にします。なお、目指す独自性の度合いによって、スケジュールは大きく変わります。
データ移行や301リダイレクト、閑散期のカットオーバーといった遅延要因をあらかじめ織り込みます。そのうえで、A/Bテストを組み込んだ段階公開によってCVR改善効果を検証しながら、デザイン刷新の実績がある信頼できるパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・ECリニューアルの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・Webサービス開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
