ERP導入の開発期間・スケジュール・納期について

ERP導入は、業務の整理、標準機能との適合、移行・教育・稼働判定の順に進めると手戻りを防げます。期間は企業規模や導入方式で大きく変わり、本稼働後の定着期間も含めて見ておく必要があります。

検索すると、ERPコンサルや個別製品の記事も見つかりますが、それらは製品別の内容です。

▼全体ガイドの記事
・ERP導入の完全ガイド

ERP導入の位置づけ(ERPコンサル・個別パッケージ導入との違い)

ERP導入は、選定済みのパッケージを自社の業務に組み込み、本稼働まで進めるプロジェクトです。期間を見積もるには、まず対象範囲を明確にしておく必要があります。

導入には、現状業務の可視化から、業務の標準機能への適合、データ移行、現場への定着までが含まれます。

期間の見積もりは、この範囲を理解するところから始まります。工数の大半は製品選びではなく、選定後の業務適合やデータ移行、現場への定着に集中するため、ここを読み違えると見積もりも外れかねません。

ERP導入プロジェクトの定義と本記事が扱うスコープ

取り上げるのは、製品名や機能に左右されない、導入プロジェクト共通の進め方です。

  • 業務の整理:現行業務・システムを可視化し、As-Is分析とTo-Be設計であるべき姿を描く。
  • 機能との適合:To-Be要件をERP標準機能と照合する、フィット&ギャップ分析。
  • 稼働準備:既存システムからの移行、業務標準化、教育・段階展開、稼働判定まで。

標準工程は、SAPやOracle、国産クラウドERPなど、製品の種類にかかわらず発生します。

ERPコンサル・abas/Epicorのような個別パッケージ実装との役割の違い

期間を見積もるときは、選定支援や特定製品の実装と、導入プロジェクト自体を分けて考える必要があります。

  • ERPコンサル:発注側に立つ第三者として、選定判断と選定後のPMOを支援する。
  • 本記事のERP導入:選定が終わったパッケージを、実業務に組み込む実行工程。
  • 個別製品の記事:abas ERPやEpicorの固有機能、業界特化の実装について扱う。

ERPコンサルは、現状評価と要件整理を経てRFPを作り、ベンダーを比べるところまで選定を支えます。発注企業の側に立つ第三者的なサービスです。

この記事が個別製品の機能名や実装技術に踏み込まない点は、初期に共有しておくと、依頼範囲の認識違いを防げます。

ポイント

期間を見積もるときは、製品選定だけでなく、業務適合から定着までを一続きで考えます。工数の大半は選定後の作業に集中するため、そこに時間を割いて見込むことが大切です。

ERP導入プロジェクトの標準的な6ステップと期間の全体像

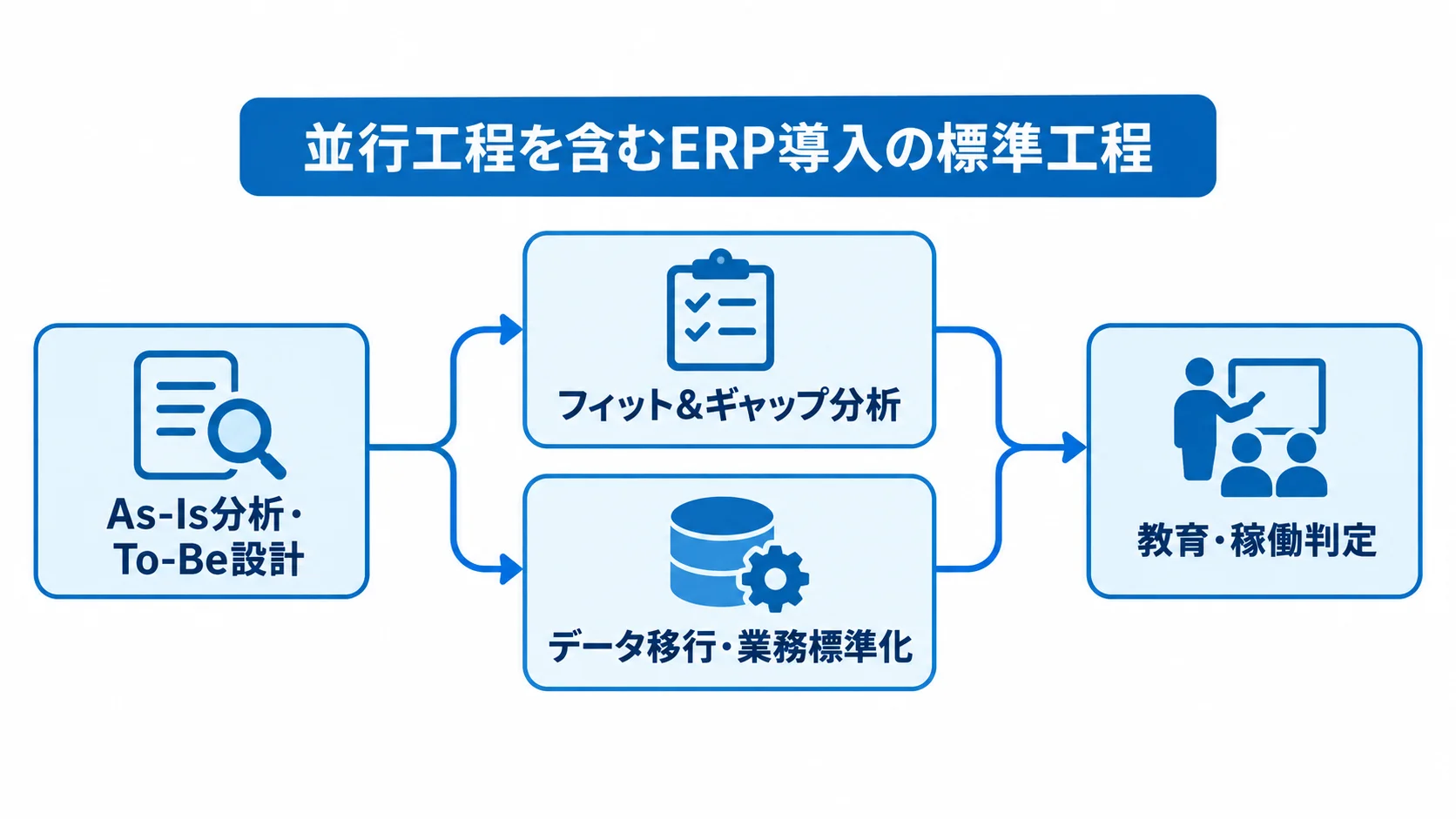

As-Is分析から稼働判定までの4工程を、並行する作業を含む流れ図で示した図。
工程を単純な足し算にせず、重なりを含めて期間を考える構成です。

標準の6ステップを順に押さえると、ERP導入のスケジュールを見通しやすくなります。

工程は一直線に進むとは限りません。たとえば、業務標準化はフィット&ギャップ分析と並行して進みます。

ユーザー教育も、データ移行のリハーサルと並行して進みます。前半と後半に分けて、それぞれの内容と期間の目安を示します。

前半(As-Is分析・To-Be設計、フィット&ギャップ分析)

前半では、現行業務を可視化したうえで、あるべき姿がERP標準機能とどの程度合うかを確かめます。

  • As-Is分析:業務フローとシステムの利用状況を、現状として描き出す。
  • To-Be設計:あるべき業務プロセスと、そこで必要な要件を決める。
  • フィット&ギャップ分析:標準機能でまかなえる範囲と、開発が必要な部分(ギャップ)を切り分ける。

要件定義(As-Is/To-Beの整理)には1〜2ヶ月、続くシステム設計には2〜3ヶ月程度が、標準的な目安です。

現在のやり方が最適かをゼロベースで問い直したうえで、競争優位性に直結する部分以外は標準機能に合わせる、Fit to Standardを原則とします。

この判断を曖昧にしたまま進めると、後工程の追加開発が膨らみます。さらに、アドオン開発が増えると、期間と費用の両方を圧迫します。

後半(データ移行、業務プロセス標準化、教育、稼働判定)

後半では、データ移行、業務標準化、教育、稼働判定を進めます。各工程で備えておくことが、安定した稼働を支えます。

  • データ移行:検証方法を定めたうえで、リハーサルを複数回行う。
  • 業務標準化:現場のキーパーソンを、初期の段階から巻き込む。
  • 教育・展開:階層別の教育と、マニュアルや実践環境の整備。
  • 稼働判定:受入テスト(UAT)の結果をもとに、リリースの可否を決める。

移行の対象は既存システムのマスタデータや取引データです。移す前に、データクレンジングで重複や不要なデータを整理し、移行データの検証方法も定めておきます。

フィット&ギャップ分析と並行して進む移行は、導入のなかで最もリスクが高い工程です。特に、複数のシステムに分散した長年のデータでは、統合作業だけで4ヶ月を要した事例があります。

業務プロセス標準化は、業務をシステムに合わせる転換です。だからこそ、現場と合意を重ね、現場が選び検証したシステムとして進めることが定着の鍵になります。

全社一斉のビッグバン導入より、特定の部門や機能から始める段階展開のほうが有効です。

中堅規模の場合、6ステップ全体でおおむね6ヶ月〜1年が標準的な目安になります。

ポイント

工程は一直線に進まないため、各工程の期間を単純に足し合わせると実態からずれます。並走する工程の重なりまで含めて、全体の期間を組みます。

企業規模・導入方式別の期間目安

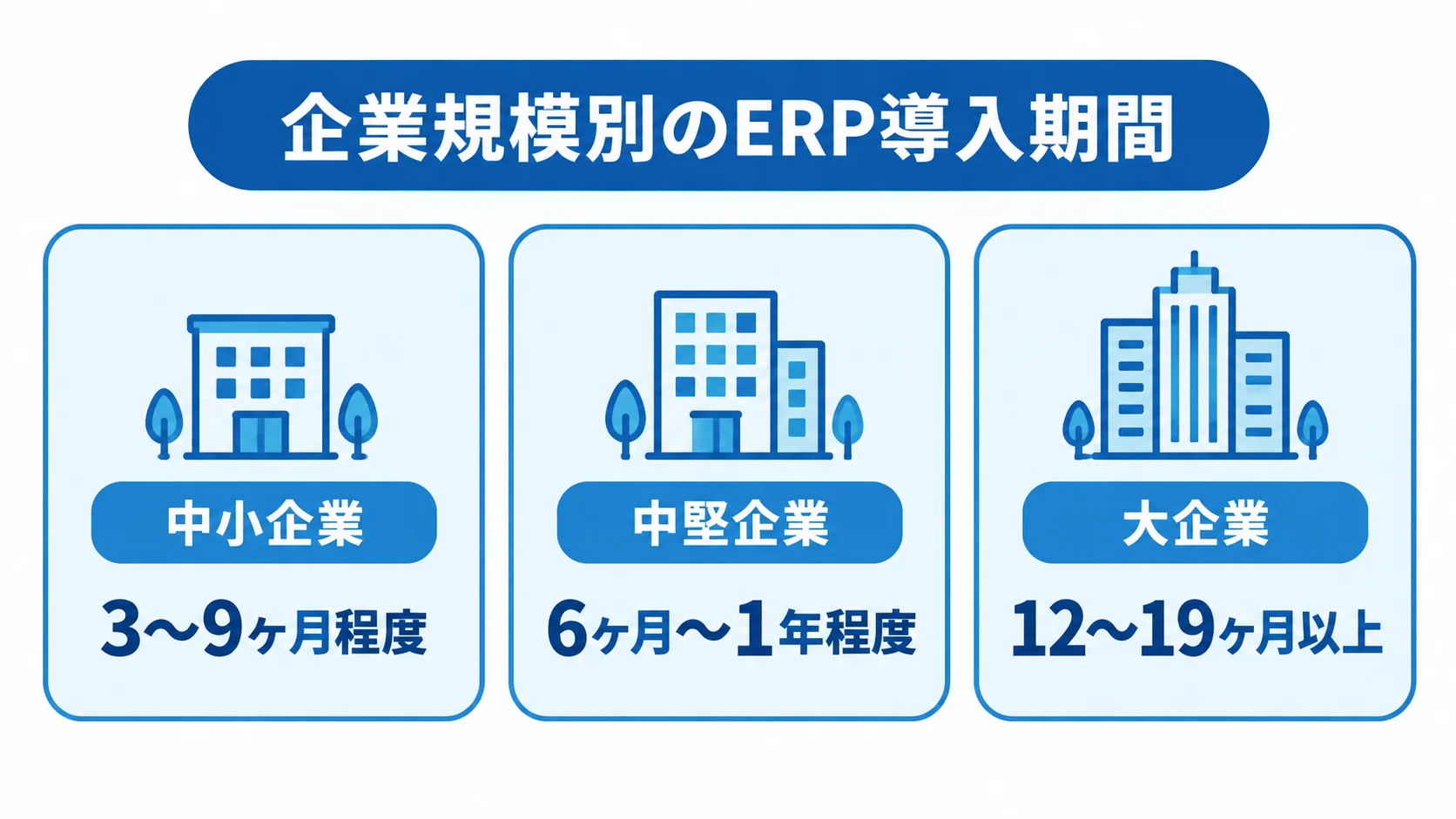

中小企業・中堅企業・大企業のERP導入期間の目安を3枚のカードで示した図。
規模が上がるにつれて、計画に見込む期間も長くなります。

6ステップの流れは共通でも、実際の期間は企業規模と導入方式で大きく変わります。

対象業務、拠点数、意思決定に関わる人数によって、必要な期間には数倍の開きが生じます。

中小企業・中堅企業・大企業の期間目安

期間の目安は、従業員数や対象業務の広さによって異なり、企業の規模ごとに次のように分かれます。

  • 中小企業:従業員数十名規模で、3〜9ヶ月程度です。
  • 中堅企業:従業員100名〜500名程度で、6ヶ月〜1年程度です。
  • 大企業:従業員500名〜1,000名以上で、12〜19ヶ月以上の場合があります。

中小企業では、クラウド型ERPを標準機能中心に導入するケースが多く、As-Is分析・To-Be設計の対象も限られます。そのため、短期間で進めやすい規模です。さらに、ギャップがあっても業務を変えやすく、期間を圧縮できます。

中堅企業は、会計・生産管理・販売管理など複数の領域を横断するため、期間を見込んでおく必要があります。

大企業では、部門・拠点ごとの業務分析に時間がかかり、移行の対象データも膨大になります。

ビッグバン導入とスモールスタート(段階導入)の期間差

切り替えの範囲と並行運用の負担が、導入方式ごとのスケジュールに影響します。

  • ビッグバン導入:停止リスクに備えて、広範なテストとリハーサルが必要になる。
  • スモールスタート:教育資料や移行で見えた課題を、次の展開に活かせる。

ビッグバン導入は、切り替えそのものは短く見えても、稼働判定の基準を満たすまでに想定以上の時間がかかりがちです。

段階導入は手戻りが少なく、全体として納期を守りやすい傾向があります。一方で、新旧システムや複数部門の併存期間が生じるため、二重運用の負荷を計画に織り込む必要があります。

併存期間中は、データ整合性の確保も必要です。

ポイント

同じ企業規模でも、対象業務や拠点数、意思決定に関わる人数によって必要な期間は大きく変わります。ビッグバン導入か段階導入かも、期間の差を生みます。

稼働判定(Go-Live判定)と定着フェーズを見据えたスケジュール設計

ERP導入で目指すのは、システムが定着して業務が回り始めることです。稼働日は、その途中にある節目です。

稼働判定を通過した時点で完了と考えると、稼働後の対応工数を見込めず、現場が混乱することがあります。

受入テスト(UAT)を根拠とした稼働判定の基準・体制

稼働判定では、本番前の受入テスト(UAT)の結果をもとに、リリースの可否を判断します。

  • 発注側が主体:業務の責任を負う関係部門が検証する。
  • 業務を網羅:各部門の業務シナリオを、もれなく確認する。
  • 基準を明文化:数値やチェックリストで、判定基準を定める。

パートナー企業に任せきりにせず、関係部門全員が合意できる判定手順を事前に設計しておくと、稼働後のトラブルを防げます。

ある案件では、主要プロセスをサンプリング検証にとどめたため、維持すべき社内ルールへの対応確認が甘くなりました。その結果、本番後に勘定科目データが重複し、決算訂正になった事例が報告されています。

本稼働後の定着フェーズ(3〜6ヶ月、長ければ1年)の見込み

本稼働後も、現場に定着するまでには一般的に3〜6ヶ月、長ければ1年程度かかります。

  • 問い合わせ対応:稼働直後に集中する質問やエラーへの対応。
  • 支援体制:委託費と社内担当者の専任工数の確保。
  • 連携の安定:周辺システムとの運用期間も、あわせて見込む。

大手企業の基幹刷新では、会計の稼働から、生産管理・販売管理を担う周辺システムとの連携が安定するまで、半年以上かかった事例があります。

定着まで含めて期間を設定すると、現実的な納期につながります。

ポイント

稼働判定を完了の合図とみなし、定着の期間を計画から外すと、稼働後の対応で現場が混乱します。稼働判定は、関係部門が合意した基準に沿って行うのが基本です。

納期を左右する要因と遅延対策

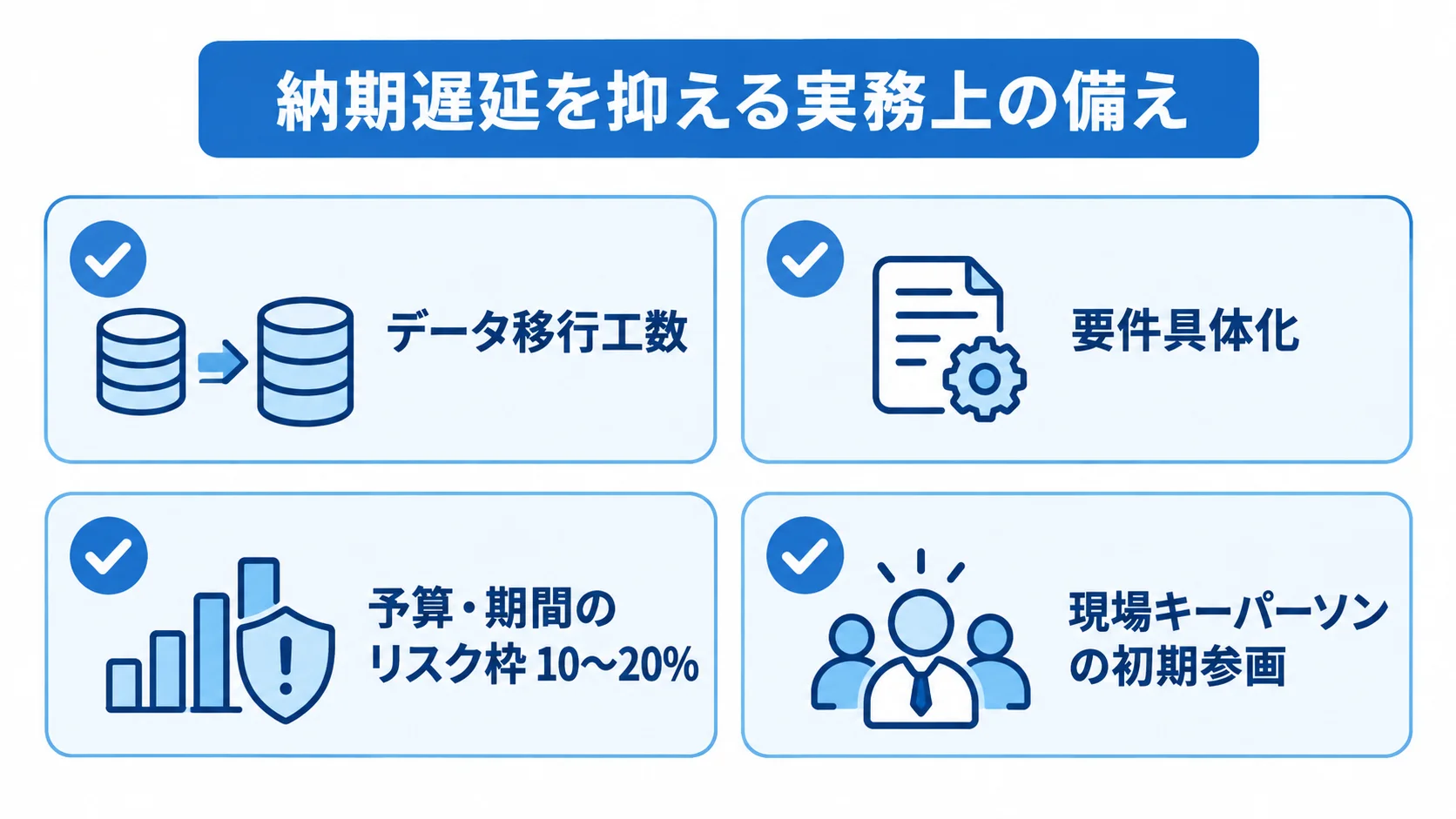

データ移行工数や要件具体化など、納期遅延を抑える4つの備えをカードで示した図。
早い段階で備えを計画へ織り込むと、後工程へのしわ寄せを抑えやすくなります。

納期の遅れの多くは、6ステップのいずれかを軽く見たことから起こります。

特に影響の大きい要因と、その実務上の対策を順に見ていきます。

データ移行の過小評価とスコープクリープ

データ移行は単純なコピー作業と思われがちですが、工数を読みづらい高リスクの工程です。

  • 移行工数を見込む:分散したデータの整理と統合にかかる時間を、計画に入れる。
  • 要件を具体化:要件定義に時間と人員を割き、現場へ詳しく聞き取る。
  • リスク枠を確保:予算・期間の10〜20%程度を、備えに充てる。

分散したデータの整理・統合に数ヶ月単位を要することもあります。当初の計画に含めないと、そのしわ寄せが後工程に出ます。

要件が曖昧だと、開発やテストの途中で「業務に合わない」「あの機能も必要」といった追加要件が続き、スコープクリープを招きます。

現場巻き込み不足と業務プロセス標準化への抵抗

現場の参加が足りないと、標準化への合意に時間がかかり、納期に影響します。

  • 初期から参画:現場のキーパーソンを、プロジェクト体制に加える。
  • 記録の徹底:仕様の変更は、変更要求(Change Request)として起票する。
  • 合意形成:追加工数とスケジュールの変化を評価する。

情報システム部門だけで進めると、「以前のExcelの方が使いやすい」と現場に反発されることがあります。入力が滞れば、データが蓄積されず、稼働後にシステムが形骸化するおそれもあります。

現場が選び検証したシステムとして合意を図ると、着地点のない議論で停滞することを防げます。

ポイント

移行、要件、現場の合意のどれかを軽く見ると、納期は遅れやすくなります。移行工数と予算・期間の10〜20%程度の備えを、初めから計画に入れておくことが対策の出発点です。

まとめ

ERP導入は、製品の選定や個別製品の実装と区別して、共通の標準工程を進めるプロジェクトです。

工程は、As-Is分析・To-Be設計から始まり、稼働判定まで6ステップで進みます。

期間の目安は、中小企業のクラウド型導入で3〜9ヶ月、中堅企業で6ヶ月〜1年です。

大企業では12〜19ヶ月以上になる場合があります。さらに、稼働後の定着にも3〜6ヶ月、長ければ1年かかります。

納期を守るには、移行工数を見込み、要件定義に人員を割いたうえで、現場を初期から巻き込んで業務標準化への合意を図ることが欠かせません。

パッケージの選定だけでなく、導入方法も理解しておくことが大切です。そのうえで、実績のあるパートナーと現実的な予定を描きましょう。

▼全体ガイドの記事
・ERP導入の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
