基幹システム/ERPのモダナイゼーションでは、上流工程に4〜7ヶ月程度、段階的な実装に約6〜18ヶ月が目安です。稼働後も6〜12ヶ月の定着化期間が必要で、移行アプローチによって全体の長さは大きく変わります。
▼全体ガイドの記事
・基幹システム/ERPのモダナイゼーションの完全ガイド
- 対象範囲:企業の背骨となる全社の基幹システム(会計、人事給与、生産管理など)
- 期限:SAP ECCの保守終了など、制度や旧環境による締め切り
- 移行計画:業務を止めず、段階的に刷新する進め方
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
基幹システム/ERPのモダナイゼーションの対象範囲と2027年問題
基幹システム/ERPのモダナイゼーションの開発期間を正しく見積もるには、まず対象範囲を明確にしておく必要があります。同じ「モダナイゼーション」でも、総論的な手法解説と全社の基盤の刷新とでは、プロジェクトの重みがまったく異なります。
対象を全社の背骨システムに限定する理由
「システムのモダナイゼーション」の総論記事は、リホストからリプレースまでの5つの手法を、対象システムの種類を問わず横断的に解説するものです。一方、基幹システム/ERPのモダナイゼーションは、会計、人事給与、生産管理など、全社の業務データが集まる基幹システムに対象を絞ります。
基幹システムが停止すれば、受発注や請求、給与計算といった企業活動そのものが止まりかねません。全社影響度の大きさとダウンタイム許容度の低さこそが、他のモダナイゼーション案件よりも一段大規模で高難度なプロジェクトにしている最大の理由です。
また、ゼロから構築する新規導入とは前提が異なり、本記事が扱うのは、稼働中で老朽化した基幹システムやERPパッケージの旧バージョンを、業務を止めずに作り替えるブラウンフィールドです。
2027年問題とインボイス制度・電子帳簿保存法という期限プレッシャー
基幹システム/ERPのモダナイゼーションが他の案件と決定的に違うのは、明確な「期限」があることです。国内で広く使われてきたSAP ECC6.0は、EHP5以下が2025年12月末で標準保守がすでに終了しており、EHP6以上も2027年末に標準保守が終了する予定です。
2028年以降は、基準保守料金に2%の追加費用を支払うことで、2030年末まで延長保守を受けられます。ただし、これはあくまで一時的な延命措置にすぎず、「2027年問題」への対応としては、最終的にモダナイゼーションが避けられません。
加えて、インボイス制度や電子帳簿保存法といった法改正のたびに、老朽化した基幹システムへの改修費用(対応費用)が積み上がります。その結果、IT予算の大半が過去の資産の維持に消える構造的な課題も指摘されています。基幹システムは会計・税務処理の中核を担うため、この期限プレッシャーは一般の業務システムより強く働き、開発期間の計画段階から外部要因を織り込んでおくことが欠かせません。

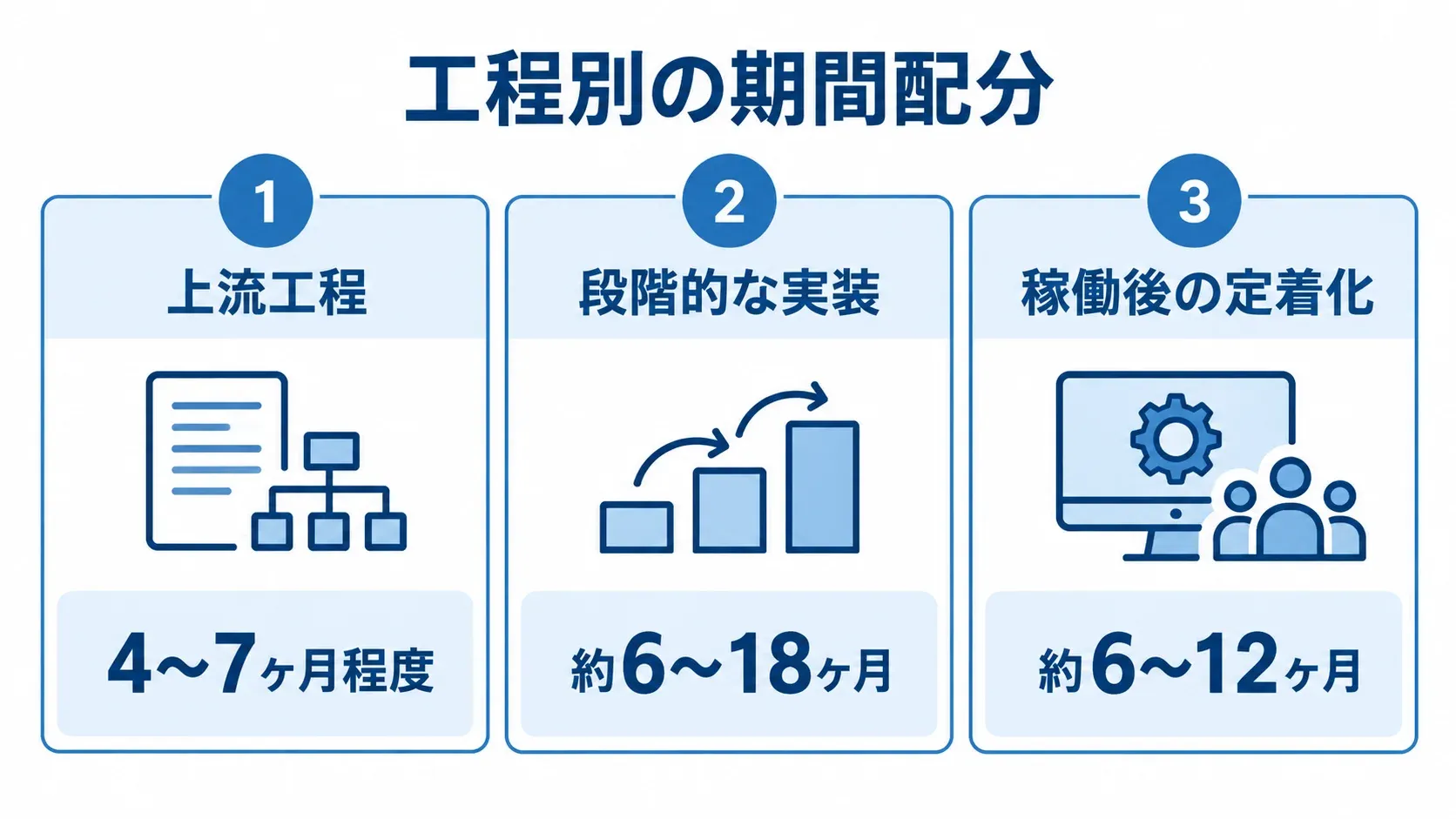

開発期間・スケジュールの全体像(工程別の期間配分)

基幹システム/ERPのモダナイゼーションでは、実装の前後にある上流工程と、稼働後の定着化フェーズまで含めて全体スケジュールを描く必要があります。また、全社影響度が大きいぶん、各工程で確保する期間も、新規導入や単一部門のシステム刷新より長めに見積もります。
現状アセスメント〜移行アプローチ選定までの上流工程
上流工程は、一般に3つのステップで進みます。まず現状アセスメントと分析に約2〜3ヶ月、次に目標設定と移行対象の優先順位決定に約1〜2ヶ月をかけます。最後の方針・移行アプローチの決定とベンダー選定には、約1〜2ヶ月が目安です。
現状アセスメントでは、既存のIT資産やアプリケーション構造、モジュール間の依存関係を洗い出し、どこにどれだけ技術的負債があるかを数値にします。目標設定では、保守コストの削減率や機能開発のリードタイム短縮といった定量的なKPIを定め、どのモジュールから着手するかを決めます。
方針決定では、後述するグリーンフィールド・ブラウンフィールド・ブルーフィールドのどれを採用するかを決めます。基幹システムは、この上流工程だけで合計4〜7ヶ月程度を要することが多く、ここを省いて実装を急ぐと、対象範囲や移行アプローチの選定を誤りかねません。その結果、後工程で全社規模の大きな手戻りが起きるリスクが高まります。
段階的実装〜稼働後の定着化までの期間
計画が固まったあとの段階的な実装フェーズは、約6〜18ヶ月が目安です。ただし、この期間は選ぶ移行アプローチと対象モジュールの範囲によって大きく変わります。
全社の基幹システムを一度にすべて刷新する「ビッグバン方式」は、テスト規模が膨大になり、リスクが高すぎます。そのため、業務影響の小さい周辺モジュールから段階的(インクリメンタル)に移行を進めるのが基本です。
本番稼働のあとも、プロジェクトはまだ続きます。移行後の約6〜12ヶ月は、クラウドコストや運用監視体制の設計を進めつつ、各部門の教育とITガバナンスの社内定着を図る期間です。基幹システムは会計の月次・四半期・年次の締め処理など業務サイクルが多岐にわたるため、定着化を見積もりに含めずに「本番稼働=完了」とみなすと、定着までの期間を大きく過小評価してしまいます。

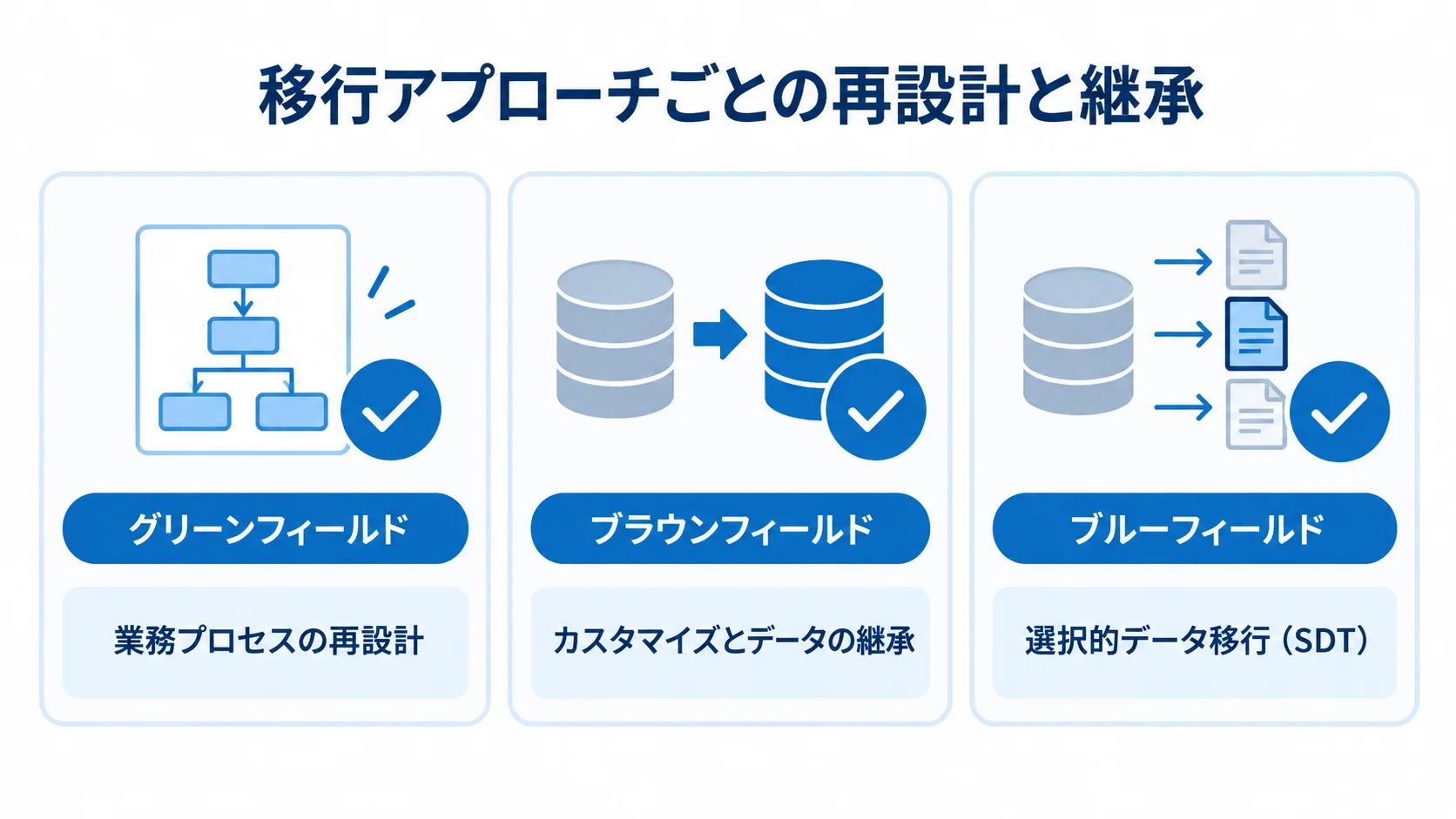

移行アプローチ別に見る期間の違い(グリーンフィールド・ブラウンフィールド・ブルーフィールド)

大規模ERPの刷新では、SAP ECCからS/4HANAへの移行に代表される「グリーンフィールド」「ブラウンフィールド」「ブルーフィールド」という3つの移行アプローチが広く使われます。これらは、総論記事の5つの手法を基幹ERP特有の文脈に落とし込んだ区分と捉えられ、どれを選ぶかによって開発期間は大きく変わります。
業務刷新を伴うグリーンフィールドの期間
グリーンフィールドは、既存の業務プロセスやカスタマイズを前提とせず、新しいERPの標準機能に業務を合わせて一から再設計する「クリーンな新規スタート」のアプローチです。また、過去の業務データは必要な履歴だけを移行し、既存のアドオンは基本的に標準機能へ置き換えます。
総論記事の「リビルド」に近い性質を持つため、業務要件の再定義から関係者の合意まで多くの時間を要します。期間の目安も総論のリビルドと同様に12〜30ヶ月級で、長期プロジェクトになりやすい点に注意が必要です。
ただし、老朽化したアドオンを一掃し、将来の拡張性を最大化できるというメリットがあります。そのため、業務プロセスそのものを見直すFit to Standardの好機として、長期化を許容してでもグリーンフィールドを選ぶ企業も少なくありません。
既存継承のブラウンフィールドと折衷のブルーフィールドの期間
ブラウンフィールドは、既存システムをその場でシステムコンバージョンし、カスタマイズとデータをほぼそのまま引き継ぐアプローチです。業務プロセスの再設計を伴わない分、総論記事の「リプラットフォーム」に近い性質を持ち、期間の目安は数ヶ月〜10ヶ月程度と、比較的短期で済むケースが多くなります。
ただし、既存の技術的負債やアドオンをそのまま持ち込むため、稼働後の保守性には課題が残りやすい点がトレードオフです。一方、ブルーフィールドは、一部の業務プロセスやデータだけを選別して移行する「選択的データ移行(SDT)」と呼ばれるハイブリッド型で、期間はグリーンフィールドとブラウンフィールドの中間になるのが一般的です。
業界動向として、2026年時点では組織の約48%がブルーフィールド/SDTを選択しており、グリーンフィールドを上回る主流の移行アプローチになりつつあるとされています。自社にとって「どこを再設計し、どこを引き継ぐか」の見極めが、期間見積もりの精度を大きく左右します。

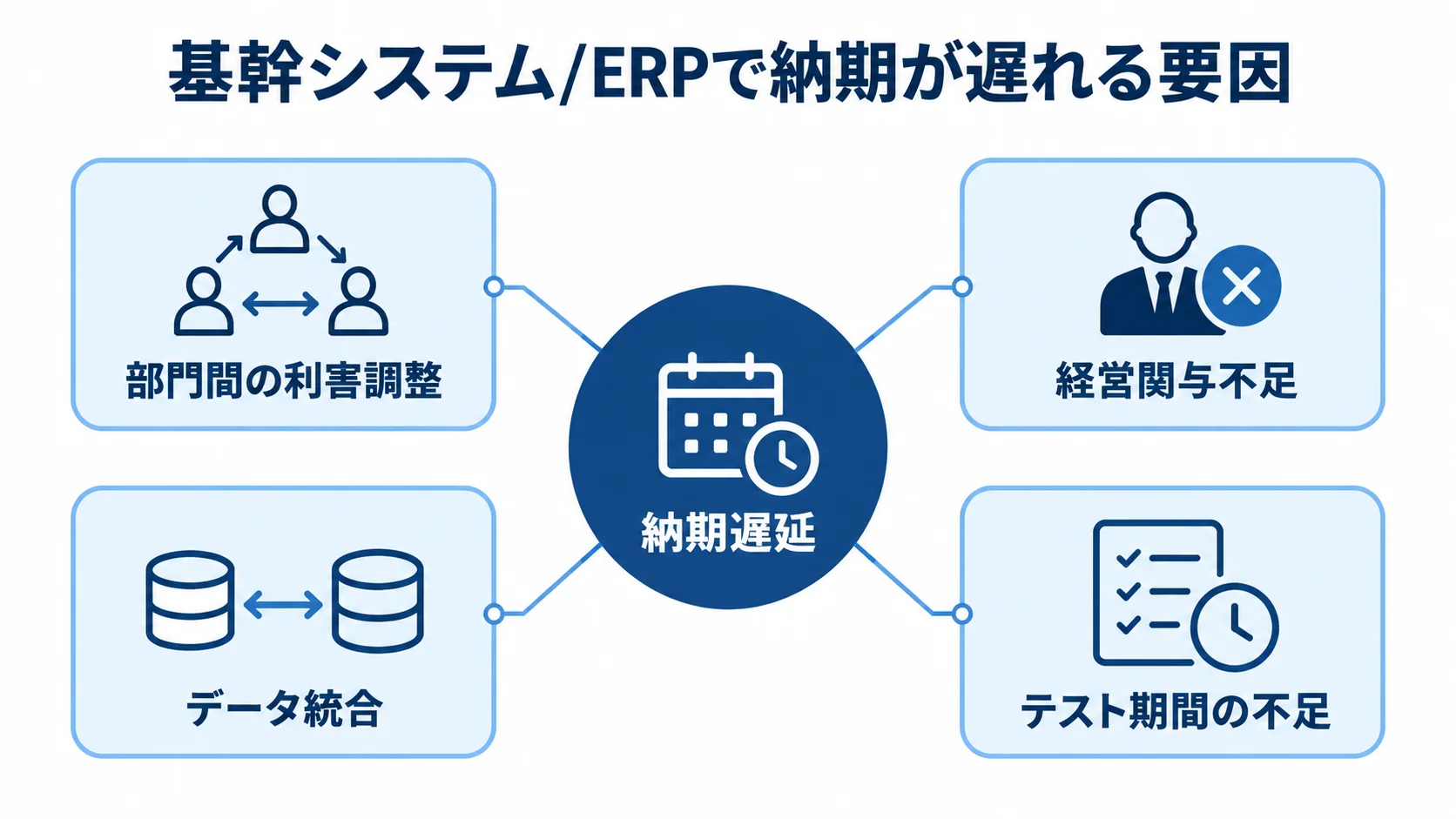

基幹システム/ERP特有の納期遅延要因

基幹システムは企業全体を横断して使われるため、単一部門向けの業務システムとは異なる要因でプロジェクトが停滞しがちです。その結果、納期遅延を招きやすくなります。
全社部門を横断する要件調整と経営関与不足
基幹システム/ERPのモダナイゼーションは業務プロセスの大規模な変革を伴うため、各部門の利害調整が難航しがちです。経営層が「情報システム部門に任せきり」の姿勢をとると、現場の抵抗や部門間の調整不足が生じ、プロジェクトが長期化します。
特にFit to Standardの方針を採る場合、各部門が長年慣れ親しんだ独自の業務ルールを標準機能に合わせて変える必要があります。そのため、現場の反発が最も強く出やすい局面でもあります。
対策としては、経営トップが移行アプローチの選定段階から各部門のキーパーソンを巻き込み、リーダーシップを発揮することが重要です。また、定例会議には決裁者を月1回以上参加させ、合意事項・宿題・期日・責任の4点を議事録に残しながら、その場で意思決定を進めることで、後工程の手戻りを防げます。
データ移行・並行稼働と法改正期限の板挟み
過去のデータが複数のシステムに分散している場合、データ統合には想定外の工数がかかります。たとえば、従業員200名規模の商社では、20年分の顧客データが3つのシステムに分かれていたため、事前のデータ統合作業だけで4ヶ月を要した事例もあります。
基幹システムは会計・税務処理を担うため、既存の会計データや取引履歴を正確に移行できなければ、決算処理そのものに支障が出るおそれがあります。そのため、移行検証には特に慎重な期間の確保が必要です。さらに厄介なのは、この検証に時間をかけたい一方で、SAP ECCの保守期限やインボイス制度・電子帳簿保存法といった法改正対応の期限が固定的に迫ってくることです。
その結果、法改正対応の期限から逆算してスケジュールを引くと、十分なテスト期間を確保できないまま本番稼働を迎えるケースが後を絶ちません。期限が迫っている場合ほど、対象範囲を絞り込み、優先度の低いモジュールを後続フェーズに回す判断が求められます。
納期を守るための実務的な進め方
期間の目安や遅延要因を踏まえると、基幹システム/ERPの納期を守るには、発注前の準備と、プロジェクト開始後の段階的な進め方の両方が欠かせません。
トランシェ方式・インクリメンタル方式による段階移行の設計
基幹システムの全モジュールを一度に一斉稼働させる「ビッグバン方式」は、テスト規模が膨大になり、エラーの特定が事実上不可能になります。その結果、稼働直後に業務停止を伴う致命的な障害を引き起こすリスクが高まります。
ある製薬会社大手は、グローバル展開するSAPを中心とした基幹システムを、システム群ごとに適切なビジネス価値の塊(トランシェ)に分けました。そのうえで、段階的に移行・再構築する「トランシェ方式」を採用しました。業務要件の明確化とデータ統合プロセスの効率化を進めたことで、大規模な全社基幹システムの刷新でありながら、わずか約12ヶ月での本稼働に成功しています。
また、新旧システムの並行稼働期間を設け、実データで両者を同時に動かしながら動作を確認する進め方も、遅延リスクを抑える有効な手段です。さらに、対象範囲を適切に分割し、優先順位をつけられるかどうかが、基幹システムのスケジュール管理の成否を分けます。
発注前の準備と依頼先選定のポイント
発注前に要件概要書をまとめておくと、複数のベンダーから比較しやすい見積もりとスケジュール提案を得られます。要件概要書には、対象業務の範囲や移行対象データ、周辺システムとの連携に加え、法改正対応の期限から逆算した希望稼働時期を書きます。あわせて、会計・生産・販売・人事といった部門それぞれから、意思決定権を持つキーパーソンを、プロジェクト体制に組み込んでおくことも欠かせません。
依頼先を選ぶ際は、対象となるERPパッケージや旧バージョンの実績、いずれの移行アプローチにも対応できる提案力、自動変換ツールの活用実績を確認しましょう。
プロジェクト開始後は、週次などの定例会議で進捗と課題を一覧にし、仕様変更の申し出があった場合は、口頭で済ませず変更要求として起票するルールを徹底します。さらに、全体工程に10〜20%程度のリスクバッファを組み込んでおくと、想定外の事象が起きても稼働時期を守りやすくなります。
まとめ
工程別の期間配分と移行アプローチ別の違いを押さえると、開発期間の全体像をつかみやすくなります。基幹システム特有の遅延要因と納期を守る進め方も合わせて確認しておくと安心です。
上流工程は4〜7ヶ月程度かかります。一方、実装期間は、業務を再設計するグリーンフィールドの12ヶ月超から、既存を引き継ぐブラウンフィールドの数ヶ月〜10ヶ月程度まで、アプローチによって幅があります。加えて、稼働後も6〜12ヶ月の定着化期間が必要です。
SAP ECCの2027年問題や法改正対応の期限が迫るなかで、要件調整と慎重なデータ移行の検証を両立させることが、最大の論点です。ビッグバン方式を避け、トランシェ方式やインクリメンタル方式で段階的に移行を進めつつ、実績豊富なパートナーに早めに相談することをお勧めします。
▼全体ガイドの記事
・基幹システム/ERPのモダナイゼーションの完全ガイド
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
