基幹システム/ERPリアーキテクチャの完全ガイド

基幹システム/ERPのリアーキテクチャは、業務課題と移行リスクに合わせて手法を選び、段階的に進める取り組みです。費用、データ、運用まで含めて計画します。

経済産業省の試算では、レガシーシステムの維持継続によって2025年以降に最大12兆円/年の経済損失が生じるリスクがあるとされています。

▼関連記事一覧

基幹システム/ERPリアーキテクチャの全体像

基幹システムとは、企業の中核業務(会計・人事・生産管理・販売管理・購買管理など)を支えるシステムの総称です。日本では独自に開発されたスクラッチ型の基幹システムも多く、これらを含めて「基幹システム」と呼ばれます。

ERP(Enterprise Resource Planning)は、これらの業務を統合管理するパッケージソフトウェアです。SAP S/4HANA、Oracle ERP Cloud、Microsoft Dynamics 365などが代表的な製品として知られています。

リアーキテクチャとは、既存システムのアーキテクチャ(構造・設計)を抜本的に見直し、現代のビジネス要件・技術標準に合わせて再設計・再構築するプロセスです。単なるバージョンアップや機能追加とは異なり、システム全体の構造を見直すことで、スケーラビリティの向上、保守性の改善、業務プロセスの最適化を同時に実現します。

ERPのサポート終了対応(SAP ECC 2027年問題など)を契機に、リアーキテクチャを検討する企業が急増しています。

基幹システムが抱える問題とビジネスへの影響

老朽化した基幹システムは、ビジネスにさまざまな影響を及ぼします。IPA(情報処理推進機構)の調査では、国内企業のIT予算の約80%が既存システムの維持・運用に費やされ、新規投資に回せるリソースが慢性的に不足していることが明らかになっています。

老朽化した基幹システムでは、次のような問題が具体的に挙げられます。

  • システムのブラックボックス化:ドキュメントの欠如・属人化
  • 技術的負債の蓄積:バグ修正・機能追加コストの増大
  • データのサイロ化:部門間でのデータ連携困難
  • 最新技術との統合障壁:クラウド・AIなどを取り込みにくい
  • セキュリティリスクの増大

ERPでは、SAPがERP 6.0(ECC)の主流サポートを2027年末に終了することが決定しており、国内のSAPユーザー企業は2万社以上といわれています。S/4HANAへの移行が未完了の企業は、延長サポート料金(通常の約2倍)を払い続けるか、サポート切れのリスクを抱えて運用するかの二者択一を迫られます。

Oracle E-Business Suiteのサポート終了やDynamics NAVからDynamics 365への移行も含め、今すぐ着手すべき経営課題です。

リアーキテクチャの種類と選択基準

基幹システムのリアーキテクチャには複数のアプローチがあり、代表的な手法は5つあります。①Lift and Shift(リホスト):既存システムをほぼそのままクラウドに移行する手法です。最も低リスクですが、長期的なメリットは限定的です。②リプラットフォーム:アーキテクチャの一部を最適化しながら、クラウドに移行します。

③リファクタリング:コードの構造を改善しながら、機能は維持します。④リアーキテクト(再設計):アーキテクチャをゼロから設計し直す、最も抜本的なアプローチです。⑤リプレイス(ERP移行):SAP ECCからS/4HANAへの移行のように、別の製品・バージョンへ切り替えます。スクラッチ型の基幹システムであれば、マイクロサービスアーキテクチャやAPIファースト設計への転換が現代的な選択肢になります。

アプローチの選択は、技術的負債の深刻さ、業務要件の変化度、予算、タイムライン、社内のIT人材リソースによって異なります。ERPの場合は、ベンダーのロードマップ(SAPならS/4HANA、OracleならFusion ERP)への移行が中心となり、フィット&ギャップ分析で「標準機能への業務適合」か「アドオン開発」かを見極めます。

基幹システム/ERPリアーキテクチャの進め方(概要)

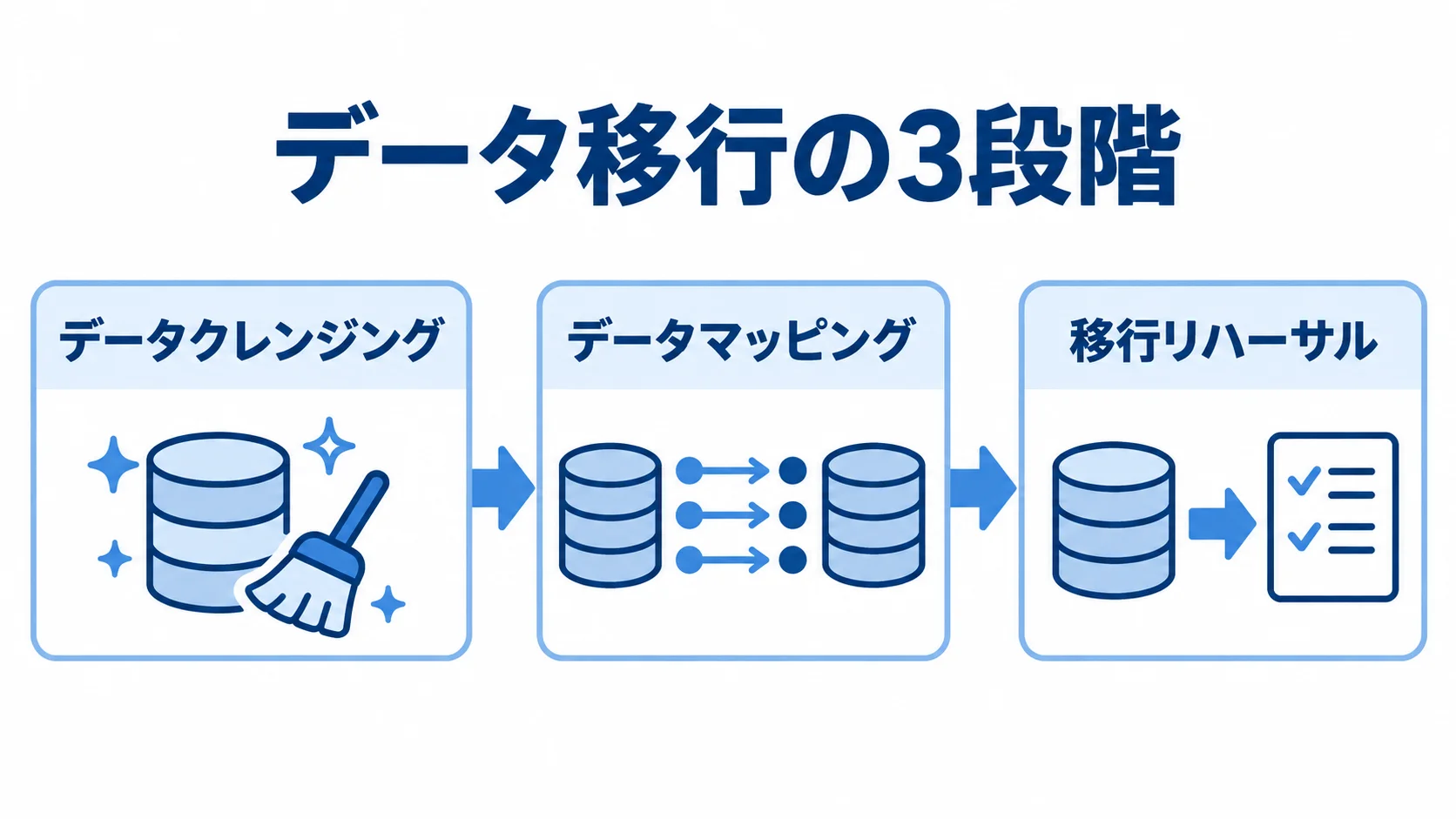

データ移行をデータクレンジング、データマッピング、移行リハーサルの順で示した図
事前の整備から本番同等環境での検証へ進む構成です。

基幹システムのリアーキテクチャは、通常の新規システム開発と異なり、「現行システムの解析」からプロジェクトが始まります。フェーズは大きく6段階に分けられ、①現状把握・AS-IS分析、②TO-BE設計・方式選定、③段階的移行計画の策定、④開発・移行実施、⑤並行稼働・カットオーバー、⑥運用安定化です。

ERP移行の場合は、ベンダーが提供する移行方法論(SAPならACCELERATEメソドロジー等)を活用しながら進めるのが一般的です。プロジェクト期間は規模によって大きく異なり、中規模企業(売上100〜500億円規模)のERP移行では18〜36ヶ月、大規模企業では3〜5年に及ぶケースもあります。

経済産業省のDXレポートでは、「スモールスタートによる段階的移行」が推奨されています。全社一斉に移行するビッグバンアプローチに比べ、業務領域や事業部門ごとに分けて移行する方が、失敗リスクを低減するとされています。

進め方の詳細は、基幹システム/ERPリアーキテクチャの進め方【要件定義〜移行まで徹底解説】で解説しています。

業務影響を最小化する段階的移行

基幹システムの移行で最大のリスクは「業務停止」です。特に会計・在庫・生産管理などの基幹業務は、24時間365日の停止が許されないケースも多いため、移行方式の設計段階から業務継続性を最優先に組み込む必要があります。

段階的移行では、業務機能をドメイン単位(会計→購買→在庫→生産の順など)に分けて順次移行し、各フェーズのリスクを局所化します。移行フェーズごとに旧システムとの並行稼働期間を設け、データの整合性と業務オペレーションを検証してから次に進む方式が標準的です。

ERP移行では、SAPが提唱する「グリーンフィールド(新規導入)」と「ブラウンフィールド(変換移行)」の選択も重要です。グリーンフィールドは業務プロセスをERP標準に合わせる機会になる一方、プロジェクト期間が長くなります。ブラウンフィールドは移行が早いものの、アドオンが多いと技術的負債を持ち越すリスクがあり、自社のアドオン量と、ビジネス変革への意欲を比べて選ぶことが求められます。

データ移行と業務継続性の確保

データ移行は、リアーキテクチャの中で最も時間と工数を要する工程のひとつです。数十年分の取引データ・マスタデータ・在庫データを正確に移すには、3段階を丁寧に実施する必要があります。3段階とは、データクレンジング(重複・不整合の除去)、データマッピング(旧フォーマットから新フォーマットへの変換ロジック定義)、移行リハーサル(本番同等環境での事前検証)です。

プロジェクト全体の工数の30〜40%がデータ移行に費やされることも珍しくありません。また、データ移行と並行して、コンティンジェンシープラン(切り戻し計画)の策定も不可欠です。カットオーバー後に重大な問題が起きた場合に備え、旧システムへの切り戻しが可能な状態を一定期間維持しておくことが、標準的なリスク管理です。

エンドユーザー向けの教育・トレーニングで新システムの操作習熟度を高めておくと、移行直後の混乱を最小化できます。進め方の詳細は、基幹システム/ERPリアーキテクチャの進め方【要件定義〜移行まで徹底解説】で解説しています。

ポイント

移行方式は、業務機能を分けて順次移行できるか、各段階で並行稼働と検証を挟めるかで判断します。ERP移行では、グリーンフィールドとブラウンフィールドの選択も加わります。

開発会社・SIerの選び方(選定基準)

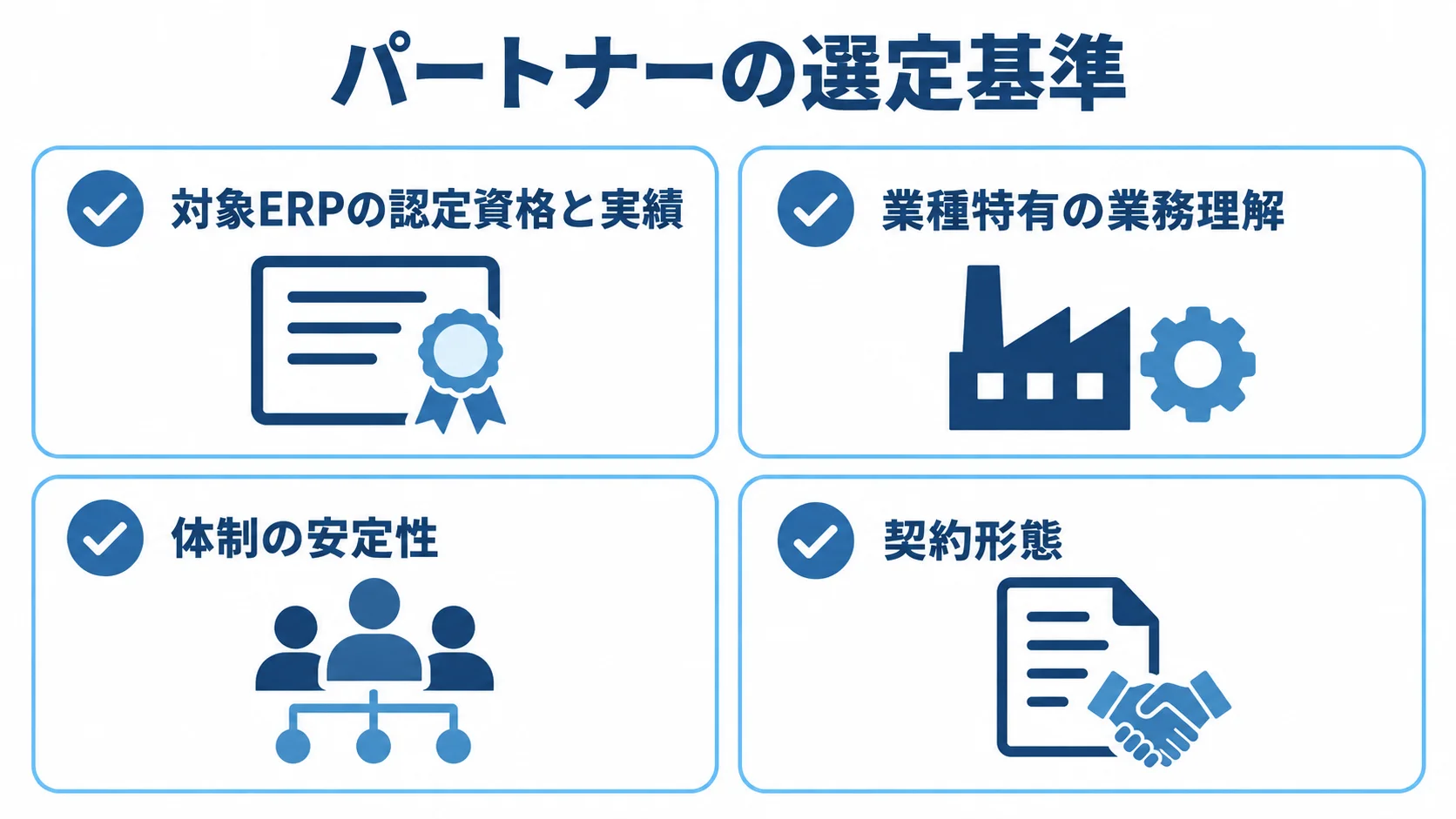

対象ERPの認定資格と実績、業種特有の業務理解、体制の安定性、契約形態を並べた選定基準の図
4項目を同じ重さで見比べられる構成です。

基幹システム/ERPのリアーキテクチャを成功させるには、技術力と業務知識を兼ね備えたパートナーの選定が欠かせません。対象業種・対象ERPに精通した専門SIerやコンサルティングファームを起用することが、プロジェクト成功の鍵を握ります。

RFP(提案依頼書)で複数のベンダーを比べ、費用の安さだけでなく、ERPの専門性や体制、契約モデルといった多角的な観点で選びます。

大手SIerだからといって、必ずしも自社に最適なパートナーとは限りません。大規模プロジェクトへの対応力がある大手SIerが適するケースがある一方、特定業種・特定ERPに深い専門性を持つ中堅・専門SIerの方が高い価値を提供できることもあります。

社内の情報システム部門のリソースやスキルセットを踏まえ、補完関係が成り立つパートナーを選ぶことが大切です。開発会社・SIer選定の詳細は、基幹システム/ERPリアーキテクチャでおすすめの開発会社【選び方と選定基準】で解説しています。

ERP専門知識と業務理解力の評価

ERP移行プロジェクトの選定で最も重要な評価項目は、対象ERPの認定資格と実績です。SAPなら、SAP Partner認定(Gold/Platinum)とS/4HANA移行プロジェクトの実績件数・規模が客観的な指標になります。Oracleなら、「Oracle Partner Network」の認定ランクとFusion ERP・E-Business Suite案件の実績を確認します。

重要なのは、単に技術が分かるだけでなく、自社業種の業務プロセスを深く理解しているかどうかです。製造業の生産管理、流通業の在庫管理、金融業の会計処理など、業種特有の業務ロジックを踏まえて要件定義や設計ができるかを見極めます。

RFP応答時には、「類似業種・類似規模のプロジェクト事例の提示」と「プロジェクト主要メンバーの経歴・資格」を必ず求めることが有効です。提案説明会では、業務課題への解決策の深さを評価します。「御社のご要件に柔軟に対応します」という回答より、「この業務フローはS/4HANAの標準機能Xで適合し、この部分はアドオンが必要です」と答えられるベンダーが信頼できます。

体制と契約モデルの確認

基幹システム/ERPプロジェクトは長期間・大規模になることが多いため、ベンダーの体制の安定性も評価の対象になります。提案に来るシニアコンサルタントが開発フェーズにも関わるのか、経験の浅いメンバーに切り替わるのかを、事前に確認する必要があります。

プロジェクトマネージャー・業務コンサルタント・テクニカルアーキテクトの各役割が明確で、意思決定ラインが整備されているかを提案書で確認します。契約形態は、要件がどこまで固まっているかで選びます。要件が明確なら請負契約(固定価格)で予算リスクを管理できますが、流動的なアジャイル型では準委任契約(時間・工数ベース)が適します。

大規模ERP移行では、フェーズごとに契約形態を使い分けることも一般的です。たとえば、要件定義・設計フェーズは準委任、開発・テスト・移行フェーズは請負というハイブリッド型が、リスクコントロールの観点から推奨されることがあります。開発会社・SIer選定の詳細は、基幹システム/ERPリアーキテクチャでおすすめの開発会社【選び方と選定基準】で解説しています。

ポイント

パートナーは、対象ERPの認定資格と実績、業種の業務理解、体制の安定性、契約形態の4点で比べ、自社の情報システム部門を補えるかで決めます。

基幹システム/ERPリアーキテクチャの費用相場(概要)

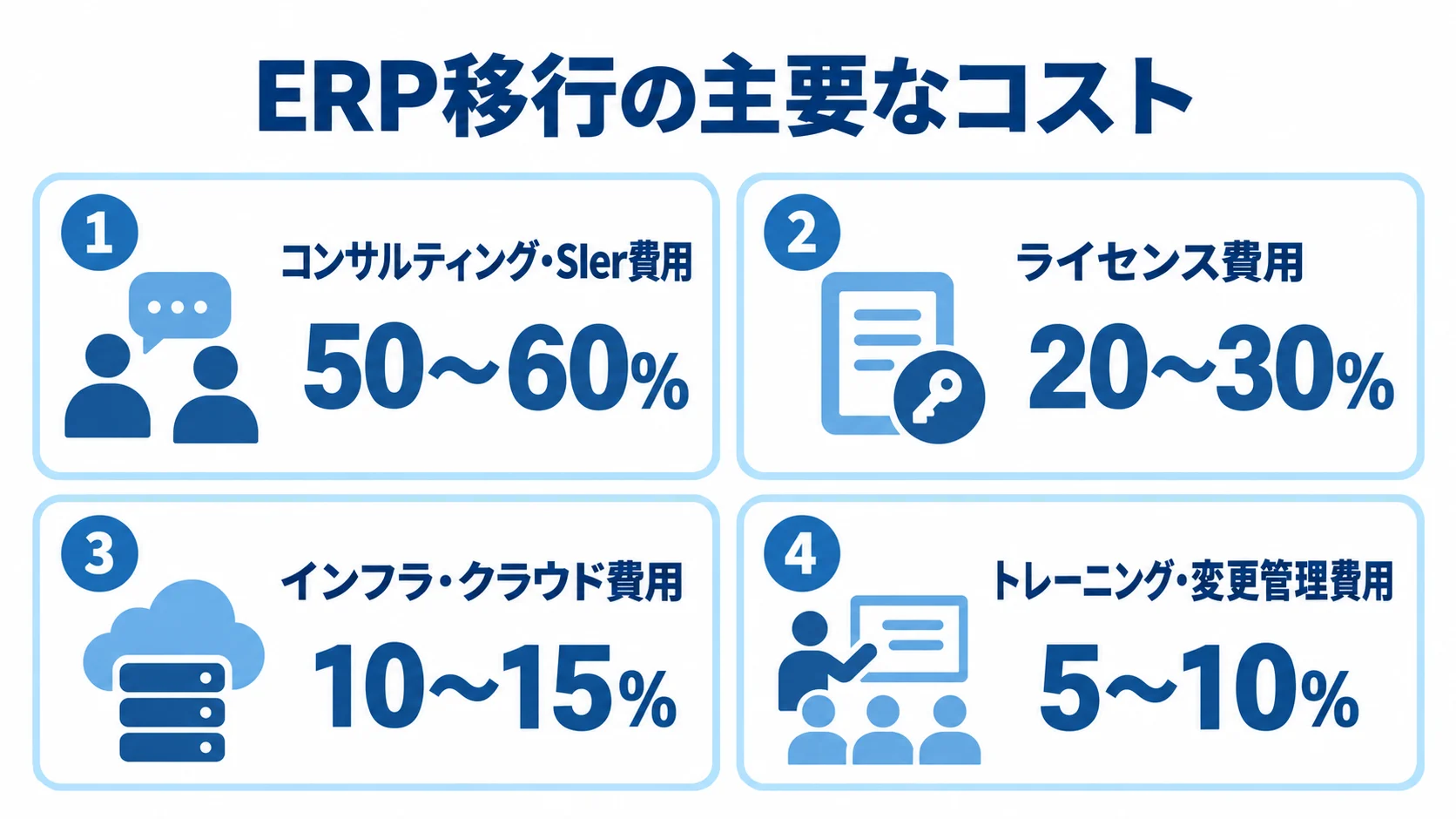

ERP移行の主要なコストを、コンサルティング・SIer費用50〜60%、ライセンス費用20〜30%、インフラ・クラウド費用10〜15%、トレーニング・変更管理費用5〜10%で示した図
コンサルティング・SIer費用が最大の構成要素です。

基幹システム/ERPリアーキテクチャの費用は、プロジェクトの規模・対象範囲・選ぶアプローチによって幅が大きくなります。中堅企業(従業員数200〜1000名規模)のERP移行では3,000万〜3億円程度、大企業では数十億円規模になることも珍しくありません。

費用を左右する主な要因は、①移行範囲(モジュール数・事業所数)、②アドオン・カスタマイズの量、③データ移行の複雑度、④並行稼働期間の長さ、⑤ユーザートレーニングの規模の5つです。

ERP製品のライセンス費用は、サブスクリプション型への移行が進んでいます。SAP S/4HANA CloudやOracle ERP Cloudは、ユーザー数・モジュール数に応じた月額・年額課金が主流です。ライセンス費用に加えて、SIerへのコンサルティング・実装費用、インフラ(クラウド)費用、保守・サポート費用が主要なコストになります。

総所有コスト(TCO)で比べることが大切で、初期投資だけでなく5〜10年間の運用コストを含めて評価する必要があります。費用相場の詳細は、基幹システム/ERPリアーキテクチャの費用・コスト相場【規模別に徹底解説】で解説しています。

規模別費用目安

規模別の費用目安は、小規模(従業員100名未満):クラウドERPの導入支援・設定中心で、500万〜3,000万円程度が目安です。スクラッチ基幹システムの場合は業務範囲によって変動します。中規模(従業員100〜1,000名):ERP移行プロジェクトで3,000万〜3億円程度です。複数モジュール・複数拠点対応の場合は上限に近づきます。

大規模(従業員1,000名以上・グループ企業):3億〜数十億円規模です。グローバル展開・多通貨対応・複数ERPの統合が絡む場合は、さらに高額になります。一般的なERP移行では、コンサルティング・SIer費用が全体の50〜60%、ライセンス費用が20〜30%、インフラ・クラウド費用が10〜15%、トレーニング・変更管理費用が5〜10%程度を占めます。

コスト削減では、アドオン・カスタマイズを減らし、ERP標準機能に業務を寄せる「Fit to Standard」アプローチが最も効果的とされています。カスタマイズ量を30%削減すると総コストが15〜20%削減できるという試算もあります。

ERP特有の隠れたコスト

当初の見積もりに含まれにくい「隠れたコスト」は、後から表面化することがあります。代表的なものは、①データクレンジングコスト:蓄積された不整合データの整理に、想定外の工数がかかることがあります。②インターフェース開発費用:CRM・SCM・BI等との連携開発は、数が多いと大きなコスト要因になります。

③並行稼働コスト:旧システムと新システムを同時に運用する間の追加コストと、双方へのデータ入力工数が発生します。④変更管理・チェンジマネジメントコスト:従業員の抵抗を抑える研修・コミュニケーション費用は、見積もりに含まれないことが多いです。費用相場の詳細は、基幹システム/ERPリアーキテクチャの費用・コスト相場【規模別に徹底解説】で解説しています。

また、プロジェクトの遅延(スコープクリープ)によるコスト増加も頻発します。Gartnerの調査では、大規模ERP移行プロジェクトの約75%が当初予算を超過し、平均超過率は40〜50%とされています。超過を防ぐには、スコープ管理を厳格にし、追加要件の予算影響を都度評価する変更管理プロセスを整備する必要があります。

ポイント

費用は、移行範囲やアドオンの量、データ移行の複雑さで見積もり、初期費用に加えて5〜10年の運用コストを含めて比べます。

基幹システム/ERPリアーキテクチャの発注・外注方法(概要)

基幹システム/ERPリアーキテクチャの外注を成功させるには、発注前の準備が極めて重要です。適切な要件整理ができていないまま外注を始めると、ベンダーに振り回されるリスクが高まります。

発注準備として最低限必要なのは5点です。①プロジェクトの目的・スコープの明確化、②AS-IS(現状)業務フローと課題の整理、③TO-BE(理想)業務プロセスのイメージです。加えて、④予算感・スケジュール制約の把握、⑤社内プロジェクト体制(意思決定者・推進担当者)の確立も欠かせません。

発注先の候補は、次の4つの経路で探せます。①ERPベンダー(SAP・Oracle等)の公式パートナー検索サイト、②業界団体・同業他社からの紹介、③コンサルティングファームによる調達支援(PMO)、④マッチングプラットフォームの利用です。

複雑度の高いプロジェクトでは、ベンダー選定のプロセス自体を第三者PMOに支援してもらうと、中立的で客観的な比較評価が可能になります。発注・外注方法の詳細は、基幹システム/ERPリアーキテクチャの発注・外注方法【失敗しないポイント】で解説しています。

発注前の準備と業務要件整理

発注前に最も重要な作業は、業務要件の整理です。基幹システムのリアーキテクチャは業務変革(BPR:Business Process Re-engineering)と同時に進むことが多いです。このため、現行業務をそのままシステム化するより、あるべき業務プロセスを設計してから、システム要件を導く順序が求められます。

現行業務の棚卸しには、業務フロー図(スイムレーン形式)、業務一覧表、現行システムのデータモデル把握が有効です。この段階でユーザー部門(経理・人事・製造・物流等)を巻き込むと、後工程での要件漏れを防げます。

RFPの品質は、提案の品質を左右するといっても過言ではありません。RFP(Request for Proposal:提案依頼書)には、次の5点を盛り込みます。

  • プロジェクト概要・目的
  • 現状のシステム構成・業務プロセス概要
  • 移行範囲(モジュール・拠点・ユーザー数)とスケジュール制約(カットオーバー目標日)
  • 予算上限(記載する場合)と評価基準・選定スケジュール
  • 要求事項(機能要件・非機能要件)

契約モデルと体制設計

契約は、フェーズや性質に応じて使い分けるのが基本です。フィット&ギャップ分析・要件定義は調査・分析・提言が中心のため準委任契約が適し、設計・開発・テストは要件が固まっていれば請負契約で費用上限を合意できます。仕様変更リスクが高い場合は、準委任でも進めます。発注・外注方法の詳細は、基幹システム/ERPリアーキテクチャの発注・外注方法【失敗しないポイント】で解説しています。

運用・保守フェーズは、月額固定の保守契約が一般的で、SLAを明確に定めておく必要があります。社内体制は、ステアリングコミッティー(経営層)、プロジェクトマネジメントオフィス(PMO)、業務チーム(各部門キーユーザー)、ITチーム(情報システム部門)の4層構造が一般的です。

特に重要なのは、各業務モジュールを代表する「キーユーザー」の選定です。キーユーザーは、要件定義やUAT(ユーザー受入テスト)を担う現場の代表者で、通常業務の30〜50%をプロジェクトに充てる必要があります。この体制確保を怠ると、要件定義の精度低下やテスト工程の遅延という形で後から問題が表面化します。

ポイント

外注に進むかは、目的、現状と理想の業務プロセス、予算、社内体制の整理が済んでいるかで判断します。整理が不足したまま進めると、ベンダーに振り回されやすくなります。

失敗しないためのポイント

経済産業省のDXレポート2.0(2022年)では、DX推進の阻害要因として「既存システムの老朽化・複雑化・ブラックボックス化」が筆頭に挙げられました。基幹システムのリアーキテクチャがDXの前提条件であることも、改めて強調されています。

プロジェクトを成功させるには、技術的な課題だけでなく、組織・人・プロセスにかかわる課題も乗り越える必要があります。そのうえで、ERP固有のリスクと対策を押さえておくことが欠かせません。

ERP特有のリスクと対策

ERPリアーキテクチャに特有のリスクとして、まず「スコープクリープ」が挙げられます。移行対象の業務が多岐にわたり、途中で追加要求が発生しがちです。対策として、スコープ定義書を作成し、変更要求ごとに影響度分析(コスト・スケジュールへの影響)を行ったうえで、ステアリングコミッティーが承認する変更管理プロセスを確立します。

次に「経営層のコミットメント不足」があり、CIOやCFOなどの経営幹部が積極的に推進する姿勢が欠かせません。現場の情報システム部門だけが担うと、各部門の協力を得られず要件定義が遅れます。さらに、現場が「今まで通り」の進め方を維持しようと要件を膨らませると、アドオンが増えてコスト超過や遅延に直結します。

「Fit to Standard(標準への適合)」の方針を経営レベルで決め、周知します。また、段階的移行計画の不備も、リスク要因になります。月次・年次決算や棚卸しなどの業務クリティカルな時期にカットオーバーすると、トラブル時の影響が甚大になるため、財務・会計系の移行は月初・期初に行うのが鉄則です。移行前には、本番同等環境でのドライラン(リハーサル移行)を複数回実施し、問題点を事前に洗い出します。

セキュリティ・コンプライアンス対応

基幹システムには、財務データ・顧客情報・人事情報・知的財産等の最重要機密が集約されており、セキュリティ対策は最優先事項です。クラウドERPへの移行では、データの保存場所(データレジデンシー)、暗号化方式、アクセス権限管理、監査ログの取得方法を詳細に確認する必要があります。

SAP S/4HANA CloudやOracle Fusion ERP Cloudの多くはSOC2・ISO 27001等の認証を取得していますが、自社のセキュリティポリシーとの適合性は必ず確認してください。上場企業は、J-SOX(金融商品取引法に基づく内部統制)への対応が必須です。また、改正電子帳簿保存法(電子取引データの適切な保存)への対応も、会計ERPでは欠かせません。

ERPのリアーキテクチャでは業務プロセスとシステムが変わるため、職務分離(アクセス権限設計)、統制ポイント、監査証跡を、内部監査部門・外部監査人と事前に協議する必要があります。特に、SAP GRC(Governance, Risk and Compliance)やOracle Cloud GRC等の専用ツールで職務分離違反を自動検知すると、J-SOX対応の効率化につながります。

ポイント

リスクへの備えは、スコープ変更の管理、経営層の関与、Fit to Standardの方針、J-SOXなど統制への対応が揃っているかで判断します。

まとめ

刷新時期の判断から設計への要件反映まで、押さえるべき点は次の5つです。

  • 刷新時期を判断する:経営課題を踏まえ、レガシーシステムの刷新計画を立てます。
  • 方式を選び段階移行する:現状・予算・目標に照らして手法を絞り、業務単位で移行するのが基本です。
  • 専門パートナーを選ぶ:ERP実績・体制・契約モデルの比較による選定。
  • TCOを見積もる:初期費用に加え、運用・データ整備・連携費用も含めた総額で捉える。
  • 要件を設計に組み込む:法令とセキュリティ要件を、設計に反映します。

基幹システム/ERPリアーキテクチャは、企業のデジタル変革を支える取り組みです。経営ビジョン・業務改革・IT技術を一体で進めることで、単なるシステム移行にとどまらない競争力強化につながります。

各テーマの詳しい内容は、次の関連記事で確認できます。プロジェクトの検討段階に応じて、ご活用ください。

関連記事をテーマ別に確認

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
