基幹システム・ERPリプレイスは、企業の中核業務を支えるシステム基盤を、新しいプラットフォームへ丸ごと移行・再構築する取り組みです。
成否は、正しい計画と段階的な検証で決まります。大型投資になるため、現状分析、要件定義、データ移行、ベンダー選定を早い段階で整理することが重要です。
レガシーシステム刷新の種類・工程・費用・会社選定までの全体像については、無料ホワイトペーパー「レガシーシステム刷新の完全ガイドブック」で詳しく解説しています。
基幹システム・ERPリプレイスの全体像

基幹システム・ERPリプレイスとは、現行のシステムから新しいプラットフォームへ丸ごと移行・再構築することを指します。対象になるのは、企業の中核業務(財務会計・販売管理・購買管理・在庫管理・生産管理・人事給与など)を支えるシステムです。システムの根幹を入れ替える大規模プロジェクトのため、経営判断と現場の両面を巻き込んだ総力戦になります。バージョンアップや機能追加とは規模が違います。
リプレイスの定義・目的と「守り」と「攻め」の2軸

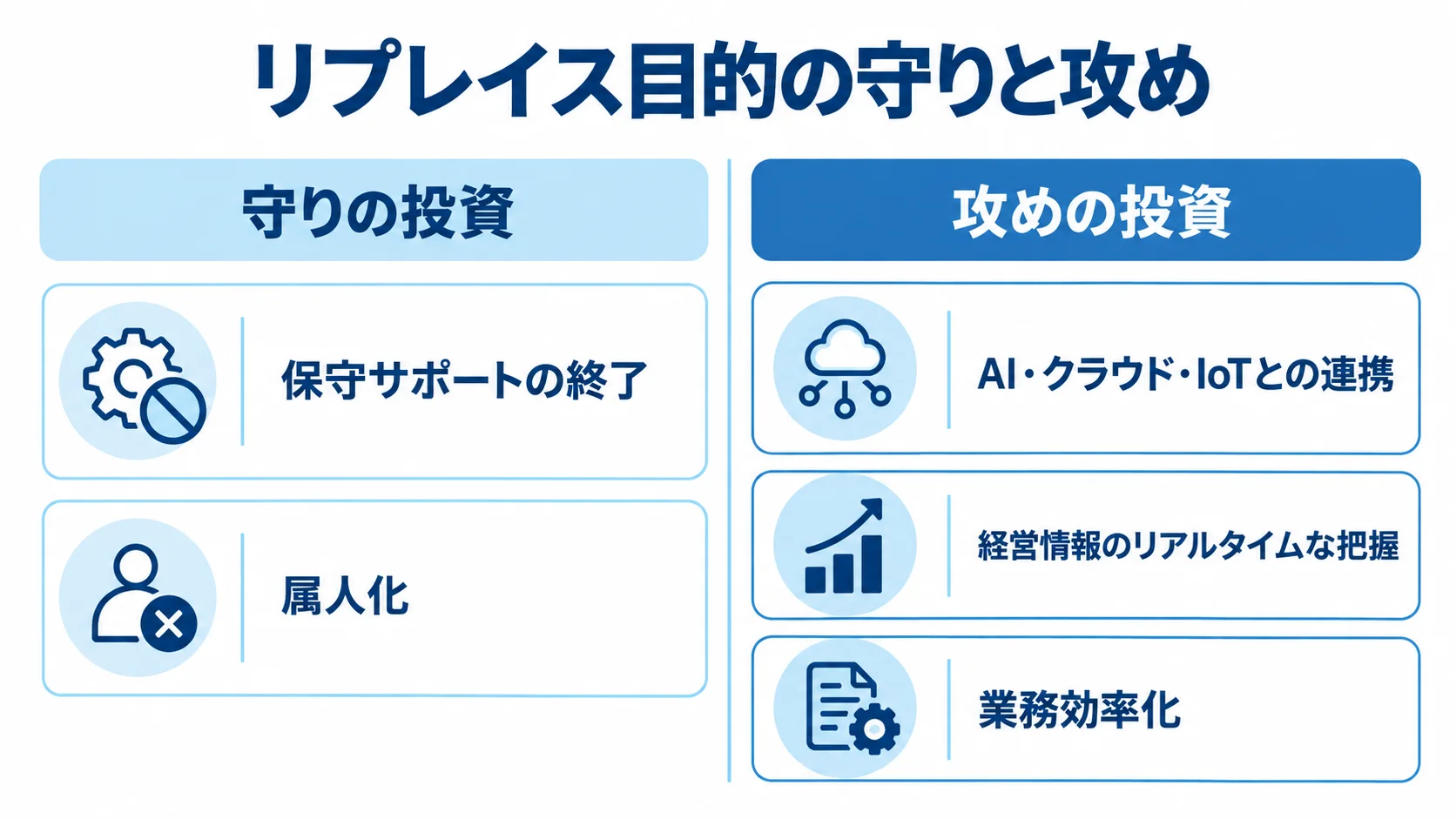

リプレイスの目的は、「守りの投資」と「攻めの投資」の2軸で整理できます。守りの投資は、保守サポートが終了(EOS/EOSL)したシステムのリスク解消が代表的です。そのほか、老朽化による属人化や障害の多発への対応、ライセンスや保守費用の削減なども挙げられます。
攻めの投資は、AI・クラウド・IoTとの連携によるDX推進、経営情報のリアルタイムな把握、業務効率化による生産性向上が目的となります。
SAP ERPの2027年メインストリームサポート終了のように、特定のシステムに期限が迫っている場合は、守りの投資として切迫性が高まります。一方で、理想は「どうせリプレイスするなら、攻めの投資として業務変革も同時に実現する」という発想で取り組むことです。
リプレイスを検討すべき5つのサイン
現行システムがリプレイスのタイミングを迎えているかは、次のサインで確認できます。複数に該当する場合は、本格検討に入る目安です。
- 保守の限界:保守サポートの終了や延長が難しい状態。
- 支援体制の縮小:担当ベンダーの廃業や規模の絞り込みで、エンジニアを確保できない。
- 改修費の増大:業務改善のたびに、多額のカスタマイズ費用がかかる。
- 連携不足:クラウドサービスや外部APIにつなげられず、DXの足かせになっている。
- 手作業の常態化:月次決算や在庫確認に、必要以上の工数がかかっている。
基幹システム・ERPリプレイスの進め方

基幹システム・ERPのリプレイスプロジェクトは、大きく7つのステップで進みます。前半は、①現状分析・課題の棚卸し、②目的・ゴールの明確化とROI算出、③RFP作成とベンダー選定、④要件定義(現行踏襲の罠を避ける)が一般的な流れです。後半は、⑤設計・開発、⑥データ移行・クレンジングとテスト3段階、⑦本番切り替えと定着化支援と続きます。
各フェーズに適切な時間を配分することが成功の鍵となります。ただし、実務上は上流工程への投資が手薄になりがちなので、注意が必要です。
要件定義・企画フェーズのポイント
リプレイスプロジェクトの成否は、要件定義フェーズで8割が決まると言っても過言ではありません。最も避けるべき失敗は、「現行踏襲」という名の曖昧な要件定義です。
現行の業務プロセスをそのまま新システムに移植すると、非効率なプロセスも一緒に持ち込むことになり、高額なカスタマイズ費用だけが積み上がります。たとえば、製造業D社の事例では、標準パッケージに70%ものカスタマイズを行った結果、費用が当初予算の2.5倍に膨張しています。
コスト超過を防ぐ最大の防御策は、ERPの標準機能(Fit to Standard)に業務を合わせる発想を持つことです。
データ移行・テスト・本番切り替えのポイント
データ移行は「隠れた最大のリスク」です。たとえば、商社E社(従業員200名規模)では、20年分の顧客データが3システムに分散しており、データ統合・クレンジングだけで4ヶ月を要しました。

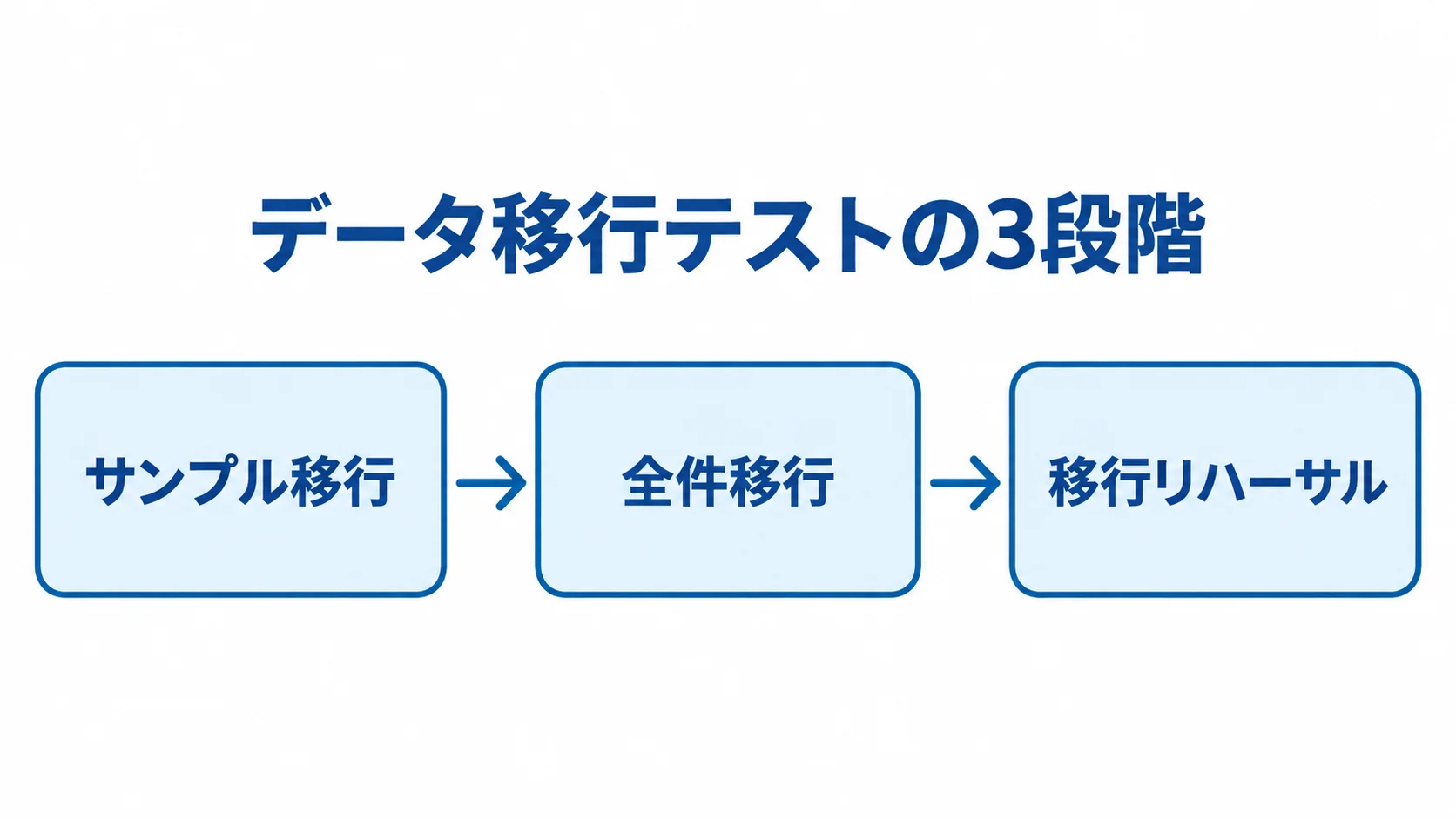

データ移行テストは、3段階で進めることが強く推奨されます。①サンプル移行(代表データで検証)→②全件移行(全データで本番相当の検証)→③移行リハーサル(本番と同じ手順・タイミングで最終確認)の順です。
本番切り替え後の切り戻し(フォールバック)基準は、経営層を含めて事前に合意しておくことが不可欠です。実際に、食品メーカーA社では、切り戻し基準が未合意のままカットオーバーした結果、受発注・在庫の不整合が連鎖し、出荷・製造が長期停止するという深刻な事態に陥っています。
移行方式の比較と選び方
移行方式は、主に「一括移行(ビッグバン)」「段階移行」「並行移行」「パイロット移行」の4種類があります。方式によって、システム停止リスクや費用が大きく変わり、工期や運用負荷も異なります。自社の業務特性・規模・リスク許容度を総合的に判断して選ぶことが重要です。
4つの移行方式のメリット・デメリット
一括移行(ビッグバン)は、全システムを一度に切り替える方式で、移行期間が短く新旧システムの二重運用コストも発生しない反面、問題が起きたときの影響範囲が全業務に及ぶため、最もリスクが高い方式です。段階移行は、モジュールや拠点ごとに順番に切り替える方式です。リスクを分散できますが、期間中は新旧システムの並行運用コストが増大します。
並行移行は、一定期間、新旧両方のシステムを同時に稼働させてデータを突合する方式です。精度の高い検証が可能な一方、運用負荷が2倍になるという課題があります。
パイロット移行は、特定の部門や拠点でまず試行して課題を洗い出し、その後全社に展開する方式です。リスクは低いものの、全体のスケジュールは長期化しやすくなります。
自社に合った移行方式の選び方
移行方式を選ぶうえで最も重視すべき要素は、業務停止リスクの許容度です。365日稼働が求められるEC・製造・物流系のシステムでは、一括移行のリスクが極めて高く、段階移行やパイロット移行が現実的です。
年度末や月次締めで切り替えのタイミングを選べる管理系・会計系のシステムでは、一括移行でもリスクをコントロールしやすいです。
また、並行移行を採用する場合は、新旧データの照合観点(件数・金額・計算ロジック・締め処理)を事前に定義しておく必要があります。そのうえで、許容できる差異の範囲(例:1円の差異も許容しない)と切り戻し基準を明文化しておきます。
開発会社・ベンダーの選び方
基幹システム・ERPリプレイスの成否は、ベンダー選定の質に大きく左右されます。安価な見積もりに飛びついたり、担当者との相性だけで選んだりすると、後々の追加費用請求や品質問題の温床になります。
実績・技術力・PMの質を確認するポイント
ベンダー選定で最初に確認すべきは、自社と同業種・同規模の支援実績です。製造業なら製造業の基幹システム構築実績、食品業なら食品業のERPリプレイス実績が豊富なベンダーを優先すると、業務特有の複雑な要件への対応力を事前に担保できます。
次に重要なのが、PM(プロジェクトマネージャー)の質です。技術力よりも「進捗管理・課題解決・コミュニケーション能力」に優れたPMが実際に担当するかを確認してください。
提案時に登場したシニアコンサルタントが、実際の作業には関与しないケースは、業界でよく見られます。そのため、契約前に「実際に担当するPMとメンバーの経歴書を提出してほしい」と求めておくことが有効です。
サポート体制・契約形態の評価基準
本番稼働後の保守・運用体制も、ベンダー選定の重要な評価軸です。稼働後の障害対応や問い合わせ対応、法改正対応(消費税改正、インボイス制度、電子帳簿保存法対応など)が、どのようなSLA(サービスレベル合意)で提供されるかを必ず確認してください。
契約形態では、「請負契約」と「準委任契約」の使い分けが重要です。請負契約は成果物の完成を保証するためベンダーの責任が重くなりますが、仕様変更のたびに追加費用の交渉が発生します。
準委任契約は作業量に対して費用を払う形式で、要件の変化に柔軟に対応できる一方、成果物の品質保証が弱くなる傾向があります。プロジェクトの性質に合わせて契約形態を選ぶことは、発注側がリスクを管理する手段になります。
基幹システム・ERPリプレイスの費用相場

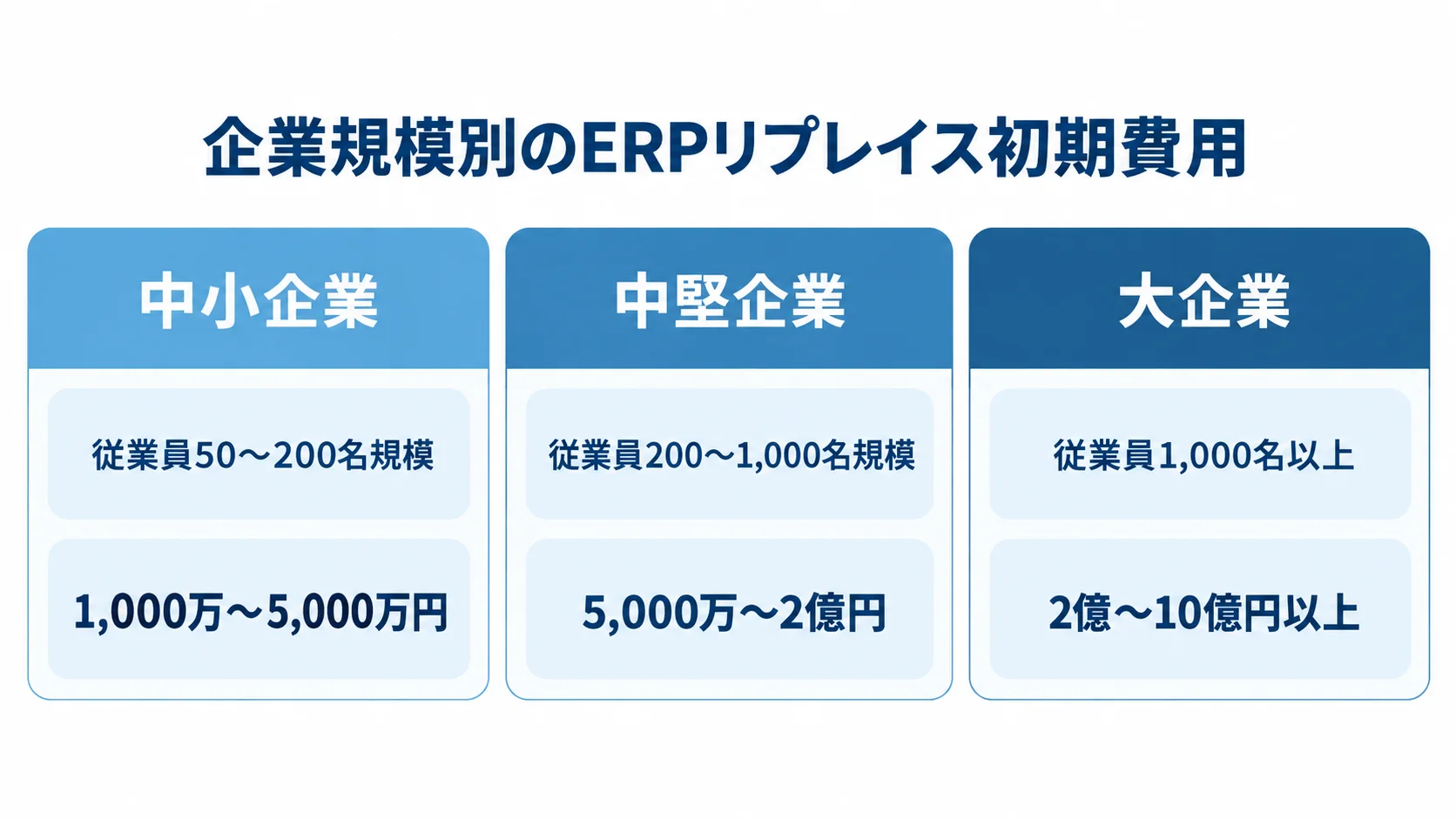

基幹システム・ERPリプレイスの費用は、企業規模・システムの複雑さ・カスタマイズ量によって大きく異なります。目安としては、中小企業(従業員50〜200名規模)で1,000万〜5,000万円、中堅企業(従業員200〜1,000名規模)で5,000万〜2億円、大企業(従業員1,000名以上)で2億〜10億円以上です。
ただし、これはあくまで初期費用の目安です。データ移行費用・教育費用・保守運用費用などのランニングコストも含めたTCO(総所有コスト)で評価することが重要です。
開発工程別の費用内訳と人月単価
費用の内訳は、開発・実装が50〜60%を占めるのが一般的です。設計は10〜25%、要件定義は10〜15%が目安です。テストは5〜10%、運用保守は15〜20%です。
エンジニアの人月単価は、新人クラスで〜80万円、一般クラスで80〜140万円、上級クラスで140〜250万円が相場です。基幹システムのような高度な専門性が求められる案件では、上級クラスのエンジニアが多数アサインされるため、総費用が想定以上に膨らむケースがあります。
見積もりを取得する際は、エンジニアのスキルグレードと人月数の内訳を明示するよう求めることで、費用が妥当かを検証できます。
ROI(投資対効果)の算出方法と経営陣への説明
リプレイス投資のROIを算出する際、最も見落とされがちなのが、人件費削減の計算方法です。現場担当者の工数削減をROIに含めるときは、基本給だけでなく管理コスト(福利厚生費・社会保険料など)も踏まえ、平均給与の2倍の金額で計算すると実務的に正確です。
たとえば、月給30万円の担当者が月10時間削減できる場合、削減効果の月額は「30万円×2÷160時間×10時間=3.75万円」と算出します。さらに、製造業A社(従業員100名規模)では、ERPリプレイス後に月次決算が3週間から1週間に短縮され、経理部門4名の工数を合計で月80時間削減することに成功しています。
具体的な数値で経営陣を説得する材料を準備することが、稟議通過の要諦です。
発注・外注方法のポイント
発注プロセスは、RFI(情報提供依頼)→RFP(提案依頼)→評価・選定→契約という流れが基本です。発注側が主体的にプロジェクトをコントロールするには、上流工程での情報整理とドキュメント作成への投資が欠かせません。一方で、「ベンダーに任せればなんとかなる」という丸投げ姿勢は、後々の「言った・言わない」トラブルや追加費用請求の温床になります。
RFP作成でベンダーから良い提案を引き出す方法
RFP(提案依頼書)は、ベンダーから質の高い提案と正確な見積もりを引き出すための最重要ドキュメントです。記載すべき必須項目は、プロジェクトの背景・目的・課題と、現行システムの概要・問題点です。
そのうえで、新システムへの要求(機能要件・非機能要件)、スケジュールと予算の目安、評価基準と選定プロセスも盛り込みます。特に非機能要件(可用性・性能・セキュリティ・拡張性)が漏れているRFPをもとに出された見積もりは、後から「仕様外です」として追加費用を請求されるリスクが非常に高くなります。
実際に、建築業B社では、机上比較に偏りPoC(概念実証)が不足したため、大容量データ処理や連携バッチの性能見積もりが甘く、工期延伸と大幅な予算超過を招いています。
契約の落とし穴と法務・コンプライアンスの注意点
発注時の契約で特に注意が必要なのは、契約不適合責任(旧・瑕疵担保責任)の範囲とSLAの設計です。請負契約で成果物の納品を受けたあとに仕様不適合が発覚した場合、修正要求や損害賠償請求の手続きを契約書に明記しておくことが重要です。
また、規模の小さいベンダーと契約する場合は、下請法が適用される可能性があります。その場合、支払期日(受領後60日以内)や書面の交付義務などの法的制約が発生します。
SLAでは、稼働率(例:99.9%)と障害対応時間(例:重大障害は2時間以内に一次回答)を数値で定めます。さらに、復旧目標時間(RTO)とデータ復旧目標時点(RPO)も決め、違反時のペナルティ(減額等)まで合意しておくことが、発注者としての権利を守るために不可欠です。
基幹システム・ERPリプレイスで失敗しないためのポイント
ガートナーの調査では、ERPプロジェクトの75%が進行中に失敗を経験するとされています。失敗には共通したパターンがあるため、事前に把握しておくことが成功率を高める最も効果的な方法です。
よくある失敗パターンとその対策
最も多い失敗パターンは、「現行踏襲という名の丸投げ」です。要件定義書に「現行システムと同等の機能を実現すること」とだけ書いて発注するケースが、これに当たります。現行業務の問題点や改善点が整理されないまま開発が進むため、高額なカスタマイズが積み重なり、最終的には「高い金を払ったのに業務が改善されなかった」という結果になります。
次に多いのは、「現場を軽視した推進体制」です。経営層主導でプロジェクトを決定し、実際にシステムを使う現場担当者が要件定義から排除されるケースです。この場合、リリース後に「使いにくい」「業務フローが合わない」という不満が噴出し、利用定着率が低下します。
また、「チェンジマネジメントの軽視」も深刻な失敗要因です。長年使い慣れたシステムや業務フローを変えることへの心理的抵抗を過小評価すると、教育・トレーニングだけでは解消できない問題が発生します。
セキュリティ・法令対応と非機能要件の設計
基幹システムには企業の重要情報が集積するため、セキュリティ要件と法令対応は絶対に見落とせない非機能要件です。具体的には、個人情報保護法・不正競争防止法対応のアクセス権限管理(誰がどのデータを閲覧・編集できるかの細かい権限設定)と、電子帳簿保存法・インボイス制度対応の文書管理機能が必要です。
さらに、SOC2やISO27001などのセキュリティ認証を取得しているかどうかも、確かめておく必要があります。また、クラウドERPに移行する場合は、データの保管場所(国内か海外か)・クラウドベンダーの障害時の対応SLA・バックアップとディザスタリカバリの設計も、詳細に確認することが求められます。
これらの非機能要件をRFPの段階で具体的に記載しないと、リリース後に「セキュリティ監査で指摘された」「法改正対応に追加費用がかかる」といった問題が多発します。そのため、対応方針もRFPに明記しておく必要があります。
まとめ
基幹システム・ERPリプレイスは、企業の競争力を左右する極めて重要な経営判断です。
リプレイスの全体像から進め方、移行方式、ベンダー選定までを、体系的に解説してきました。費用相場、発注方法、失敗しないためのポイントも、あわせて取り上げました。
特に大切な成功要因は、①現行踏襲に頼らず、Fit to Standardの発想で業務変革も同時に実現すること、②要件定義への上流工程投資を惜しまないことです。さらに、③データ移行を甘く見ないこと(3段階テストと切り戻し基準の事前合意)も欠かせません。
最後に、④ベンダー選定は実績・PMの質・契約形態の3点セットで評価すること、⑤非機能要件とセキュリティ要件をRFPに明示してリスクを排除することも大切です。
各テーマの詳細は、以下の専門記事で解説しています。検討フェーズに合わせて、それぞれの記事をご活用ください。
▼開発を相談する前に読みたい無料ホワイトペーパー
・レガシーシステム刷新の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブックをご覧ください。
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
