見積管理システム移行の開発期間・スケジュール・納期について

見積管理システム移行の期間は、データの件数や品質、移行方式によって大きく変わります。一斉移行なら作業そのものは数日〜数週間で済み、段階移行は分け方によって3ヶ月〜2年が目安です。納期が遅れる原因も、多くはデータの中身にあります。

  • 対象:移行するデータの範囲と、止められない業務の条件
  • 工程:計画から本番切り替えまでの流れ
  • 確認:移行後のデータの正しさと、本番当日の作業の進め方

▼全体ガイドの記事
・見積管理システム移行の完全ガイド

見積管理システム移行の位置づけ(他の7テーマとの違いと、移行を実行する段階という論点)

見積管理システム移行の開発期間を正しく見積もるには、まず「移行」が指す範囲を、先行する7つのテーマと切り分けて考える必要があります。というのも、同じ見積管理システムの話でも、扱う工程がまったく異なるためです。

モダナイゼーションは、リホストからリプレースまでの5つの技術的アプローチをどう使い分けるかに重心があります。刷新は、受注機会の損失を経営層にどう説明し、稟議を通すかが焦点です。更改は、保守契約の満了やEOS・EOLといった外部期限をどう管理するかに軸があります。

さらに、リニューアルは、営業担当者や顧客からどう見えるかという体験価値(UX/UI)を扱います。リアーキテクチャは、アーキテクチャそのものを技術的に再設計することが中心です。リプレイスは、自社スクラッチを維持するか他社製品へ乗り換えるかというビルド・バイの判断を扱い、改修は、全体は変えず部分最適で済ませる小規模な修正です。

また、7つのテーマのどれを選んでも、移す作業そのものは必ず発生します。この記事で扱う移行は、その実行管理とリスク管理に軸足を置いています。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャ・リプレイス・改修との違い

先行する7つのテーマは、切り口がそれぞれ異なります。技術の手法、経営判断、契約期限の3つは、判断の観点が互いに違います。UXとアーキテクチャは、さらに別の切り口です。製品選定と部分修正も、それぞれ独立した切り口です。一方で、「何を作り替えるか」「なぜ、いつ着手するか」「どちらを選ぶか」という、着手前や開発中の意思決定と設計に焦点を当てている点は共通しています。

これに対し、この記事で扱う移行は、これらの意思決定がすべて固まった後に行われます。具体的には、新しい見積管理システムの開発と導入設定が終わり、データと業務を旧環境から新環境へ実際に移す段階を指します。

どのアプローチを選んでも、最後には必ず移行の段階を通ります。そのため移行は、7つのテーマのどれとも競合せず、すべての先行テーマに共通する「最後の関門」にあたります。さらに、移行を軽視して開発だけを丁寧に進めても、本番当日にデータの不整合や業務停止が起きれば、それまでの投資が無駄になりかねません。

「変える瞬間」を安全に遂行するという移行固有の論点

開発期間を最も左右するのは、「作る」工程の量より、移行のリスク管理に費やす時間です。具体的には、過去見積履歴と単価マスタを一件も失わずに移し切ることと、営業の見積業務を止めずに切り替えることに、その時間を使います。

過去見積データには、特定商材の値引き率の履歴や担当者ごとの例外承認の記録など、業務上の判断の根拠が残っています。これを移行のときに欠落させたり壊したりすると、過去案件を照会できなくなります。さらに、監査対応や紛争時の証跡の提示にも支障が出ます。

営業活動は、決算期や商談集中期を問わず毎日続きます。そのため、開発が終わったあとの「移す」段階が、実務の担当者にとって最も緊張を強いられる工程になります。

ポイント

移行の期間は、コーディングなどの作る工程の量よりも、データを一件も失わずに移すことと、営業を止めずに切り替えることにかかる時間で見積もるのが基本です。

データ移行方式別の開発期間(一斉移行と段階移行)

見積管理システム移行の全体の期間は、過去見積履歴の件数や品質と、移行方式によって大きく変わります。データ移行の基本期間は、数十万レコード程度の小規模なら数週間〜1ヶ月、数千万レコードや複数テーブルが複雑に絡む大規模なら3〜6ヶ月以上が目安です。

この基本期間を前提にすると、一斉移行と段階移行のどちらを採るかで、プロジェクト全体のスケジュールが大きく分かれます。

一斉移行(ビッグバン移行)の期間目安とメリット

一斉移行(ビッグバン移行)は、業務を止められる週末や連休を使い、データと機能を一度にすべて新システムへ切り替える方式です。移行作業そのものは数日〜数週間の短期集中で済み、旧システムと新システムの並行運用は原則として不要になります。そのため、過去見積履歴や単価マスタのデータの整合性を保ちやすいという利点があります。

一方で、移行するデータ量が多く、クレンジングが終わっていない項目が残ったまま本番当日を迎えると、限られた停止時間の中で作業が収まりません。その場合、営業部門の見積業務が数日間止まるリスクがあります。

一斉移行を選ぶ場合は、決算期や新年度の商談集中期を避けた閑散期に、停止できる週末を確保します。そのうえで、その時間内に完了できるよう、クレンジングとリハーサルを前倒しで終えておきます。この2つが、開発期間全体の前提条件になります。

段階移行(パイロット移行・部門別移行)の期間目安

段階移行は、営業部門や商品カテゴリといった単位で対象を区切り、順次新システムへ切り替えていく方式です。期間の目安は、機能ごとに分ける場合で6ヶ月〜2年、部門ごとに分ける場合で3ヶ月〜1年です。一斉移行と比べると、全体のスケジュールが長くなる傾向があります。

見積管理システムでは、特定の営業部署や特定商材だけを先に移す「パイロット移行」を採る企業も少なくありません。ただし、新旧システムが混在する期間は、単価マスタや顧客マスタといった共通データを両方でどう同期させ続けるかという、複雑な設計が別に必要になります。

マスタデータが片方のシステムでしか更新されない状態が続くと、部門間で見積金額の基準が食い違う実務上のトラブルに直結します。そのため段階移行を選ぶ場合は、移行の完了まで、マスタ同期の仕組みと体制を維持する工数を、開発期間の見積もりに組み込んでおく必要があります。

ポイント

一斉移行では、停止できる週末を確保できるかが判断の分かれ目です。段階移行では、新旧のマスタを同期させ続ける工数を見積もりに入れられるかで、期間が大きく変わります。

カットオーバー戦略と並行稼働期間の設計

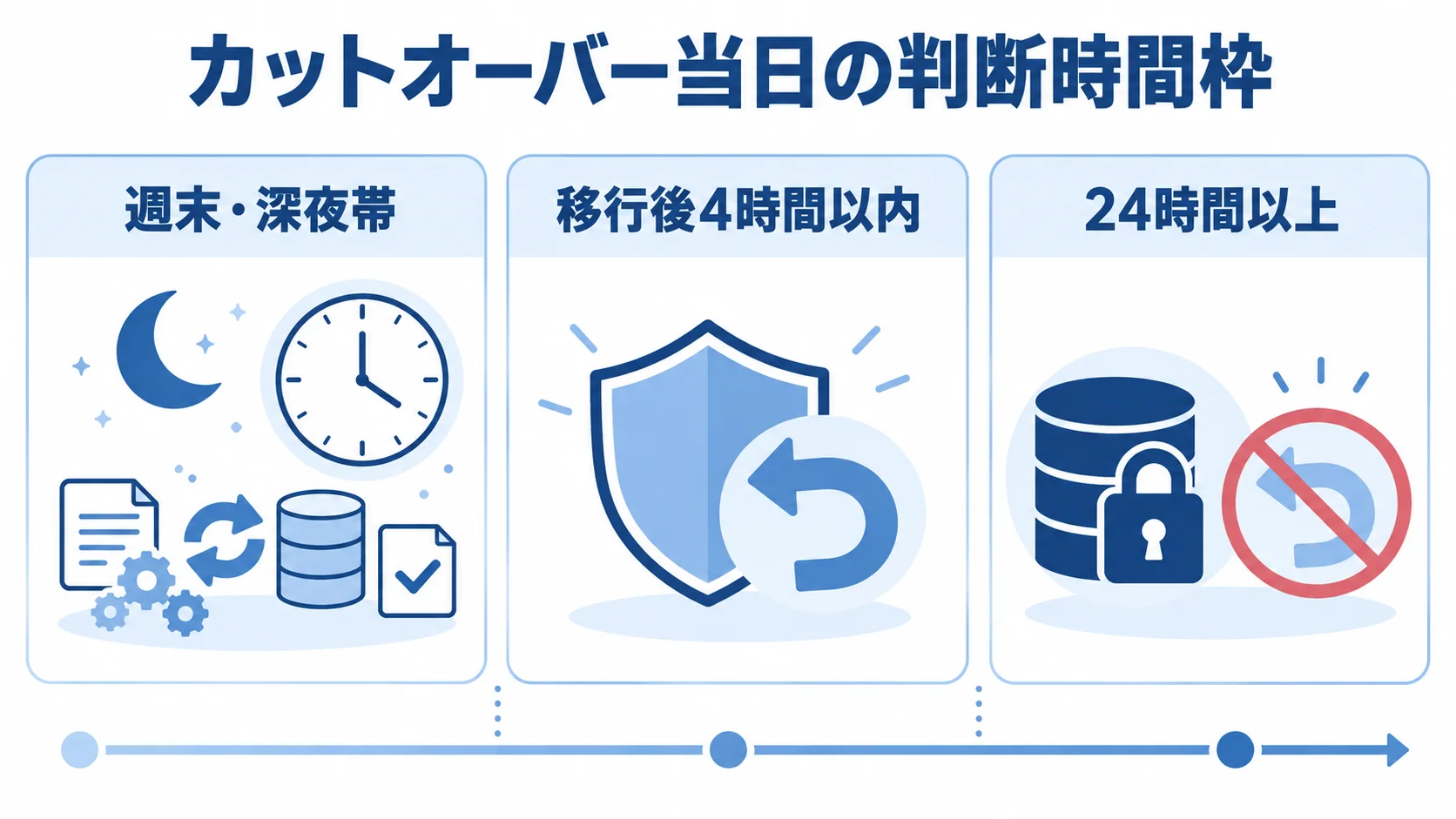

カットオーバーの作業時間枠と、移行後4時間以内・24時間以上の判断目安を並べた図解
切り戻し判断の時刻を先に決めると、当日の迷いを抑えられます。

移行方式を決めたあとは、本番切り替えの当日の段取りと、その前後に置く並行稼働期間を設計します。この2つで、開発期間全体の大枠が決まります。

カットオーバー戦略の類型と当日のタイムリミット設計

カットオーバー(本番切り替え)は、業務を止めてもよい時間枠(週末や深夜帯など)の中で、データの抽出、変換、登録、検証を終える戦略に沿って進めます。この時間枠を組むときは、移行に失敗した場合にどこまで進んだ状態なら旧環境へ戻せるかという「タイムリミット」を、明確に定めておきます。

目安として、移行後4時間以内であれば旧環境へ完全に切り戻せるとされています。一方で、24時間以上が経つと、新環境上で見積データや承認処理のトランザクションが積み重なり、切り戻しは事実上不可能になります。

この「4時間」という目安を踏まえ、カットオーバー当日に続行するか切り戻すかを判断する時刻を、時刻ベースで前もって決めておきます。そうしておけば、開発の最終盤に想定外の長い停止を招くことを防げます。

並行稼働(パラレルラン)期間の目安と営業活動を止めない設計

並行稼働(パラレルラン)は、新旧両方のシステムに同じ見積データを入力し、金額計算や承認結果の差異を突き合わせて、データ移行の正しさを実業務で確かめる期間です。一般的な目安は2週間〜3ヶ月とされています。

見積管理システムでは、営業担当者が両方のシステムに二重で入力することになります。特に繁忙期に長く続けると、現場の疲弊やヒューマンエラーの増加を招きかねません。

この負荷を減らすには、決算期や新年度の商談集中期を避けて開始時期を決め、対象を主要顧客と主要商材に絞って1〜2週間程度で照合を終えるといった範囲設定が有効です。並行稼働の期間をどこまで確保できるかが、開発期間全体のスケジュールを左右する要素になります。

ポイント

切り戻しは移行後4時間以内が目安です。並行稼働は2週間〜3ヶ月が目安で、対象を主要顧客や主要商材に絞るのが現場の負担を抑える有効な方法です。

移行リハーサル・移行テストとロールバック計画

移行リハーサルの回数、作業時間の実測、バッファ、空き時間を示すチェックリスト図
実測時間に余裕を加えて、停止可能時間との整合を確認します。

カットオーバー当日の作業を時間内に収めるには、本番前の移行リハーサルと、失敗時にどう旧環境へ戻すかを定めたロールバック計画の2つを、開発期間の中に組み込んでおく必要があります。

最低2回のリハーサルと実測ベースのスケジューリング

移行リハーサルは、本番と同じ環境とデータを使い、実際の移行手順をなぞる「通し稽古」です。最低2回の実施が推奨されています。1回目では手順の不備や想定外のエラーを洗い出し、2回目では本番と同じ流れを最初から最後まで完走できるかを確かめます。

大切なのは、リハーサルを手順の確認だけで終わらせず、各工程の作業時間を実測することです。データ抽出に何時間、変換に何時間、新システムへの登録に何時間かかるかを、分単位や時間単位で実際に測ります。

本番当日は、リハーサル時よりデータ量やログ量が増え、作業員の疲労も重なります。そこで、実測値に1.2〜1.5倍のバッファを掛け、不測の事態に備えて30分〜1時間の空き時間も加えたうえで、週末や夜間の停止可能な時間に収まるかを検証します。この検証の精度が、開発期間の最終盤のスケジュールを大きく左右します。

Go/No-Go判定基準とロールバック計画の策定タイミング

深夜に「あと少しで解決できるはず」と考えて判断が遅れるのを防ぐため、事前に「Go/No-Go判定票」を用意します。判定票には、定量的な判定基準と絶対時刻(タイムリミット)を定めておきます。

判定基準は、エラー率が一定水準を超えた場合、応答の遅延が一定時間続いた場合、データ件数が想定から一定割合以上ずれた場合といった数値で定めます。監視ツールで即座に計測できる形にしておきます。

ロールバック計画は、失敗時にどう旧環境へ復旧するかを定めたもので、移行設計の工程で大枠を固めます。本番切り替えの前日までに、具体的な手順と判断基準を書面で確定させておきます。さらに、リハーサルで意図的にエラーを起こし、ロールバック手順が機能するかを演習しておきます。

ポイント

リハーサルは最低2回行い、実測した作業時間に1.2〜1.5倍のバッファを掛けて、停止可能な時間に収まるかで計画の確からしさを判断します。

過去見積データ・単価マスタ移行が招く納期遅延要因

過去見積データと単価マスタを中心に、重複、廃止データ、文字の混在、孤立レコードを示した図解
データの整理と参照関係の確認が、手戻りの抑制につながります。

代表的な遅延要因は2つあり、どちらも過去見積データと単価マスタの扱いに関わります。

名寄せ・クレンジング工数の過小評価

長く運用してきた見積管理システムには、「データの汚れ」が必ず溜まっています。たとえば、重複して登録された顧客マスタや取引先マスタ、すでに廃止されているのに残っている単価マスタ(商品コード)、文字化けや半角と全角の混在などです。

名寄せやクレンジングの作業は、「どのデータを残し、どれを捨てるか」という業務上の判断を伴います。そのため、開発ベンダーに任せきりにはできず、営業部門や情報システム部門の自社スタッフが主体的に関わる必要があります。

関与の工数を軽く見て、開発ベンダー任せのスケジュールを組むと、移行テストで「想定より汚れたデータが多い」ことが分かります。その結果、クレンジングのやり直しから着手前の工程へ戻る、典型的な遅延に陥ります。後工程の手戻りを防ぐには、初期段階から自社の業務担当者を巻き込んでクレンジングを進めることが効果的です。

マスタ参照整合性エラー(孤立レコード)による手戻り

もう一つの典型的な遅延要因は、過去見積履歴が参照する商品コードや顧客コードが、新システムの単価マスタや顧客マスタに存在しない、いわゆる「孤立レコード」の発覚です。

サンプル移行テストでSQLの結合処理などを使った整合性の確認をせずに本番移行へ進むと、カットオーバー当日に大量の孤立レコードがエラーとして検出されます。その場で、旧システムのデータ不備なのか、移行ロジックの誤りなのかを切り分ける作業に追われます。

この切り分けは、限られた停止時間の中で対応しきれないことが多く、結果としてカットオーバーの延期やロールバックに直結しかねません。こうした事態を避けるには、本番移行のかなり前から、実データのサンプルで整合性チェックを繰り返し、孤立レコードが起きる条件を洗い出しておくことが、納期を守るうえで欠かせません。

ポイント

過去見積データと単価マスタは、初期から自社の担当者を巻き込んで整理し、本番前にサンプルで参照のずれを洗い出しておくと、手戻りを防ぎやすくなります。

まとめ

ここまで、移行の位置づけから、期間の目安、切り替えの設計、リハーサルとロールバック、そして納期遅延の要因までを見てきました。

数字の目安をまとめると、データ移行は規模により数週間〜6ヶ月以上、並行稼働は2週間〜3ヶ月、リハーサルは最低2回で、切り戻しの猶予は移行後4時間以内が目安です。

過去見積履歴と単価マスタのクレンジングを自社が中心になって早めに進め、並行稼働の設計とGo/No-Go判定基準の明確化に時間をかけることが、期限内に安全に移行を終えるうえで欠かせません。移行の実績が豊富なパートナーには、早めに相談することをお勧めします。

▼全体ガイドの記事
・見積管理システム移行の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
