見積管理システムのリアーキテクチャの開発期間・スケジュール・納期について

見積管理システムのリアーキテクチャは、既存の見積管理システムを対象に、モノリシックな構造そのものを技術的に再設計する取り組みです。開発は4段階に分けて進めるのが標準で、目安はパイロットが3〜6ヶ月、MVPが6〜12ヶ月、本番移行が12〜18ヶ月、スケールが18ヶ月以上です。

  • 見積管理システムのリアーキテクチャの位置づけ
  • 価格設定エンジンを独立サービスへ分解する
  • アーキテクチャを再設計する

本テーマの全体像は、次の完全ガイドにまとめています。

▼全体ガイドの記事
・見積管理システムのリアーキテクチャの完全ガイド

見積管理システムのリアーキテクチャの位置づけ(モダナイゼーション・刷新・更改・リニューアルとの違い)

開発期間を正しく見積もるには、まず「アーキテクチャの再設計」という論点を、先行する4つの記事群と切り分けて理解しておく必要があります。同じ見積管理システムのテーマでも、何を主眼に置くかによってスケジュールに影響する変動要因が大きく変わるためです。

モダナイゼーション・刷新・更改・リニューアルとの違い(4つの先行記事群との対比)

先行する4つの記事群は、それぞれ次の観点で分かれます。

  • モダナイゼーション:リホストやリファクタリングなど5つの技術的アプローチから手法を選ぶ総論です。
  • 刷新:経営層・営業企画部門の視点で、見積精度低下や提出遅延による受注機会の損失を数字で説明し、稟議で営業部門とIT部門の合意を進める内発的な意思決定です。
  • 更改:保守サポート契約の満了やハードウェアのリース期限、ベンダーが公表するEOS・EOLといった外部から到来する期限から逆算して進めます。
  • リニューアル:営業担当者が使う作成画面の使い勝手や、顧客に送る見積書のデザインといった、ユーザー体験(UX/UI)と見た目の刷新が中心です。

モダナイゼーションでは、承認ワークフローや見積計算ロジックをどこまで引き継ぐかが期間を左右します。

各論は先行する記事に任せ、本記事のリアーキテクチャは別の観点を扱います。モダナイゼーションの5手法のうちリファクタリングとリビルドをさらに一段深掘りし、「モノリスをどう分解し、どう再構成するか」というアーキテクチャ設計そのものに焦点を当てます。

価格設定エンジンの独立サービス化とAPI連携基盤設計

見積管理システムのリアーキテクチャで最も論点になりやすいのは、掛率・値引き・原価積み上げといった価格のルールを担う「価格設定エンジン」を、モノリスから独立したマイクロサービスへ切り出す判断です。多くのシステムでは、この価格設定ロジックが顧客マスタ・商品マスタ・承認ワークフローと密結合したまま運用され、仕様変更のたびに全体の回帰テストが必要になります。

リアーキテクチャでは、ドメイン駆動設計(DDD)の考え方を使い、価格設定がどこからどこまでのデータとロジックに責任を持つか(Bounded Context)を厳密に定義します。その境界をもとに、独立してデプロイ・スケール・改修できるサービスへ再構成します。

さらに、この価格設定エンジンはCRM上の顧客別の特別値引率や、ERP上の最新の原価・在庫状況に依存するため、API-first設計に基づくAPI連携基盤の構築が欠かせません。そのため、開発期間を見積もる際は、境界設計とAPI連携基盤という2つの柱にどれだけの期間が要るかを正確に見込む必要があります。

ポイント

依頼前に、リアーキテクチャが他の4つの取り組みとどこが違うのかを社内で言葉にしておくと、見積もりを比べやすくなります。主眼が経営判断か画面刷新かで、期間を左右する要因が変わるためです。

段階移行の全体スケジュール(パイロット・MVP・本番移行・スケールの4フェーズ)

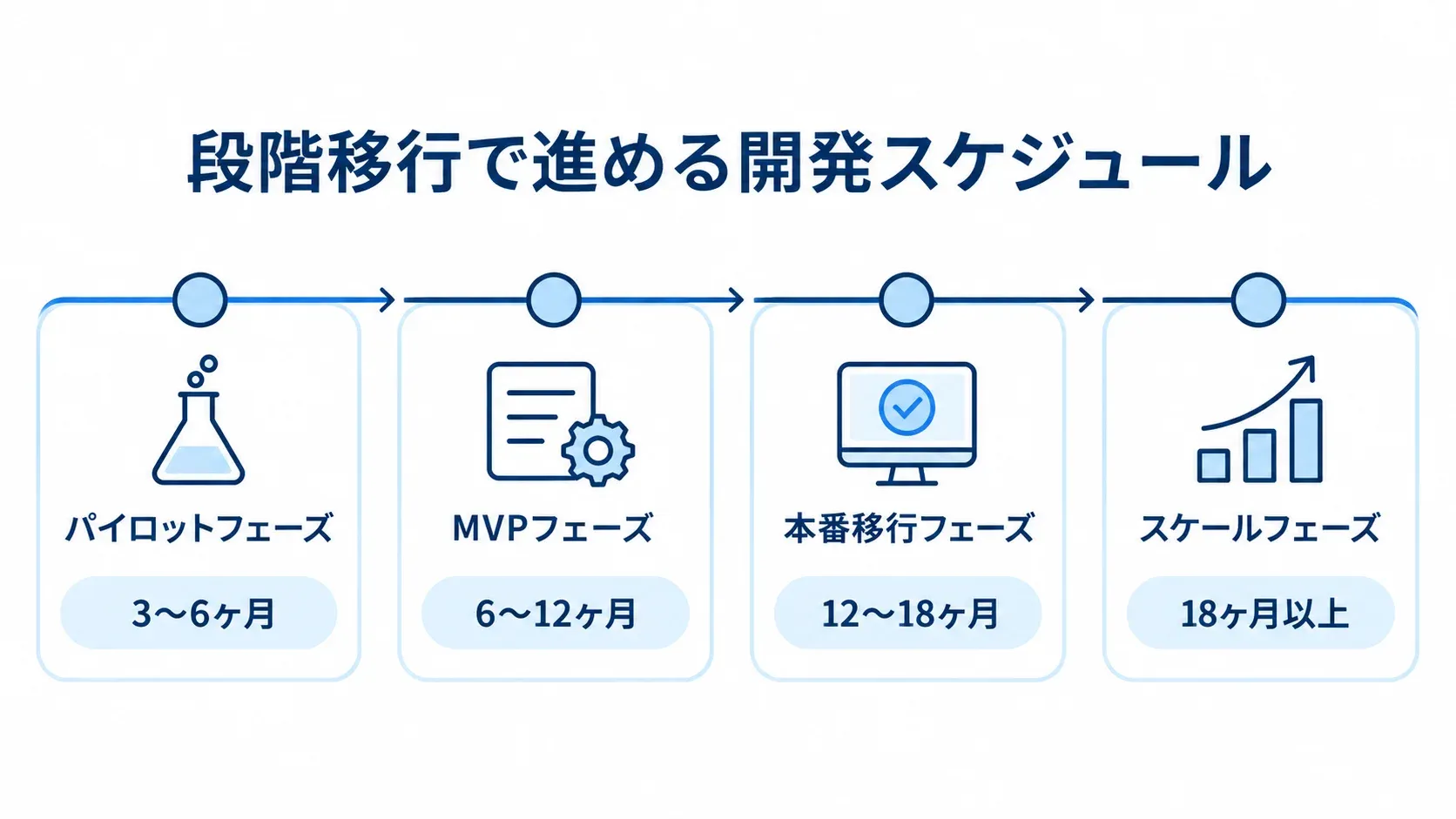

パイロットからスケールまでの4フェーズと、それぞれの開発期間を示す時系列図。
後半のフェーズほど、計画期間が長くなります。

見積管理システムのリアーキテクチャは、モノリスから価格設定エンジンを一斉に切り離す「ビッグバンリリース」ではなく、4つのフェーズでリスクを段階的に抑えながら価値を積み上げるのが標準です。期間の目安は、パイロット3〜6ヶ月、MVP6〜12ヶ月、本番移行12〜18ヶ月、スケール18ヶ月以上で、各フェーズには経営層に説明しやすい期待ROI(投資対効果)の目安もあります。

パイロットフェーズ(3〜6ヶ月)とMVPフェーズ(6〜12ヶ月)

最初のパイロットフェーズは、実現可能性と技術的な妥当性を検証する期間で、目安は3〜6ヶ月です。この段階の期待ROIは0〜マイナス100%と、投資が先行する時期になります。このフェーズで見積計算エンジンのドメイン分解(境界づけ)を行い、自動化されたCI/CDパイプラインを構築できるかどうかが、プロジェクトの成否を占うシグナルになります。

パイロットを丁寧に踏まずに実装へ急ぐと、後続フェーズで境界設計の誤りが露呈し、大きな手戻りにつながります。そのため、この期間を縮めるべきではありません。続くMVPフェーズは6〜12ヶ月、期待ROIは10〜30%です。

既存のモノリスと新しい価格設定サービスを並行稼働させ、比較的シンプルな見積もりのトラフィックだけを新サービスへ振り分けて、コスト削減や処理精度向上といった初期の成果を示します。この段階で本番トラフィックの一部を扱うと、レイテンシ、データ整合性、監視体制の不備など、パイロットでは見えなかった実運用上の課題を早期に洗い出せる点が、MVPフェーズの最大の価値です。

本番移行フェーズ(12〜18ヶ月)とスケールフェーズ(18ヶ月以上)

本番移行フェーズは12〜18ヶ月で、期待ROIは50〜150%まで高まります。この段階では、すべての見積計算処理が新しい価格設定サービスに移り、モノリスに残っていた古い計算ロジックが完全に削除されます。

旧ロジックの削除まで完了させると、二重メンテナンスのコストが解消され、以降の改修速度が大きく改善します。最終段階のスケールフェーズは18ヶ月以上に及び、期待ROIは150〜400%以上に達します。

スケールフェーズでは、独立した価格設定サービスとして、月末の見積集中期などのスケールアウトや、AIを活用した動的価格設定といった、モノリス時代には実現しづらかった機能拡張に取り組めます。リアーキテクチャは、12〜18ヶ月で完結する単発のプロジェクトというより、スケールフェーズまで見据えた複数年単位の投資計画として捉えることが、期待するROIを引き出す前提です。

ポイント

期間は、スケールフェーズまで含めた複数年の投資として計画するのが前提です。パイロットを急いで縮めると、後の手戻りが大きくなります。

工程別に見る開発期間の内訳(DDD・API-first設計・CRM/ERP連携基盤)

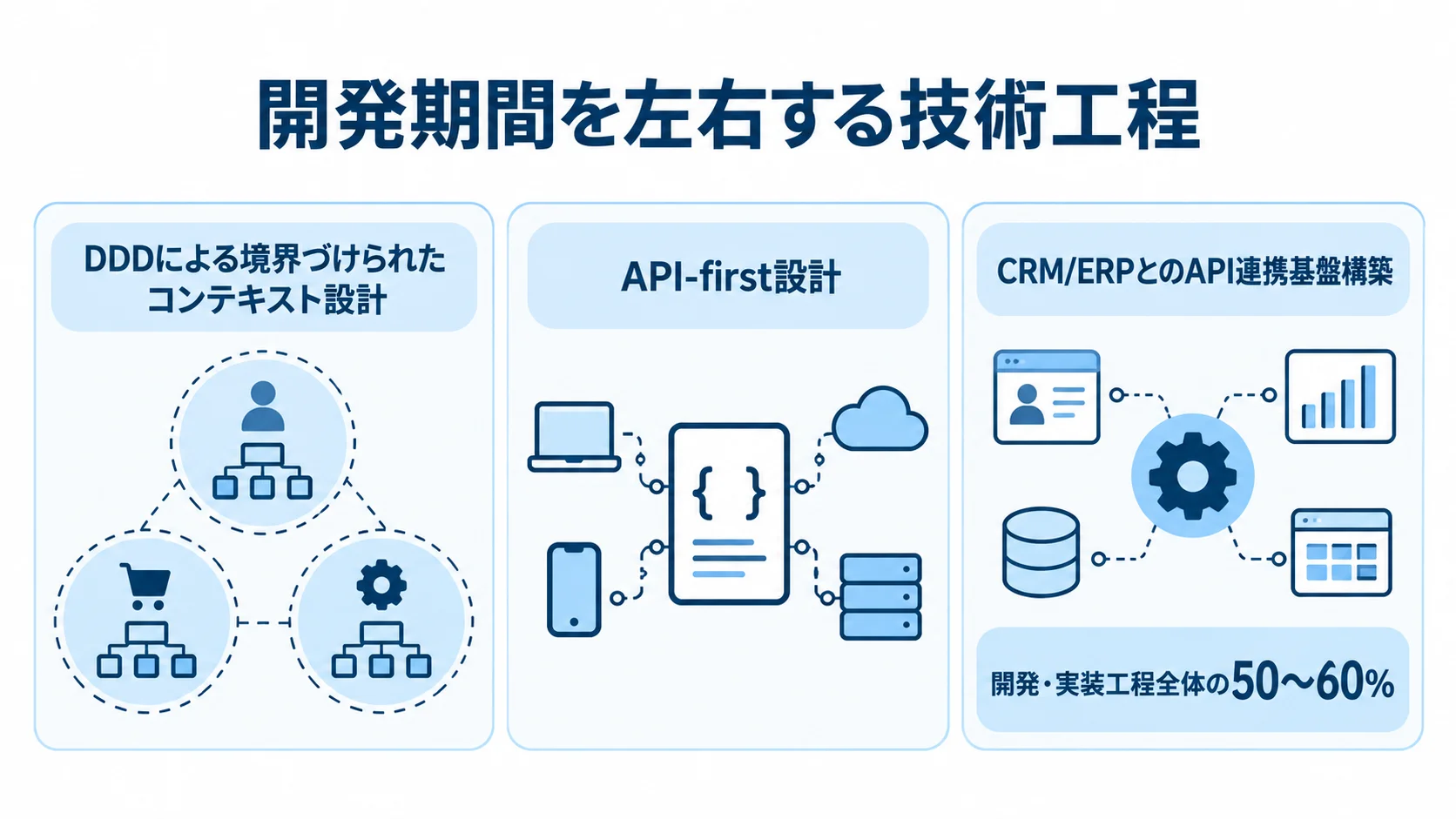

DDDの境界設計、API-first設計、CRM/ERP連携基盤の3工程を並べ、連携基盤が開発・実装工程全体の50〜60%を占めることを示す図。
連携基盤の構築は、開発・実装工程の大きな割合を占めます。

4フェーズの全体スケジュールを、実際に手を動かす技術工程に分けると、このリアーキテクチャに特有の期間配分が見えてきます。なかでも、ドメイン設計とAPI連携基盤の構築が、開発期間全体の大きなウェイトを占めます。

DDDによる境界づけられたコンテキスト設計とAPI-first設計

ドメイン駆動設計(DDD)による境界づけられたコンテキスト(Bounded Context)の設計は、実装の複雑度が「高」と評価される工程で、パイロットフェーズの初期に数週間〜1.5ヶ月程度を要します。

見積計算は商品マスタ、顧客(割引ランク)、在庫と密接に絡み合っているため、事業部門とエンジニアが参加するDDDワークショップで「ユビキタス言語」を定め、価格設定サービスの責任範囲を厳密に線引きします。

この境界設計を誤ると、サービス間の通信が過剰に密結合した「分散モノリス」に陥り、マイクロサービス化の恩恵をまったく受けられません。そのため、期間を惜しんで省略すべき工程ではありません。

境界定義の直後には、実装の複雑度が「中」程度のAPI-first設計に着手します。この工程は、次の2つの作業で進みます。

  1. APIの契約の定義:コードを書き始める前に、価格設定サービスが提供するAPIの契約(インターフェース)をOpenAPIなどで定義します。
  2. 並行開発の開始:この契約があれば、フロントエンドや他のバックエンドのチームが本体の完成を待たずに、並行して開発できます。

この工程は数週間で初期のAPIコントラクトを確立でき、後続の実装フェーズ全体の開発効率を左右します。

CRM/ERPとのAPI連携基盤構築(イベント駆動アーキテクチャ)

見積計算エンジンは、CRM上の顧客の特別値引率や、ERP上の最新の原価・在庫状況といったデータに依存します。そのデータを見積作成のたびに同期通信で問い合わせる設計にすると、レイテンシの悪化と、外部システム障害時の連鎖停止という2つのリスクを抱え込むことになります。

そのため実務では、イベント駆動アーキテクチャを採用するのが定石です。その仕組みは、次の3段階で進みます。

  1. イベントの発行:CRM/ERP側のデータ変更を、イベントとして発行します。
  2. イベントの受け取り:Kafkaなどのイベントブローカーを介して、価格設定サービス側で受け取ります。
  3. データストアへの反映:Redisや専用のRDBMSといった独自のデータストアに、キャッシュ・同期しておきます。

CRM/ERPとのAPI連携基盤の構築は、開発・実装工程全体の50〜60%という大きなウェイトを占め、MVPフェーズに向けて数ヶ月単位の工数を要します。

連携基盤の設計が甘いと、稼働後にCRM側のマスタ変更が価格設定サービスに反映されず、古い値引率のまま見積が作られ続けるといった不整合を招きかねません。期間見積もりの段階で、この工程の重みを過小評価しないことが必要です。

ポイント

ドメイン設計とAPI連携基盤は開発期間全体の大きなウェイトを占めるため、別々の工程として見込みます。CRM/ERP連携基盤は、見積もりで過小評価すると不整合につながりやすい工程です。

ストラングラーフィグパターンによる段階移行のスケジュール設計

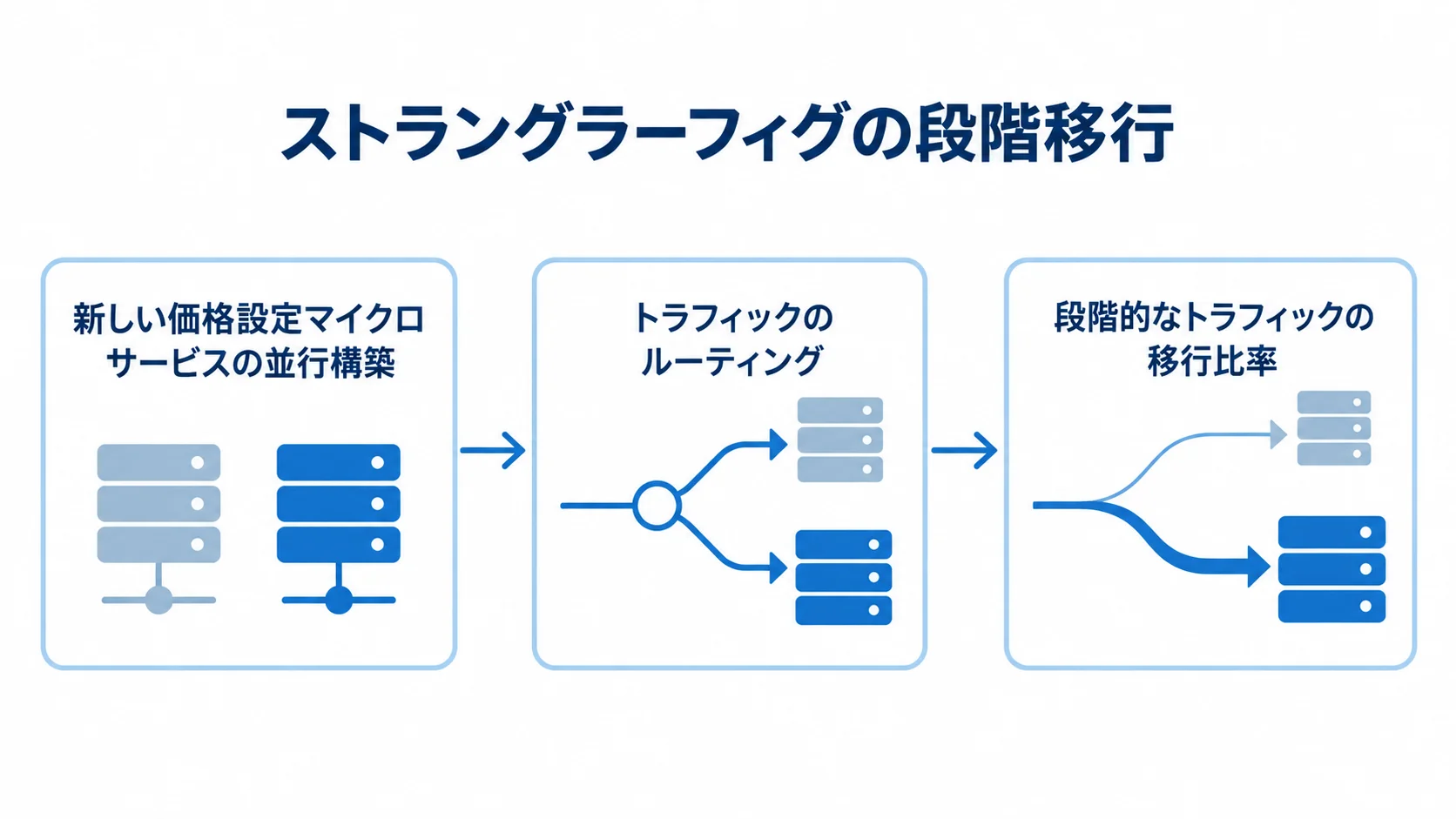

価格設定マイクロサービスの並行構築、トラフィックのルーティング、移行比率の引き上げへ進む段階移行図。
切り替え範囲を運用実績に合わせて広げる構成です。

モノリスから価格設定エンジンを安全に切り出すためのベストプラクティスが、「ストラングラーフィグパターン」です。

このパターンの運用が、見積管理システムのリアーキテクチャにおける実務的な納期管理の中核になります。

3ステップの移行プロセスとトラフィックルーティング

ストラングラーフィグパターンによる移行は、大きく3つのステップで進みます。

  1. 第1ステップ:新しい価格設定マイクロサービスをモノリスと並行して構築します。
  2. 第2ステップ:APIゲートウェイなどを使って新しいサービスへトラフィックをルーティングしつつ、古いモノリス側の計算ロジックをフォールバックとして残しておきます。
  3. 第3ステップ:運用実績が積み上がるにつれて段階的にトラフィックの移行比率を高め、最終的にモノリスから旧実装を削除します。

このパターンを採用する最大の理由は、何年もかけてシステム全体を一度に書き直すのではなく、スプリントごとに測定可能な成果を経営層と現場の双方に示せる点にあります。

たとえばMVPフェーズでは、特定顧客向けのシンプルな見積もりだけを新サービスで処理し、掛率が複雑に絡む個別見積もりは旧モノリスで処理させるといった切り分けが有効です。これにより、運用経験を早く積みながらリスクを抑え、12〜18ヶ月かけて段階的な投資と機能移行を完了できます。

分散モノリス化と境界設計の誤りによる納期遅延リスク

見積管理システムのリアーキテクチャに特有の納期遅延要因は、次の2つです。

  • 分散モノリス化:境界設計の誤りにより、サービス同士が同期呼び出しで密結合する状態です。
  • API連携基盤の設計不備:同期通信で組むと、外部の応答遅延がそのまま見積作成のレイテンシに直結します。

価格設定サービスと承認ワークフロー、顧客マスタの間で、どこまでを受け持つかを曖昧にしたまま実装を進めると、片方の変更がもう片方のデプロイを常に巻き込みます。その結果、マイクロサービス化の恩恵をまったく受けられない状態に陥ります。

この状態に気づくのは、往々にしてMVPフェーズの後半で、本番トラフィックの一部を流し始めてからです。境界を引き直すには、当初の設計工程を丸ごとやり直すのに近いコストがかかります。

こうした不備を抱えると、パフォーマンス要件を満たせず設計のやり直しになります。これを避けるには、パイロットフェーズで境界設計とAPI-first設計に十分な期間を取り、実装を急がないことが最大の予防策です。

ポイント

新サービスへ回す見積もりの範囲は、単純な案件から始めて、運用実績を見ながら広げるかを決めます。境界の誤りは後から直すと高くつくため、先に固めるべき判断です。

納期を守るための実務的な進め方

ここまでのスケジュールの目安とリスク要因を踏まえると、納期を守るには、意思決定を関係者が追えるようにすることと、発注前の準備を固めることの両方が欠かせません。

アーキテクチャ決定記録(ADR)によるスコープ管理

マイクロサービス化を進める過程では、「なぜ価格設定エンジンを別サービスにしたのか」「なぜ同期通信ではなく非同期のイベント駆動を選んだのか」といった重要な判断が次々に生まれます。アーキテクチャ決定記録(ADR)は、こうした判断の背景・コンテキスト・トレードオフを短い文書にまとめ、バージョン管理システムに残す手法です。

後から参画したメンバーや別のチームに設計の意図を伝え、一貫したアーキテクチャを保つために役立ちます。ADRを整備せずに進めると、なぜその境界で切ったのかという経緯が失われ、担当者が変わるたびに設計判断が揺らぎます。

その結果、手戻りと遅延を招く「組織的負債」が積み上がります。特にリアーキテクチャは複数年にわたる長期プロジェクトになりやすいため、ADRで判断の履歴を残すことは、単なる文書化ではなく納期を守るためのリスク管理だと捉えるべきです。

発注前の準備とアーキテクト人材を見極める依頼先選定

発注前には、技術要件概要書を作っておくと、複数のベンダーから比較しやすい提案とスケジュールを得やすくなります。概要書には、見積計算ロジックが依存するシステム(CRM・ERP・会計システムなど)の一覧、価格設定ロジックの複雑さ(掛率パターンや例外承認の数)、想定するトラフィック規模と将来のスケール要件を盛り込みます。

依頼先を選ぶ際に重視すべきは、開発実績の量よりも、ドメイン駆動設計、イベント駆動アーキテクチャ、ストラングラーフィグパターンによる段階移行の実務経験を持つアーキテクトが体制に含まれているかどうかです。境界設計を誤ると後戻りのコストが非常に大きくなるため、要件定義の初期段階からアーキテクトが深く関われる体制を確保することが、最も確実な納期短縮策です。

プロジェクト開始後は、フェーズごとの完了基準(境界設計のレビュー完了、CI/CDパイプライン構築完了など)を明確に決めます。次のフェーズへ進む前に、ステアリングコミッティで承認を得るゲート運用を徹底すると、スコープの曖昧な拡大による遅延を防げます。

ポイント

納期を守るには、発注前の技術要件概要書と、初期から関わるアーキテクトの体制が前提になります。判断の経緯はADRに残し、完了基準はフェーズごとに決めておきます。

まとめ

ここまで、リアーキテクチャの位置づけから、4フェーズの全体スケジュール、工程別の期間配分、段階移行の設計、納期を守る進め方までを見てきました。

4フェーズの期間は、パイロット3〜6ヶ月、MVP6〜12ヶ月、本番移行12〜18ヶ月、スケール18ヶ月以上です。そのため、見積管理システムのリアーキテクチャは、単発の数ヶ月プロジェクトではなく、複数年単位の投資計画として捉える必要があります。

境界設計の誤りによる分散モノリス化と、CRM/ERP連携基盤の設計不備という2つの技術的リスクをどう抑えるかが、最大の変動要因です。

ドメイン駆動設計、イベント駆動アーキテクチャ、段階移行の実務経験を持つアーキテクトを早期から関与させ、ADRで意思決定の経緯を残しながら進めることをお勧めします。

▼全体ガイドの記事
・見積管理システムのリアーキテクチャの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
