工場コンサルの納期は、次の3点によって左右されます。期間の目安は、中小企業で6ヶ月〜1年、中堅企業で1年〜2年、大企業では2年〜3年以上です。この目安は、DX推進やスマートファクトリー化を検討する方や、パートナーの選定を進めている方が、計画を立てる判断軸になります。
- 対象範囲:扱うラインや拠点の広さで、作業量と期間が大きく変わります。
- 検証工程:現場での試行と効果確認に要する期間
- 合意形成:関係部署の判断を、工程の中に組み込むこと
本テーマの全体像は、次の完全ガイドにまとめています。
▼全体ガイドの記事
・工場コンサルの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
工場コンサルの特徴と期間の考え方(現場改善コンサルとの違い)
工場コンサルの開発期間やスケジュールを考えるうえでまず押さえたいのは、特定の工程やラインの改善提案ではなく、工場という事業拠点全体の経営構造とシステム基盤を作り変えるプロジェクトだという点です。
現場改善コンサルは、特定の生産ラインの作業手順の見直しやQCサークル活動の定着支援など、比較的スコープの狭いテーマを扱うため、短期間で目に見える改善効果を出しやすい特性があります。一方、工場コンサルが扱うのは、複数のラインや部門を横断する生産管理システムの刷新や、老朽化した設備の更新判断です。
工場コンサルは、工場全体のレイアウト再設計やスマートファクトリー化に向けたデータ基盤の構築まで含むため、投資規模も影響範囲もはるかに大きくなります。
工場コンサルでは、コンベアや工作機械といった「物理的な設備(OT:Operational Technology)」と、生産管理システムやIoT基盤といった「情報システム(IT)」の両方を統合的に扱う必要があります。そのため、ソフトウェアだけを導入する案件と比べて、期間が長期化する傾向があります。
発注側は、「導入すればすぐに歩留まりが改善する」といった即効性を前提にせず、少なくとも半年から数年単位で工場全体の経営基盤を作り変えるプロジェクトだと捉えておくことが大切です。そうしておくと、途中での期待値のズレを防ぎやすくなります。
「工場全体の経営・投資判断」を担う支援という位置づけ
工場コンサルの成果物には、システムに加えて、経営陣が「この工場にいくら投資し、どの範囲まで自動化するか」を判断できる状態も含まれます。そのため納期の考え方も、より大きなゴールになります。特定ラインの改善提案が定着したら完了とする現場改善コンサルに対し、工場コンサルは、全ラインで安定稼働し、経営陣が投資対効果を数値で把握できる状態になったら完了とします。
工場コンサルは、現状診断、構想策定(投資判断)、基本設計・PoC、導入・構築、定着化という複数の段階を越えて進みます。各フェーズでは、設備の老朽化や既存システムとの連携の難しさといった「技術的な不確実性」が生じやすく、これも期間を延ばす理由のひとつです。契約もフェーズごとに使い分けることが多く、要件が明確な部分は請負型、構想策定や定着化支援のように不確実性が高い部分は準委任型とします。
発注時には、「基本設計書」「稼働報告書」に加えて、「歩留まり率」「設備稼働率」「投資回収期間」といった定量指標で進捗と成果を確かめる方法も、あらかじめすり合わせておくことが重要です。加えて、情報システム部門のほか、生産技術・製造・経営企画などの部門が同時に関わるため、Go/No-Go判断を誰が下すかを事前に決めておくことが、手戻りを防ぐうえで欠かせません。

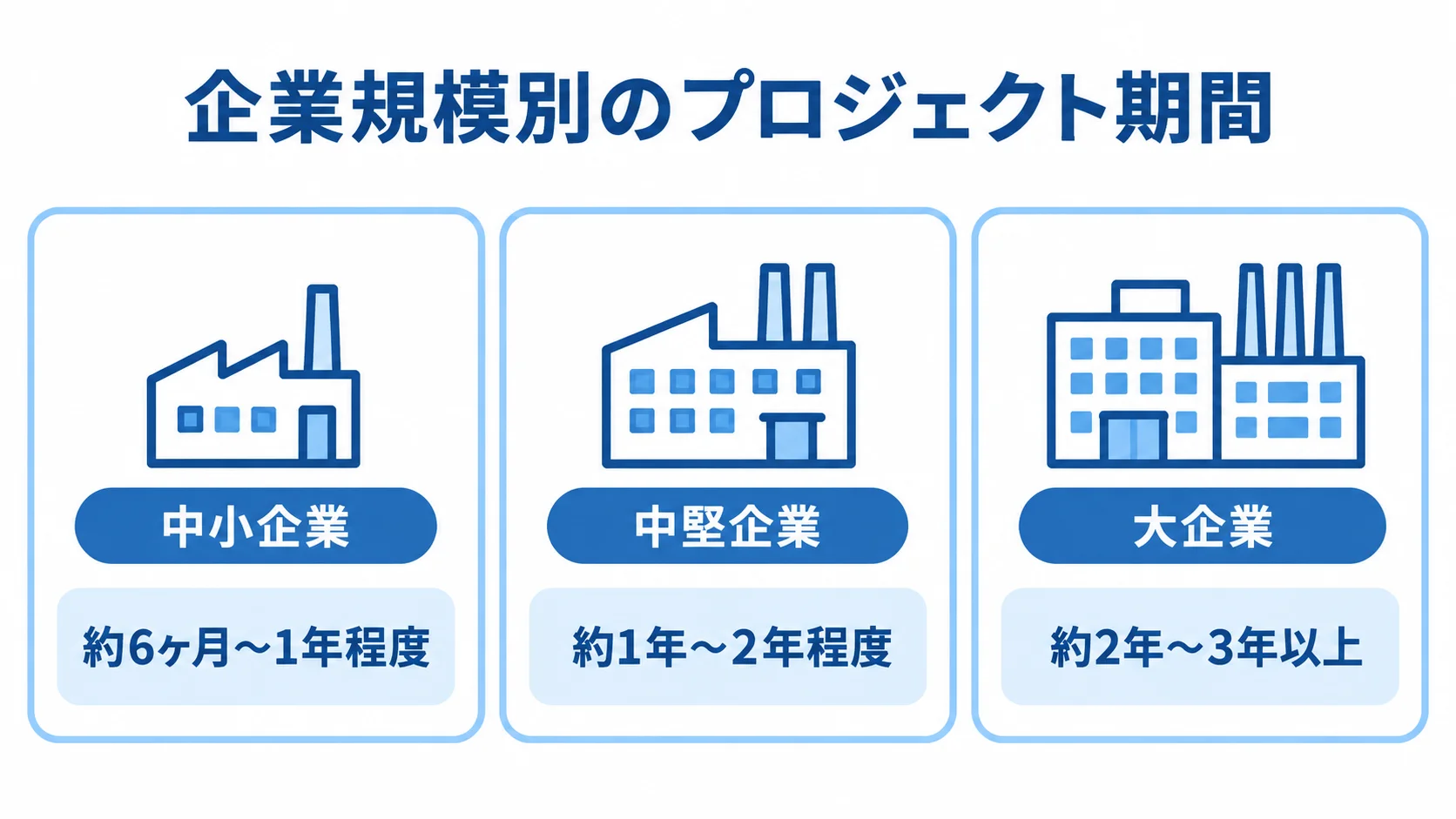

企業規模別のプロジェクト期間の目安

工場コンサルの期間は、システム開発のように画面数や機能数では見積もれません。対象工場の規模や既存設備の老朽化具合、工場の数によって、難易度と期間が大きく変わります。
期間が工場ごとに変わるのは、工場コンサルがシステムを1つ入れる仕事ではなく、拠点全体の生産体制を作り変える仕事だからです。対象のラインや拠点が増えるほど、既存設備との連携や現場ごとの事情をすり合わせる工程が必要になります。
同じ従業員規模でも、過去に大規模なシステム更改を経験しているか、経営層と工場長の距離が近いかによって期間は前後します。そのため、以下の数字は標準的な目安として捉えてください。中小企業・中堅企業・大企業のそれぞれの期間感は、次のとおりです。
中小企業・中堅企業の期間感
中小企業(単一工場・特定ラインのデジタル化を主眼とするケース)では、約6ヶ月〜1年程度でプロジェクトを完了させるケースが多く見られます。その理由は、意思決定者と現場の距離が近く、経営トップの判断も速いためです。生産管理システムのクラウド移行や一部のIoTセンサー導入のように、スコープが限定的なテーマであれば、比較的短期間で効果創出(PoC完了)まで至ります。
一方、中堅企業(複数ライン・工場全体のシステム統合を伴うケース)になると、約1年〜2年程度を見込む必要があります。既存の基幹システム(ERP)と生産管理システム(MES)を連携させる作業や、複数ラインを横断して全体のレイアウトを見直す作業では、部門をまたいだ調整が必要になります。そのため、年単位のプロジェクトとなる傾向があります。
特に、複数の生産ラインで異なる年代の設備が混在する工場では、ライン単位で老朽化度合いやデータを取れる範囲を個別に調べる必要があり、想定より数ヶ月長めに見積もると安全です。複数拠点をまたぐ場合は、情報共有や本社への報告ラインの整備にも時間がかかります。そこで、構想策定の段階で「どのラインをいつ着手するか」のロードマップを描いておくと、後の混乱を防げます。
大企業の期間感とグローバル展開の考慮事項
大企業(複数工場横断のスマートファクトリー化やサプライチェーン統合を伴うケース)では、約2年〜3年以上を見込む必要があり、恒久的な取り組みになることも珍しくありません。グローバル全体のデータ統合やデジタルツインの構築、数百億円規模の設備投資判断を伴うため、構想策定だけで半年〜1年を要する超長期プロジェクトになるケースが一般的です。
工場数や拠点数が膨大になると、全工場を一斉にシステム統一することは不可能です。そのため、マザー工場(最初にモデルケースを作る拠点)で成功事例を作り、知見を横展開しながら段階的に広げていきます。規模が大きいほど常駐期間は限られても、全社への浸透には長い期間がかかるため、発注前にこの点を押さえておくことが大切です。
海外拠点を含む場合は、言語や商習慣、現地の労働慣行や電力・通信インフラへの配慮も加わり、期間がさらに延びます。加えて、大企業では基幹システムが複数の世代にまたがって並存し、洗い出しとデータ整理だけで数ヶ月かかることもあります。この洗い出しを軽視して構想策定を急ぐと、データ連携仕様の食い違いで大規模な手戻りを招くため、大企業ほど現状診断に十分な時間と予算を割く必要があります。
フェーズ別のスケジュールと期間配分

ここでは、中堅企業を想定した約1年〜1年半の標準モデルで、典型的なフェーズ別スケジュールを見ていきます。

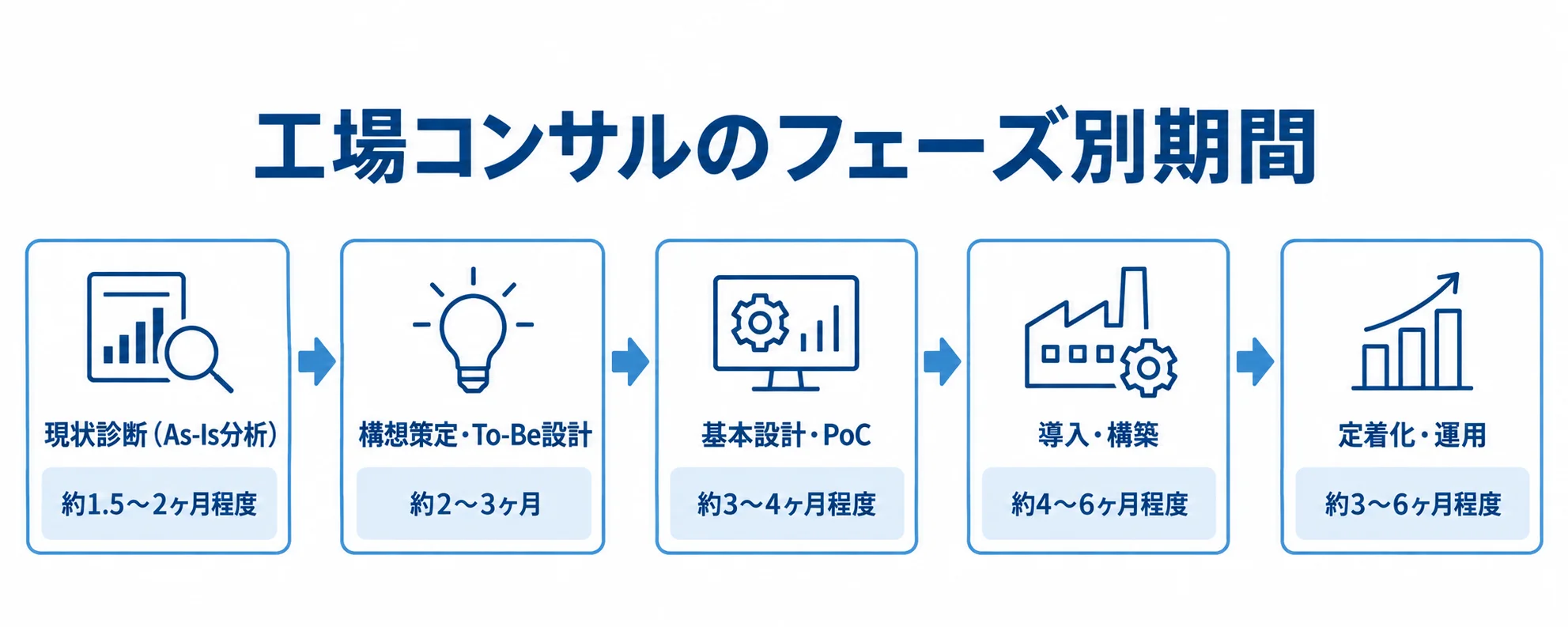

現場改善コンサルが現状の作業手順の分析やカイゼン活動の定着を中心に据えるのに対し、工場コンサルは4段階を丁寧に踏む点が特徴です。その4段階とは、現状の工場全体を診断すること、投資判断を含めた将来構想を描くこと、システムと設備を導入すること、その仕組みを現場に定着させることです。
企業によっては、構想策定が終わった時点で「あとは導入ベンダーに任せればよい」と考えがちです。しかし実際には、基本設計・PoCから導入・構築までのフェーズが最も工数と時間を要します。ここでの検証を軽視すると、本格導入後に想定外の手戻りが発生しやすくなります。
現状診断・構想策定フェーズ(合計3.5〜5ヶ月)
最初の現状診断(As-Is分析)には、約1.5〜2ヶ月程度を要します。工場の稼働データ、人員配置、歩留まり、リードタイムなどを定量的に分析し、現場責任者や作業員へのヒアリングも行います。その結果、経営課題と現場のボトルネックが浮き彫りになります。
続く構想策定・To-Be設計(投資判断)フェーズには、約2〜3ヶ月を見込みます。ここでは「目指すべき工場像(スマートファクトリーの定義)」を描き、設備投資や自動化の範囲、導入するシステム(ERP・MES・IoT基盤など)の要件を定義します。そのうえで、投資対効果(ROI)を算出し、経営陣のGo/No-Go判断を仰ぎます。この2フェーズを合わせると、3.5〜5ヶ月程度が標準的な期間感です。
現状診断のデータが不十分なまま構想策定に進むと、投資対効果の観点が抜けるといった手戻りが起きやすくなります。そのため、多少時間がかかっても現状診断は妥協せず、全体の納期短縮につなげます。構想策定では、投資を一気に確定させず、優先度の高いラインから段階的に投資するロードマップを描くと、経営陣の合意を得やすくなります。
基本設計・PoCから導入・定着化までのフェーズ(合計10〜16ヶ月)
構想策定が固まったら、基本設計・PoC(概念実証)のフェーズに進みます。この段階には約3〜4ヶ月程度を要し、実際のシステム設計やレイアウト設計と並行して、特定の1ラインで新しいIoTセンサーやタブレット入力を試験運用します。データが正しく取れるか、現場の作業を妨げないかを検証するためです。
続く導入・構築(ハード・ソフトの統合)フェーズには、約4〜6ヶ月程度を見込みます。生産管理システムなどのソフトウェア開発と並行して、機械の搬入や配線工事、結線・連携テストを行う工程で、工場コンサル特有の物理作業が発生します。最後の定着化・運用(チェンジマネジメント)フェーズには、約3〜6ヶ月程度を見込みます。
設計した業務フローの定着を支え、作業員へのトレーニングや歩留まり改善などのKPIモニタリングを行います。なお、導入後も支援を打ち切らず、四半期に1回程度のフォローアップで定着度合いを確認する企業が多く見られます。この3フェーズは合わせて10〜16ヶ月程度で、現状診断・構想策定と合わせると、中堅企業で約1年〜1年半のスケジュール感になります。
納期を左右する要因と遅延対策

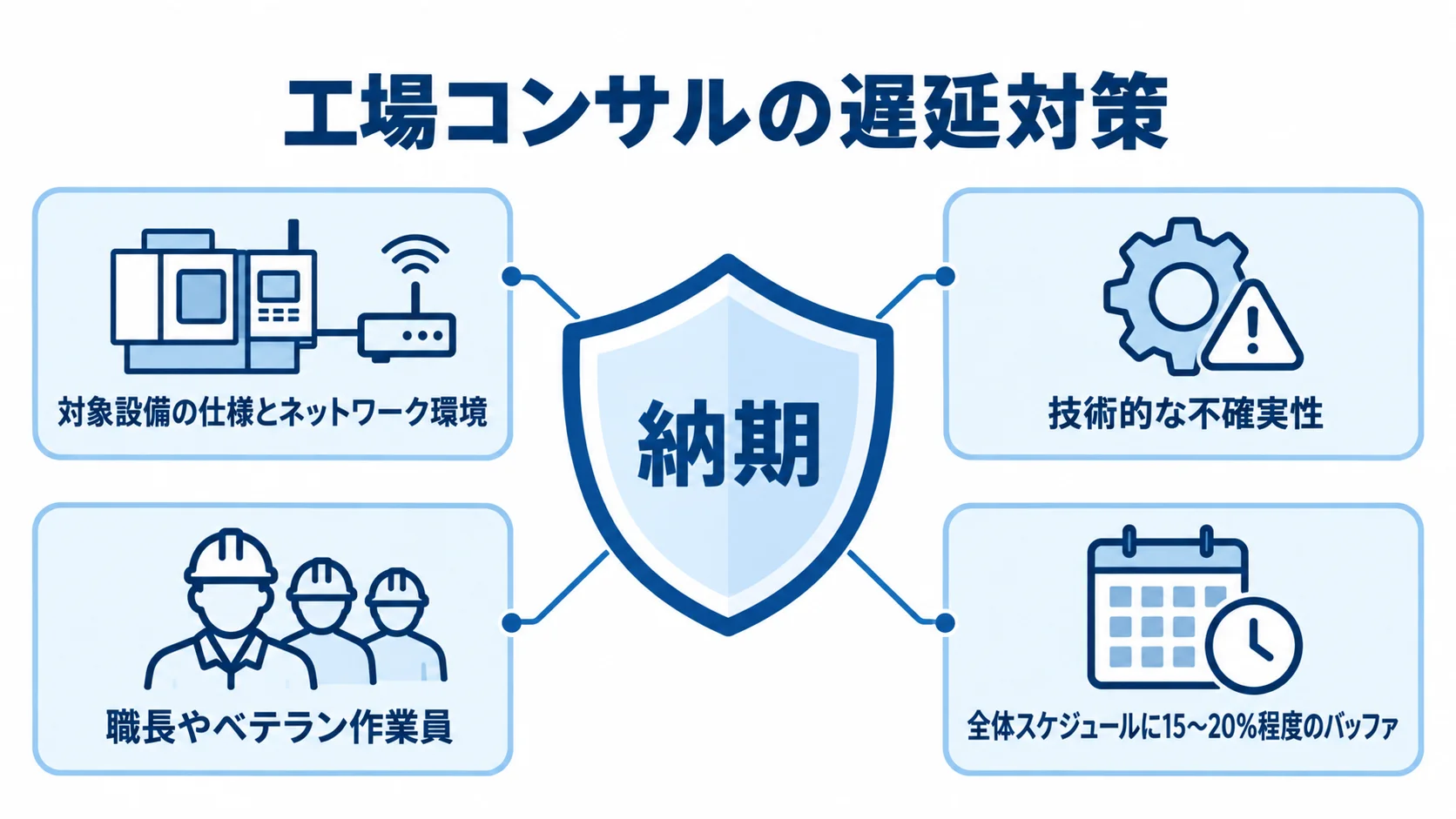

一般的なオフィス業務向けのシステム開発では、遅延の主な要因は仕様変更や要件の見込み違いです。工場コンサルでは、これらに加えて工場特有の「物理的な設備・環境」に起因する遅延が多く発生します。
あらかじめ典型的な遅延パターンを知っておくと、発注時にリスクを織り込んだスケジュールを組めます。
技術的な要因で遅れた場合、オフィスのシステム開発なら追加のエンジニアを投入して比較的解決しやすいです。一方、工場では設備の入れ替えや配線工事が必要になり、人員を増やすだけでは解決できない制約があります。これも、遅延対策を難しくする要因のひとつです。
ITとOTの連携難航・物理環境の罠
最も典型的な遅延要因は、情報システム(IT)と、物理的な制御技術・古い設備(OT)の連携難航です。ネットワーク接続を前提としていない20年前の古い工作機械(PLC)から、稼働データを取る必要が頻繁に生じます。その結果、PLCの仕様解析や特殊な変換ゲートウェイの開発に想定外の工数がかかり、数ヶ月単位で遅れることがあります。
もうひとつの典型例が、物理環境の罠です。分厚いコンクリート壁や大型機械の発する電磁ノイズでWi-Fiが繋がらない、LANケーブルを通す配管がそもそも存在しないといった物理的なインフラの問題が、導入直前になって発覚します。そのため、追加工事で納期が大幅に延びるケースが多発します。
いずれも、構想策定の段階で対象設備の仕様とネットワーク環境を実地に調べ、技術的な不確実性を早期に洗い出せば、多くは未然に防げます。特に古い設備が多く残る工場では、調査そのものに想定以上の時間がかかることを見込み、スケジュールにバッファを持たせておくことが実務上のポイントです。
現場の強い抵抗とスコープクリープ
現場の強い抵抗とUI/UXのミスマッチも、重要な遅延要因です。現場作業員は手袋をしていたり油で手が汚れていたりするため、タブレット画面が「使いにくい」「入力する暇がない」と利用を拒否されることがあります。その場合、運用ルールの再設計や画面の手戻り開発が発生します。
マニュアル化されていない業務、たとえば特急品の割り込み生産や熟練工の暗黙知による機械の微調整が構想策定で洗い出せていないと、開発後半で追加カスタマイズが次々に発生します。その結果「スコープクリープ」に陥り、予算超過と納期遅延を招きます。こうした遅延は、職長やベテラン作業員を開始時点から巻き込み、例外業務を徹底して洗い出すことで防げます。
全体スケジュールに15〜20%程度のバッファを見込むと、想定外の設備トラブルや現場調整が起きても、納期全体への影響を抑えられます。また、ベンダー間の連携不足による情報の行き違いも遅延を招くため、工場コンサルが窓口となって各ベンダーの進捗と課題をまとめて把握する体制を、早い段階で作っておくことも有効です。
まとめ
工場コンサルの開発期間・スケジュール・納期について、企業規模別の期間目安からフェーズ別の流れ、納期が長期化する典型的な要因と対策までを解説しました。
工場コンサルは、現場改善コンサルとは異なり、工場全体を対象とした経営・DX支援を担います。生産管理システムの導入や工場レイアウトの見直し、設備投資の判断、スマートファクトリー化構想の策定・実行支援までが対象です。そのため、物理的な設備(OT)と情報システム(IT)の両方を統合的に扱い、長期的な視点で臨む必要があります。
期間の目安は、中小企業で6ヶ月〜1年、中堅企業で1年〜2年、大企業では2年〜3年以上です。いずれの規模でも、現状診断から定着化までの段階を丁寧に踏むことが、投資対効果を最大化する近道になります。
ITとOTの連携難航や現場の抵抗といった典型的な遅延要因を前もって理解しておくことが大切です。そのうえで、経営陣のコミットメントとスケジュールのバッファを確保しておくと、プロジェクトを予定どおりに進めやすくなります。
工場コンサルの成果は、「システムが稼働した日」ではなく、「経営陣が投資対効果を数値で把握しながら次の投資判断を続けられる状態になった日」で測るのが適切です。そのため、契約期間を決める際も、導入の完了だけでなく定着状況の確認まで見据えて、柔軟なスケジュールを組んでおくことが望ましいといえます。
工場コンサルの導入を検討する場合は、まず自社の工場規模と設備の状況を洗い出します。次に、複数のコンサルティング会社に相談し、フェーズごとの期間感や投資判断の進め方を具体的にすり合わせるとよいでしょう。
特に、現状診断フェーズにどれだけ時間と予算をかけられるかが、その後のスケジュール全体の精度を大きく左右します。そのため、最初の相談の段階で「診断にどの程度の期間を見込んでいるか」を確認しておくことも、パートナー選定の重要な判断材料になります。
▼全体ガイドの記事
・工場コンサルの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
