配車/物流管理システム移行の発注/外注/依頼/委託方法について

配車や物流管理システムの移行は、現場の業務効率や法令遵守に直結する重要な投資です。しかし、いざ発注しようとすると「どの会社に頼めばよいのか」「請負と準委任のどちらが適切か」「初期費用以外にいくら追加でかかるのか」といった疑問が次々と出てきて、なかなか一歩を踏み出せないという声を多くの物流企業から伺います。特に配車・物流管理の領域は、WMSや基幹システムとの連携、2024年問題への対応、複雑な運賃計算など固有の論点が多く、一般的なシステム発注のセオリーだけでは判断を誤りやすい分野です。

この記事では、配車/物流管理システム移行を外部の開発会社へ発注・外注・委託する際の具体的な進め方を、発注先の選び方から契約形態、準備すべきドキュメント、見落としがちな失敗要因まで体系的に解説します。表面的な見積もり金額だけでは見えてこない「隠れコスト」の構造や、現場に定着させるための委託範囲の考え方など、実務で本当に役立つ判断軸を中心にお伝えします。これから移行プロジェクトの発注を控えている情シス担当者や経営者の方が、後悔のないパートナー選定と契約ができるよう、読み終えた時点で発注の全体像がつかめる内容を目指しています。

▼全体ガイドの記事
・配車/物流管理システム移行の完全ガイド

配車/物流管理システム移行の発注を成功させる前提

配車/物流管理システム移行の発注の前提

発注作業に入る前に、まず押さえておきたい前提があります。配車/物流管理システムの移行は、単にソフトウェアを新しくする作業ではなく、長年現場で積み上げてきた配車ノウハウや運賃ルールをデジタルへ移し替えるプロジェクトだという認識です。この前提を共有できる発注先を選べるかどうかが、結果を大きく左右します。

なぜ発注先選びが移行の成否を分けるのか

配車/物流管理システムの移行プロジェクトは、要件定義から本稼働まで短くても半年、規模が大きければ1年以上に及びます。この長期間、発注先は単なる外注業者ではなく事実上のプロジェクトパートナーとなります。汎用的な業務システムの開発経験はあっても、配車や運行管理の業務知識が乏しいベンダーに発注してしまうと、現場のヒアリングが噛み合わず、要件定義の段階から手戻りが頻発します。

実際に、価格の安さだけで業務知識のない会社へ発注した結果、配車担当者が当たり前に求める「拘束時間の自動チェック」や「特殊車両の割増運賃計算」が仕様から漏れ、追加開発で当初見積もりの1.5倍以上に膨らんだケースは珍しくありません。発注先選びとは、価格表を比べる作業ではなく、自社の物流業務を理解し一緒に課題を解ける相手を見極める作業だと考えてください。

発注前に押さえるべき「隠れコスト」の存在

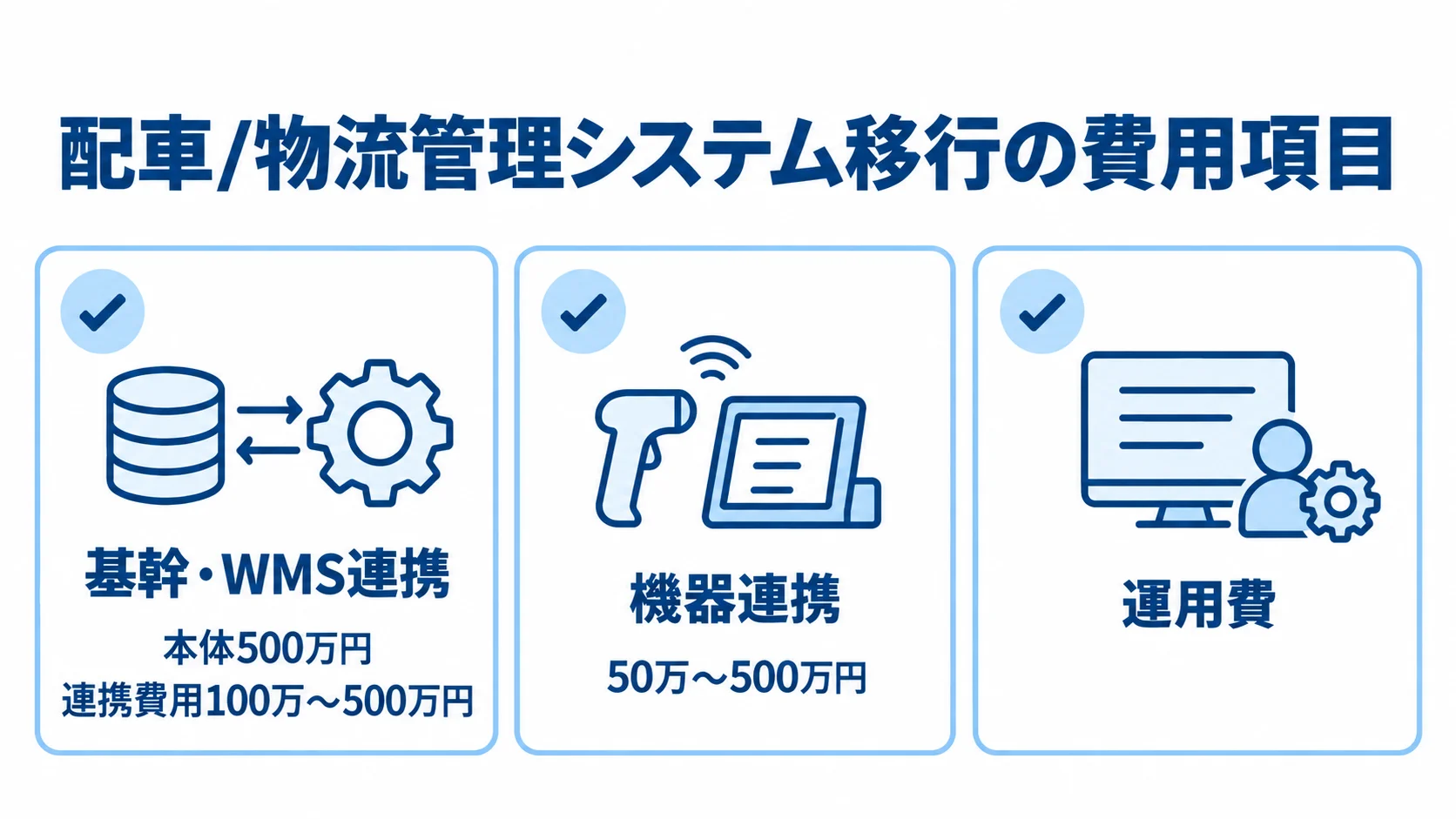

配車/物流管理システムの発注で最も注意すべきは、提示された本体価格が総費用のごく一部に過ぎないという現実です。本体が500万円でも、既存の基幹システムやWMSとの連携開発に100万円から500万円、ハンディターミナルやバーコードとの連携にさらに50万円から500万円といった具合に、周辺の連携費用が積み上がり、最終的に本体の倍以上になることが頻繁に起こります。

さらに見落とされがちなのが運用フェーズのコストです。デジタル地図基盤のライセンス費用、AIによるルート最適化を使う場合の定期的なモデル再学習の工数、旧システムと新システムを並行稼働させる期間に発生する二重入力サポート要員の人件費などは、初期見積もりに含まれないことが多くあります。発注前にこれらを総保有コスト、いわゆるTCOの観点で洗い出し、どこまでを委託範囲に含めるかを明確にしておくことが、後の予算超過を防ぐ鍵となります。

発注先の種類と選び方

発注先の種類と選び方

配車/物流管理システムの発注先には大きく分けて3つのタイプがあります。それぞれ得意とする範囲も費用感も異なるため、自社の状況に合わないタイプを選ぶと、無理なカスタマイズで費用が膨らんだり、逆に必要な機能が作れなかったりします。ここでは発注先のタイプと、自社に合った相手を見極める判断軸を解説します。

SaaSベンダー・パッケージベンダー・スクラッチ開発会社の違い

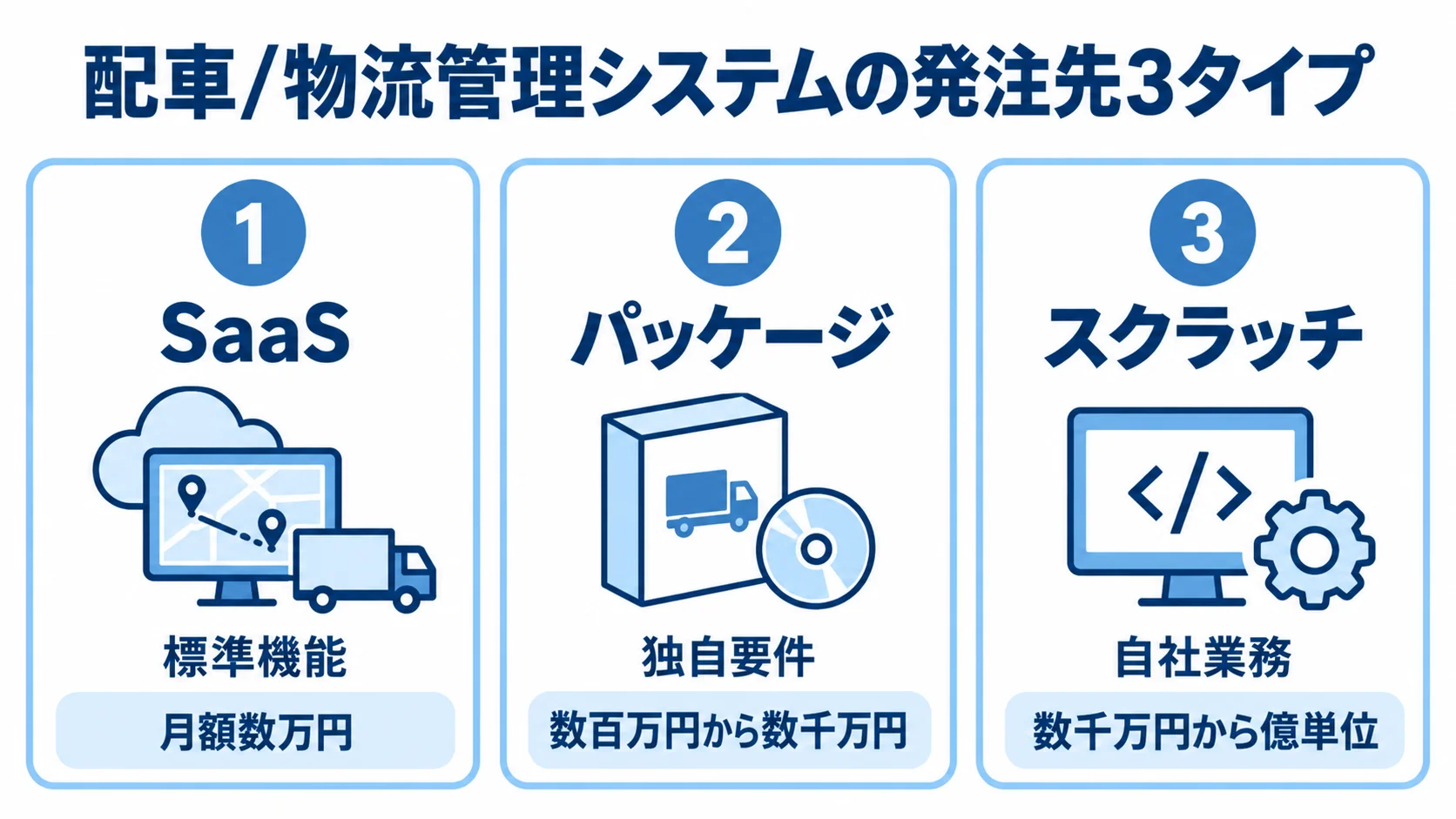

1つ目はクラウド型のSaaSベンダーです。月額数万円から導入でき、初期投資を抑えながら標準的な配車・運行管理機能をすぐ使えるのが魅力です。ただし機能は標準化されており、自社独自の伝票フォーマットや複雑な運賃ルールには対応しきれない場合があります。

2つ目はパッケージをカスタマイズして提供するベンダーで、数百万円から数千万円が目安です。ある程度の独自要件に対応しつつ開発期間を短縮できる中間的な選択肢です。3つ目がフルスクラッチで開発する会社で、数千万円から億単位になることもありますが、自社の業務に完全に合わせた仕組みを作れます。発注時はこの3タイプのどれが自社の課題に最も適しているかを、機能要件と予算の両面から見極めることが出発点になります。

自社の拠点数・業務独自性で見極める分岐点

SaaSやパッケージで足りるのか、それともスクラッチに踏み込むべきかを判断する目安があります。具体的には「拠点数が3つ以上に分かれている」「古い基幹システムがAPI連携に対応していない」「取引先ごとに異なるEDIや伝票フォーマットを扱っている」という条件です。これらに複数該当する場合、パッケージの標準機能では業務を回しきれず、結局は大規模なカスタマイズが必要となり、最初からスクラッチに近い費用がかかってしまいます。

逆に、拠点が1〜2か所で業務が比較的シンプルであれば、SaaSやパッケージで十分に効果が出ます。発注先を検討する前に、この分岐点に照らして自社がどちら側にいるかを整理しておくと、相見積もりの段階でベンダーごとの提案の妥当性を冷静に評価できるようになります。

一社依存を避けるベンダー比較のポイント

発注先は最低でも2〜3社から提案と見積もりを取り、横並びで比較することをおすすめします。1社だけの提案で発注を決めると、価格が適正か判断できないだけでなく、その後の保守や追加開発でも交渉力を持てず、特定ベンダーへの依存が固定化してしまいます。比較の際は本体価格だけでなく、連携開発費、保守費用、緊急対応の体制までを同じ条件で提示してもらい、総額で並べることが重要です。

また、提案書に配車・運行管理の業務理解がどれだけ反映されているかも見極めの材料になります。自社の課題を表面的になぞるだけの提案か、2024年問題への対応や現場定着まで踏み込んだ提案かで、ベンダーの実力は明確に分かれます。発注先の選び方をより詳しく知りたい方は、おすすめの開発会社を紹介した記事もあわせてご覧ください。

発注前に準備すべきドキュメントと要件整理

発注前に準備すべきドキュメント

発注の質は、発注前にどれだけ自社の要望を整理できているかで決まります。準備が不十分なまま発注すると、ベンダーは要件を推測で埋めるしかなく、後から「思っていたものと違う」という認識のズレが大量に発生します。ここでは発注前に用意しておきたいドキュメントと要件整理の進め方を解説します。

RFP(提案依頼書)に盛り込むべき項目

複数のベンダーへ発注を検討するなら、提案依頼書、いわゆるRFPの作成が欠かせません。RFPには、現状の課題、移行の目的、対象とする業務範囲、必須機能、想定予算、希望スケジュール、そして既存システムとの連携要件を明記します。特に配車/物流管理の場合は、現在使っている基幹システムやWMSの名称・バージョン、扱う車両台数や1日の配車件数といった定量的な情報を盛り込むと、ベンダーが精度の高い見積もりを出しやすくなります。

RFPがあると、各社が同じ条件で提案するため比較が容易になり、見積もりのブレも小さくなります。逆にRFPなしで口頭ベースの依頼をすると、各社が前提を独自に解釈し、後で追加費用の温床になります。最初のドキュメント整備に手間をかけることが、結果的に発注全体のコストとトラブルを大きく減らします。

MUST/WANTで仕分ける要件定義

要件を整理する際は、すべての要望を同列に並べるのではなく、絶対に必要なMUST要件と、あれば望ましいWANT要件に仕分けることが重要です。配車/物流管理であれば、拘束時間の自動チェックや請求に直結する運賃計算はMUST、ドライバー向けの細かな通知機能などはWANTといった具合に切り分けます。この仕分けがあると、予算の制約が出たときに何を優先し何を後回しにするかの判断が一気に明確になります。

MUST/WANTの整理は、現場の配車担当者やドライバーへのヒアリングを通じて行うのが理想です。情シスや経営層だけで決めると現場の実務とずれた要件になりがちで、せっかく作ったシステムが使われない事態を招きます。発注前のこの段階から現場を巻き込んでおくことが、後の定着にもつながります。

データ移行・マスタ整備の取り決め

配車/物流管理システムの移行で見落とされがちなのが、顧客マスタや運賃ルール、車両情報といった既存データの移行作業です。長年Excelや紙で管理してきた企業ほど、データの表記揺れや重複が多く、そのまま新システムへ移すとエラーや誤計算の原因になります。発注時には、このデータクレンジングとマスタ整備を誰がどこまで担当するのかを必ず取り決めておく必要があります。

ベンダーに任せきりにすると追加費用が膨らみ、自社で抱え込むと現場の負担が過大になります。どのデータを移行対象とし、整備の責任分界点をどこに置くかを発注段階で合意しておくことで、本稼働直前にデータが揃わないという最悪の事態を回避できます。

委託形態と契約の選び方

委託形態と契約の選び方

発注先と進め方が固まったら、次は契約形態の選択です。システム開発の委託契約にはいくつかの形態があり、どれを選ぶかでリスクの所在や費用の発生の仕方が変わります。配車/物流管理システムの特性に合わせた契約の選び方を解説します。

請負・準委任、それぞれの向き不向き

代表的な契約形態は請負契約と準委任契約です。請負契約は成果物の完成に対して責任を負う契約で、要件が明確に固まっている場合に向いています。完成責任がベンダー側にあるため発注者のリスクは小さい一方、仕様変更には追加費用が発生しやすい性質があります。

準委任契約は作業の遂行そのものに対して報酬を払う形態で、要件が固まりきっていない探索的なフェーズや、現場と相談しながら作り込む工程に適しています。配車/物流管理の移行では、要件定義フェーズは準委任、仕様が固まった開発フェーズは請負というように、工程ごとに契約を使い分けるのが現実的です。どちらか一方に固定せず、プロジェクトの段階に応じて柔軟に組み合わせることをおすすめします。

段階発注(スモールスタート)という現実解

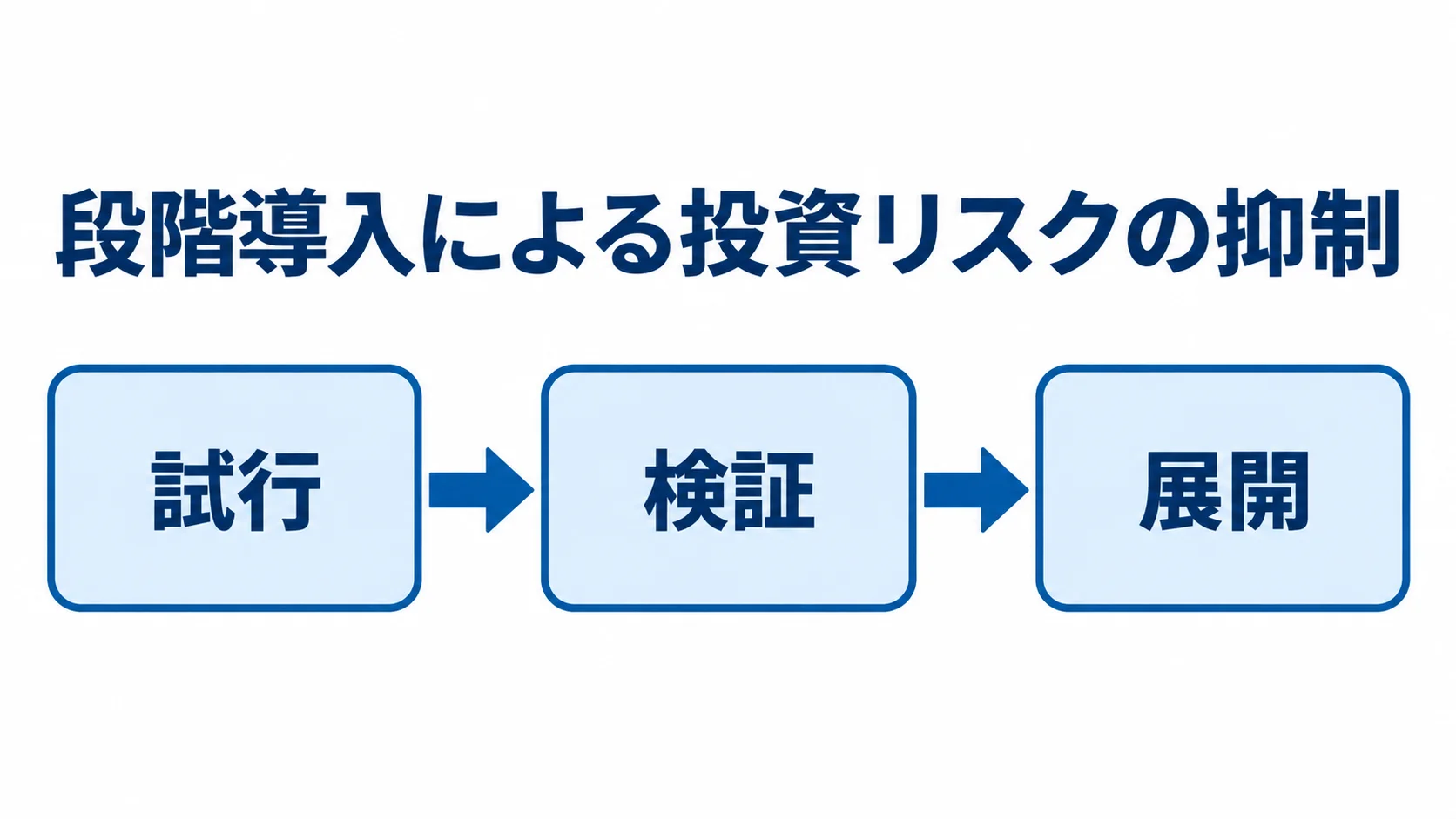

いきなり全社・全拠点へ一括導入する大型発注は、投資額が大きいぶん失敗したときの損失も甚大です。そこで近年支持されているのが、1拠点や数台の車両から小さく始めて効果を確かめ、問題がなければ段階的に範囲を広げていくスモールスタート型の発注です。最初に特定の営業所やルートでパイロット導入を行い、現場の反応や運用ノウハウを蓄積してから全体展開すれば、リスクを抑えながら着実に進められます。

この進め方を採るなら、契約も一括ではなくフェーズごとに区切り、各段階の成果を見て次に進む条件を盛り込んでおくと安心です。「小さく試してダメならやめられる」という選択肢を契約上も確保しておくことで、経営判断としての投資リスクを大きく下げられます。要件が固まる前の段階から相談に乗り、リリース後も継続して拡張に付き合えるパートナーを選ぶことが、この進め方では特に重要になります。

保守・緊急サポート体制を契約に明記する

配車/物流管理システムは、止まると配車業務そのものが止まり、配送遅延という形で即座に取引先へ影響が及びます。だからこそ、稼働後の保守と緊急サポートの体制を発注時に契約へ明記しておくことが欠かせません。土日や夜間に障害が起きたときに連絡が取れるのか、オンコール対応やエスカレーションのルートはどうなっているのか、復旧までの目標時間はどの程度かを、契約書のレベルで取り決めてください。

稼働初日の連携障害で配車が止まり大規模な遅延を招いた事例もあります。サポート体制の確認を後回しにすると、いざというときに「契約範囲外」と言われ、情シス担当者が一人で対応を背負い込むことになりかねません。発注の比較段階から、このサポート条件を必ず提示してもらいましょう。

発注で失敗しないためのチェックポイント

発注で失敗しないためのチェックポイント

最後に、配車/物流管理システムの発注で特につまずきやすいポイントを整理します。これらは一般的なシステム発注の知識だけではカバーしきれない、物流領域に固有の論点です。発注前のチェックリストとして活用してください。

2024年問題・法令対応を要件に含める

ドライバーの時間外労働が年960時間の上限に規制されたいわゆる2024年問題への対応は、配車/物流管理システムの発注では必須要件として明記すべき項目です。具体的には、配車計画を立てる段階で「このルートは拘束時間を超過する」と自動で計算し事前に警告する機能があるかどうかが、法令遵守の実効性を左右します。荷待ち時間の削減に向けたバース予約機能との連携も、改正物流関連法が求める記録義務への対応として重要性が増しています。

これらの機能を発注時の要件に含めずに進めると、稼働後に「監査に対応できない」と判明し、追加開発で時間と費用を浪費することになります。法令対応は後付けが難しい領域だからこそ、最初の要件定義の段階で盛り込んでおくことが肝心です。

WMS/ERP/EDI連携の見積もりを後回しにしない

前述の隠れコストの中でも、特に金額が大きくなりやすいのが他システムとの連携費用です。倉庫管理システムのWMS、会計や販売を担うERP、取引先とのデータ交換に使うEDIなど、配車/物流管理システムは多くの周辺システムとつながって初めて効果を発揮します。この連携の見積もりを後回しにすると、後から本体を上回る費用が発生し、予算計画が崩れます。

発注の初期段階で、連携が必要なシステムをすべて洗い出し、それぞれのデータフォーマットやAPIの有無を確認したうえで連携費用を見積もりに含めてもらうことが重要です。フォーマットが合わない場合はETLツールを介した変換が必要になり、その分の工数も見込んでおく必要があります。連携を軽視した発注は、二重入力が現場に残り効率化が実現しないという本末転倒を招きます。

現場定着(チェンジマネジメント)まで委託範囲に含めるか

どれほど優れたシステムを発注しても、現場の配車マンやドライバーが使ってくれなければ投資は無駄になります。ベテラン配車担当者には「AIに任せたらイレギュラーに対応できない」という不安があり、ドライバーにはGPSで「監視される」という抵抗感があります。こうした反発を乗り越え定着させるチェンジマネジメントを、発注時に委託範囲へ含めるかどうかを検討してください。

具体的には、操作研修やマニュアル整備、稼働初期の現場サポートをベンダーに依頼するか、自社で担うかを決めておきます。パイロット導入で小さな成功体験を作り、現場が「これは楽になる」と実感できる設計を一緒に考えてくれるパートナーであれば、お蔵入りのリスクは大きく下がります。発注は機能の調達であると同時に、現場を巻き込んだ変革の委託でもあるという視点を持つことが、最終的な成否を分けます。

▶ 詳細はこちら:配車/物流管理システム移行でおすすめの開発会社6選と選び方

まとめ

配車/物流管理システム移行の発注まとめ

配車/物流管理システム移行の発注・外注・委託を成功させるには、価格表を比べるのではなく、自社の物流業務を理解し一緒に課題を解けるパートナーを見極めることが出発点になります。発注先にはSaaS・パッケージ・スクラッチの3タイプがあり、拠点数や業務独自性という分岐点に照らして自社に合うタイプを選ぶことが、無理なカスタマイズや機能不足を防ぎます。

発注前にはRFPを整備し、要件をMUSTとWANTに仕分け、データ移行の責任分界点まで取り決めておくことで、認識のズレと追加費用を抑えられます。契約は工程に応じて請負と準委任を使い分け、1拠点から始めるスモールスタートと、保守・緊急サポートの明記でリスクを下げてください。そして2024年問題への対応、連携費用の早期見積もり、現場定着のチェンジマネジメントという物流固有の論点を発注要件に織り込むことが、お蔵入りを防ぐ決め手となります。本体価格の裏に潜む隠れコストを総保有コストの視点で見極め、後悔のない発注を実現していただければ幸いです。

▼全体ガイドの記事
・配車/物流管理システム移行の完全ガイド

株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
