配車/物流管理システムのモダナイゼーションの進め方/やり方/流れや方法/手法/工程/手順

配車/物流管理システムのモダナイゼーションは、対象範囲と目的を定め、現状を確認しながら段階的に進めます。費用・契約・データ移行の条件を整理し、業務を止めずに効果を確認します。

要件定義から移行方式の選定までに、連携・移行の費用や配車担当者の懸念を確認し、見積もりと導入計画に反映します。

▼全体ガイドの記事
・配車/物流管理システムのモダナイゼーションの完全ガイド

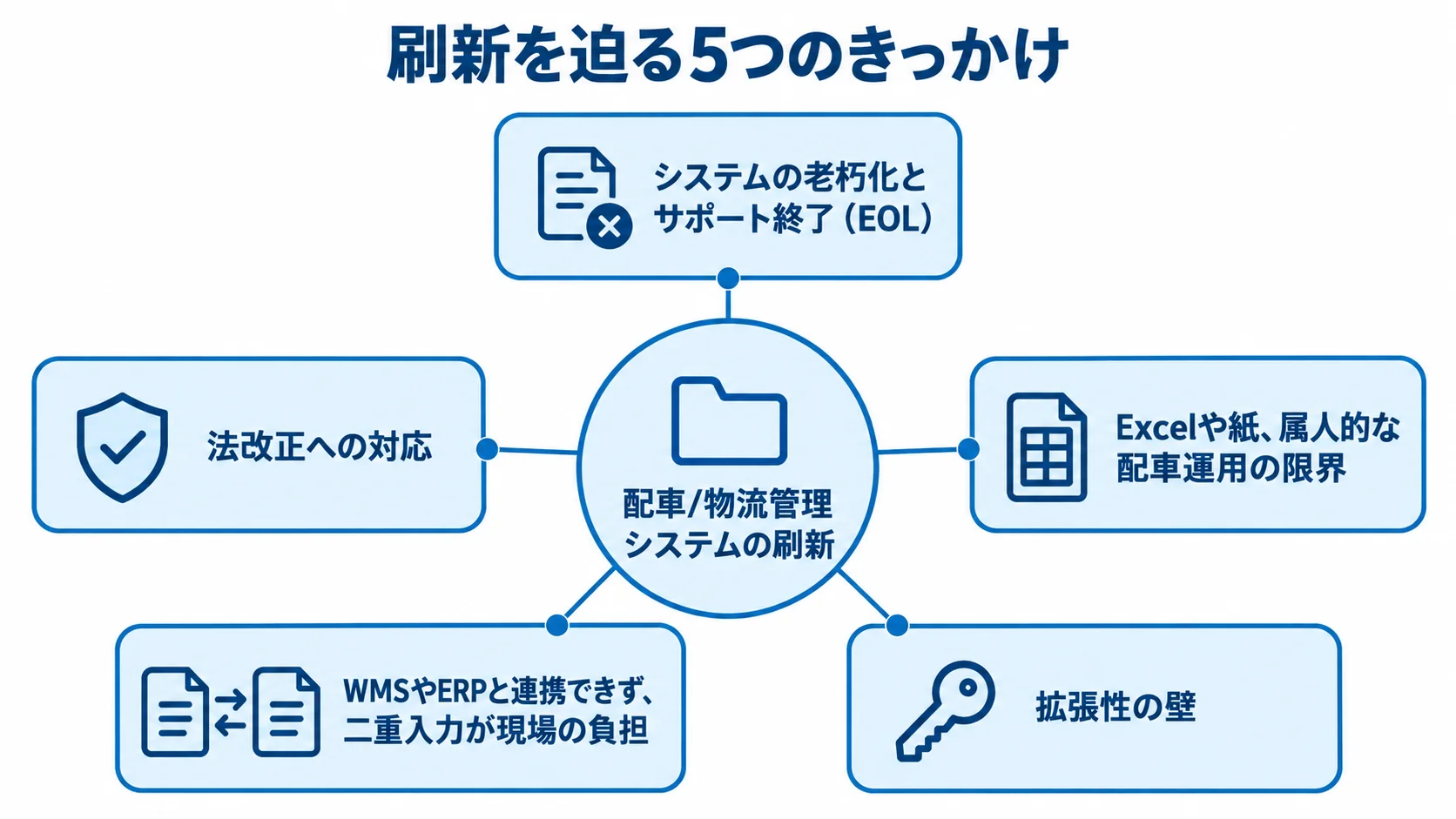

配車/物流管理システムのモダナイゼーションが必要になる背景

配車/物流管理システムの刷新を迫る5つの背景を、中央の刷新テーマから放射状に示した図。
複数の課題が重なるほど、部分改修だけでは追いつきにくくなります。

モダナイゼーションの進め方を考える前に、「なぜ刷新が必要なのか」を経営層と現場で共有しておくことが欠かせません。動機が曖昧なまま着手すると、要件がぶれてプロジェクトが迷走し、投資対効果も説明できなくなります。そこで、刷新を迫る代表的なきっかけと、混同されがちな用語の違いを順に見ていきます。

刷新を迫る5つのきっかけ

配車/物流管理システムの刷新が必要になる背景には、大きく5つのきっかけがあります。

一つ目は、システムの老朽化とサポート終了(EOL)です。OSやミドルウェアの保守が切れ、セキュリティリスクが放置された状態になります。二つ目は、2024年問題に代表される法改正への対応です。

たとえば、ドライバーの年間時間外労働960時間の上限管理や、荷待ち時間の記録義務に、既存システムが追従できないケースが急増しています。

  • 保守期限:OSやミドルウェアのサポート終了の時期
  • 法改正への対応:労働時間と荷待ち時間の記録要件を、既存機能と照らし合わせる

三つ目は、Excelや紙、属人的な配車運用の限界です。ベテラン配車マンの頭の中だけにノウハウが蓄積され、退職とともに業務が回らなくなるリスクを、多くの企業が抱えています。

四つ目は、WMS(倉庫管理システム)やERPと連携できず、二重入力が現場の負担になっている状態です。五つ目は、共同配送やデジタルタコグラフなど新たな仕組みに既存システムが対応できないという、拡張性の壁です。

きっかけが複数当てはまる場合は、部分改修では追いつかないため、本格的なモダナイゼーションを検討する段階に入っています。刷新の判断に入る前に、業務フローと既存機能を確認し、対象範囲と連携条件を明確にしておきます。

「更改・移行・リプレイス・リアーキテクチャ」の違いと使い分け

モダナイゼーションと一口に言っても、その手法はいくつかの段階に分かれます。

「リホスト」は既存の仕組みをほぼそのままクラウドへ移すアプローチです。改修範囲が小さく短期間で済む反面、根本的な課題は解決しにくいのが特徴です。

「リプラットフォーム」は、OSやデータベースを新しい基盤へ載せ替える手法です。保守性とコストのバランスに優れます。

  • リホスト:改修範囲を小さくし、短期間で移したい場合
  • リプラットフォーム:保守性とコストのバランスを重視したい場合

一方「リアーキテクチャ」は、システムの構造そのものを設計し直す手法です。配車ロジックや運賃計算の根幹から作り変えたい場合に選ばれます。

「リビルド(フルスクラッチ)」は全面再構築の方式です。自由度は最も高いものの、費用も期間も最大になります。

手法を選ぶ前に、まず業務フローと既存機能を確かめ、対象範囲と連携条件を整理しておきます。自社の課題が「動かし続けたいだけ」なのか、「業務そのものを変えたい」のかによって、選ぶべき手法は大きく変わります。そのため、この見極めを最初に行うことが、進め方の出発点になります。

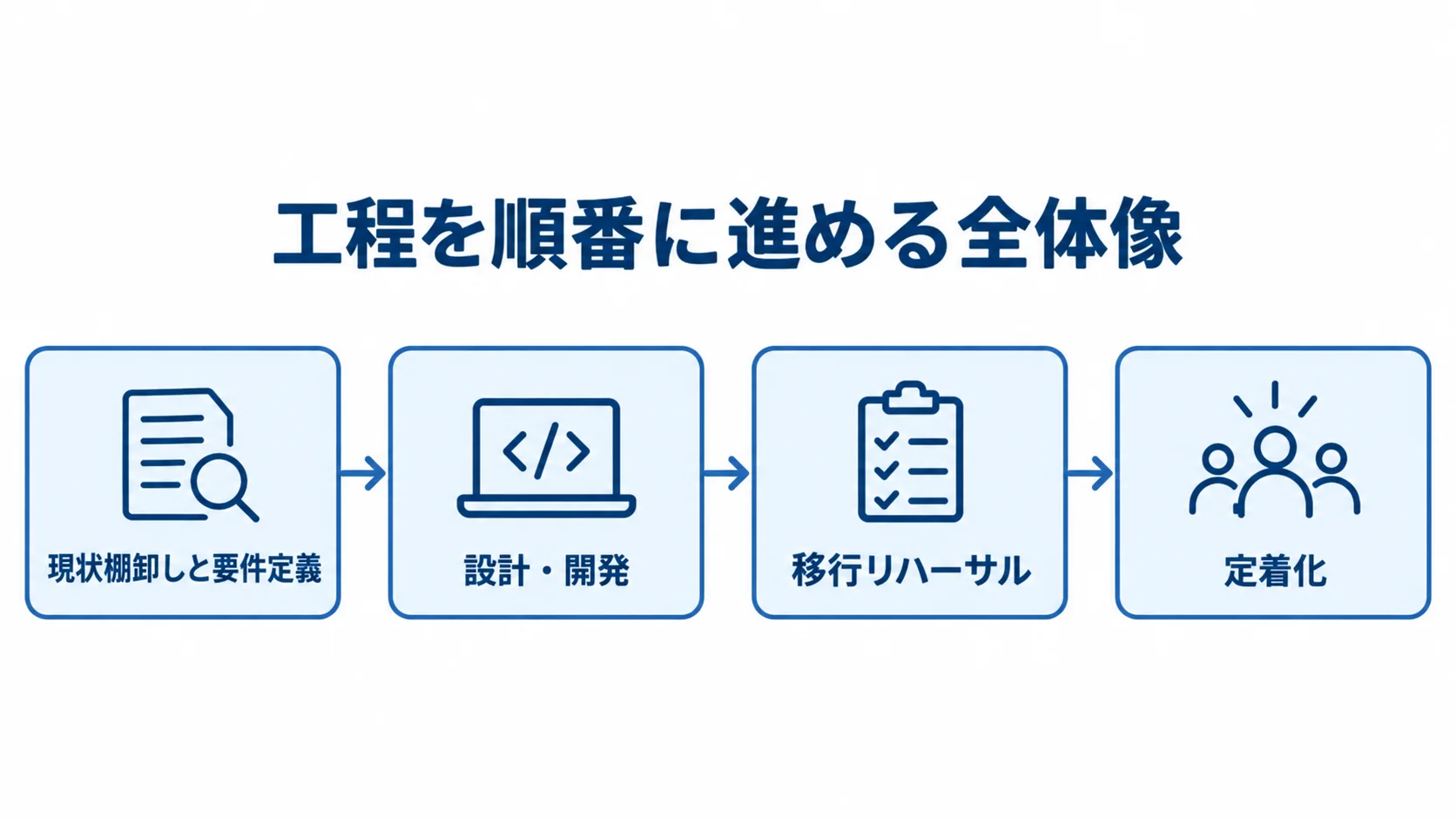

モダナイゼーションの進め方【全体の流れと工程】

モダナイゼーションの工程を、現状棚卸しと要件定義から定着化まで4段階の矢印で示した図。
各工程で現場を巻き込み、実態とのずれを確かめながら進みます。

配車/物流管理システムのモダナイゼーションは、まず現状を棚卸しし、要件を定めます。そのうえで設計・開発、移行、定着化へと進みます。どの工程でも現場を巻き込みながら、一つずつ丁寧に進めることが求められます。

机上で整ったプロセスを描いても、配車担当やドライバーの実態と合わなければ、稼働後に必ず破綻します。そこで、各フェーズの勘所を順に見ていきましょう。

現状棚卸しと要件定義(MUST/WANTの切り分け)

最初の工程は、現状業務の棚卸しです。誰が、いつ、どのような判断で配車を組み、どんな帳票を作り、どのシステムと連携しているのかを一覧にします。現状把握では業務フローと既存機能を確認し、要件整理では対象範囲と連携条件を明確にします。

この段階を省くと、ベテランの暗黙知がシステムに反映されません。その結果、稼働後に「現場で使えない」という致命的な事態を招きます。

  • 暗黙知の書き出し:ベテラン配車マンの判断の基準を、言葉にして残す
  • 連携の洗い出し:どのシステムと、どんなデータをやり取りしているかを洗い出す

すべての要望を盛り込もうとすると、フルスクラッチ相当の数千万円規模に膨らみます。そのため、要件定義では機能を「MUST(必須)」と「WANT(あれば良い)」に切り分けることが、成否を分けます。

「拘束時間の自動警告」はMUST、「ダッシュボードの細かな配色設定」はWANTといった具合に、優先順位を関係者で合意しておくと、予算と納期を管理できます。

現場を巻き込むPJチーム編成(情シス+配車担当+ドライバー)

プロジェクトチームを情報システム部門だけで編成するのは、典型的な失敗です。配車/物流管理システムは現場の業務と直結しているため、配車担当者やドライバーの代表をメンバーに加えることが欠かせません。

実際に使う人が要件定義から関わることで、現場の納得感が生まれ、稼働後の定着もスムーズになります。

  • 情報システム部門:システムの連携や移行の技術面を担う
  • 配車担当者とドライバー:日々の業務の実態と、使い勝手を伝える

業務フローと既存機能を確かめ、対象範囲と連携条件を明確にする場面では、現場の知見が必要になります。経営層もスポンサーとしてチームに名を連ね、意思決定の責任を明確にしておきましょう。

配車マンが「自分たちの仕事を奪うシステム」と身構えるか、「自分たちの負担を減らすために一緒に作るもの」と受け止めるかで、後の定着率が左右されます。そのため、チーム編成の段階から現場の当事者意識を育てておくことが大切です。

設計・開発と移行リハーサルでのトラブル対策

業務フローと既存機能を確認し、対象範囲と連携条件を明確にしたら、設計・開発に入ります。ここで軽視されがちなのが移行リハーサルです。本番移行の前に、実データを使ったトライアルを行い、マスタの不整合やデータ欠損、連携エラーを洗い出します。

配車システムは止まれば即座に出荷遅延につながるため、ぶっつけ本番の移行は絶対に避けるべきです。

  • 移行の順番:本番で何を、どの順で切り替えるかを先に決める
  • 止まったときの連絡先:障害時に誰へ連絡し、誰が判断するかを明らかにする

とくに顧客マスタや運賃ルールは、Excelや紙でバラバラに管理されていることが多いものです。そのため、誰がどう整備して移行するのかを、早めに決めておく必要があります。

リハーサルで稼働初日の業務を一通り再現し、想定される障害とその対処手順を文書にしておけば、本番移行のリスクを大幅に下げられます。

ポイント

各工程の終わりに、配車担当やドライバーの実態と合っているかを確かめてから、次の工程へ進むかを決めるのが目安です。迷ったときは、現場の担当者に実際の業務を見てもらうとよいでしょう。

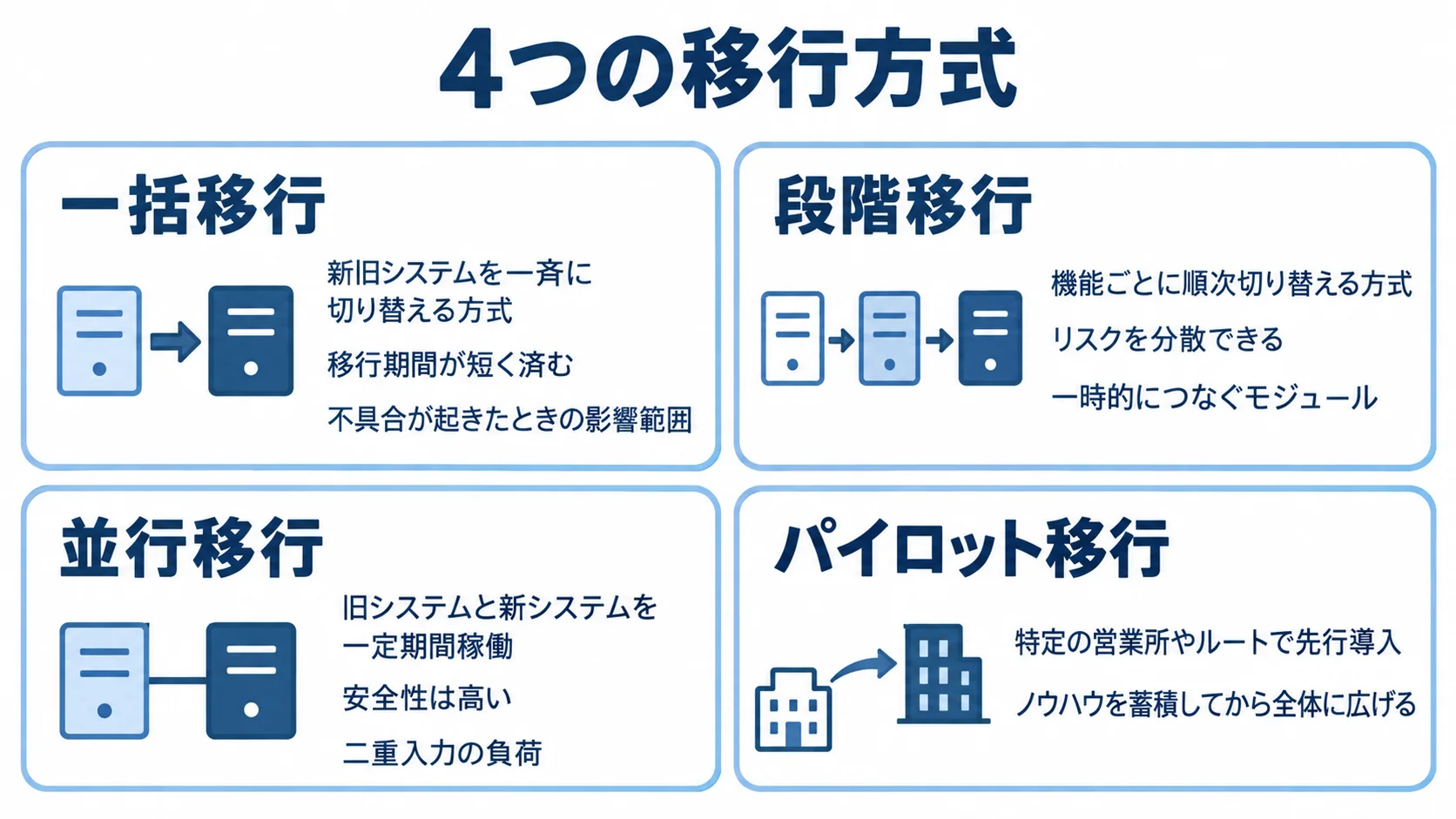

移行方式の選び方と手順(一括/段階/並行/パイロット)

一括移行、段階移行、並行移行、パイロット移行の特徴を4枚のパネルで整理した図。
拠点数や業務の独自性に応じて、方式を検討する視点が変わります。

どの移行方式を採るかで、投資リスクは大きく変わります。代表的な方式は4つあり、なかでも一括移行とパイロット移行が比較の中心になります。

それぞれに長所と短所があるため、自社の拠点数や業務の独自性に応じて選ぶ必要があります。

4方式のメリット・デメリット比較

一括移行は、新旧システムを一斉に切り替える方式です。移行期間が短く済む反面、不具合が起きたときの影響範囲が全社に及ぶリスクがあります。

段階移行は、機能ごとに順次切り替える方式です。リスクを分散できる一方、新旧システムを一時的につなぐモジュールが必要になり、その分の開発費がかかります。

  • 切り替えの速さ:移行期間をどこまで短くしたいか
  • 影響の範囲:不具合の影響を、どこまで許容できるか

この二つの基準は、業務フローと既存機能を確認し、対象範囲と連携条件を明確にしたうえで決めます。

並行移行は、旧システムと新システムを一定期間稼働させる方式です。安全性は高いものの、現場には二重入力の負荷が生じます。

パイロット移行は、特定の営業所やルートで先行導入し、ノウハウを蓄積してから全体に広げる方式です。

配車/物流管理システムのように現場への依存度が高い領域では、パイロット移行がリスクと効果のバランスに優れた、現実的な選択になることが多くあります。

拠点数・業務独自性で選ぶ判断基準とスモールスタート

移行方式を選ぶ際は、拠点数と業務の独自性を基準に考えます。たとえば、3拠点以上に展開している場合は、一括導入を慎重に判断します。判断の材料は、業務フローと既存機能を確認し、対象範囲と連携条件を明確にすると揃います。

EDIや伝票の形式が異なる場合や、API非対応の基幹システムがある場合も、慎重さが求められます。標準的なパッケージでは要件を満たせず、無理に進めると現場が混乱します。

  • EDIや伝票の形式:拠点ごとに違いがないかを、導入前に見極める
  • 基幹システムとの接続:API対応の有無を、移行方式を決める前に確かめる

1業務・1拠点から小さく始めて段階的に拡張するスモールスタートが有効です。

要件がすべて固まる前から相談を始め、リリース後も継続的に改善していくパートナーシップ型の進め方であれば、初期投資を抑えながら現場の反応を見て手直しできます。「いきなり数千万円の全社導入」という大きな賭けを避けられる点で、多くの運送会社や荷主企業にとって理にかなった選択肢です。

ポイント

拠点数が多く業務が独自なほど、一括導入は慎重に判断し、一部から始める方式を検討するのが目安です。EDIや基幹システムとの接続に難しさがあるかも、あわせて見ておくと判断の助けになります。

費用相場と見落としがちな「隠れコスト」

進め方を検討するうえで、費用は避けて通れない問題です。提示された本体価格だけで判断すると、後から想定外の出費に苦しむことになります。

表面に出にくい「隠れコスト」の構造を理解しておくことが、正しい予算計画の第一歩です。

提供形態別の費用感(スクラッチ/パッケージ/クラウド)

費用相場は提供形態によって大きく異なります。フルスクラッチでの開発は自由度が高い反面、数千万円から億単位に達することもあります。パッケージ導入やリプラットフォームは、数百万円から数千万円が目安です。

クラウド型SaaSは月額数万円から始められ、初期投資を抑えられます。

  • 初期費用:導入時に一度かかる支払い
  • 運用費用:保守や利用料など、導入後も続く支払い

ただし、安く見えるSaaSにも注意が必要です。自社の業務独自性が高いと、標準機能では足りず、カスタマイズや追加開発が必要になります。その結果、コストが膨らむことがあります。

費用は初期費用だけでなく、数年間の運用を含めたTCO(総保有コスト)で比べるのが基本です。TCOを出すには、業務フローと既存機能を確認し、対象範囲と連携条件を明確にしておく必要があります。

本体より高くなる連携費用・カスタマイズ費用の罠

配車/物流管理システムで最も見落とされやすいのが、他システムとの連携費用です。基幹システムとの連携には、100万円から500万円かかります。

バーコードやハンディ端末との連携にも、50万円から500万円かかることがあります。そのため、「本体は500万円だが連携で1,000万円」という事態も珍しくありません。連携要件の確認を後回しにすると、二重入力が現場に残り、効率化という導入目的そのものが達成できなくなります。

  • 連携先の一覧:基幹システムや端末など、つなぐ先を洗い出す
  • 見積もりの内訳:連携とカスタマイズを分けて、金額を出してもらう

見積もりを取る前に、業務フローと既存機能を確かめ、対象範囲と連携条件を整理しておきます。

運用コストには、デジタル地図基盤のライセンス費用があります。さらに、AIモデルの再学習の工数や、並行運用中の入力サポート要員の人件費もかかります。

また「4年以上使うならオンプレが安い」という一般論には注意が必要です。TMSは法改正やセキュリティ要件の変更が頻発するため、オンプレは都度の有償保守がかさみ、クラウドより維持費が急増しやすいのが実態です。

隠れコストは、内訳まで含めて見積もりに反映させることが大切です。

ポイント

予算は本体価格だけでなく、連携・カスタマイズ・運用を含めた総額で見るのが目安です。内訳を見て、どこで費用が増えそうかを確かめておきます。

失敗しないためのTMS特有チェックポイント

配車/物流管理システムには、一般的な業務システムにはないTMS特有の要件があります。これらを進め方の中で確認しておかないと、せっかくの刷新が法令違反や現場の混乱につながりかねません。

確認項目は、TMS特有の要件も含めて順に見ていきます。

2024年問題対応と複雑な運賃計算の自動化

2024年問題への対応は、現在のTMS刷新で最優先のテーマです。

年960時間の時間外労働の上限に対しては、配車計画を組む段階で「このルートは拘束時間を超過する」と自動で計算し、事前に警告する機能が欠かせません。

荷待ち時間の削減に向けたバース予約機能との連携も、物流効率化法への対応として重要性が増しています。

  • 拘束時間の管理:計画の段階で超過を防ぐ仕組みを、要件に入れる
  • 荷待ち時間の記録:記録の方法を、バース予約の仕組みと合わせて決める

もう一つの論点は、複雑な運賃・コスト計算の自動化です。配送料金は距離や時間だけでなく、多階層のルールで構成されます。たとえば、冷蔵冷凍などの特殊車両割増、深夜早朝休日割増、距離逓減制があります。

これらをマスタに登録し、実績を自動集計できる仕組みにしておくことで、請求漏れや計算ミスを防げます。手作業に頼った運賃計算が残っている企業ほど、この自動化の効果は大きくなります。自動化する範囲は、業務フローと既存機能を確認し、対象範囲と連携条件を明確にして決めます。

動態管理・AI最適化とベンダーサポート体制の確認

動態管理は、GPSによる位置追跡にとどまりません。リアルタイムの渋滞情報や天候を反映して配送ルートを動的に再計算するAI最適化を取り入れると、配送時間を平均で8〜12%短縮できるという試算もあります。

あわせて、WMSやERP、EDIと柔軟につなげる設計か、マスタ整備を含むデータ移行が計画されているかも確かめておきます。

  • データ移行の計画:移行の手順を、ベンダーに示してもらう
  • 動態管理の使い方:位置の追跡と、ルートの再計算をどう使うかを決める

連携先とデータ移行の範囲は、業務フローと既存機能を確認し、対象範囲と連携条件を明確にしてから固めます。

そして、見落とされがちなのが、ベンダーの緊急サポート体制です。配車システムが土日や夜間に停止すると、配車そのものが止まり、大規模な遅延を招きます。

休日・夜間のオンコール対応やエスカレーションのルートが取り決められているかを、契約前に必ず確認しましょう。

稼働初日の連携障害で配車が止まる事態を避けるため、この確認は進め方に欠かせない項目です。

ポイント

TMS特有の要件は、2024年問題への対応、運賃計算、緊急サポート体制など、稼働後に困る項目から先に確かめるのが目安です。契約の前に確認できるものほど、早めに手を付けるとよいでしょう。

現場への定着と「お蔵入り」の防止

どれだけ高機能なシステムを導入しても、現場に使われなければ投資は無駄になります。高額な費用を投じたにもかかわらず、現場の反発で「お蔵入りシステム」になってしまう失敗は後を絶ちません。

進め方の最終工程であるチェンジマネジメントが、成否を分けます。

配車マン・ドライバーの反発メカニズムと対策

配車マンは、AIに配車を任せると、ベテランの勘でしか裁けない無理な配車やイレギュラーに対応できなくなるのではと不安を感じます。

管理者だけが楽になり、現場の入力作業は減らないのではないかという不安もあります。ドライバーには「GPSで監視されるだけではないか」という抵抗感も生まれます。これらの感情を軽視すると、現場は新システムを使わなくなります。

  • 不安の聞き取り:配車マンとドライバーそれぞれの不安を、個別に聞いておく
  • 反発の兆し:入力の遅れや、Excelや紙への戻りとして表れる

対策は、システムを「人を置き換えるもの」ではなく「人を支援するもの」として位置づけることです。AIが組んだ配車案を配車マンが最終調整できる仕組みにし、彼らの経験を尊重する設計にします。現場の声は、業務フローと既存機能を確かめる段階から拾い、対象範囲と連携条件を明確にする段階で要件に反映させます。

GPSについても、「監視」ではなく「ドライバーの安全と労務管理を守るための仕組み」だと丁寧に説明すると、納得感が生まれます。さらに、現場の声を要件に反映し続ける姿勢が、反発を協力へと変えていきます。

小さな成功体験と3〜5年後を見据えた拡張性

定着を促す最も効果的な方法は、小さな成功体験を積み重ねることです。パイロット導入した拠点で「残業が減った」「請求ミスがなくなった」といった具体的な成果が出れば、その実績が他拠点への展開を後押しします。

そこで、完璧を目指すより、現場が効果を実感できる範囲から始めることが、お蔵入りを防ぐ鍵となります。

  • 成果の共有先:パイロット拠点の実績を、どの拠点に伝えるかを決める
  • 導入範囲の広げ方:効果を見ながら、対象の拠点と業務を少しずつ増やす

あわせて、3〜5年後を見据えた拡張性も選定の基準に加えておきましょう。たとえば、共同配送プラットフォームとのAPI連携に対応できるかを確認します。拡張性は、業務フローと既存機能を確認し、対象範囲と連携条件を明確にしたうえで評価します。

荷主の視点でサプライチェーン全体を見直せるか、自動運転トラックやドローン配送など新しい技術に対応できる余地があるかも、長く使ううえでの条件です。

法改正にも追従しやすい、クラウドを前提とした構成を選ぶことで、将来の陳腐化のリスクを抑えられます。

ポイント

新システムを使い続けてもらえるかは、現場の不安を早い段階で聞けたかで決まります。聞き取りは、チーム編成の段階から始めておくのが目安です。

まとめ

配車/物流管理システムのモダナイゼーションは、刷新の動機を明確にして始めます。そのうえで、現状を棚卸しして要件を定め、現場を巻き込んだチームで移行リハーサルを行い、定着まで着実に進めることが成功の条件です。

移行方式は、一括導入の大きな賭けを避け、パイロット移行やスモールスタートで小さく始めるのが、多くの企業にとって現実的な進め方となります。

費用は本体価格だけでなく、連携・カスタマイズ・運用を含めたTCOで判断し、隠れコストを内訳まで把握しておくことが欠かせません。加えて、2024年問題への対応や複雑な運賃計算の自動化も確かめます。

ベンダーの緊急サポート体制などTMS特有のチェックポイントも押さえ、配車マンやドライバーの反発に向き合えば、お蔵入りを防げます。

ここまでの進め方を参考に、自社に合ったモダナイゼーションを一歩ずつ進めていきましょう。

▼全体ガイドの記事
・配車/物流管理システムのモダナイゼーションの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
