配車/物流管理システム改修の進め方/やり方/流れや方法/手法/工程/手順

配車・物流管理システムの改修は、現状の棚卸しと要件整理から始め、現場を交えた設計・開発を経て、移行リハーサルを行ったうえでリリースする流れで進めると、手戻りを抑えられます。

▼全体ガイドの記事
・配車/物流管理システム改修の完全ガイド

配車/物流管理システム改修の全体像と、今改修が必要になる理由

改修ではまず、自社の課題と対応範囲を見極めます。対応範囲は画面の改善から基盤を作り替えるフルリプレイスまで幅があり、判断を誤ると費用も期間も大きくぶれてしまいます。

改修を迫る5つのきっかけ

改修を検討するきっかけには、システムの老朽化や法令対応などがあります。次の項目に自社が当てはまるかを、一つずつ確認してください。

  • 老朽化・サポート終了(EOL):保守が切れると、障害が起きたときに復旧できないリスクが高まります。
  • 2024年問題:ドライバーの時間外労働が年960時間に制限されるため、配車方法の見直しが必要になります。
  • 業務の属人化:Excelや紙に頼りきりで、特定のベテランにしか配車を任せられない状態です。
  • 法改正:改正物流効率化法による荷待ち時間の記録義務などがあり、監査に耐えるログが必要です。
  • 連携不能:WMS(倉庫管理システム)やEDIとつながらず、同じデータを二重に入力する事態が起きます。

2つ以上当てはまる場合は、部分的な改修ではなく抜本的な刷新を検討するタイミングと考えてよいでしょう。

「更改/改修/リプレイス/移行」の違いと使い分け

提案書やベンダーとの打ち合わせでは、似た用語が混ざって使われがちです。そのため、用語の意味を区別しておくと、何を基準に決めるかがはっきりします。

  • 改修:既存システムに機能を追加・修正する、比較的小規模な作業です。
  • 更改:ハードやOS、ミドルウェアの更新を中心とした、延命に近い対応を指すことが多いです。
  • リプレイス:既存システムを新しい製品やシステムに置き換える対応です。
  • 移行(マイグレーション):データや機能を新しい環境へ移すことの総称で、クラウド化を伴う場合もあります。

サーバーの老朽化だけなら更改で足ります。

配車ロジックが現場に合わない場合は、リプレイスや作り替えが必要になります。

課題がインフラにあるのか業務ロジックにあるのかを切り分けると、過剰投資と過小投資の両方を避けられます。

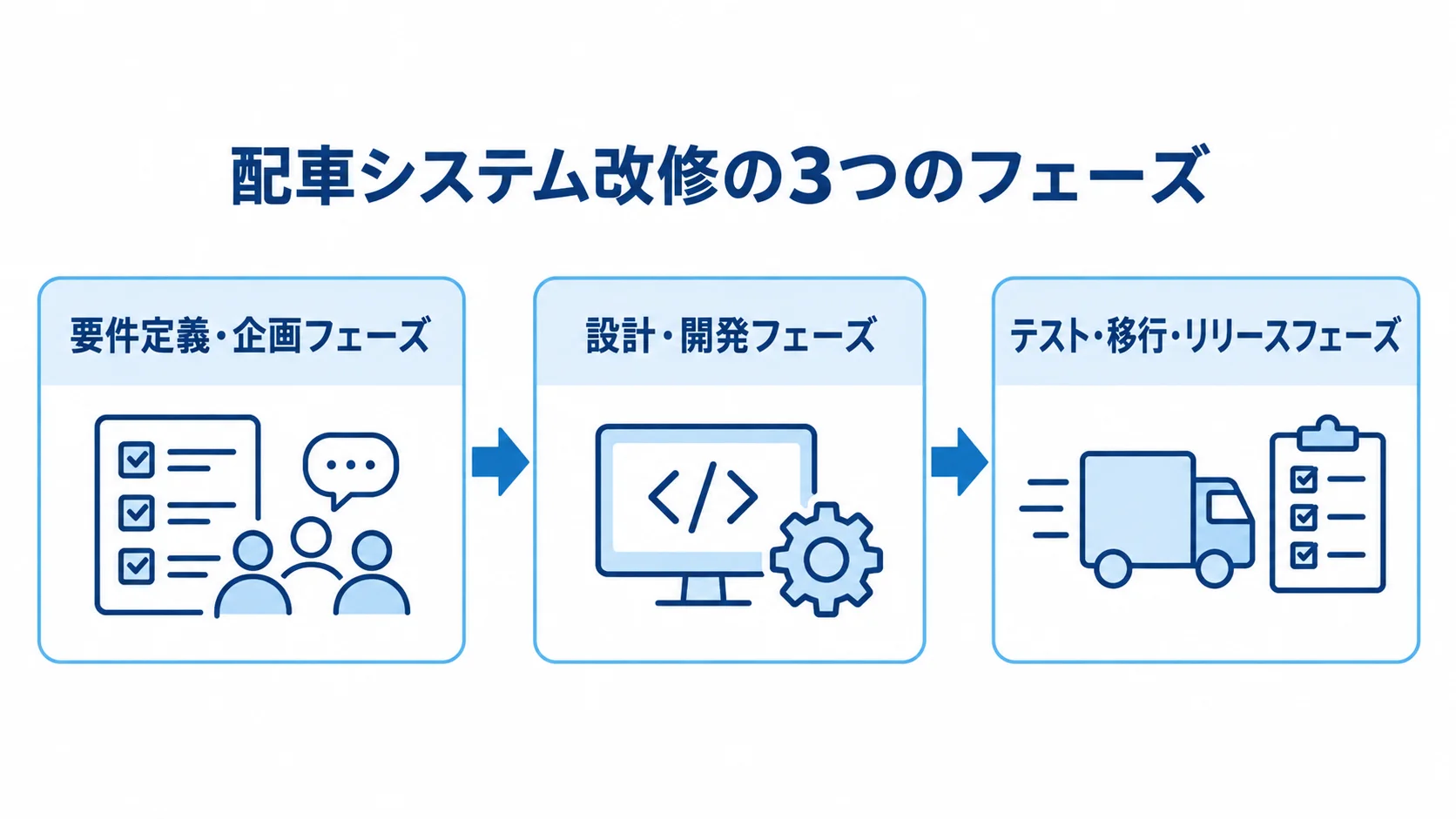

配車/物流管理システム改修の進め方【全工程】

要件定義・企画、設計・開発、テスト・移行・リリースの順に進む配車システム改修の工程図。
現場参加と移行リハーサルが、後工程の準備につながります。

改修は3つのフェーズで進みます。

最初に要件定義と企画を行い、次に設計と開発を進めます。最後にテスト、移行、リリースを行います。

要件を固めるには配車担当やドライバーの関与が欠かせません。情シスだけで進めると、手戻りが起きやすくなります。

要件定義・企画フェーズ(現状棚卸しとMUST/WANTの切り分け)

要件定義ではまず、現状の業務と管理データを棚卸しします。

棚卸しでは、配車担当の手順や参照情報、紙やExcelで管理しているマスタの所在と数を確認します。

棚卸しを省くと、現場の暗黙知が要件に入らず、稼働後に業務で使えないシステムになりかねません。

要望は、MUST(必須)とWANT(あれば望ましい)に分けます。

予算と効果を見ながら、どれを先に取り組むかを決めます。

要望をすべて盛り込むと、フルスクラッチ相当の数千万円規模まで費用が膨らむこともあります。そのため、MUSTとWANTの分類を崩さずに、取り組む範囲を絞ります。

  • MUST:拘束時間超過を事前に警告する機能です。
  • WANT:将来的なドローン配送との連携です。

設計・開発フェーズ(現場を巻き込むPJチーム編成)

設計・開発では、固まった要件を画面やデータ構造、他システムとの連携方式に落とし込みます。現場とのずれを防ぐため、次のとおり役割を分けます。

  • 情シス担当:ベンダーとの窓口を務め、プロジェクト全体の進行を見ます。
  • 配車担当:業務要件が妥当かどうかをレビューする役です。
  • ドライバー代表:入力の負担や画面の見やすさを確認します。

プロトタイプやモックを早めに用意し、現場が画面を実際に触れるようにすると、認識のずれを早い段階で解消できます。

週次レビュー会で決定事項とその理由を記録しておくと、後工程での蒸し返しを防げます。

テスト・移行・リリースフェーズ(移行リハーサルによるトラブルの洗い出し)

配車システムが止まると出荷や運行が滞るため、切り替え当日のぶっつけ本番は避けなければなりません。

本番同様のデータを使った移行リハーサルを少なくとも1回行い、移行にかかる時間と想定外のエラーを確認します。

実際に、稼働初日に基幹・会計システムとの連携が止まり、配車停止や大規模遅延につながった例もあります。こうした事態に備えて、リリース前後の体制を次のとおり決めておきます。

  • 事前調整:休日・夜間のオンコールとエスカレーション経路を、ベンダーと事前に決めておきます。
  • 切り替え直後:数日間、サポート要員が常駐する体制です。

ポイント

要件定義で判断に迷ったら、その要望がMUSTかWANTかを先に確かめると、優先順位を決めやすくなります。

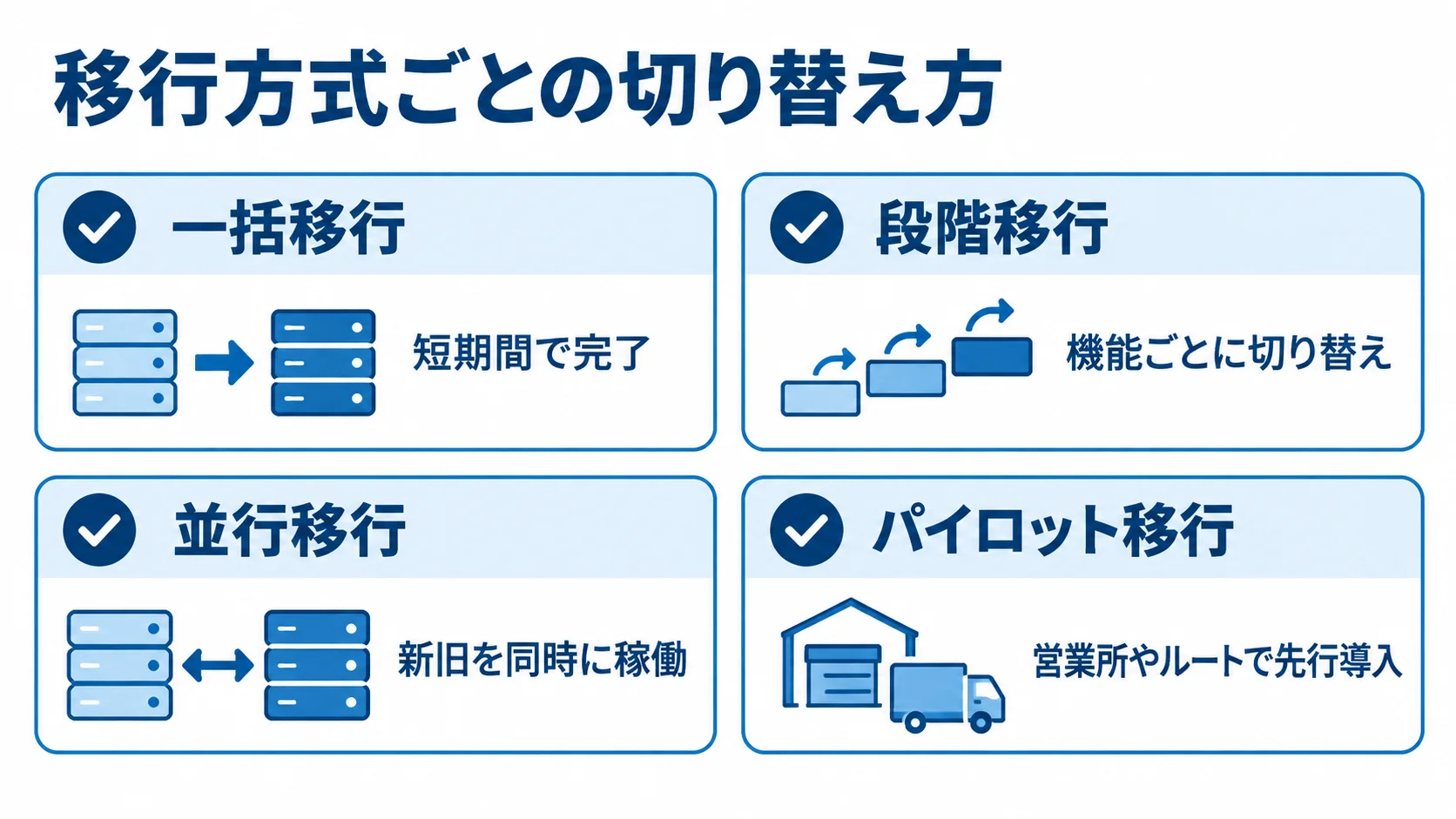

移行方式の選び方(一括/段階/並行/パイロット)

一括移行、段階移行、並行移行、パイロット移行を、それぞれの切り替え方とともに示す4枚のカード図。
先行導入や併用の範囲が、方式ごとの違いを分けます。

移行方式によって、リスクと現場の負担が変わります。

拠点数や業務の独自性を踏まえ、代表的な4方式を比べながら、自社に合う方式を探します。

4方式のメリット・デメリット比較

4方式は、切り替える範囲と、新旧システムをどう併用するかが異なります。

  • 一括移行(ビッグバン):短期間で完了する一方、影響範囲が大きく、後戻りが困難です。
  • 段階移行:機能ごとに切り替える方式で、移行中は一時的な連携モジュールが必要です。
  • 並行移行:新旧を同時に稼働させて結果を照合できる一方、二重入力が発生します。
  • パイロット移行:営業所やルートで先行導入し、学んだことを生かして全社へ展開する方式です。

パイロット移行は、失敗の影響を一部の拠点やルートにとどめられます。また、現場の声を取り入れながら改善でき、物流システムの改修と特に相性のよい方式です。

拠点数・業務独自性で選ぶ判断基準

拠点の広がりと業務の独自性で一括移行が現実的かどうかが分かれるため、移行方式は次の条件から絞り込みます。

  • 拠点数:3拠点以上に広がっている状態です。
  • 伝票・EDI:取引先ごとにフォーマットが異なります。
  • 運賃ルール:料金の計算が複雑な体系になっています。

拠点が1つで業務も単純であれば、一括移行も選択肢になります。一方、複数の条件に当てはまる場合は、リスク分散を優先し、段階移行かパイロット移行が現実的です。

独自性が高い業務は、標準機能だけでは足りず、カスタマイズや作り込みが必要になります。そこで、まず1拠点で運用を固めると、影響を抑えながら知見をためられます。

スモールスタート→段階開発という現実解

要件をすべて固めてから一括で導入するウォーターフォール型は、完成時に現場とずれてしまう恐れがあります。物流現場は日々変わるため、要件を確定させるまでの間に前提が変わることもあります。

  • 小さく開始:1業務・1拠点から導入し、初期投資を小さく保つ方法です。
  • 継続拡張:リリース後の効果を見て、機能を段階的に広げる進め方です。
  • 早期相談:要件が固まる前に、パートナーへ伴走を依頼しておく取り組みです。

途中で合わないと分かったときに軌道修正できる余地を残しておくと、結果として失敗を減らせます。

ポイント

移行方式で迷ったら、まず1拠点で運用を固められるかを基準にすると判断しやすくなります。一括移行は、拠点が1つで業務も単純な場合の選択肢です。

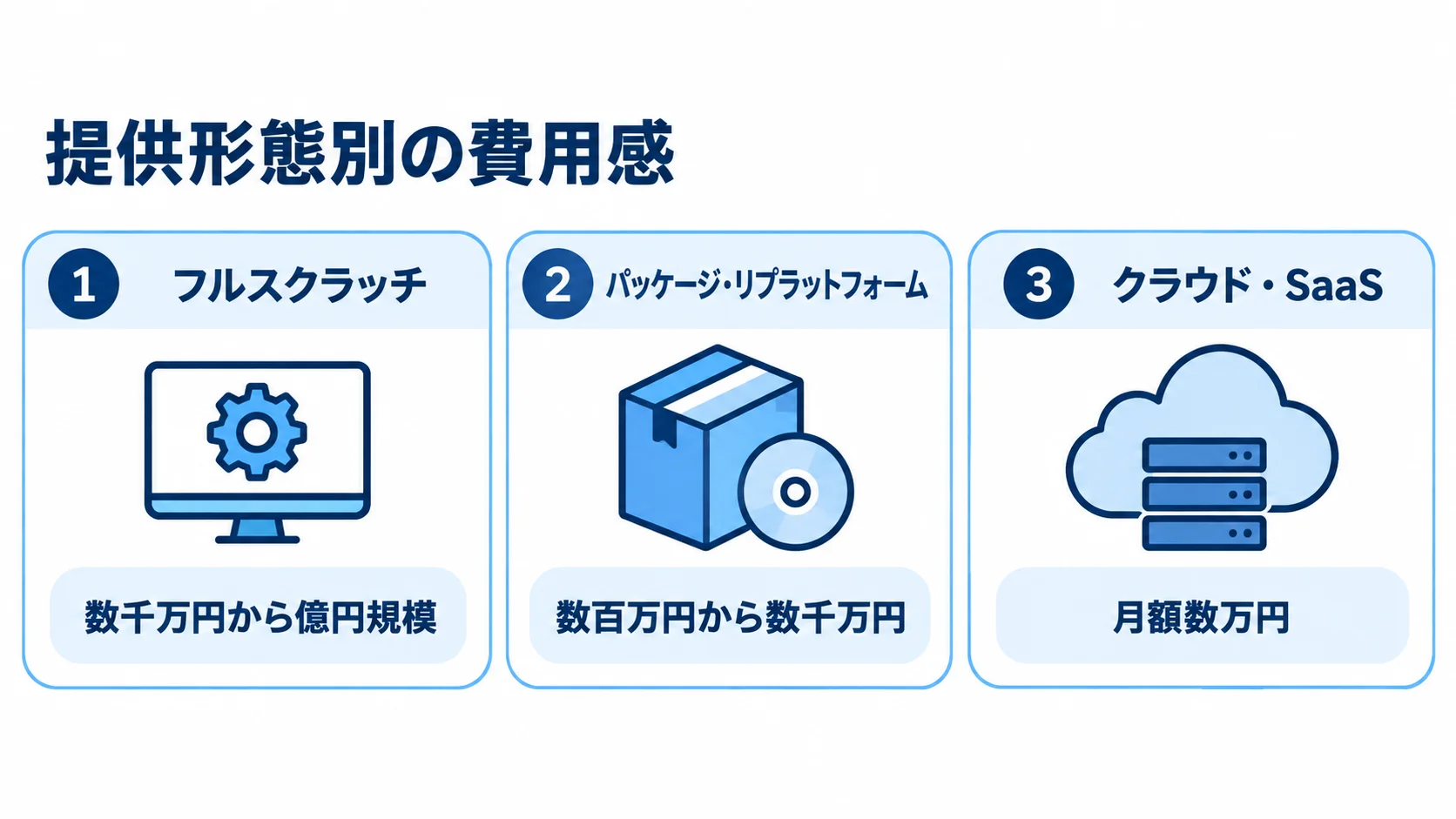

費用相場と「隠れコスト」のリアル

フルスクラッチ、パッケージ・リプラットフォーム、クラウド・SaaSの費用感を3枚のパネルで示す図。
クラウド・SaaSは月額、他の形態は開発・導入費用の幅で示されています。

改修費用は、提供形態や要件の複雑さによって変わります。そのため、本体価格だけでなく、連携・カスタマイズ・運用を含めた総所有コスト(TCO)で見ます。

提供形態別の費用感(スクラッチ/パッケージ/クラウド)

提供形態ごとに費用の幅と向いている条件を比べると、選ぶ際の目安になります。

  • フルスクラッチ:自社専用に開発する形で、数千万円から億円規模です。
  • パッケージ・リプラットフォーム:数百万円から数千万円です。
  • クラウド・SaaS:月額数万円から利用できます。

初期費用はクラウドが抑えやすい一方で、固有の要件が多いとカスタマイズ費が積み上がります。

判断材料は、3拠点以上か、API非対応の古い基幹システムがあるか、取引先ごとに異なるEDIや伝票があるかです。複数の条件に当てはまるなら作り込みやスクラッチが候補になります。一方、業務が単純ならクラウドSaaSが選択肢になります。

本体より高くなる連携費用・カスタマイズ費用の罠

見積もりでは、連携先のシステム名と連携方式まで具体的に示してもらうことが欠かせません。

  • 基幹システム連携:100万円から500万円が追加で発生します。
  • バーコード・ハンディ端末連携:50万円から500万円が追加されます。
  • 費用例:本体500万円に対して連携費が1,000万円かかる事態も、珍しくありません。

独自伝票や距離逓減制、特殊車両割増を作り込むと、数千万円規模になる場合があります。そこで、運用で補える範囲を要件定義の段階で吟味し、費用の膨張を防ぎます。

「4年の壁」とTCO/ROIの正しい見方

「4年以上使うならオンプレミスが安い」という一般論があります。ただし、法改正やOS・ブラウザ要件の変更は頻繁に起こります。

オンプレミスでは、変更のたびに有償保守が必要になりやすく、クラウドより維持コストが膨らむケースも目立ちます。

TCOは、初期費用に運用・保守・改修の費用を加えて見ます。ROIは、その投資で得られる効果と合わせて評価します。

  • 地図データ:ライセンス料を見込んでおく項目です。
  • AI最適化:モデルの再学習にかかる工数も含めて見ます。
  • 並行運用:入力支援要員の人件費も加えます。

3〜5年の総額で比べると、後悔の少ない選択につながります。

ポイント

見積もりは、連携・カスタマイズ・運用を含めた3〜5年の総額で比べると、候補ごとの差を正しく把握できます。

失敗しないためのTMS特有チェックポイント

法令対応や現場の効率化の効果を得るため、改修で外せないTMS特有の論点が要件定義に入っているかを点検します。

2024年問題対応(拘束時間の事前警告・バース予約連携)

要件定義では、拘束時間の事前警告と荷待ち時間への対応を盛り込むかを決めます。

  • 拘束時間の警告:年960時間の制限を踏まえ、配車計画時に超過するルートを計算してアラートを出します。
  • 荷待ち時間の記録:改正物流効率化法では記録が求められ、バース予約と連携すると待機時間の短縮と記録を両立できます。

どちらも、法令対応とドライバーの労働環境の改善を進めるうえで、優先度の高い機能です。

複雑な運賃計算の自動化(割増・逓減制)

運賃計算は、システム化の効果が出やすい領域です。手計算では、請求漏れや計算ミスを避けきれません。

  • 特殊車両:冷蔵・冷凍車などで割増が発生します。
  • 時間帯:深夜、早朝、休日に割増がかかります。
  • 距離逓減制:走行距離が伸びるほど単価が下がります。

割増や逓減のルールをマスタに登録し、実績データから自動で集計すれば、請求精度が上がり、経理の負担も軽くなります。また、自社の運賃体系を正確に表現できるか、新しい料金を後から追加できるかを確認します。

動態管理・AI動的ルート最適化とデータ連携

動態管理では、ルートの最適化と業務データとの連携を、あわせて検討します。

  • 動的ルート再計算:GPS追跡と渋滞・天候を踏まえてルートを組み直し、配送時間を平均8〜12%短縮できる試算があります。
  • AI最適化:現場の実態に合って機能するかどうかで、改修後の効果が決まります。
  • データ整備:顧客マスタや運賃ルールが分散している場合は、整理の基準と移行の担当を早めに決めておきます。
  • システム連携:WMS・ERP・EDIとの接続を検討し、API・ETLの設計やデータクレンジングを進めます。

データ移行は、マスタの形式がそろっていないと、途中で手が止まりやすい作業です。

ポイント

2024年問題や荷待ち時間の記録が要件に入っていない場合は、法令対応の抜けとして、要件定義の段階で見直すのが目安です。

現場に定着させるチェンジマネジメント

どれだけ高機能なシステムでも、現場で使われなければ投資は無駄になります。現場の反発から「お蔵入り」する例もあるため、定着には人への対応が欠かせません。

配車マン・ドライバーの反発メカニズムと対策

ベテランの配車担当は、経験や勘を要する例外にAIが対応できるのか、自分の仕事を奪われないかを不安に感じます。

ドライバーは、GPSによる監視や入力作業の増加を警戒します。そのため、説明は不安の理由に沿って行います。

  • 人の判断:システムはあくまで支援役で、最終的な判断は人が下します。
  • 入力負荷:入力の手間を減らす工夫を、システムに盛り込みます。
  • 位置情報:安全管理と正確な労働時間の記録に使う、と伝えます。

ベテランの暗黙知をマスタやルールに取り込めば、知見を尊重する姿勢が伝わり、協力を得やすくなります。

小さな成功体験による「お蔵入り」の防止

導入を定着させるには、小さな成果を示しながら、現場を支援します。

  • 成果を見せる:パイロット導入した拠点で「残業が月10時間減った」「請求ミスがなくなった」といった成果が出れば、他拠点を動かす説得材料になります。
  • 無理なく始める:完璧を求めず、現場が実感しやすい改善から始めます。
  • 使いやすくする:ITに不慣れな担当者にも配慮した画面にします。
  • 導入後も支援する:相談窓口を設け、マニュアルだけに頼らず、教育や説明会を重ねていく取り組みです。

現場の納得を積み上げる支援が、抵抗感を和らげ、システムのお蔵入りを防ぎます。

ポイント

ベテランの反発に向き合うときは、まず不安の理由を聞き取り、その理由に沿って説明すると協力を得やすくなります。

3〜5年後を見据えた拡張性・将来対応

システムは3〜5年使う前提で設計します。導入時の課題だけで選ぶと、数年後の要件に対応できず、再構築になりかねません。

将来の変化に対応できる拡張性を選定基準に加えることが、長期利用で後悔するかどうかを左右します。

共同配送・荷主目線の全体最適

配車システムの将来像は、自社の効率化にとどまらず、荷主を含めた全体最適へと広がっていきます。

  • 荷主の役割:法改正によって、輸送責任と運行管理を把握することが求められます。
  • 全体最適:海外ではTMSをサプライチェーン全体の最適化に使っており、日本でも荷主の目線が欠かせません。
  • 共同配送:複数社で輸送を分け合うプラットフォームと、API連携する案も選択肢です。
  • 柔軟な連携:標準化や協調に対応できる余地が、中長期の競争力を左右します。

外部システムとの連携余地は、改修の時点で残しておくことが大切です。

自動運転・ドローン配送と法改正に追従できる設計

2024年問題への対応は一段落しつつあり、これからは2027年以降を見据えた拡張性が問われます。新しい配送手段が登場したときに対応できるかを、選定基準として見ておきます。

  • 自動運転・ドローン:動態管理の接続口や配送ルールを、後から追加できるかを確認します。
  • クラウド基盤:法改正やセキュリティ要件の変更に、比較的追従しやすい基盤です。
  • 機能追加:ベンダーの更新を通じて、機能を柔軟に追加できます。

目先の機能だけでなく、変化に追従し続けられるかどうかも評価します。そうすると、長期的な後悔を避けやすくなります。

まとめ:配車/物流管理システム改修の成功に向けた要点

全体としては、現状の棚卸しから始め、現場を交えた設計・開発を行い、移行リハーサルを経てリリースする流れが基本です。

進め方の全体像のおさらい

要件定義では、MUSTとWANTを分けて予算と効果のバランスを取ります。また、設計・開発には現場を巻き込みます。

移行方式は、拠点数と業務の独自性から選びます。とくに、1拠点から始めて段階的に広げる方法が現実的です。

費用は、連携・カスタマイズ・運用を含むTCOで判断します。本体価格だけでは、全体像を把握できません。

失敗を避けるための事前準備

改修を始める際は、要件、現場の受け入れ、将来の変化を順に整理します。

  • 課題と範囲:現状を棚卸しし、改修の目的と範囲を定めます。要件が固まる前に、知見のあるパートナーへ相談して進め方を決めます。
  • TMS特有の要件:2024年問題への対応や複雑な運賃計算に、抜けがないか確認します。
  • 定着と拡張性:現場の反発に向き合い、自動運転・ドローン配送や共同配送への対応も見据えます。

早い段階で方向性を定めることが、後悔の少ない改修プロジェクトの第一歩になります。

▼全体ガイドの記事
・配車/物流管理システム改修の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
