入出庫管理システム改修は、要件定義から始め、設計と開発を経て、テストと移行を済ませてからリリースする流れで進めると、手戻りを防ぎやすくなります。各段階で決定事項と責任者を明確にしておくことが、その前提になります。
▼全体ガイドの記事
・入出庫管理システム改修の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
入出庫管理システム改修の全体像と進め方の前提
入出庫管理システムは現場の出荷に直結するため、進め方を誤ると出荷が止まるおそれがあります。そのため、機能を検討する前に、改修の理由と対象範囲を決めておきます。
改修が必要になる典型的なサイン
改修時期は、次のようなシステムや業務の変化から判断できます。
- 老朽化とサポート終了:セキュリティパッチが止まる
- 処理能力の不足:出荷増加で処理や画面応答が遅れる
- 属人化や連携の手作業:改修負担や転記ミスが増える
サポートが切れたOSやミドルウェアは、ランサムウェアなどの脅威にさらされます。また、EC化で1日の出荷件数が数百件から数千件に増えると、旧来のバッチ処理では追いつかない場合があります。
夜間バッチが翌朝までに終わらない場合や、ピーク時の画面応答が遅い場合も、検討の時期です。多品種少量やオムニチャネルへの対応も、処理能力を見直すきっかけになります。
仕様書が形骸化し、軽微な変更にも多くの工数とリスクがかかる状態は、属人化のサインです。さらに、ERP連携をCSVの手作業に頼り、転記ミスや二重入力が常態化している場合は、自動化を検討できます。
改修の選択肢と手法の見極め
改修範囲と提供形態をどう選ぶかで、費用や期間、業務への適合度が変わります。
- 部分改修:一部機能を手直しする
- クラウド型(SaaS):初期費用を抑え、数ヶ月で導入できる
- パッケージ型・フルスクラッチ型:費用をかけて適合度を高める
- AI駆動開発:工数を圧縮する選択肢として検討する
システム全体を入れ替えるリプレイス(刷新)という選択肢もあります。現行システムを延命するだけで足りるか、全面刷新が必要かを切り分けて考えます。
SaaSは、自社固有の例外処理に合わない場合があります。たとえば、アパレルでは色・サイズ、食品では賞味期限・温度帯などの要件が、標準機能に収まらないことがあります。
一方で、パッケージやスクラッチは初期費用が大きい分、業務に合わせやすくなります。AI駆動開発では、工期とコストを30〜70%程度削減した事例もあり、パッケージ並みの予算で業務に100%フィットするシステムを目指す方法としても紹介されています。

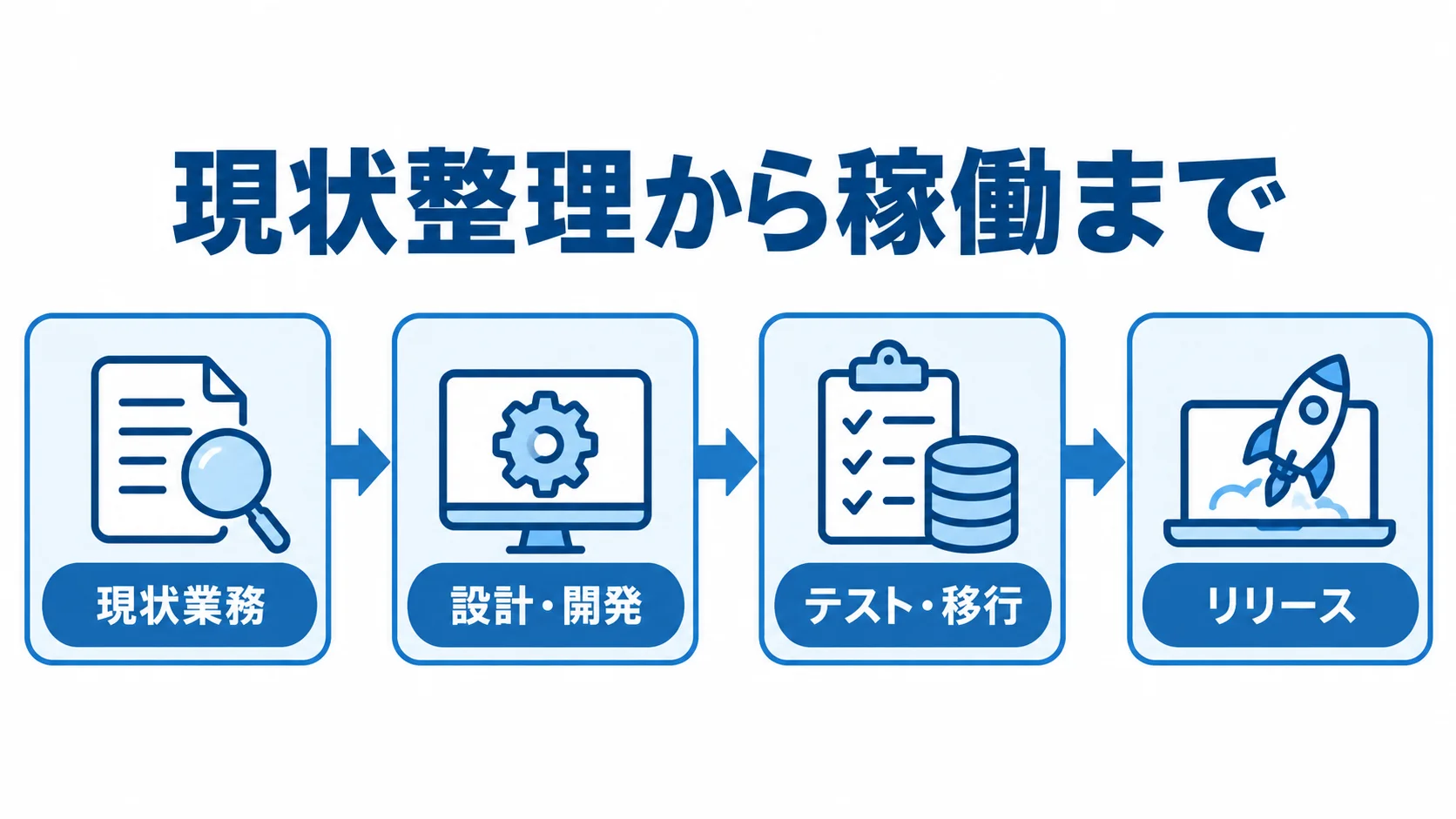

入出庫管理システム改修の進め方(全体ステップ)

最初の段階では現状業務を把握して改修の目標を決め、次の段階で開発会社を選んで設計・開発に進みます。最後の段階では、テストと移行を経てリリースします。また、各段階で決定事項と責任者を明確にしておくと、手戻りを防ぎやすくなります。
要件定義・企画フェーズ(As-Is/To-Be分析とKPI設定)
要件定義では、まず現状業務を把握し、改修後の目標を数値で決めます。
- As-Isの可視化:現状業務の流れを洗い出す
- To-BeとKPI:改修後の姿と定量目標を決める
業務の流れは、入荷から出荷まで、検品や格納、ピッキングといった作業ごとに分けて押さえます。あわせて、誰がいつ、どの端末や帳票を使うかも聞き取ります。ヒアリングが足りないと、例外処理の見落としにつながります。
KPIの例として、在庫精度99.5%以上、誤出荷率0.05%以下、1人あたりのピッキング処理件数20%向上を挙げられます。KPIを定めておくと、投資の理由をROIの観点で説明でき、稼働後の効果も検証できます。
設計・開発フェーズ(RFP作成とベンダー選定)
RFP(提案依頼書)には、課題やKPI、必須要件と希望要件の区別、既存システムとの連携要件を記載します。例外処理や連携条件が漏れると、提案を比べにくくなり、想定外の追加費用にもつながります。
ベンダーを選ぶときは、次の点を確認します。
- 物流ノウハウ:現場の動線に合う画面を提案できる
- 連携検証:ERPやOMSとのAPI・CSV連携を契約前に試せる
- マテハン実績:自動倉庫やAGVとの連携経験がある
物流の実務に詳しいベンダーを選ばないと、現場で使われないシステムになるおそれがあります。
設計では、標準機能(Fit to Standard)で済ませる範囲と、カスタマイズする範囲を分けます。過剰なカスタマイズは費用を増やし、将来のバージョンアップも難しくします。
発注側は自社の慣習を見直し、業務を標準機能に合わせられるかも検討します。
テスト・移行・リリースフェーズ
テストでは、正常な処理だけでなく、例外シナリオも実際の業務データで確かめます。
- 返品:セット品のバラ返品や破損品の返品
- 取消:誤出荷の取り消し
例外シナリオは、現場の担当者と一緒に作ります。そうすると、起こり得る例外を漏れなく洗い出せます。
リリースの方法には、一斉切替(ビッグバン方式)と、拠点・機能ごとの段階移行があります。一斉切替は速く進む一方で、失敗時の影響が大きくなります。
段階移行はリスクを抑えられます。ただし、併存期間の負担が増えます。
出荷規模とリスク許容度を踏まえて方式を選び、切り戻し(ロールバック)の手順も準備します。
データ移行を成功させる実務(失敗の7割はデータに起因)

改修でつまずく原因としては、機能よりもデータの問題が多く見られます。移行の失敗は、7割がデータに起因すると言われます。特に、マスタと在庫の整備を怠ると、初日に出荷が止まるおそれがあります。
マスタクレンジングの基準(12ヶ月ルール・名寄せ)
移行前には、不要なマスタを整理して、重複や休止データによる誤引当を防ぎます。
- 対象の整理:不要な商品や休止ロケーションを見直す
- 12ヶ月ルール:実績のないマスタ等は移行しない
- 名寄せ:重複コードを統合し体系を揃える
商品や取引先の表記ゆれを放置すると、新システムの動作や在庫引当に影響します。12ヶ月ルールは、商品マスタや休止ロケーションに当てはめて考えます。こうした地道な整備が、稼働後の在庫精度を左右します。

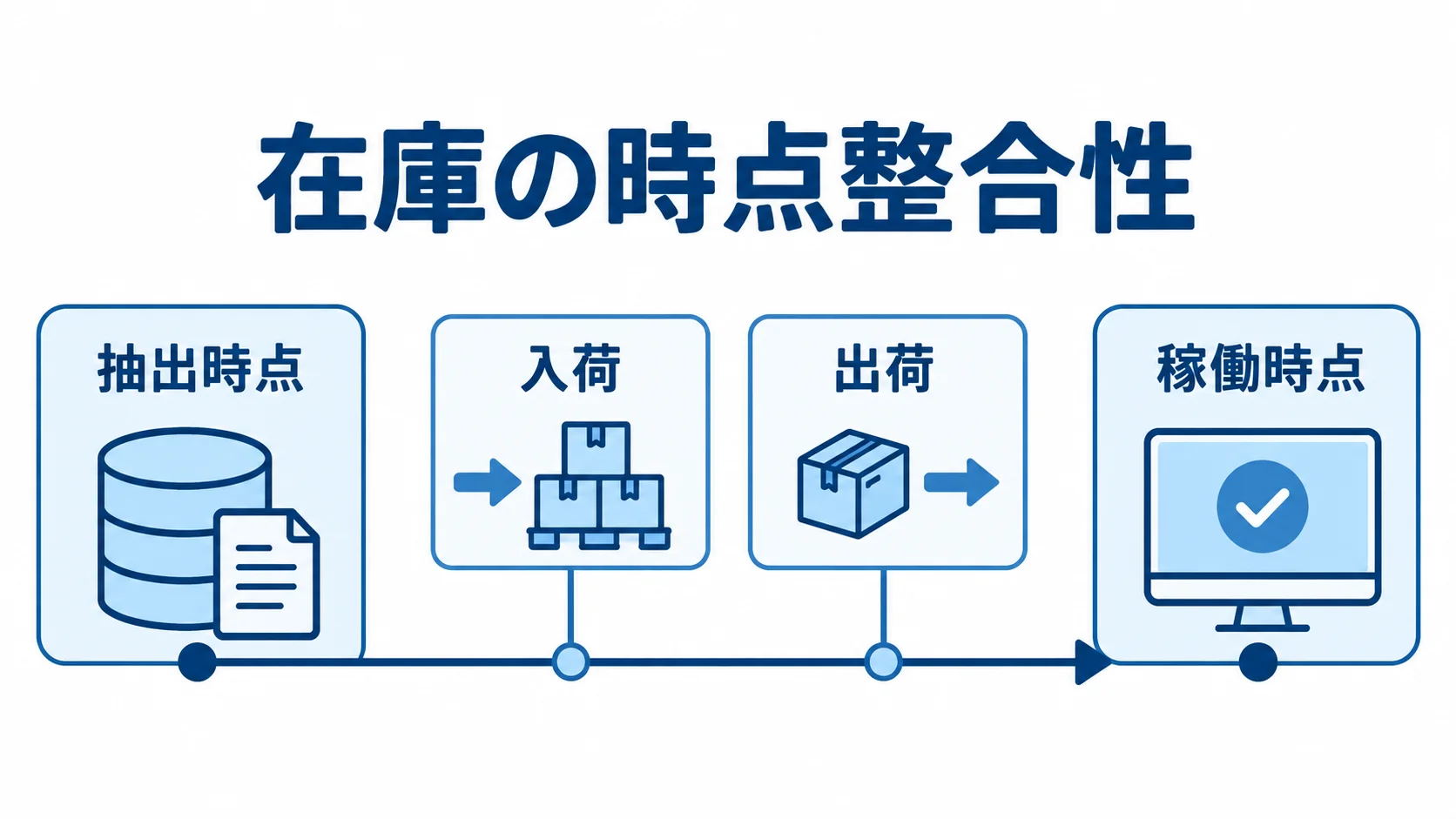

在庫の時点整合性(差分移行か業務停止一括か)
旧システムから在庫を抽出した後も、入荷や出荷によって在庫の数字は変わり続けます。そのため、抽出時点と新システムの稼働時点がずれると、初日から在庫差異が発生します。
- 業務停止一括:在庫を固定して一度に移す
- 差分移行:抽出後の入出荷を追加反映する
週末などに業務を止める一括移行は確実ですが、出荷を止められない業態では使えません。一方、差分移行は出荷を続けられる代わりに、差分を管理する仕組みが複雑になります。
発注側は、出荷を止められるか、止める場合は何時間までかを早めに判断します。

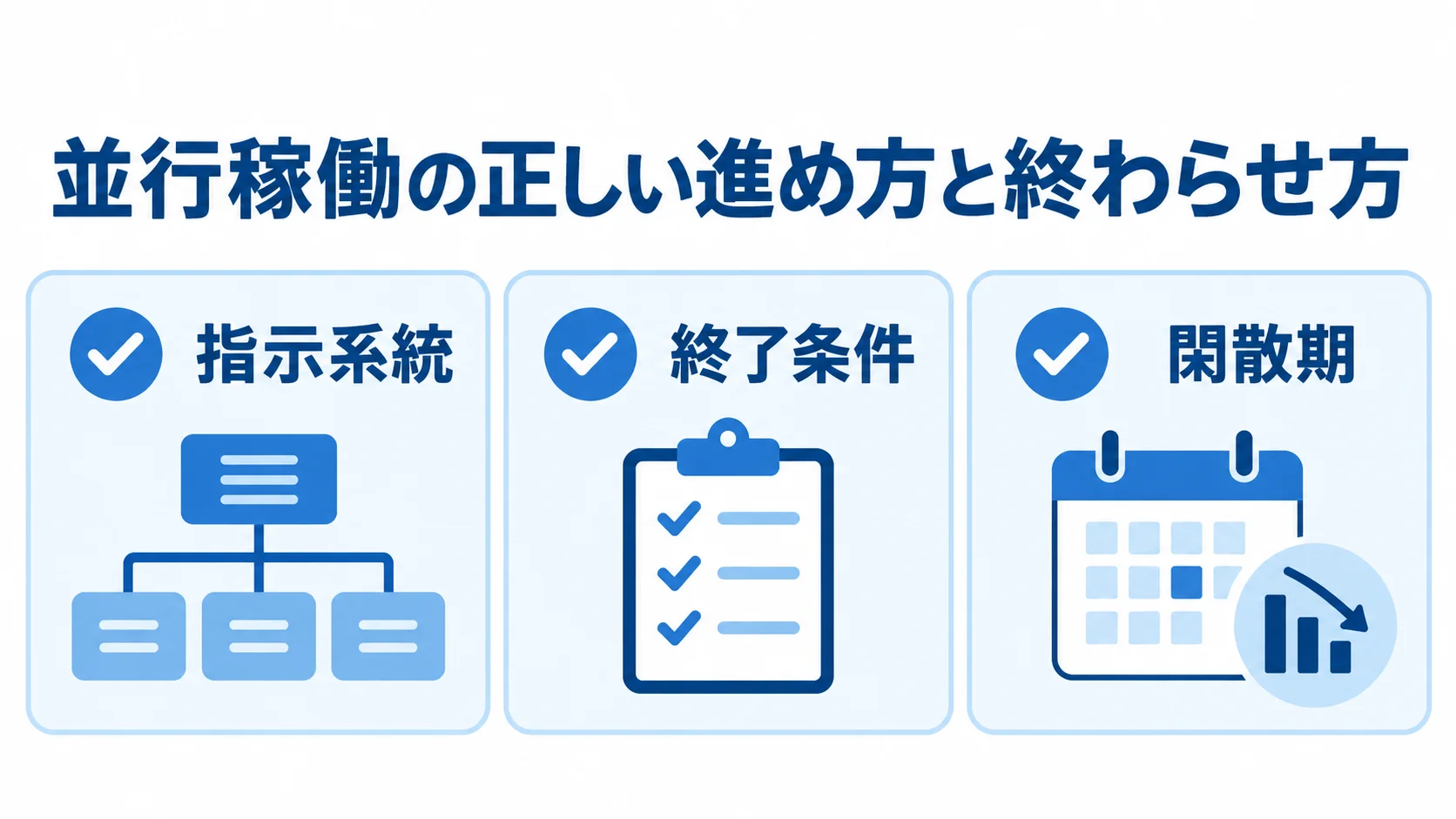

並行稼働(パラレルラン)の正しい進め方と終わらせ方

切替時に旧システムをすぐ止めるのが不安な場合は、新旧を一定期間並行稼働させることがあります。ただし、並行稼働は始め方より終わらせ方が難しく、進め方を誤ると現場が混乱します。
指示系統の一本化ルール
並行稼働中は、新旧両方から指示書が出る二重化を避けます。
- 現場の指示書:新システムからだけ出す
- 旧システム:データ照合と検証に使う
- 役割分担:事務方が画面で検証する
指示が二重になると、二重ピッキングや出荷漏れが起き、誤出荷も増えます。そのため、現場の作業者は新システムの指示だけを見て動く運用にそろえます。
Exit Criteria(終了条件)の決め方と閑散期の切替
二重入力では工数が1.5〜2倍に膨らむため、並行稼働をいつ終えるかは、数値の終了条件で決めておきます。出荷エラー率とERPとの連携の状態を見ると、切り替えてよいかを判断しやすくなります。
- 出荷エラー率:0.5%未満を2週間継続する
- ERPとの連携:API連携が4週間安定稼働する
基準をクリアしたら、速やかに旧システムを停止します。切替を閑散期に行うのは、年末商戦やセール期は負荷が高まり、誤出荷や遅延が連鎖しやすいからです。切替作業の日程は、物流現場の予定を確認して、余裕のある時期に置きます。
本番稼働とリスク管理
本番稼働に備え、トラブル時の判断基準と対応者をあらかじめ決めます。対応者が決まっていないと、問題が起きたときに現場が動けなくなるおそれがあります。
ロールバック判断基準と権限
ロールバックの判断は雰囲気で決めず、稼働前に基準を定めておき、その基準に沿って行います。
- 出荷エラー:エラー率が3%を超える
- 棚卸差異:差異率が一定値を上回る
- 主要連携:一定時間復旧しない
基準に達したときに停止を決める人を一本化し、最終判断者も明確にしておきます。現場リーダー、情シス、ベンダーの判断が分かれると、対応が遅れます。
旧システム・旧端末の保持期間
旧環境を処分する前に、切り戻しの手段と撤去の時期を決めておきます。
- 保持期間:安定稼働まで最低でも3ヶ月、旧システム・端末・ライセンスの保持をおすすめ
- 撤去時期:月次・四半期の締め処理を確認後、段階的に撤去する
- 費用の考え方:保守費用は出荷停止を避ける備えとして考える
特に、端末を失うと旧システムへ戻す手段がなくなり、業務が止まる場合があります。
入出庫管理システム改修でよくある失敗と回避策
改修で起きやすい失敗を把握しておくと、事前の対策につなげられます。
例外処理の反映漏れによる在庫差異
在庫を合わせるには、WMSの導入に加えて、現場の例外処理をシステムに反映する必要があります。
- セット品の返品:1個だけ返品される場合の単位を決める
- サンプル品:持ち出しを記録する
- 破損品:在庫ステータスを変更する
破損品を物理的に隔離しても、状態を「出荷可能」のままにすると、ゴースト在庫になります。ゴースト在庫は欠品クレームにつながるため、例外処理は要件定義の段階で洗い出し、設計に反映します。
ベンダー丸投げ・現場教育不足と隠れコスト
自社の業務は、現場の知見を開発側に提供しながら、ベンダーと一緒に固めます。
- 業務知識:現場から例外や運用を伝える
- 教育:マニュアルと訓練期間を確保する
- 契約確認:データ抽出費用や解約条件を確認する
- 長期費用:SaaSとオンプレのTCOを試算する
現場の知見が不足すると実務に合わないシステムになり、教育が足りなければ旧来の運用に戻ることがあります。
また、旧データベースに自社が直接アクセスできず、抽出を旧ベンダーに依頼する契約になっている場合は、注意が必要です。さらに、移行テストやリハーサルのたびに、1回数十万円が積み上がることがあります。
データ引き上げ条項も、ベンダーを選ぶ前に契約書で押さえておきます。SaaSの従量課金が5年・7年のスパンでオンプレを上回り、TCO(総所有コスト)が逆転する場合もあるため、長期で試算します。
まとめ
工程を着実に進めることで、入出庫管理システム改修の失敗リスクを下げられます。
進め方の全体像
改修は、現状業務を一覧にしてKPIを定めることから始まり、RFPの作成とベンダー選定を経て、設計と開発へ進みます。そのあと、12ヶ月ルールでマスタを整理し、在庫の時点整合性を確保してから、データを移行します。
並行稼働では、指示を新システムに一本化します。そのうえで、数値の終了条件を決め、閑散期に切り替えます。
成功させるために押さえたい勘所
改修を成功させるために、在庫管理、切り戻し、費用、現場参加の要点を振り返ります。
- 在庫差異:例外処理を設計に反映し、ゴースト在庫を防ぐ
- 切り戻し:判断基準と権限を決め、旧環境を最低3ヶ月保持する
- 費用:旧ベンダーの抽出費用と5年・7年のTCOを確認する
- 進め方:AI駆動開発も検討し、現場と自社業務に合う改修を進める
▼全体ガイドの記事
・入出庫管理システム改修の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
