インフラコンサルの開発期間は、規模によって2週間〜1年以上と幅があります。長さを左右するのは、非機能要件をどこまで数値で明確にできるかと、事前検証にどれだけ時間を割けるかです。
IT戦略コンサルやクラウドコンサルとは対象範囲が異なるため、まず立ち位置を押さえておくことが大切です。
▼全体ガイドの記事
・インフラコンサルの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
インフラコンサルの定義(IT戦略・クラウドコンサルとの違い)
インフラコンサルの開発期間を正しく見積もるには、まず「このプロジェクトで何を作り、隣接するIT戦略コンサルやクラウドコンサルとどこが違うのか」を明確にしておく必要があります。
インフラコンサルとは、情報システム部門の実務担当者やインフラエンジニアを主な対象として、既存環境の現状調査から移行支援までを行う、インフラ技術に特化したコンサルティングです。
この立ち位置を理解しておくことが、開発期間の見積もりの出発点になります。なぜなら、インフラコンサルの工数の大半は、経営陣同士の合意形成ではなく、非機能要件を数値に落とし込む作業と、設計した構成が要件を満たすかを事前検証・負荷検証で確かめる作業に集中するからです。
- 現状調査:サーバー、ネットワーク、データセンター環境の課題と契約条件の洗い出し
- 設計・構築:可用性や冗長化、セキュリティを含むインフラ全体の構成
- 検証・移行:要件を満たすかの確認と、試験、データ移行、切り替えの支援
インフラコンサルが対象とする範囲(現状調査〜設計〜構築〜移行)
インフラコンサルが対象とする工程は、大きく4つに分けられます。
- 現状調査・アセスメント:既存環境の課題をヒアリングし、サーバー・ネットワーク機器の老朽化、可用性・冗長化の現状、データセンターの契約条件を洗い出す
- 設計:ネットワーク構成とリージョンやAZの選定、サーバー設計を含む設計書の作成。セキュリティグループやIAM(権限管理)もこの工程で行います
- 事前検証・負荷検証(PoC)と環境構築:設計した構成が要件を満たすかをテスト環境で確かめてから、本番環境を構築します
- 試験・移行支援:フェイルオーバー試験などの動作確認と試験報告書の提出を行ったうえで、既存システムからのデータ移行や切り替え作業を支援します
この4工程をどこまで丁寧に進めるか、対象とするシステム・拠点の範囲、オンプレミスとクラウドをどう組み合わせるかによって、開発期間は大きく変わります。
IT戦略コンサル・クラウドコンサルとの役割の違い
スケジュールを見積もるうえで混同を避けたいのが、IT戦略コンサルおよびクラウドコンサルとの役割の違いです。
- IT戦略コンサル:情報システム部門が主体となり、中期IT計画、IT投資計画、ITガバナンスなど、技術基盤側の上位の戦略・計画を策定する
- インフラコンサル:その計画を技術的に実現するため、サーバー・ネットワークなどの物理・仮想インフラそのものの設計・構築・最適化に特化する
- クラウドコンサル:AWSやAzureへの移行やクラウドネイティブ化に重点を置く
IT戦略コンサルは個々のサーバーやネットワークの設計・構築には踏み込まず、インフラコンサルも中期経営計画やIT投資の妥当性そのものには関与しません。一方で、インフラコンサルはオンプレミス環境の最適化や、専用線・VPNで接続するハイブリッド構成の検討まで扱います。
この違いを最初に関係者間で共有しておくことが、検討範囲の肥大化や期待値のズレを防ぎ、開発期間を予定内に収める第一歩になります。
規模・要件別のインフラ構築期間の目安

インフラコンサルの期間は、対象環境の規模や可用性・冗長化のレベルによって大きく変わります。移行対象のデータ量や、オンプレミスとクラウドの組み合わせ方も影響します。
IT戦略コンサルでは、企業規模がそのまま期間に直結します。
インフラコンサルでは、「どこまでの可用性を求めるか」「どれだけのアクセス集中に耐える設計にするか」といった非機能要件の水準が、期間に強く影響する点が特徴です。

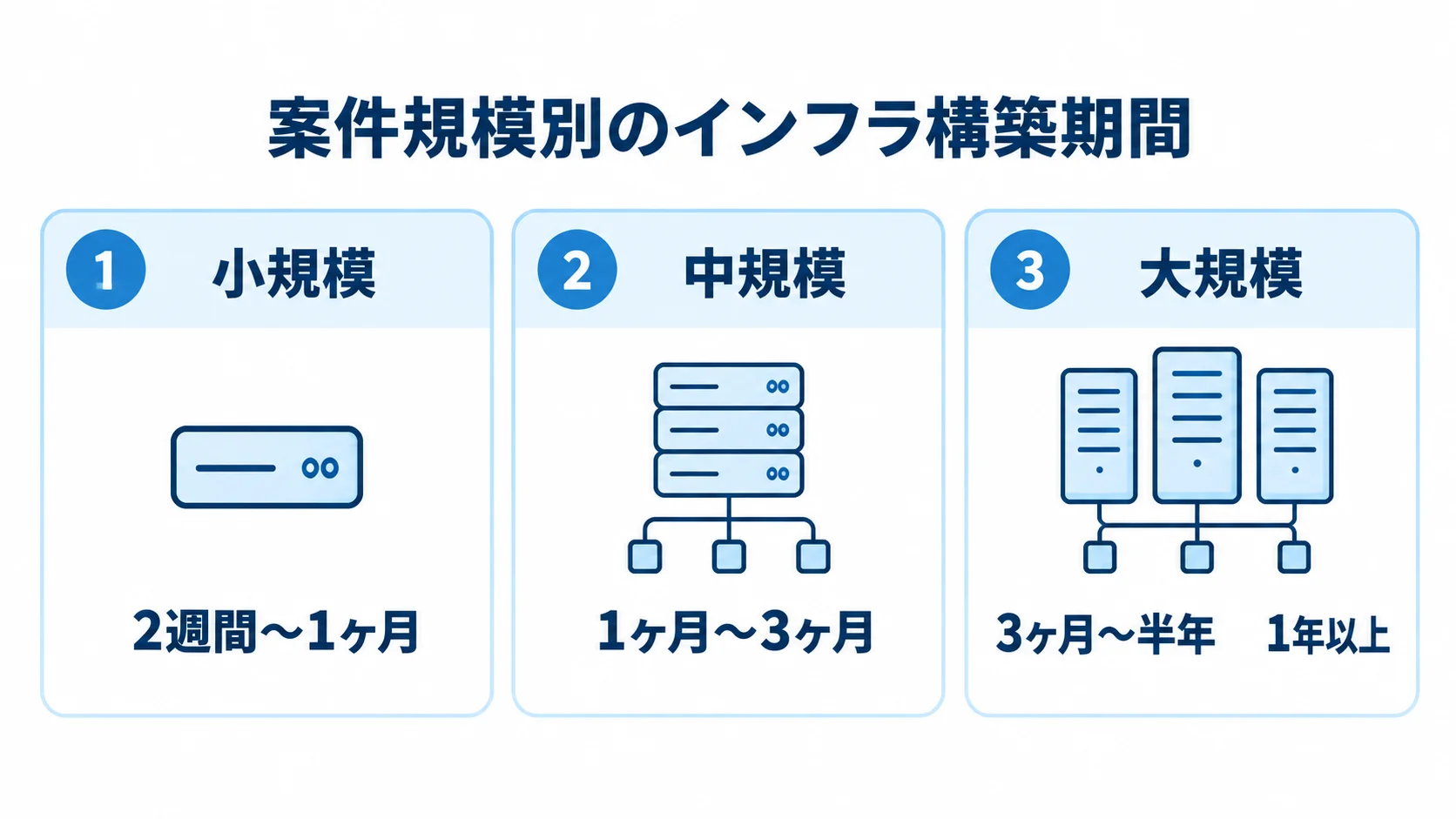

ここでは「小規模」「中規模」「大規模」の3区分で、期間の目安を見ていきます。いずれもヒアリングから移行支援までを1つのプロジェクトとして捉えた場合の目安で、既存環境の複雑さや社内の意思決定の速さによって前後する点には注意が必要です。
小規模(検証環境・単一サーバー環境):2週間〜1ヶ月
単一のWebサーバー環境の構築や、クラウド移行前の事前検証環境(PoC環境)の整備といった小規模な案件の場合、期間の目安は2週間〜1ヶ月程度です。対象範囲が限られ、少人数のインフラエンジニアで要件定義から動作確認まで完結できるため、短期間で進めやすい規模です。
この規模の利点は、意思決定の階層が浅く、担当者レベルの合意で次のフェーズへ進められる点です。一方で、既存環境のドキュメントが整備されていない、あるいは実際の稼働状況が想定と異なるケースも多く、現状調査に想定より時間がかかることがあります。
ヒアリングだけに頼らず、実機での稼働状況確認やアクセスログの分析を並行して進めることが、期間短縮の鍵になります。
中規模(クラウド移行・高可用性環境構築):1ヶ月〜3ヶ月
従業員50〜100名規模の企業のシステム全体をクラウドへ移行する場合や、サーバー・データベースを複数台用意して冗長化(マルチAZ構成等)する高可用性環境を構築する場合は、期間の目安が1ヶ月〜3ヶ月程度です。
設計・構築に加えて既存環境からのデータ移行も一定のボリュームを占めるため、小規模案件より期間が延びます。ただし、大規模案件ほど関係部門が多岐にわたるわけではないため、要件定義さえ早期に固まれば、設計・構築・移行までスピーディーに進む傾向があります。
中規模のインフラコンサルでは、移行対象データの量と必要な回線帯域幅を初期段階でどれだけ精緻に見積もれるかが、1ヶ月〜3ヶ月という期間を守れるかどうかの分岐点になります。
大規模(基幹システム・オンプレ/クラウドのハイブリッド構成):3ヶ月〜1年以上
大規模アクセスに耐える拡張性の高い環境や、基幹システムを含むプラットフォーム全体、オンプレミスとクラウドを専用線・VPNで接続するハイブリッド構成の構築は、いずれも大規模案件にあたります。期間の目安は3ヶ月〜半年で、要件が複雑な基幹システムやクラウドネイティブなプラットフォーム全体の構築になると、1年以上に及ぶこともあります。
この規模では、複数の事業部門・拠点が対象となり、非機能要件(可用性目標、拡張性、セキュリティ要件)を数値レベルで合意するまでに多くの調整時間を要します。さらに、試験・移行フェーズでも、フェイルオーバー試験や段階的な切り替え計画の策定に相応の時間がかかり、これも期間が延びる要因です。
大規模インフラコンサルを一度に完成させようとすると要件が発散しやすいため、まず基幹系・全社共通基盤の構成を固め、その後に事業部別・拠点別の構成へ段階的に展開していく進め方が現実的です。
フェーズ別のスケジュールと期間配分(標準7フェーズモデル)

インフラコンサルの工程は、大きく7つに分けられます。前半は、ヒアリング・提案、要件定義書作成、設計書作成です。
後半は、事前検証・負荷検証(PoC)と環境構築に続き、試験報告書の提出とシステム移行支援まで進みます。

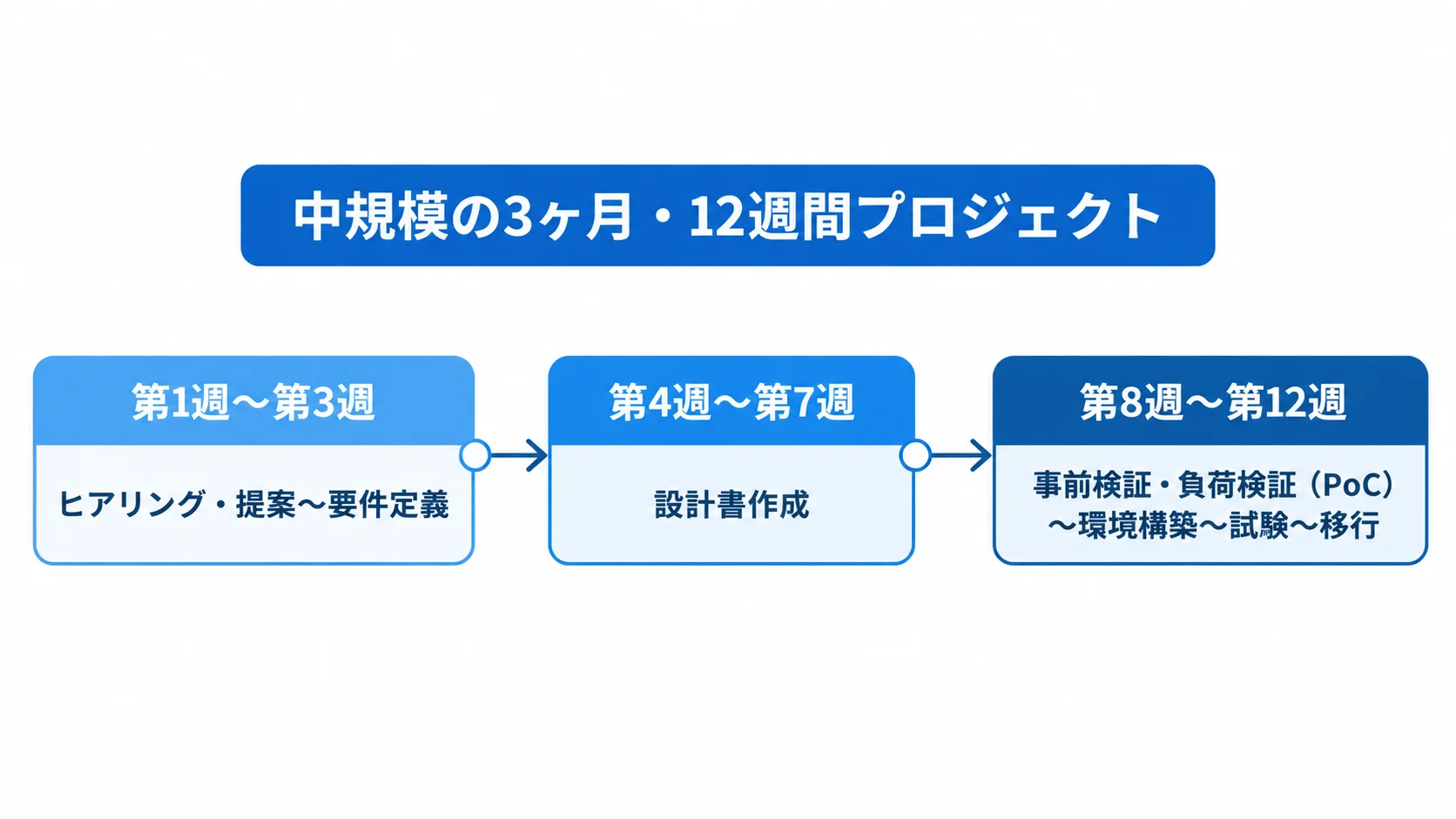

中規模の3ヶ月・12週間プロジェクトを例にとると、ヒアリング・提案から要件定義書作成までが約3週間、設計書作成が約3〜4週間、事前検証・負荷検証(PoC)が約2週間です。環境構築は約2〜3週間、試験報告書提出とシステム移行支援は約2週間で、これが一つの目安になります。
この配分から見えるのは、インフラコンサルの中心が「構築作業そのもの」ではなく、非機能要件を数値で明確にし、設計した構成が要件を満たすかを検証する地道な作業だということです。
各工程で何を行い、どれくらいの期間がかかるかを、順に見ていきます。
ヒアリング・提案〜要件定義:第1週〜第3週
ヒアリング・提案から要件定義書の作成までは、次の順に進みます。
- 現行のオンプレミス環境やシステムの課題を聞き取り、可用性・冗長化などの要件を満たす解決策の方向性を提案します。
- 合意が得られたら、対応すべきアクセス数や許容できるダウンタイム、必要なセキュリティレベルを非機能要件として数値に落とし込み、要件定義書にまとめます。
期間の目安は約3週間ですが、インフラコンサルの成否を最も左右する重要なフェーズです。
非機能要件が曖昧なまま次に進むと、後から仕様変更が発生します。特に、開発フェーズでの修正は、要件定義段階での修正に比べて10倍以上のコストと時間を要するとも言われています。
注意したいのは、対象システムの範囲を事前に明確にしないまま進めると、後から「このシステムも含めるべきだった」という指摘が相次ぎ、工程全体が長期化する点です。このため、対象範囲のリストを初期段階で確定し、関係者全員で合意しておくことが、以降の手戻りを防ぐ最大の予防策になります。
設計書作成(ネットワーク・データセンター選定・サーバー設計):第4週〜第7週
要件定義が固まったら、設計書作成フェーズに移ります。この工程では、インフラコンサルが次の項目を設計します。
- ネットワーク構成
- サーバー設計
- データセンター・クラウドのリージョンやAZの選定
- セキュリティグループやIAM(権限管理)の設計(「最小権限の原則」に基づく)
期間の目安は約3〜4週間です。
インフラコンサルならではの論点は、全体アーキテクチャの方針を固めることです。サーバーを冗長化するだけでなく、オンプレミスとクラウドを専用線やVPNで接続するハイブリッド構成にするか、クラウド単独で完結させるかを決める必要があります。
将来を見越した余裕のあるオーバースペックで設計すると、クラウドの従量課金制では使っていないリソースに毎月無駄な料金が発生し続けます。そのため、この工程を丁寧に進めて適正なスペックを見極めることが、後工程での手戻りとコスト超過を防ぐ鍵になります。
事前検証・負荷検証(PoC)〜環境構築〜試験〜移行:第8週〜第12週
設計書が固まったら、本格的な環境構築の前に、テスト環境で事前検証・負荷検証(PoC)を実施します。ここで設計した帯域幅や冗長化構成が要件を満たすかを確認したうえで、設計書どおりに本番のインフラ環境を構築します。
環境構築後は、障害発生時に自動でスタンバイ側へ切り替わるかを確認するフェイルオーバー試験などを行い、試験報告書を作成します。最後に、現行システムからのデータ移行や切り替え作業を代行・支援するシステム移行フェーズに移ります。PoCから移行までの期間の目安は約4〜5週間です。
移行フェーズでは、データ量や回線帯域幅を少なく見積もると通信遅延が起き、移行作業に無駄な日数を費やします。そこで、事前検証でピーク時のトラフィックを想定した精緻な見積もりを行うことが重要です。移行や試験報告書の承認が済めば「開発期間」は一区切りですが、監視や障害対応、保守は運用フェーズとして別途体制を整える必要があります。
納期を左右する要因と遅延対策

実際に稼働する環境を扱うため、スケジュールを超過する原因は、構築作業の技術的な難しさよりも、要件の見積もり不足や検証工程の省略であることが少なくありません。
ここでは、代表的な遅延要因と、確実に納期を守るための進め方を見ていきます。
非機能要件(可用性・帯域幅)の見積もり不足
インフラコンサルで納期が遅れる典型的な要因は、大きく3つに整理できます。1つ目は、対応すべきアクセス数や許容できるダウンタイムといった非機能要件が曖昧なまま設計フェーズに進み、後から要件が判明して設計のやり直しが生じる「非機能要件不足」の問題です。
2つ目は、既存環境からの移行データ量や必要な回線帯域幅の見積もりが甘く、実際の移行作業で通信遅延が起きて、想定以上の日数を要する問題です。特に、オンプレミスからクラウドへの移行では、想定よりデータ量が多く、回線容量が不足するケースが少なくありません。
3つ目は、情報システム部門と各事業部門の期待値のズレです。情報システム部門は運用効率やセキュリティを重視しがちですが、事業部門は自部門の業務への影響を最小限にしたいため、切り替えタイミングをめぐる調整が難航することがあります。

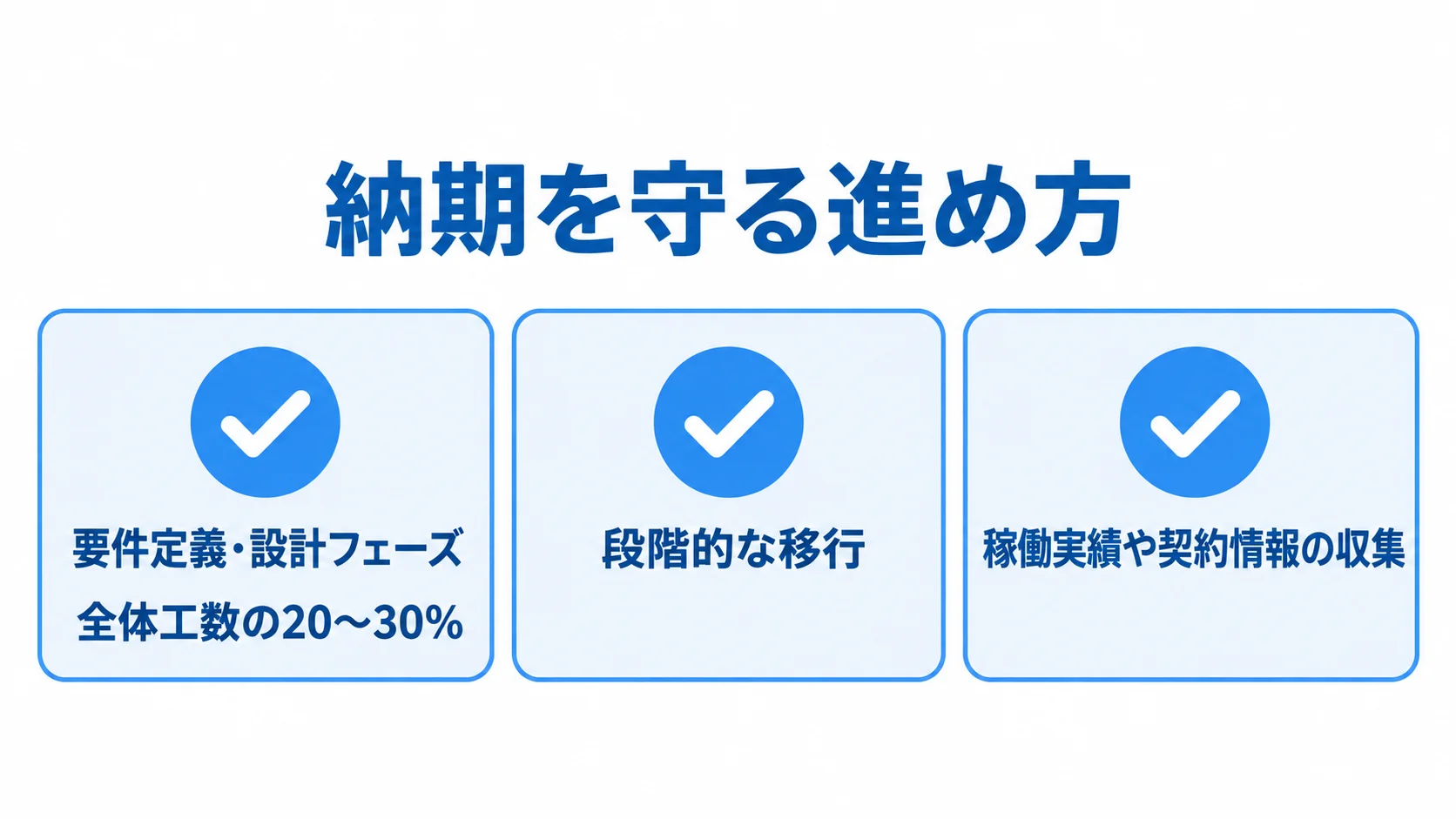

要件定義・設計フェーズへの工数配分と段階的移行
これらの遅延要因を防ぐうえで最も有効なのが、全体工数の20〜30%を要件定義・設計フェーズに充てることです。非機能要件を数値レベルまで具体化し、設計段階でレビューを重ねておくと、構築フェーズでの手戻りを大幅に減らせます。
あわせて、一度にすべて移行せず、事前検証(PoC)を行いながら小規模から始めて、対象範囲を徐々に広げていく段階的な移行が、遅延リスクを軽減する最も確実な進め方とされています。
既存環境の稼働実績や契約情報の収集は情報システム部門が担当し、ネットワーク構成やアーキテクチャ設計など専門性が求められる部分だけを外部のインフラコンサルに委託します。こうした体制をとれば、社内の実態を熟知した情報システム部門の知見を生かしながら、期間短縮を図ることもできます。
まとめ
インフラコンサルの開発期間・スケジュール・納期について、規模・要件別の期間目安から、フェーズ別の期間配分、納期を左右する要因と遅延対策までを解説してきました。
インフラコンサルのスケジュールを正しく見積もるには、IT戦略コンサルやクラウドコンサルとは異なり、サーバー・ネットワークなどの物理・仮想インフラそのものの設計・構築・最適化に特化した取り組みだと理解することが出発点です。また、非機能要件の明確化と事前検証という地道な工程の重さを軽視しないことが大切です。
期間の目安は、小規模な検証環境・単一サーバー環境で2週間〜1ヶ月、クラウド移行や高可用性環境構築を伴う中規模案件で1ヶ月〜3ヶ月です。基幹システムやハイブリッド構成を伴う大規模案件は、3ヶ月〜1年以上が目安になります。工数の中心は、華やかな構築作業ではなく、要件定義とその検証にあります。
非機能要件や移行データ量・帯域幅の見積もり不足、情シスと事業部門の期待値のズレといった遅延要因は、上流工程で解消しておくことが基本です。そのうえで、要件定義・設計フェーズへ十分に工数を配分し、段階的に移行することが、納期を守り確実に稼働するインフラを構築する最善の進め方です。
インフラコンサルを検討されている方は、まず自社の非機能要件がどこまで言語化できているかを整理し、複数のコンサルティングパートナーに相談して、現実的なスケジュールを描くことをお勧めします。
