在庫管理システムのモダナイゼーションの見積相場や費用/コスト/値段について

在庫管理システムのモダナイゼーション費用は、500万円程度から2億円規模まで幅があります。

その差を生むのは、選ぶ手法、対象システムの規模と連携範囲、拠点数です。全体像は在庫管理システムのモダナイゼーションの完全ガイドもご覧ください。

▼全体ガイドの記事
・在庫管理システムのモダナイゼーションの完全ガイド

在庫管理システムのモダナイゼーションの定義

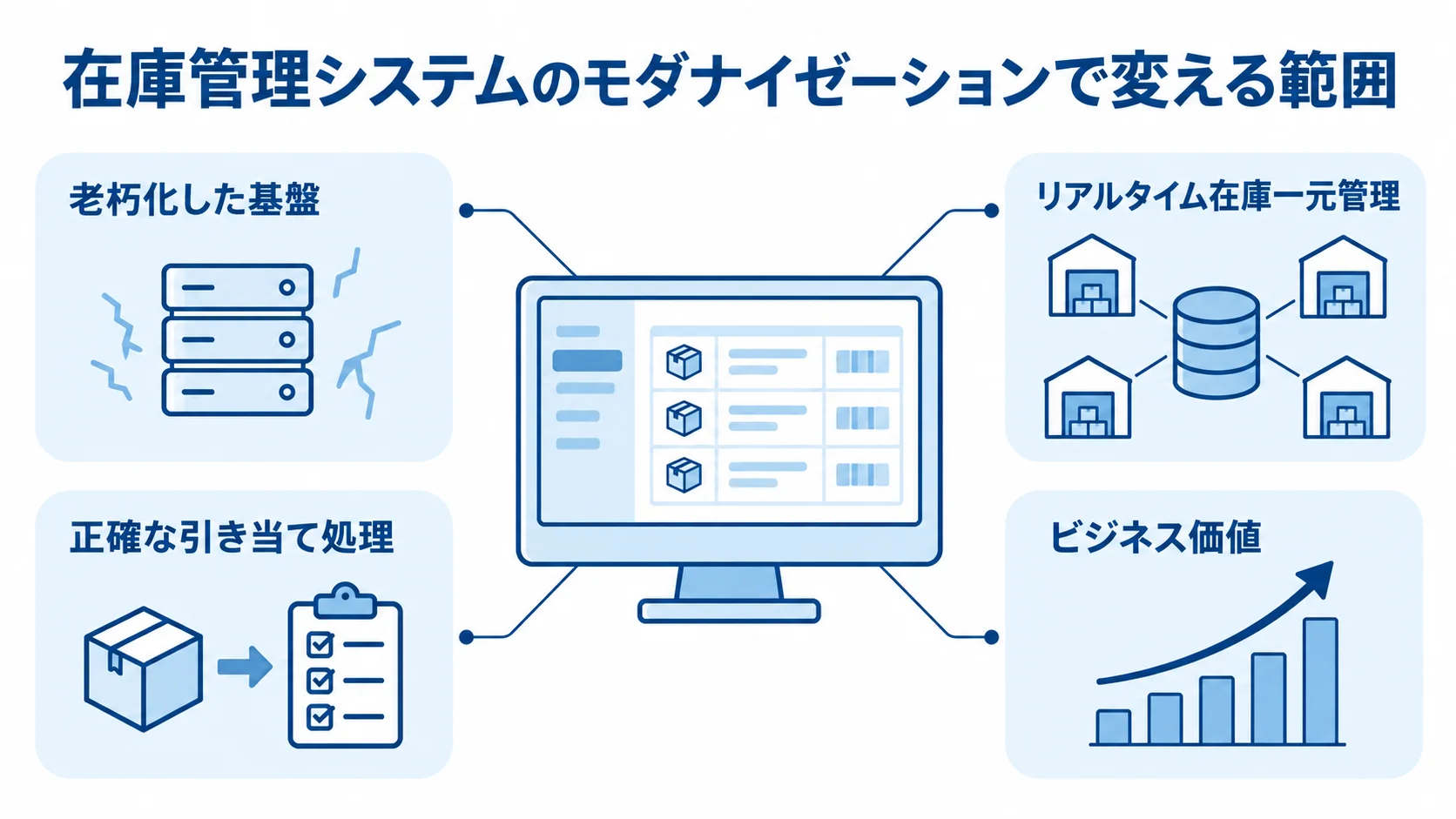

在庫管理システムを中心に、基盤刷新と在庫一元管理、引き当て処理、ビジネス価値を注釈で示した図。
刷新の対象は基盤から業務価値まで広がります。

在庫管理システムのモダナイゼーションは、老朽化した基盤を最新の技術・アーキテクチャへ刷新し、単なるマイグレーションにとどまらず、ビジネス価値を生み出せる状態へ作り変える取り組みです。

モダナイゼーションでは、複数拠点のリアルタイム在庫一元管理や、正確な引き当て処理を実現します。

現代の物流・商流に求められる要件を満たすことが、モダナイゼーションの目的です。

刷新・リプレイス・移行との違い

用語ごとに刷新の範囲が異なり、その広さによって費用の大きさが変わります。

違いを押さえておくと、刷新範囲と費用の関係を判断しやすくなり、見積もりの中身も読み比べやすくなります。

  • モダナイゼーション:システムの価値全体を高めるための包括的な考え方
  • リプレイス:別の製品や基盤へ置き換える手段
  • 移行:データや稼働環境を別の場所へ移す手段

モダナイゼーションは「近代化」と訳される言葉で、先の3つとは意味の広さが違います。

在庫管理では、データ構造を残すかどうかが費用を左右します。

古いオンプレミスのパッケージを、そのままクラウドへ移す方法がリホストです。リホストなら比較的安価に収まり、サーバー老朽化への対応として選ばれるケースもあります。

一方で、拠点ごとに分かれた在庫データを統合する刷新もあります。リアルタイム引き当てまで作り直す場合、費用は数倍に膨らみます。そのため、費用相場は、どこまでを刷新範囲に含めるかで変動します。

在庫管理システムの刷新が必要になる背景

刷新が必要になる理由は、レガシーシステムの限界と人材不足の両面にあります。

  • 保守負担:改修の積み重ねで、保守の負担が重くなる
  • 在庫精度:複数チャネルの在庫を、リアルタイムに統合しにくい
  • 人材確保:古い技術を扱える要員が不足しやすい

その背景には、いわゆる「2025年の崖」と呼ばれるレガシーシステムの限界があります。

長年の改修でブラックボックス化した在庫管理システムは、保守コストが肥大していきます。

倉庫・店舗・ECの在庫をリアルタイムに一元化できないと、欠品や過剰在庫が起こります。その結果、機会損失と保管コストの両面で利益が削られます。

独立行政法人情報処理推進機構(IPA)は、約4,000社を対象とした調査を行い、799社が回答しています。

自社のレガシー放置が招く負の波及も指摘されており、その影響はサプライチェーン上の調達元や提供先にまで及びます。

2030年には最大79万人のIT人材不足が見込まれており、古い技術を扱える要員の確保は、ますます難しくなります。在庫は事業の根幹であるため、人材が枯渇する前に刷新へ踏み出す判断が求められます。

ポイント

サーバー老朽化への対応で足りる課題か、複数拠点の在庫統合まで必要な課題かを先に切り分けます。その切り分けが、刷新範囲と費用の幅を決めます。

手法(7R)の選び方と費用への影響

在庫管理システムのモダナイゼーション費用は、選ぶ手法によって桁が変わります。代表的な分類は「7R」で、リホストからリタイアまで7種類があります。

7種類の内訳は、リホスト、リプラットフォーム、リファクタリングです。残りは、本格刷新の手法(リアーキテクチャ・リビルド・リプレース)と、リタイアです。手法ごとにコスト、期間、難易度も異なるため、課題に合う手法を選ぶことが予算策定の出発点になります。

コストを抑えやすい手法(リホスト・リプラットフォーム)

リホストとリプラットフォームは、改修範囲と将来の拡張性を比べて選びます。

  • リホスト:費用と期間を抑えやすい
  • リプラットフォーム:運用効率と拡張性を改善しやすい

リホストは、既存のアプリケーションをほぼそのまま別の基盤へ移す手法です。

改修範囲が小さいため、ほかの手法より工数を少なくできるのが特徴です。

在庫管理では、サーバー老朽化への対応としてリホストを選ぶケースがあります。ただし、業務ロジックとデータモデルは古いままなので、リアルタイム引き当ての精度向上は得られにくい点に注意が必要です。

リプラットフォームは、基盤の移行に合わせてデータベースやミドルウェアを載せ替える手法です。リホストより一手間多く、コストは上がります。運用効率や拡張性は改善でき、在庫データの増加にも備えられます。

本格刷新の手法(リアーキテクチャ・リビルド・リプレース)

在庫精度や引き当て率を抜本的に改善したい場合は、本格刷新を検討します。

  • リアーキテクチャ:構造を再設計して本質的な改善を目指す
  • リビルド:システムをゼロから作り直す
  • リプレース:市販パッケージやクラウドへ置き換える

複数拠点の在庫を一元管理することや、ピーク時にも破綻しない引き当て処理を実現するには、本格刷新が必要です。

本格刷新には、マイクロサービス化やクラウドネイティブ化が伴います。費用は最も高くなります。ただし、在庫精度や引き当て率という事業KPIを改善できます。WMS、受発注、生産との連携を前提に作り変えるなら、この投資は避けられません。

リプレースは、自社開発をやめて市販の在庫管理パッケージやクラウドサービスへ置き換える手法です。標準機能に業務を合わせる「Fit to Standard」を徹底すれば、開発費を抑えられます。また、短期間で刷新できる点も特徴です。

なお、本格刷新とは別に、7Rの残る一つであるリタイアは、不要機能を「勇気ある廃止」として取り除く手法です。長年の運用で形骸化した機能を移行対象から外せば、移行コストと維持費を圧縮できます。

こうして浮いた予算は、リアルタイム在庫などのコア機能へ振り向けられます。

ポイント

リホストやリプラットフォームで済むのか、本格刷新が必要なのかは、在庫精度と引き当て率の目標で判断します。目標が高いほど、手法の選択が費用に直結します。

在庫管理システムのモダナイゼーション費用相場

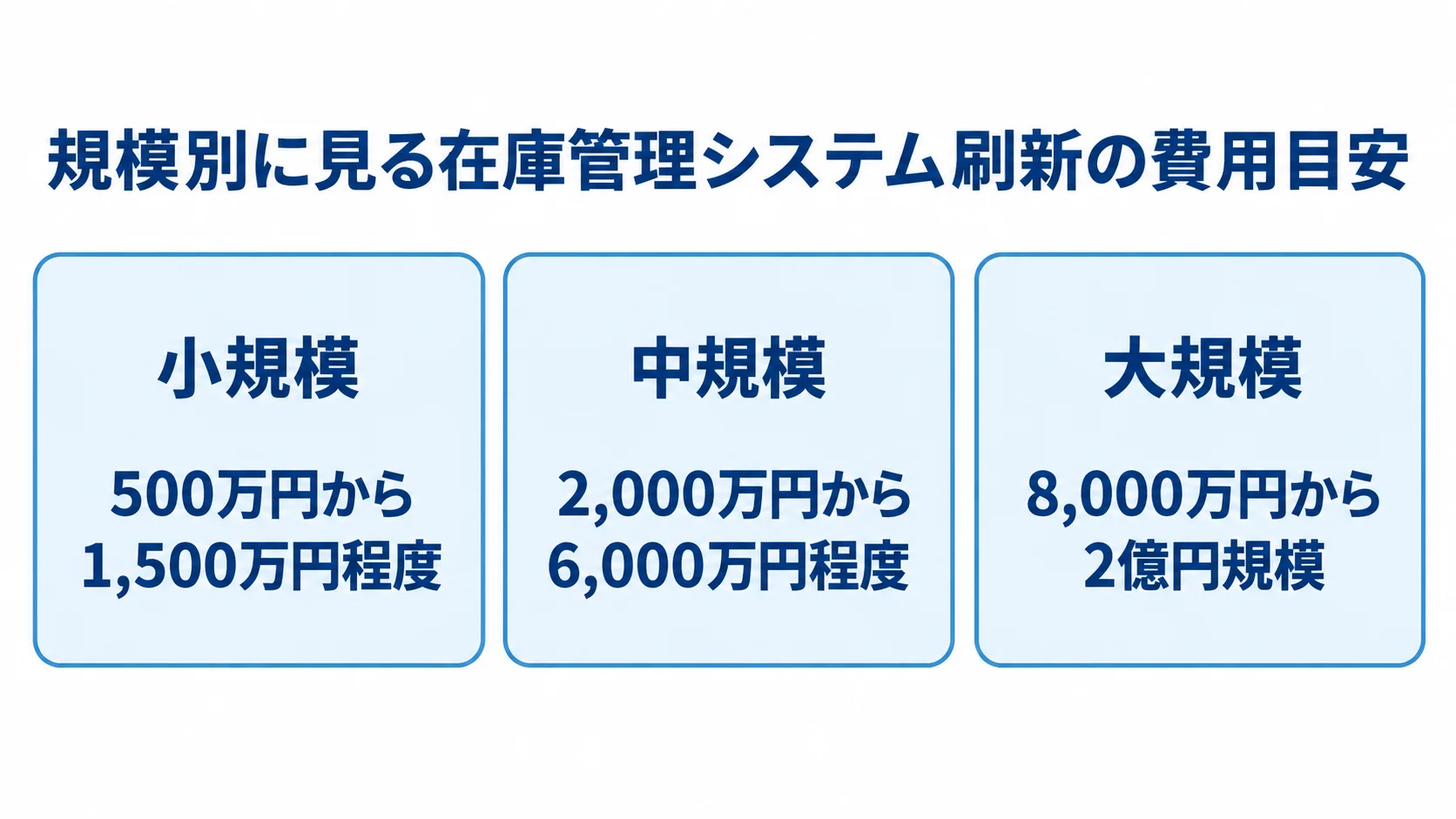

小規模、中規模、大規模の3パネルに、それぞれの在庫管理システム刷新費用の目安を示した図。
対象規模が大きくなるほど費用の幅も広がります。

費用は、小規模なら500万円程度から、大規模な全面刷新なら2億円規模に達します。対象システムの規模と連携範囲、手法、拠点数によって作業量が変わるため、この幅が生まれます。規模別の目安と見積もりの内訳を見ると、この幅の中身がつかめます。

規模別・手法別の費用目安

費用の目安は、拠点数と連携範囲を自社の条件に当てはめて見るのが基本です。

  • 小規模:単一拠点でリホストを中心に進める
  • 中規模:複数拠点の在庫統合とリアルタイム処理
  • 大規模:WMSや生産管理との密な連携

小規模案件の目安は、500万円から1,500万円程度です。主な作業範囲は、クラウド基盤への移行と最低限のデータ移行です。

受発注連携も含む中規模案件では、2,000万円から6,000万円程度を見込む必要があります。

マイクロサービス化を伴う大規模なリビルドでは、8,000万円から2億円規模に達します。

拠点数、SKU数、連携システムの多さによって、工数は数倍変わります。同じ刷新でも相場は案件ごとに異なるため、自社の規模に当てはめて捉えることが大切です。

費用の内訳(アセスメントから運用まで)

内訳を分けて見ると、見積もりに含まれる作業と、抜けやすい費用がわかります。

  • アセスメント費:現状調査と拠点ごとの業務ヒアリングにかかる費用
  • 設計・開発費:技術者の単価と人月で決まる中核費用
  • データ移行費:クレンジングとマッピングを含む移行費用
  • 運用関連費:並行稼働や稼働後の運用・保守にかかる費用

多くの場合、人件費と工数が費用の中核を占めます。

在庫管理では拠点ごとに業務をヒアリングする必要があり、そのぶんアセスメントの比重が大きくなります。

在庫管理に特有のコストは、データ移行費が膨らむことです。在庫データには、廃番品、マスタの重複、拠点ごとに異なるコード体系が混在しています。

データの整理と対応付けには、想定以上の工数がかかります。そのため、見積もり段階でデータ移行費の計上額を確認しておかないと、追加費用が発生しかねません。

ポイント

見積もりの金額を規模別の目安と比べる前に、拠点数と連携範囲が自社の条件と合っているかを確かめます。条件がずれていれば、相場との比較から妥当性は判断できません。

見落としがちな隠れコストと実務上の落とし穴

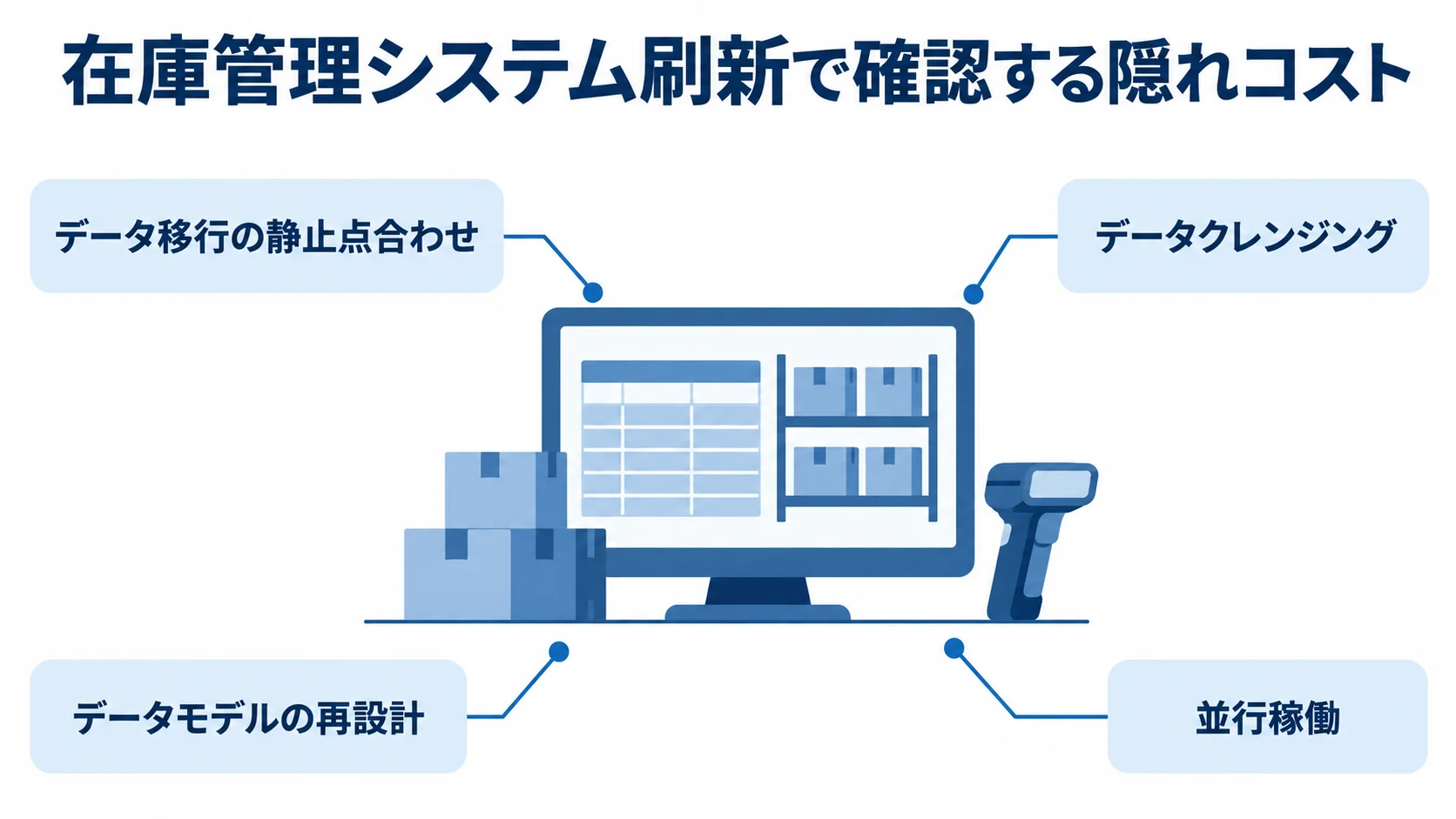

在庫管理システム刷新を中心に、静止点合わせ、データクレンジング、データモデル再設計、並行稼働を注釈で示した図。
移行準備と旧新システムの併用にも費用が生じます。

見積もり総額だけで予算を組むと、稼働後に想定外の出費が発生することがあります。投資対効果の計算が崩れるため、見積書に現れにくい費用も事前に確認しておきます。

在庫管理システムには、複数の隠れコストが潜んでいます。それらを把握しておくことが、予算超過の防止につながります。

データ移行と静止点のズレという落とし穴

データ移行の最大の難所は、切替時に理論在庫と実在庫の差を埋める工数です。

  • 静止点:帳簿上の在庫と倉庫の実在庫を合わせる
  • クレンジング:データの不整合を、移行リハーサルで洗い出す

理論在庫と実在庫のズレが残ったまま稼働すると、稼働初日から問題が起こります。

引き当てエラーや出荷ミスが多発するため、棚卸しと調整に専門の工数が必要になります。しかも、この工数が見積もりに含まれていないケースも少なくありません。

データクレンジングにも隠れコストがあり、文字コードの差異や外字が問題になります。

さらに、拠点ごとのデータ構造の不整合は、移行リハーサルで初めて表面化します。

ダウンタイムを抑えて正確に移行するには、リハーサルの費用も予算に織り込む必要があります。

データモデル放置と並行稼働の二重コスト

画面だけでなく、データモデルと移行期間の費用も確認しておきます。

  • データモデル:再設計を後回しにすると再改修費が生じる
  • 並行稼働:旧システムと新システムの費用が重なる

古いデータモデルのまま画面だけ刷新すると、データの同期が遅延します。ピーク時には、引き当てエラーが頻発する事態も招きます。

在庫精度や引き当て率を改善するなら、データモデルの再設計を予算に組み込みます。再設計を後回しにすると、稼働後に再改修が必要になり、二度手間の費用が発生することがあります。

新旧システムの並行稼働にも二重コストが発生し、旧システムを残したまま新システムを動かす期間は、運用費とライセンス費がかさみます。

クラウドネイティブ化やコンテナ運用では、新規ライセンス費もかかります。そのうえ、現場スタッフへの教育費も必要です。これらを合算して、現実的な総コストを見積もります。

ポイント

見積書に載りにくい費用は、データ移行の静止点合わせ、並行稼働、データモデルの再設計に多く潜みます。予算の初期段階で計上額を確認すると、後の追加費用を抑えやすくなります。

見積もりを取る際のポイントと契約の進め方

適正な費用で発注するには、見積もりの取り方に工夫が必要です。要件があいまいなまま相見積もりを取ると、前提条件がそろわないため、各社の金額を比べられません。

発注側は、見積もり精度を高める準備と、契約形態の使い分けを押さえておきます。

要件の明確化と複数社比較のコツ

複数社を比べる前に、在庫業務と前提条件を同じ資料に書き出しておきます。

  • RFP:現状の業務と前提条件を、提案依頼書にまとめる
  • 比較軸:初期費用だけでなく、運用低減効果も見る

現状の在庫業務を一覧にして、拠点数、SKU数、連携システムを洗い出します。

必要なリアルタイム性も、前提条件に含めます。

前提をそろえて複数社へ依頼すれば、金額差の理由を見極められます。その差が手法や体制によるものか、単なる安売りなのかを比べられます。また、極端に安い見積もりは、データ移行や並行稼働の費用が抜けている可能性があります。

初期コストの安さだけで判断しないことも大切です。

経営層には、刷新後の運用コストを試算した「運用コスト低減シミュレーション」を示します。

在庫精度の向上による欠品・過剰在庫の削減効果も含めます。これにより、初期投資を中長期で回収できることを、定量的に説明できます。

契約形態の使い分けとベンダーロックイン回避

契約形態と権限の持ち方が、費用とリスクを左右します。

  • 契約の切替:準委任から請負へ、段階に応じて切り替える
  • 主導権:権利と運用権限を、自社で保持する

要件が固まりきらないアセスメントや要件定義は、準委任契約が適します。

仕様が確定した開発フェーズでは、請負契約へ切り替えるのが定石です。

最初から全体を請負で固めると、変更のたびに追加費用が発生しやすくなります。その結果、総コストが上がることもあります。

あわせて、SLAと、どこまでを誰が受け持つかを明文化しておきます。事前に定めておけば、後のトラブルやコスト増を防げます。

長期的な費用を大きく動かすのは、ベンダーロックインを避けられるかどうかです。

避けるには、ソースコードの著作権の帰属と、運用権限を自社が保持できるかを契約に盛り込みます。

定めがないと、特定ベンダーへの依存が続き、保守や機能追加で費用を払い続けることになります。

IPAの調査では、CxO(CDO/CIO)を設置した企業ほど情報共有が円滑だとされています。

現状を見える形にする取り組みと内製化が進む企業ほど、刷新も順調に進むという相関が示されています。

発注先任せにせず、自社で主導権を握る契約設計が、費用を抑える鍵になります。

ポイント

複数社の金額を比べる前に、前提条件がそろっているかを判断の起点にします。契約では、ソースコードの著作権と運用権限を誰が持つかを基準に条件を見直してください。

まとめ

在庫管理システムのモダナイゼーション費用は、手法と規模によって変わります。小規模なら500万円程度から、大規模な全面刷新なら2億円規模になります。

費用を見積もるには、リホストからリビルドまでのコスト差を理解しておく必要があります。拠点数、SKU数、必要なリアルタイム性に照らして手法を選ぶことが、出発点になります。

静止点と実在庫のズレを合わせる作業や、データクレンジングも予算に織り込みます。並行稼働の二重コストと、データモデル再設計の費用も確認しておきます。

見積もりは、要件をRFPにまとめてから複数社で比べます。そのうえで、準委任から請負への切り替えと、ベンダーロックインの回避によって、長期コストを抑えます。

IPAが示す人材不足が深刻化する前に、計画的な刷新へ踏み出すことが重要です。事業を支える在庫管理を将来にわたって安定させるための、確かな一歩になります。

▼全体ガイドの記事
・在庫管理システムのモダナイゼーションの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
