在庫管理システムのリアーキテクチャの費用は、再設計の範囲とシステム規模、移行の進め方によって、500万円から2億円程度まで変わります。小規模な部分的な再設計なら数百万円台に収まる場合もあり、費用を左右するのは連携先と拠点の数、データモデルの再設計の範囲です。
▼全体ガイドの記事
・在庫管理システムのリアーキテクチャの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
在庫管理システムのリアーキテクチャとは|費用を理解する前提
費用相場を理解するには、まずリアーキテクチャの意味を押さえておく必要があります。在庫管理システムのリアーキテクチャは、既存システムの内部構造を再設計する取り組みです。マイクロサービス化やクラウドネイティブ化によって、拡張性と変更の速さを取り戻します。
リホストのように古いサーバーを載せ替えるだけの作業とは違い、設計レベルから手を入れます。そのため、費用と期間の投資規模は大きくなります。
リアーキテクチャと他の刷新手法の違い
刷新手法を比べると、リアーキテクチャの位置づけと費用の違いが見えてきます。
- 7R:システム刷新の手法を整理した代表的な分類です。
- リアーキテクチャ:業務ロジックを活かしながら、骨格を作り直す手法です。
- 費用比較:異なる手法の見積もりは、金額だけで単純に比べないことが大切です。
システム刷新の手法は、一般に7Rとして整理されます。7Rには、リホスト、リプラットフォーム、リファクタリング、リアーキテクチャのほか、リビルド、リプレース、リタイアが含まれます。
なかでもリアーキテクチャは、中間的でありながら難易度の高い手法に位置づけられます。リホストはコードをほぼそのままクラウドへ移すため、低コストで短期間に進められます。ただし、リホストではレガシーな構造がそのまま残ります。
リアーキテクチャでは、モノリシックな構造をマイクロサービスへ分解します。そのため、在庫照会や引き当て、入出庫の機能を、それぞれ独立して改修したり拡張したりできます。
この構造改革は費用を押し上げる一方で、長期的な保守コストを下げる源泉にもなります。
費用相場を比べるときは、採用する手法で金額の桁が変わることを押さえておきます。リアーキテクチャとリホストの見積もりを並べて、どちらが高いかを判断するのは適切ではありません。
在庫管理システム特有の費用を左右する要素
在庫管理では、連携、拠点、データの3点が見積もりの幅を左右します。
- 連携先:周辺システムとの接続数と複雑さで、工数が増えます。
- 複数拠点:リアルタイムの統合には、高い性能と整合性が求められます。
- データモデル:在庫の精度を高めるには、構造の再設計が必要です。
在庫管理システムは、WMS(倉庫管理)と密接に連携します。たとえば、受発注、生産管理、会計も周辺システムに含まれます。
リアーキテクチャの費用は、連携先の数と複雑さに比例して増えていきます。連携インターフェースを作り直すには、データ項目のマッピングが必要になるためです。さらに、インターフェースごとに、相応の疎通テストの工数もかかります。
倉庫、店舗、ECなど複数拠点の在庫を、リアルタイムに一元管理したいという要件もあります。また、注文に対して即座に引き当てる要件は、非機能要件のレベルを一段階引き上げます。
ピーク時の同時アクセスに耐える性能設計が必要です。そのうえ、拠点間の在庫整合性を保つ仕組みも、設計工数とインフラ費用を押し上げます。
古いデータモデルを残したままコードだけ刷新しても、同期遅延は解消されません。同期遅延が残れば、引き当てエラーもなくせません。したがって、在庫精度や引き当て率を改善するには、データモデルの再設計が欠かせません。
費用相場の全体感|規模別・手法別の目安

費用相場は、システムの規模と再設計の範囲によって大きく変わります。一般的な目安としては、500万円から2億円程度の幅で語られることが多くなっています。
小規模な部分的な再設計は、数百万円台に収まる場合があります。一方で、複数拠点をリアルタイムに統合する全面的なマイクロサービス化では、1億円を超えるケースもあります。

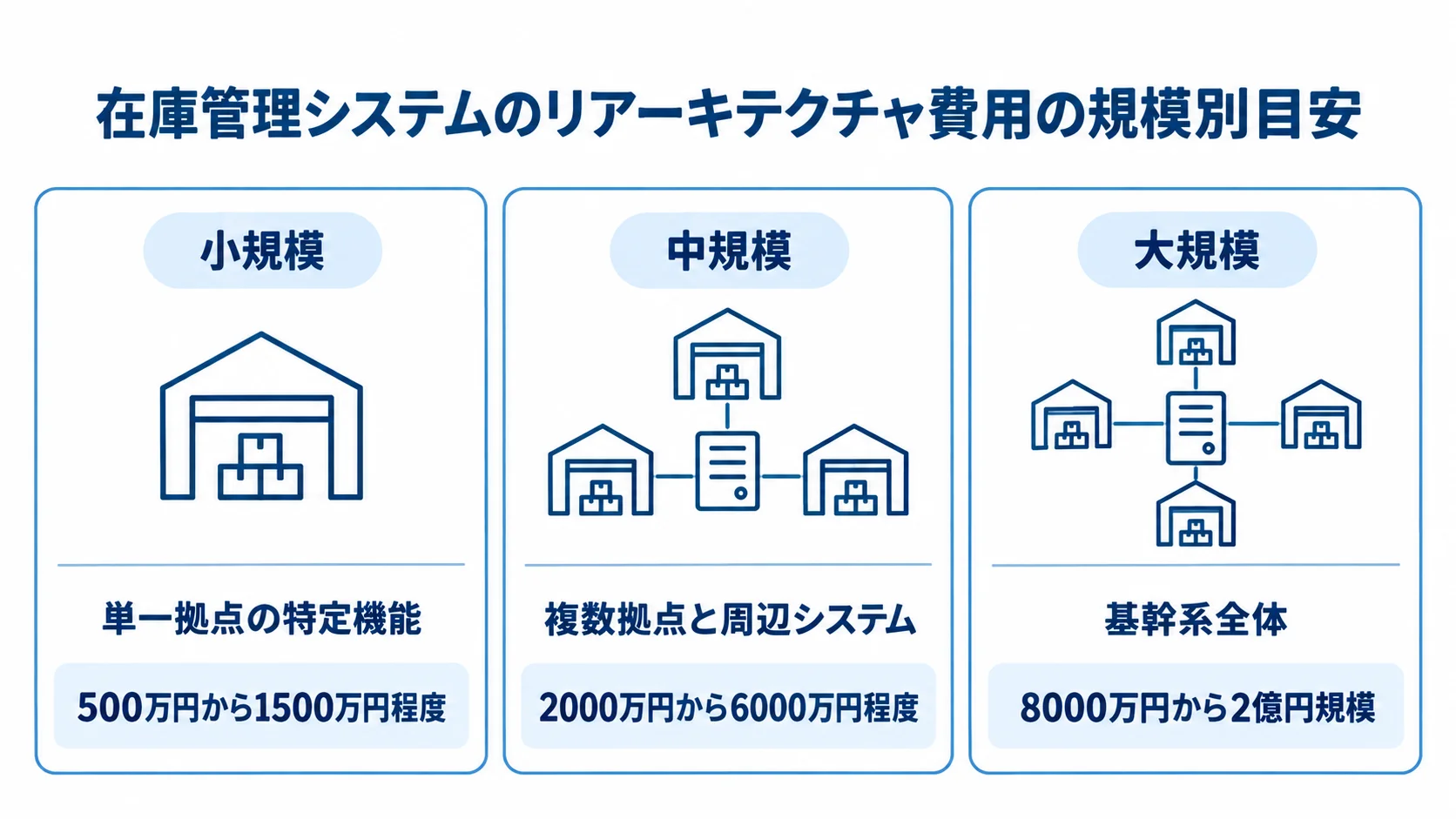

規模別の費用目安
規模別の費用幅を見ると、対象範囲と移行体制が金額に反映されます。
- 小規模:単一拠点の特定機能を切り出す再設計です。
- 中規模:複数拠点と周辺システムを一元的に扱います。
- 大規模:基幹系全体を対象に、段階移行を組み立てます。
小規模な再設計は、500万円から1500万円程度が目安です。まず、在庫照会や引き当てロジックなど、ボトルネックから優先して分離します。
中規模のリアーキテクチャは、2000万円から6000万円程度が想定されます。リアルタイムの引き当てや、WMS・受発注との連携も、この規模に含まれます。また、データモデルの再設計とクラウドネイティブ基盤の構築では、設計の比重が高まります。
生産管理や会計まで含む大規模システムは、8000万円から2億円規模に達することがあります。大規模案件では、段階的な移行計画を組み立てること自体が大きなコスト要素です。加えて、プロジェクトマネジメント体制の構築にも、相応の費用がかかります。
手法・アプローチ別のコスト傾向
同じ在庫管理システムでも、採用するアプローチで費用の構造は変わります。
- ビッグバン型:全体を一度に切り替える方式で、短期化が見込めます。
- 段階的アプローチ:効果を確かめながら、投資を配分できます。
- キャッシュフロー:巨額の投資を分けて、承認を得やすくします。
全体を一括で作り直すビッグバン型は、短期で完了するように見えます。しかし、切替時のリスクが高く、トラブル対応の予備費も必要です。その結果、総コストが膨らみがちです。
段階的アプローチは、機能を一つずつマイクロサービスへ切り出します。初期投資を時期ごとに分けられ、各段階で効果を検証しながら進められます。
ストラングラーパターンでは、既存システムを稼働させたまま処理を移します。新しいサービスへ徐々に移行するため、業務停止のリスクを抑えられます。
段階的アプローチは、費用総額だけでなくキャッシュフローの面でも有利です。また、経営層には、効果を示しながら次の投資判断を仰ぐほうが承認を得やすい傾向があります。
費用の内訳と見えにくい隠れコスト

同じ見積総額でも、内訳の構造を理解しているかでプロジェクトの成否は変わります。費用は、アセスメント、設計、開発、データ移行、並行稼働、運用に分かれます。そのうえで、在庫管理特有の注意点と、見積書に現れにくい隠れコストも把握しておく必要があります。
人件費・工数とフェーズ別の構成
人件費とフェーズ配分を分けて見ると、見積もりの構造を判断しやすくなります。
- 人件費:エンジニアとアーキテクトの工数が中心です。
- フェーズ配分:開発とテストの割合が大きくなります。
- アセスメント:初期調査の質が、追加費用を左右します。
リアーキテクチャの費用の大部分は、エンジニアやアーキテクトの人件費です。人件費は工数に基づき、「人月単価 × 人月数」で算出されます。なかでも、上流設計や分割方針を担うアーキテクトは、単価が高い傾向にあります。
アセスメントは現状を洗い出す工程で、全体の1割前後を占めることが多いです。アーキテクチャ設計とデータモデル再設計は、全体の2割から3割が目安です。一方で、開発と単体・結合テストは、全体の5割前後に達することが多いです。
業務ロジックが複雑な在庫管理では、設計フェーズの比重が高まります。見積もりの精度は、アセスメントの質に大きく左右されます。
既存システムのドキュメントが失われていると、内部がブラックボックス化します。その場合、リバースエンジニアリングに想定外の工数がかかることがあります。そのため、初期見積もりとの乖離を抑えるには、アセスメントを丁寧に行うことが前提になります。

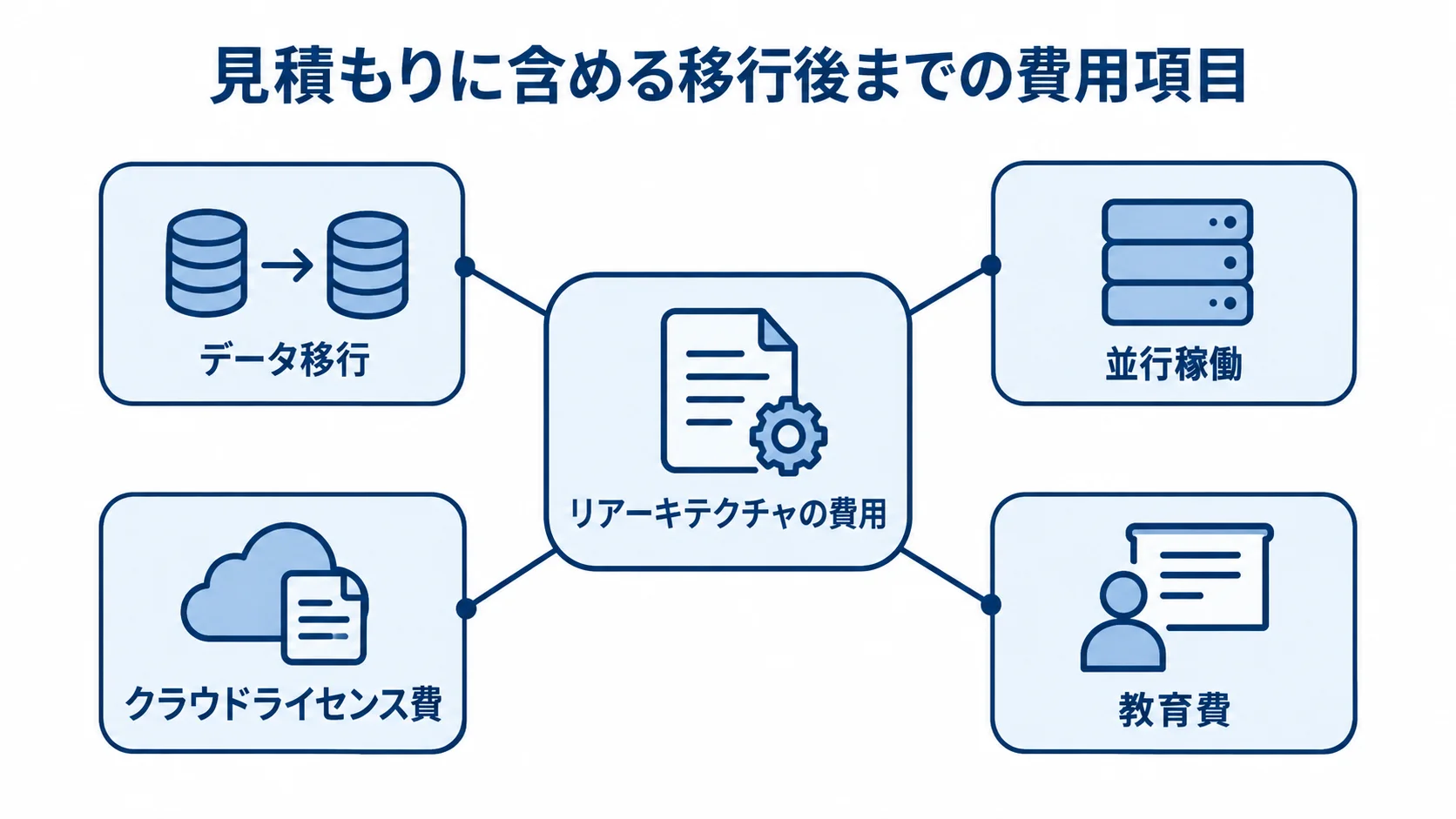

初期費用以外の隠れコストとランニングコスト
初期費用だけでなく、移行、並行稼働、運用後の費用まで確認する必要があります。
- データ移行:理論在庫と実在庫の差異を合わせる作業が発生します。
- 並行稼働:新旧環境の二重運用に、費用がかかります。
- 運用費:ライセンスと教育の継続費用も見込みます。
データ移行では、切替時に在庫の動きを止めた静止点を基準にします。具体的には、静止点の理論在庫と、倉庫の棚にある実在庫のズレを合わせ込む作業が必要です。
差異の調整は単純なデータ変換では済まず、現場で在庫を数えて突き合わせる作業を伴います。そのため、想定以上の工数と費用がかかることがあります。
新旧システムを一定期間並行稼働させる場合、インフラ費用が二重に必要です。さらに、並行稼働を支える運用人員も、追加で確保しなければなりません。
マイクロサービス化やコンテナ基盤の導入では、新たなクラウドライセンス費が発生します。運用チームへの教育費も含め、継続的なコストとして見込んでおく必要があります。なお、クラウドライセンス費や教育費は初期見積もりに含まれにくく、運用開始後に表面化しがちです。
リアーキテクチャが完了すれば、レガシー保守の高額な維持費を下げられます。また、属人化したトラブル対応のコストも、大きく低減できます。
経営層には、初期費用だけでなく移行後の運用コスト低減を示すことが効果的です。特に、数年スパンの総保有コストで投資を回収できる構図を数字で描くことが、稟議の決め手になります。
費用を抑えるための実務的なコツ

費用相場を把握したら、無駄を削って投資対効果を高めます。スコープの定め方や進め方を工夫すれば、総コストを圧縮できます。そこで、発注側が主導できる方法を、次の見出しから順に確認します。

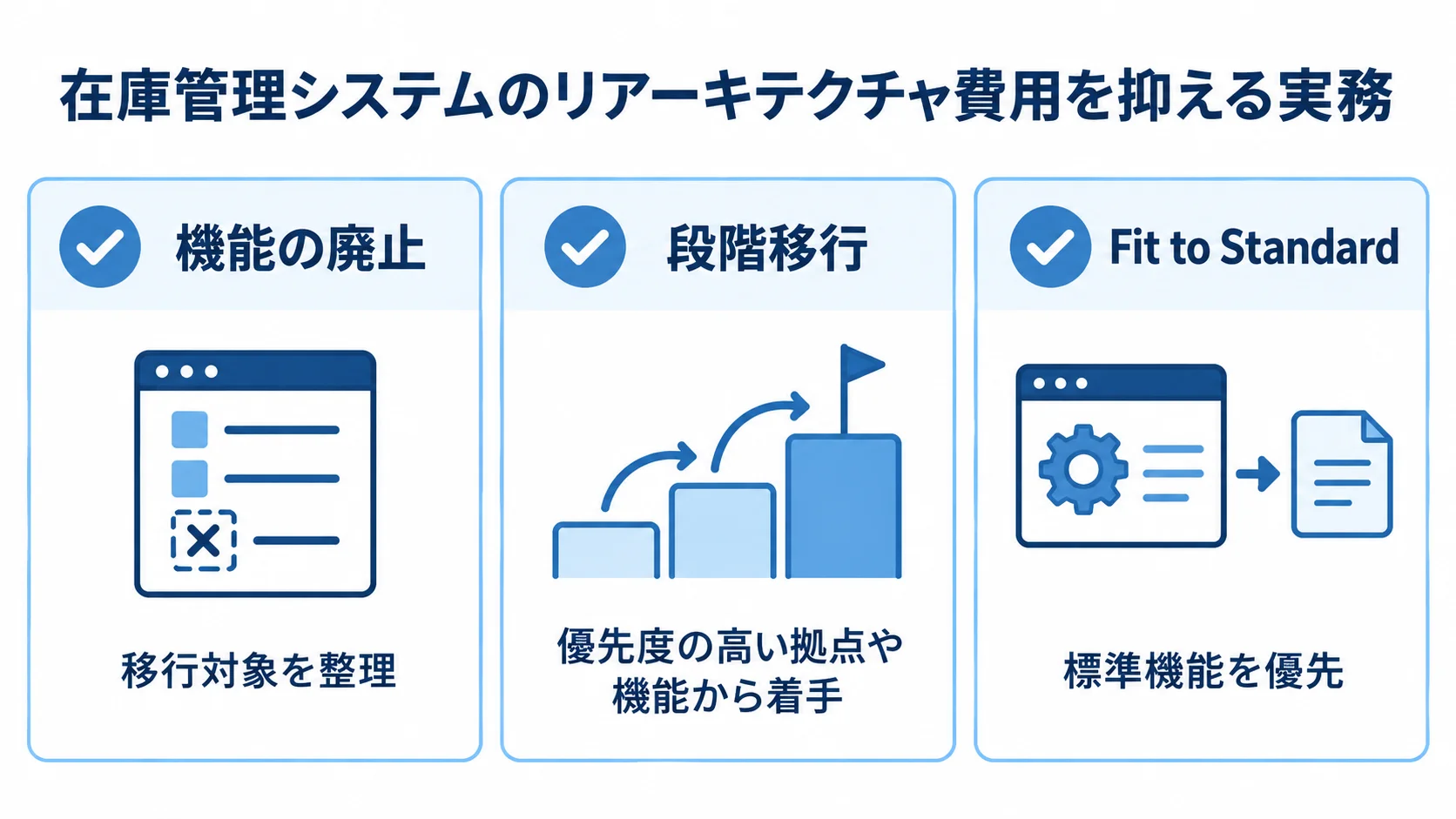

勇気ある廃止と段階移行によるスコープの絞り込み
機能の廃止と段階移行を組み合わせると、対象範囲を現実的に絞れます。
- 機能の廃止:利用実態を見て、移行対象を減らします。
- 投資の集中:在庫精度や引き当て率に直結する機能を優先します。
- 段階移行:効果を確かめてから、次の投資を判断します。
すべての機能を移行対象にしないことが、コスト削減の第一歩です。長年使われた在庫管理システムには、ほとんど使われない機能が残っています。たとえば、一部の担当者しか使わない例外処理も、移行対象に含まれていることがあります。
こうした機能を廃止する「勇気ある廃止」で、移行対象を整理します。そうすると、開発、テスト、移行の各工数を圧縮できます。
何を残し、何を捨てるかは、業務部門と話し合いながら判断します。さらに、段階移行では、優先度の高い拠点や機能から着手します。各段階の効果を見ながら進めれば、過剰な作り込みを避けられます。
Fit to Standardによる過剰カスタマイズの防止
標準に合わせる範囲を決めることが、開発費と保守負担の抑制につながります。
- 標準化:標準機能を優先し、独自開発の範囲を狭めます。
- 独自設計:競争力の源泉となる業務に絞ります。
- 合意形成:現場との調整で、追加費用を防ぎます。
現場の「今までのやり方」をすべて再現すると、費用が膨張します。そこで、Fit to Standardにより、標準的な業務プロセスに自社を合わせます。また、独自開発の範囲を小さくしておけば、将来の保守負担も抑えられます。
在庫管理では、得意先別の特別な引き当てルールが複雑に絡みます。拠点固有の運用もあり、すべてをカスタム実装すると開発が肥大化します。
線引きは、本当に競争力の源泉となる業務だけを独自設計にする形で行います。過剰なカスタマイズは、最悪の場合、プロジェクトを頓挫させます。
線引きには、現場との丁寧な合意形成が欠かせません。「前のシステムではできた」という反発には、向き合って乗り越える必要があります。チェンジマネジメントの巧拙が、結果的にカスタマイズ費用を左右します。
見積もりを取る際のポイントと発注の実務
精度の高い見積もりには、発注側の準備と契約の組み立てが重要です。曖昧な要件のままで複数社に依頼すると、各社の前提が異なり、比較できません。
以下では、発注側が見積もりの質を高め、ベンダーを管理するための実務のポイントを順に確認します。
要件の明確化と複数社比較の進め方
要件と比較軸をそろえると、各社の見積もりを正しく比べられます。
- RFP:課題、連携、KPI、非機能要件を言語化します。
- 内訳比較:総額だけでなく、工数と前提条件を確認します。
- 業務理解:在庫管理と連携実績を、評価に加えます。
見積もりの精度は、発注側がどれだけ要件を整理できるかで決まります。まず、現状の在庫管理業務の課題と、連携対象のシステムを書き出します。
さらに、目指すKPIと複数拠点のリアルタイム引き当ても明確にします。これらをRFP(提案依頼書)としてまとめると、同じ前提で比較できます。
複数社を比べるときは、総額の安さだけでなく中身を見ます。安い見積もりは、データ移行や並行稼働の工数を薄く見積もる場合があります。そのため、不足分が後から追加費用として発生するリスクに注意が必要です。
フェーズ別の工数内訳と前提条件まで踏み込んで比較します。評価軸には、在庫管理への理解度と、WMS・生産連携の実績も加えます。また、業務理解を備えたパートナーは、要件の抜け漏れを補い、手戻りコストを抑えやすくなります。
契約形態の使い分けとベンダーロックイン回避
工程の不確実性と将来の選択肢を、契約段階で整理します。
- 準委任:要件が固まりきらないアセスメントに向きます。
- 請負:仕様が定まった開発の完成責任を明確にします。
- 権利と権限:将来のベンダー変更に備えて、契約で定めます。
要件が固まりきらない上流工程と、仕様が確定した開発工程では、契約の形を分けるのが基本です。現状を洗い出し、アーキテクチャを設計するアセスメントは、成果物を縛りにくいため、準委任契約を使うのが適しています。
契約形態を工程ごとに使い分けると、品質とコストのリスクを抑えられます。反対に、全工程を一括の請負契約にすると、上流の不確実性から見積もりに過大なリスクバッファが上乗せされます。そのため、契約全体が割高になりやすい点に注意が必要です。
将来にわたって特定のベンダーに縛られないためには、契約段階での備えが欠かせません。具体的には、ソースコードの著作権の帰属と設計ドキュメントの納品を明記します。さらに、運用権限の取り扱いも契約に定めておくと、ベンダーロックインを避けられます。
加えて、保守フェーズで費用が高止まりするリスクも下げられます。在庫管理は事業の根幹を支えるため、契約上の権利と権限を軽視できません。
注意すべきリスクと人材視点での備え
費用だけでなく、移行後の運用人材と事業継続への影響を見積もりに含めます。
- サプライチェーン:調達元や提供先との取引に響きます。
- 推進体制:CxOの設置と情報共有が、進行を支えます。
- 人材不足:将来の保守負担を、構造面から抑えます。
移行後の運用を担う人材の問題は、見積もり段階で見落とされがちです。また、事業継続の面では、IPA(情報処理推進機構)の調査(約4000社対象、799社回答)では、レガシーシステムの放置が取引先にも負の影響を及ぼすと示されています。とくに在庫管理は調達元や提供先と直結するため、刷新の遅れが取引関係全体のリスクになります。
また、CDOやCIOなどのCxOを設置する企業ほど、社内共有が円滑です。そうした企業では、現状の把握や内製化も進み、モダナイゼーションが順調に進む相関が報告されています。費用を投じるだけでなく、推進体制を整えることが成功の前提です。
IPAは、2030年に最大79万人のIT人材が不足すると試算しています。人海戦術による保守は限界を迎えつつあります。そのため、マイクロサービス化で変更しやすい構造にしておくことは、将来の人材難への備えになります。
見積もりを単なる開発費用ではなく、事業継続のための投資として捉えます。
まとめ
在庫管理システムのリアーキテクチャの費用は、規模と再設計の範囲によって、500万円から2億円程度まで変わります。
マイクロサービス化やクラウドネイティブ化は大きな投資ですが、在庫精度を改善します。さらに、引き当て率の改善や欠品・過剰在庫の削減、長期的な保守コストの低減にもつながります。
見積もりでは、人件費中心の内訳と、データ移行時の理論在庫・実在庫の差異調整を確認します。加えて、並行稼働、クラウドライセンス、教育費などの隠れコストも織り込みます。
勇気ある廃止と段階移行で対象範囲を絞り、Fit to Standardで過剰カスタマイズを抑えます。そのうえで、RFPで要件を明確にし、準委任と請負を工程に応じて使い分けます。契約でベンダーロックインを防ぎ、費用を事業継続への投資として計画します。
▼全体ガイドの記事
・在庫管理システムのリアーキテクチャの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
