在庫管理システム移行の開発期間・スケジュール・納期について

在庫管理システム移行の開発期間は、カットオーバー戦略(一斉移行か段階移行か)と、棚卸タイミングとの同期の仕方で大きく変わります。

目安は、一斉移行で数日〜数週間、拠点単位の段階移行で全体3ヶ月〜1年です。切り替え時の業務停止を抑える前提で組み立てます。

  • 方式:移行戦略と段階切り替え
  • データ:棚卸しと在庫整合性
  • 遅延対策:リハーサルと現場準備

在庫管理システム移行の全体像は、以下の記事で確認できます。

▼全体ガイドの記事
・在庫管理システム移行の完全ガイド

在庫管理システム移行の位置づけ(実行フェーズのリスク管理)

開発期間を正しく見積もるには、新しいシステムの中身よりも、今動いている在庫データと業務をどう安全に移すかという実行段階の管理に目を向ける必要があります。実際、設計がどれほど優れていても、データを移して業務を切り替える瞬間の進め方を誤れば、出荷や入荷が止まり、在庫データが消えるといった致命的な事故につながります。

7つの姉妹記事群(モダナイゼーション〜改修)との違い

姉妹記事群は、いずれも「何を・なぜ・いつ・どう変えるか」という意思決定と設計に重心を置いています。「在庫管理システムのモダナイゼーション」は、リホストやリプラットフォーム、リプレースなど、技術的なアプローチの使い分けを扱います。「在庫管理システム刷新」は、過剰在庫や欠品による経営インパクトの定量化と稟議承認が中心です。

「在庫管理システム更改」は、保守契約の満了やEOS/EOLという期限からの逆算を扱います。「在庫管理システムのリニューアル」は在庫照会や棚卸画面のUI/UX、「在庫管理システムのリアーキテクチャ」は在庫ドメインの構造再設計に焦点を当てます。

「在庫管理システムリプレイス」は、自社開発を続けるか、クラウド型在庫管理SaaSへ乗り換えるかを判断することが中心です。「在庫管理システム改修」は、特定拠点や特定機能に絞った部分修正です。一方、本記事が扱う在庫管理システム移行は、これらと異なり、方式や対象範囲が決まった後の「在庫データと在庫業務を実際にどう移すか」という実行段階に絞ります。

在庫管理システム移行に固有の論点(棚卸連動・複数拠点の段階移行)

移行の実行フェーズはどの業務システムにも共通しますが、在庫管理システムには固有の難しさが2つあります。1つ目は、在庫数量や在庫金額が日々変動するため、切り替えの瞬間の在庫データをいつの時点の値で確定させるかを、棚卸タイミングと同期させる必要がある点です。

2つ目は、複数拠点・倉庫の在庫を横断的に扱うことが多く、全拠点を同時には止められない点です。そのため、拠点単位で段階的に移行しながら、全社の在庫データの整合性を保ち続けなければなりません。

この2つの論点をどう設計するかが、在庫管理システム移行における開発期間の最大の変動要因になります。この2点は、カットオーバー戦略の選び方や移行スケジュールの組み方、遅延の出方のいずれにも効いてきます。

ポイント

在庫管理システム移行の期間は、切り替えの実行段階で決まります。見積もる際は、棚卸との同期と複数拠点の段階移行という2つの論点を先に確かめておくことが目安になります。

カットオーバー戦略別に見る開発期間の違い

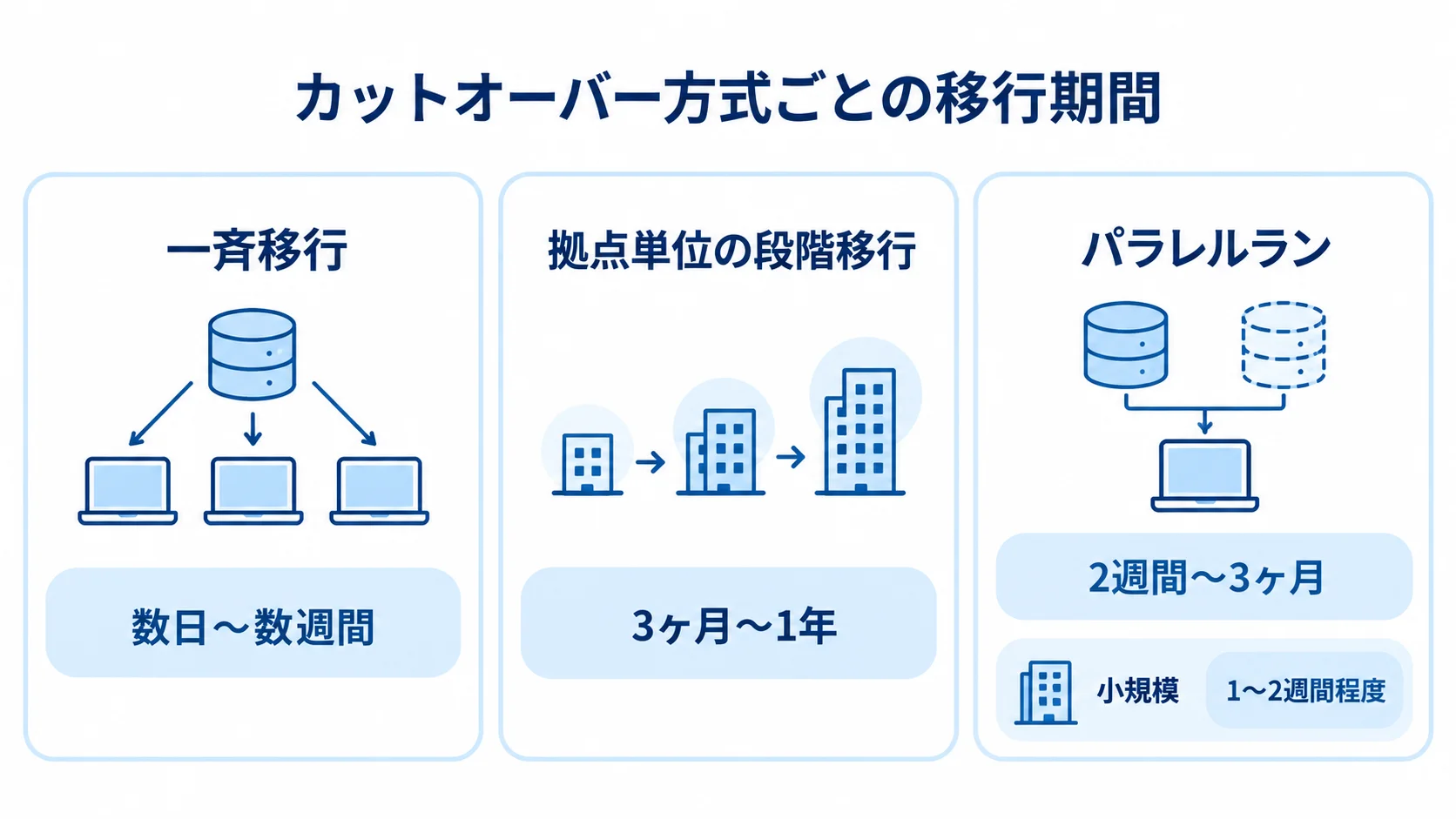

一斉移行、拠点単位の段階移行、パラレルランの期間目安をカードで示した図。
方式によって、短期集中から複数月まで幅があります。

期間を最も大きく左右するのは、在庫データと在庫業務をいつ、どこまで切り替えるかという「カットオーバー戦略」の選択です。一斉移行と段階移行では、必要な期間もリスクの性質も大きく異なります。

一斉移行(ビッグバン方式)の期間とダウンタイムの目安

一斉移行は、単一拠点・単一倉庫のように対象範囲が限られる場合に有効で、指定した1つのタイミングで全在庫データと全業務を新システムへ切り替えます。

移行作業そのものは短期集中型で、目安は数日〜数週間です。一方で、切替当日の許容ダウンタイムの中で全在庫データの移行を終えなければならないため、土日・祝日や決算月末を避けて業務影響の小さい期間を選びます。そのうえで、ダウンタイムを数時間から長くても48〜72時間程度に収める計画を立てます。

切替当日に想定外の不具合が起きると、出荷や入荷の業務全体が即座に止まります。そのため、後述する移行リハーサルとロールバック計画の精度が成否を分けます。

拠点単位の段階移行・パラレルランの期間

複数拠点を持つ在庫管理システムでは、業務影響が中程度で協力度の高い拠点をパイロットとして先行移行し、そこで洗い出した課題をマニュアル化して後続拠点へ横展開する「部門分割移行」が現実的です。この方式の全体期間の目安は、3ヶ月〜1年です。

並行稼働(パラレルラン)を併用する場合は、新旧システムを一定期間同時に稼働させ、在庫数量と在庫金額を照合します。なお、必要な期間は2週間〜3ヶ月で、小規模なら1〜2週間程度です。

段階移行では、移行済みの拠点と旧システムのままの拠点が混在する期間が長引きます。そのため、拠点間の在庫データ連携や全社の在庫・会計データの整合性を保つシステム間インターフェースを、緻密に設計することが最大の要点です。

ポイント

期間を最も左右するのは、一斉移行か段階移行かというカットオーバー戦略です。一斉移行は数日〜数週間、拠点単位の段階移行は全体で3ヶ月〜1年が目安になります。

棚卸タイミングと同期させた移行スケジュール設計

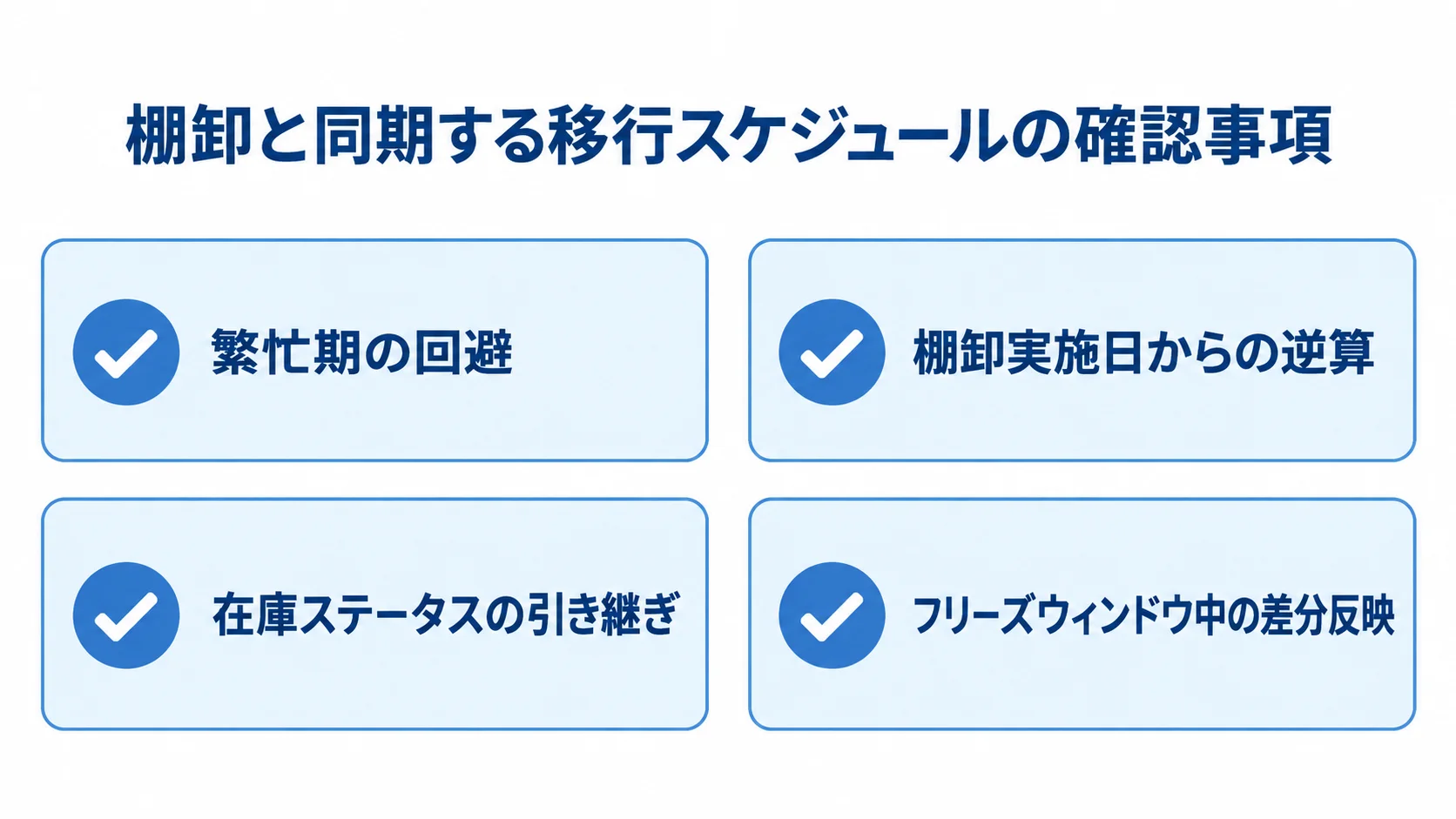

移行スケジュールで確認する繁忙期、棚卸日、在庫ステータス、差分反映を4枚のカードに整理した図。
棚卸日を起点に、切替時の在庫状態まで確認できます。

在庫管理システム移行に固有のスケジュール設計では、実地棚卸と移行のタイミングをどう合わせるか、そして在庫の「状態」をどう正確に引き継ぐかという2つの論点があります。

実地棚卸とカットオーバーの同期、繁忙期回避の原則

在庫管理システムの切り替えは、月末・年度末・決算期といった繁忙期を避け、業務影響が最も小さい週末や連休を利用するのが原則です。理想的な進め方は、実地棚卸で確定した正確な実在庫数値を新システムへ初期値として一斉に投入した瞬間に、カットオーバーを実施することです。

棚卸のタイミングは月次や四半期ごとに限られるため、移行スケジュール全体を直近の棚卸実施日から逆算して組み立てます。あわせて、移行前に対象データの範囲と件数を全量で把握し、重複データや廃止商品コードを整理するデータクレンジングを済ませておかなければ、本番移行後に整合性エラーが多発します。

在庫ステータス(利用可能・引当済み・検査中)の正確な引き継ぎ

在庫管理システムの移行で見落とされがちなのは、在庫数量だけでなく在庫ステータスも正しく引き継ぐ必要がある点です。たとえば、「利用可能」「引当済み」「検査中」「出荷停止」といったステータスが誤って移行されると、現場で商品を引き当てられず、出荷や生産が止まってしまいます。

また、未出荷の受注や未入荷の発注、製造途中の在庫といった処理途中のトランザクション(オープントランザクション)が、新システムで抜け落ちず正しく引き継がれるよう、ルールを設計しておく必要があります。

業務停止を抑えるには、大部分の在庫データを事前に新システムへ投入しておく方法があります。具体的には、切り替え直前にデータ更新を凍結する「フリーズウィンドウ」の間に発生した差分だけを新システムに反映すれば、ダウンタイムを大幅に圧縮できます。

ポイント

切り替えは、月末や決算期を避け、実地棚卸で確定した数値を基準に組み立てることが原則です。在庫の数量に加えてステータスの引き継ぎも、期間の見積もりに含めておく必要があります。

工程別の期間配分(移行計画〜データ移行〜移行リハーサル)

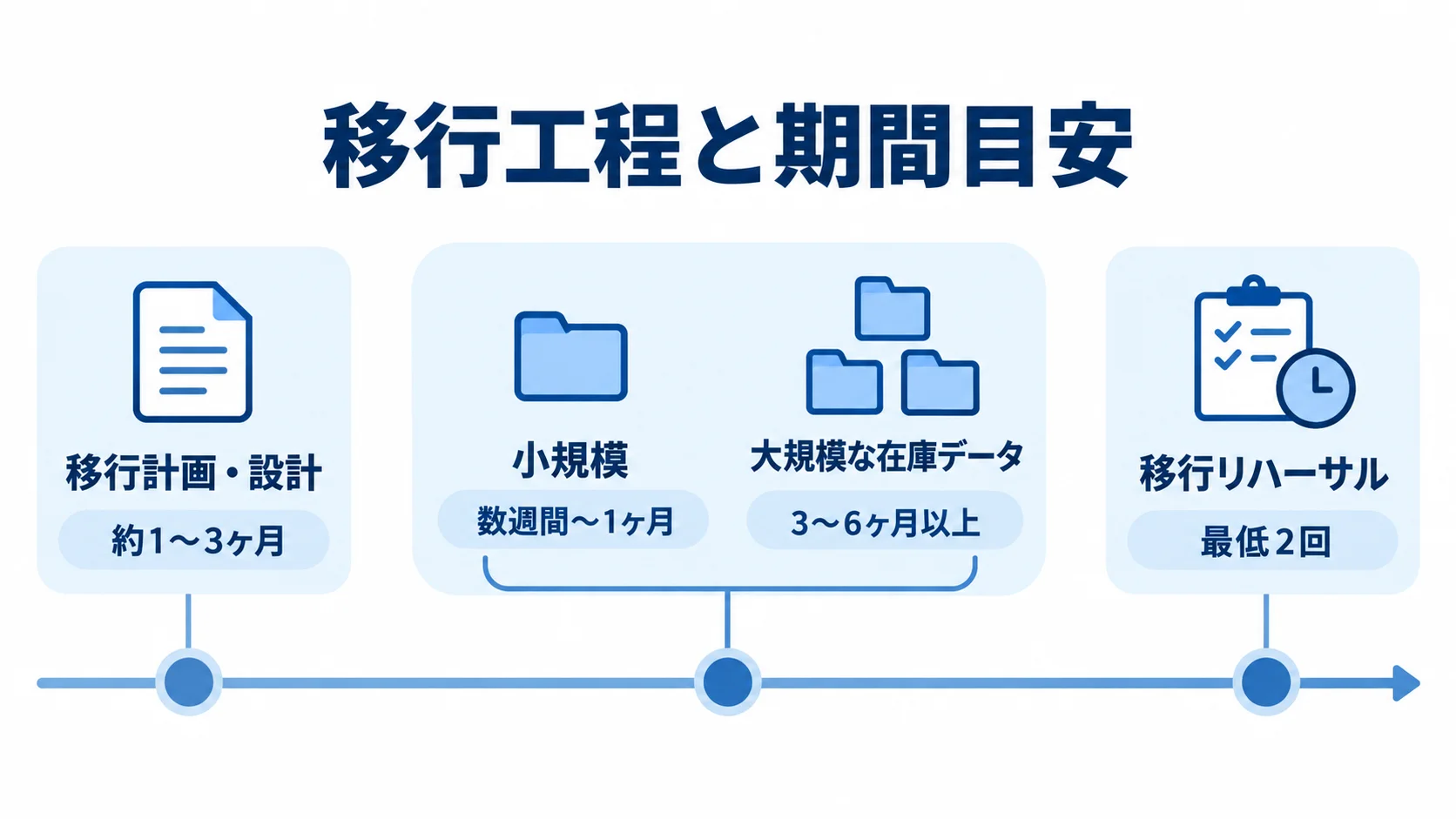

移行計画・設計からデータ移行準備、移行リハーサルまでの工程と期間目安を示す図。
データ量が大きい場合は、準備期間も長くなります。

カットオーバー戦略と棚卸タイミングの同期方針が決まったら、移行の実行フェーズを工程ごとに分け、期間をどう配分するかを描いていきます。

移行計画・データマッピング設計の期間

移行計画・設計フェーズでは、現行の在庫マスタやロケーション情報を棚卸しして品質を調べ、移行対象と対象外を切り分けます。さらに、新旧システム間の項目対応表(データマッピング)を作り、カットオーバー戦略を決めます。期間の目安は約1〜3ヶ月です。

データマッピングは、項目名を対応させるだけでなく、拠点ごとに異なる商品コードの体系や単位(ケース・ボール・バラ)の違いまで洗い出す地道な作業です。ここに十分な期間を確保できるかどうかが、後工程の手戻りの量を大きく左右します。

データ移行の準備期間は、対象データ量によって大きく変わります。数十万レコード程度の小規模なら数週間〜1ヶ月、数千万レコードに及ぶ大規模な在庫データでは3〜6ヶ月以上を要することがあります。

移行リハーサル(最低2回)とロールバック訓練

移行リハーサルは、期間よりも実施回数で管理するのが実務の基本で、最低2回の実施が強く推奨されています。1回目は、手順の漏れやシステム間連携のエラーなど想定外のトラブルを洗い出す回です。2回目は、手順に改善策を反映したうえで、本番と全く同じ流れで完走できるかを最終確認する段階です。

データの抽出・変換・ロードの各処理にかかった実測時間を計測し、許容されるダウンタイム内に収まるかを検証します。そのうえで、実測値の1.2〜1.5倍程度をバッファとして確保しておくことが望ましいとされています。

移行後4時間以内であれば、旧システムへの完全な切り戻しが可能とされ、4〜24時間経つと手動での再入力が必要になり、24時間以降は事実上不可能になります。そのため、エラー率が一定割合を超えた場合の判断基準を事前に数値化し、15〜30分で実行できるロールバック手順まで文書化して、リハーサルで実地訓練しておくことが重要です。

ポイント

工程別では、移行計画・設計が約1〜3ヶ月、データ移行の準備が規模により数週間から3〜6ヶ月以上です。リハーサルは最低2回とし、実測時間の1.2〜1.5倍をバッファに見込みます。

納期を左右する遅延要因と対策

移行実行フェーズが計画を超える原因は、上流の設計ミスよりも「実行段階固有の見落とし」にあるケースがほとんどです。在庫管理システムに特有の遅延要因は2つあり、データクレンジングと在庫ステータスの不整合、および複数拠点をまたぐ並行稼働の長期化です。

データクレンジング・在庫ステータス不整合による遅延

長年運用してきた在庫管理システムほど、重複登録や欠損、入力ルールの揺れが蓄積しています。これを新システムの形式に合わせて整形するデータクレンジングには、想定以上の時間がかかります。

テスト環境では問題なく通った移行プログラムが、本番データ特有の外字や必須項目の空値でエラーを起こして止まることがあります。さらに、移行処理の所要時間が予想の数倍に膨れ上がるケースは、典型的な遅延パターンです。

加えて、在庫ステータスのマッピングルールが曖昧なまま移行を進めると、切替後に「システム上は在庫があるのに引き当てられない」といった不整合が現場で頻発します。その原因究明とデータ修正に、プロジェクトは想定外の時間を取られます。移行対象データの範囲と品質は、移行計画フェーズの早い段階で精査しておくことが、最大の防御策です。

複数拠点をまたぐ並行稼働の長期化リスク

複数拠点を持つ在庫管理システムの段階移行では、拠点ごとに移行済みと未移行が混在する過渡期が生じます。この間は、拠点間の在庫連携や全社の在庫金額の集計を、新旧両システムで整合させ続ける必要があります。

この並行稼働の設計を軽視すると、当初は数週間で終わるはずだった並行運用が、拠点ごとの切替タイミングのズレによってずるずると延びます。その結果、プロジェクト全体のクロージングが遅れる事態を招きます。

対策としては、切替対象拠点の選定基準(業務影響の大きさ、現場の協力度)をあらかじめ明確にすることです。そのうえで、1拠点で移行手順を確立してから残りの拠点へ横展開し、テンプレート化して進めます。あわせて、全体工程に10〜20%程度のリスクバッファを組み込んでおくことは、想定外の事象が起きた際にも稼働時期を守る備えになります。

ポイント

遅延は、データクレンジングや在庫ステータスの不整合、拠点切替のズレから生じることが多いです。全体工程に10〜20%程度のリスクバッファを組み込むことが、備えの目安になります。

まとめ

ここまで、姉妹記事群との位置づけの違いを確かめたうえで、カットオーバー戦略による期間の差と、棚卸タイミングと同期させたスケジュール設計を見てきました。さらに、工程別の期間配分と、納期を左右する遅延要因についても整理しました。

開発期間を正しく見積もるには、移行を新システムの開発の続きとしてではなく、在庫データと在庫業務を安全に移す独立したリスク管理プロジェクトとして捉えることが鍵です。

納期を守れるかどうかは、実地棚卸と同期したカットオーバーや、複数拠点を止めない段階移行にかかっています。加えて、在庫ステータスの引き継ぎや、移行リハーサルとロールバック計画に時間を割けるかも、納期遵守を左右する大きな要因です。

上流の意思決定については、姉妹記事「在庫管理システム刷新」「在庫管理システムのモダナイゼーション」も参照しながら、実行フェーズと上流工程の両方で計画を練るのが望ましいです。
