在庫管理システム更改の開発期間は、保守契約の満了、リース期限、ベンダーのEOS/EOLという動かせない期限から逆算して組み立てます。4つの実務期間を合算すると最低でも半年弱かかるため、始動は期限の半年前が最短で、規模が大きければ1年〜1年半前が望ましいとされています。
▼全体ガイドの記事
・在庫管理システム更改の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
在庫管理システム更改の定義(契約・ライフサイクル起点という論点)
同じ在庫管理システムの記事でも、技術手法を主に扱う記事、経営判断を主に扱う記事、契約・ライフサイクルの外圧を主に扱う本記事では、スケジュールに影響する要因がまったく異なります。そのため、開発期間を検討する前に、本記事が扱う論点の位置づけを押さえておく必要があります。
- 期限の種類:保守契約、リース、EOS/EOLの満了日を、それぞれ分けて押さえる
- 逆算工程:選定・開発・移行・初期流動管理に要する期間の合計
- 移行方式:業務停止をどこまで許容できるかで、一括移行か段階移行かを選ぶ
モダナイゼーション記事・刷新記事との違い(外圧型トリガーという観点)
モダナイゼーションの記事は、エンジニアや情報システム部門向けに、リホスト、リプラットフォーム、リファクタリング、リビルド、リプレースの5つの技術的アプローチをどう選び、どれくらいの期間で実装するかを扱います。刷新の記事は、老朽化を放置したときの過剰在庫や欠品による損失を数値で示し、経営層やプロジェクトマネージャーが稟議承認と部門間の合意形成をどう進めるかを論じます。
これに対して本記事が扱う更改は、プロジェクトを始める理由そのものが異なります。保守契約の満了やリース期限、ベンダーのEOS/EOLのように、自社の経営判断とは関係なく外から設定される期限が先にあり、その期限までに契約を更新するか、この機会に刷新するかを判断することになります。
開発期間を扱う点は同じでも、モダナイゼーションは実装フェーズの工程別の期間配分、刷新は経営判断と合意形成に要する期間に重きを置いています。本記事が主眼とするのは、この期限から逆算して、いつまでに何を終わらせておく必要があるかという納期管理です。
「在庫管理システム開発」(新規導入)との共通点・相違点
在庫管理システム開発はゼロから新規に構築するのに対し、更改は、モダナイゼーションや刷新と同じく、稼働中の在庫管理システムを土台にするブラウンフィールドのプロジェクトです。しかし更改には、新規導入にもモダナイゼーションや刷新にもない固有の制約があり、その制約とは期限の交渉の余地がほとんどないことです。
刷新であれば、社内の合意形成の状況次第で、着手時期を数ヶ月後ろにずらす選択も現実的です。一方、更改では、保守ベンダーが「この日付でサポートを終了します」と通知すると、その期限を過ぎた時点で障害対応や問い合わせ対応を受けられなくなるリスクを抱えます。
ハードウェアのリース契約では、満了後にそのまま使い続けることは契約上できず、返却か再リースかの判断を迫られます。こうした交渉の余地が乏しい期限を起点に、スケジュールを組まなければならない点が、更改の開発期間と納期を考えるうえでの最大の前提です。
更改のトリガーとなる契約・ライフサイクルの期限

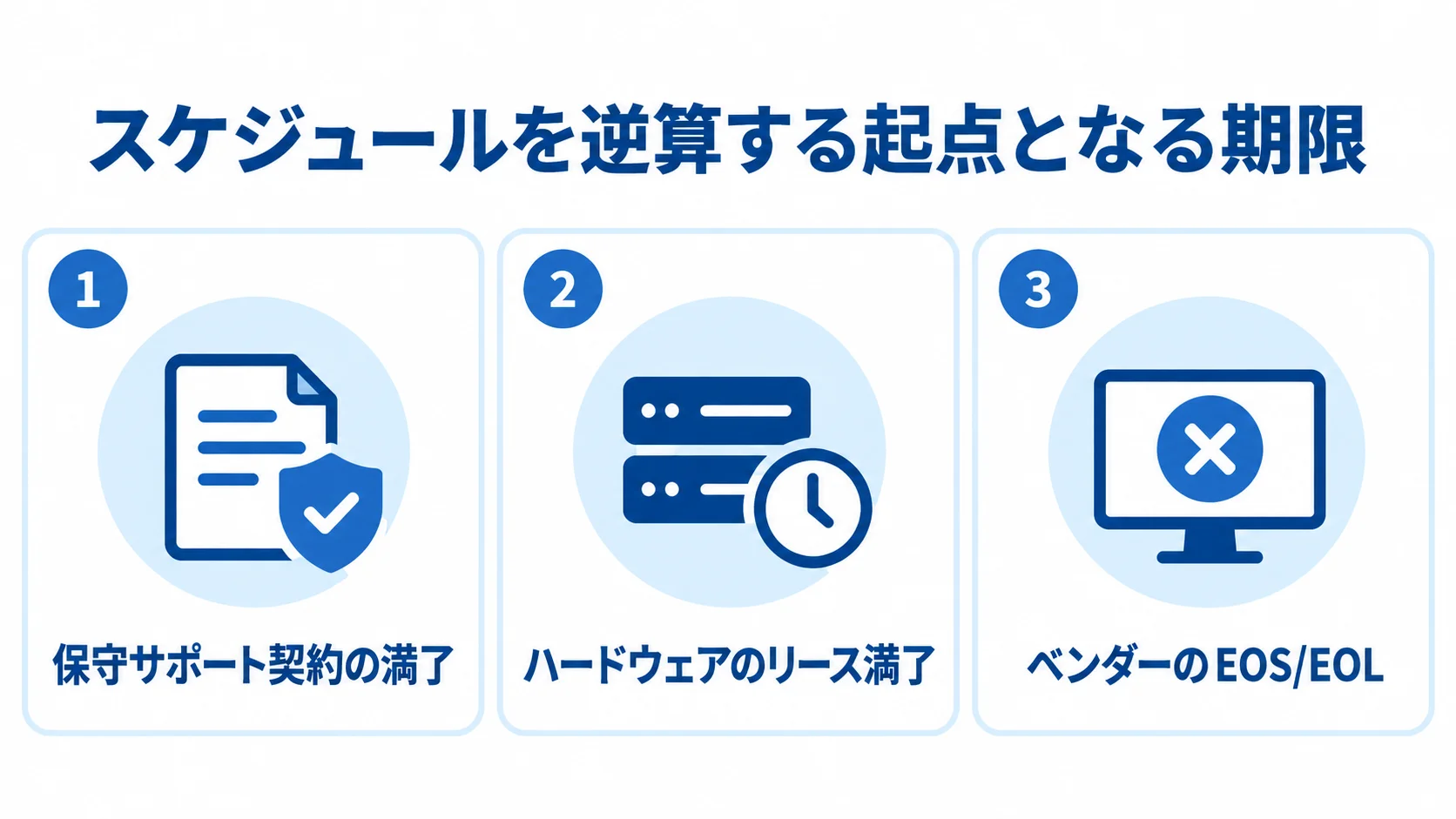

スケジュールを逆算する起点となる期限には、保守契約の満了、ハードウェアのリース満了、ベンダーのEOS/EOLがあります。期限ごとに通知の届き方や交渉の余地が異なるため、まず自社の在庫管理システムがどの期限に当たるのかを正確に把握することが、更改プロジェクトの第一歩になります。
保守サポート契約満了とハードウェアのリース満了
最も身近な期限は、在庫管理システムの保守サポート契約の満了です。オンプレミス型やパッケージ型では、初回導入時に3年や5年といった単位で保守契約を結び、満了のタイミングで更新するかどうかの判断を求められるのが一般的です。
保守契約には、障害対応や、法改正(在庫評価に関わる会計基準の変更など)への追従対応が含まれることが多いため、契約が切れた状態で運用を続けることは、業務停止リスクを放置するのと同じです。
もう一つの身近な期限は、サーバーやハンディターミナルなどのリース満了です。リース契約は法定耐用年数や減価償却期間を踏まえて5年前後で組まれることが多く、満了時には返却、購入、クラウド型への移行のいずれにするかを決める必要があります。保守とリースは別々の日に満了することもあるため、一方だけを見ていると、もう一方の期限を見落とすおそれがあります。
ベンダーのEnd of Support/End of Life(EOS/EOL)
ベンダーが公表するEnd of Support(サポート終了)とEnd of Life(提供終了)は、在庫管理システムを構成するOSやデータベース、ミドルウェア、パッケージ製品そのものに設定されます。これはベンダーが製品戦略として一方的に定める期限で、保守契約やリースの満了時期とは関係なく到来します。
EOS/EOLを迎えた製品は、セキュリティパッチの提供が止まるため、脆弱性が見つかっても修正されないまま放置される状態になります。在庫管理システムは販売や会計などと連携する経営に近い基盤のため、在庫データの改ざんや停止が起きれば、出荷・入荷業務全体に影響が及び、経営リスクに直結します。
EOS/EOLを過ぎても稼働は続けられることが多いため、「まだ動いているから大丈夫」と先送りしがちです。しかし、その間は特別保守(延長サポート)に頼らざるを得ず、通常より大幅に高い費用を払い続けることになりやすい点も見過ごせません。なお、EOS/EOLの日付は多くの場合ベンダーが事前に告知しているため、最も早い段階から把握できます。
期限から逆算するスケジュール設計

更改プロジェクトのスケジュールは、要件定義から積み上げる通常のプロジェクトとは逆に、動かせない期限から各工程の期間を差し引いていく「逆算方式」で組むのが基本です。在庫管理システムは日々の入出庫業務を止められないため、この逆算のずれがそのまま業務停止リスクに直結します。
逆算に必要な実務期間の内訳

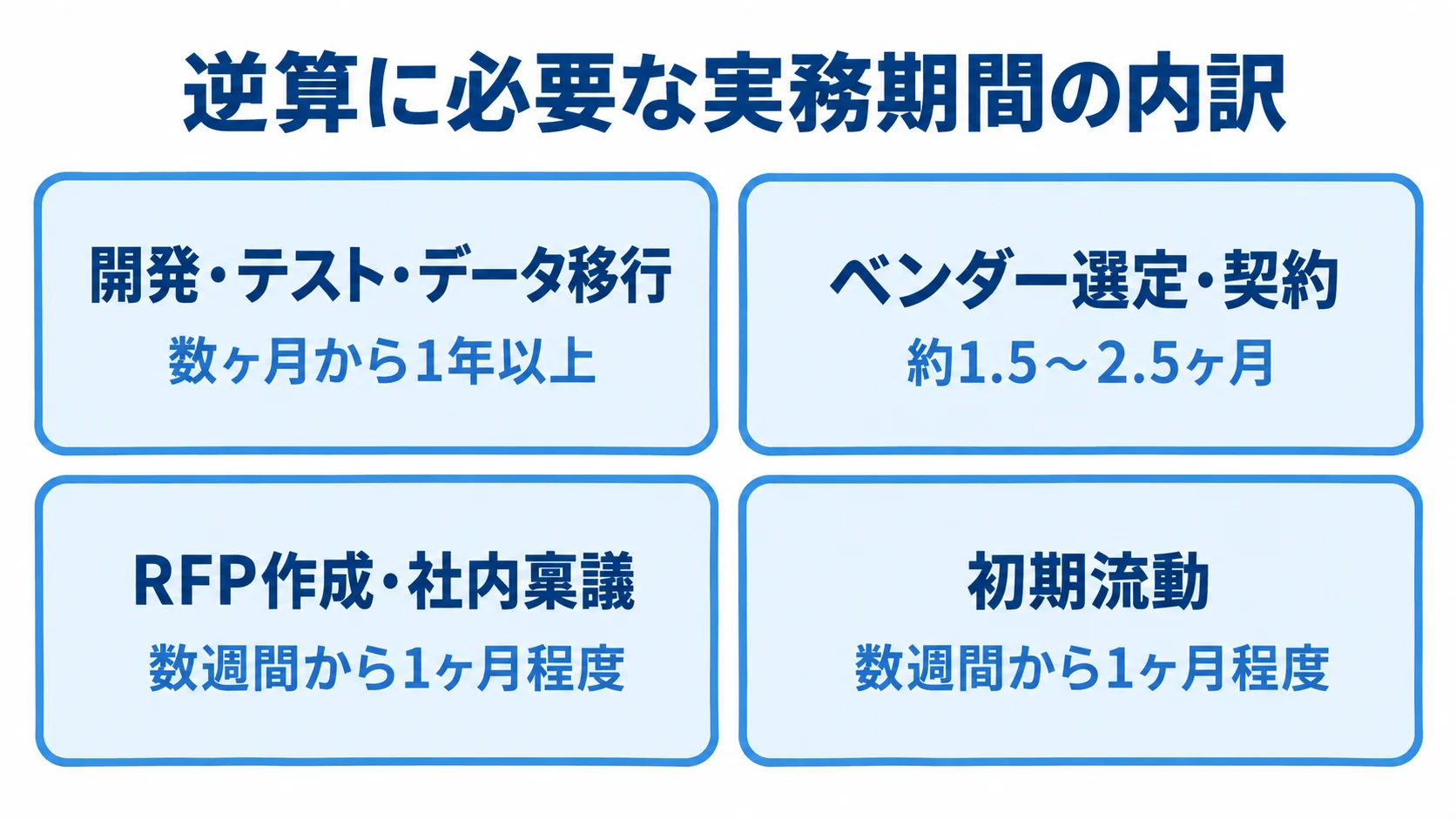

動かせない期限から逆算するには、4つの実務期間を積み上げる必要があります。1つ目は開発・テスト・データ移行で、システムの規模や複雑さによって数ヶ月から1年以上と幅があります。既存の在庫マスタ、ロケーション情報、入出庫履歴をどこまで新システムに引き継ぐかで、この期間は大きく変動します。
2つ目はベンダー選定・契約で、標準的なプロセスを踏むと約1.5〜2.5ヶ月を要します。3つ目はRFP(提案依頼書)の作成や社内稟議で、数週間から1ヶ月程度を見込む必要があります。4つ目は本番稼働直後の初期流動で、数週間から1ヶ月程度、特別な対応体制を敷く期間です。
4つの期間を単純に合算すると、最低でも「半年弱」の実務期間が必要になります。在庫管理システムのように既存データの移行や周辺システムとの並行運用が絡む場合は、この最低ラインにさらに余裕を持たせて見積もるべきです。
プロジェクト始動のタイミング(半年前〜1年半前)
前述の実務期間の合算を踏まえると、システム停止や業務への悪影響を避けるには、保守契約の満了やEOS/EOLの少なくとも半年前に、次期システムの検討を始動させておく必要があります。
ただし、これは最短ラインです。社内稟議に時間がかかる企業や、データ移行が複数拠点や複数の商品カテゴリにまたがる規模の大きい在庫管理システムでは、余裕が必要です。そのため、期限の1年〜1年半前から始動させるのが望ましいとされています。
逆に言えば、通知を受けてから先送りを続けると、あっという間にベンダー選定の期間すら確保できなくなります。その結果、割高な特別保守を延長せざるを得なくなるか、十分な検証をしないまま拙速な移行を強いられるおそれがあります。EOS/EOLの告知を活かして、通知を受けた時点で体制と仮のスケジュールに着手しておくことが、納期を左右する最初の分岐点です。
ベンダー選定・RFP作成に要する期間と移行方式

逆算スケジュールの中でも見落とされがちなのが、ベンダー選定・RFP作成のプロセスと、選んだ移行方式そのものが持つ期間の特性です。ここを軽視すると、実装フェーズにしわ寄せが行き、結果として納期遅延につながります。
RFP作成からベンダー選定・契約までの標準プロセス
RFP(提案依頼書)の作成では、現行の在庫管理システムが抱える課題を洗い出し、更改後に求める要件の優先順位をつける作業が欠かせません。そのため、準備には数週間から1ヶ月程度を見込んでおく必要があります。

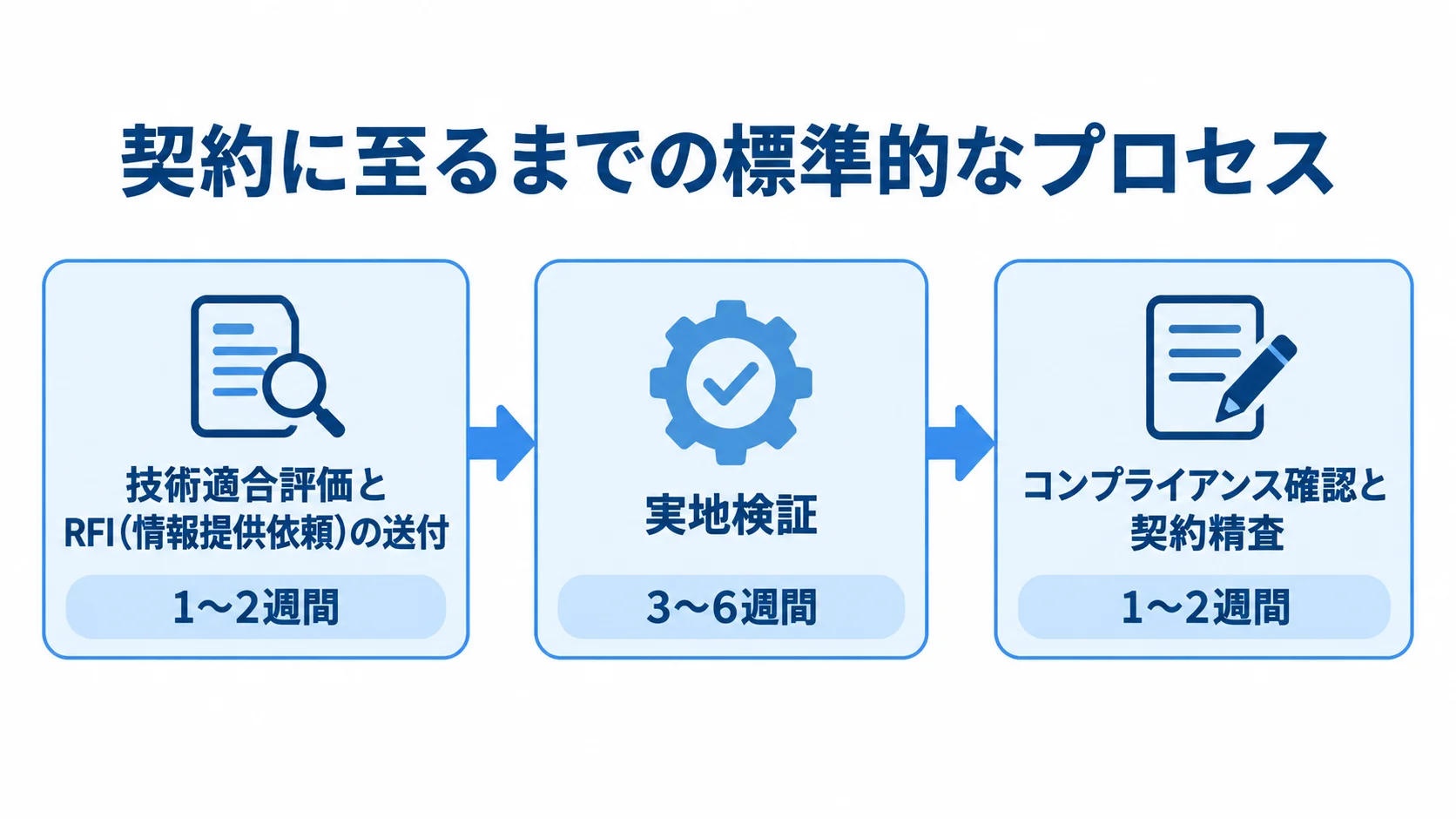

RFPを複数のベンダーに提示したあと、契約に至るまでの標準的なプロセスは約1.5〜2.5ヶ月かかり、3つのステップに分けられます。ステップ1は技術適合評価とRFI(情報提供依頼)の送付の段階で、1〜2週間かけて候補ベンダーを数社に絞り込みます。ステップ2は実地検証の段階で、PoC等を通じて3〜6週間かけて実際の精度や使い勝手を検証します。
ステップ3はコンプライアンス確認と契約精査の段階で、1〜2週間かけてセキュリティ監査や契約条件の交渉を行います。在庫管理システムの更改では、販売管理システムや会計システムとのデータ連携仕様の確認も、この段階で行うべきです。後工程の手戻りを防ぐには、RFPの段階で連携要件を明記しておくことが望ましいとされています。
一括移行・段階移行それぞれの期間特性
在庫管理システムは日々の入出庫業務と直結するため、一括移行方式(ビッグバン移行)と段階移行方式(トリクルダウン移行)のどちらを選ぶかで、スケジュールの組み方が大きく変わります。一括移行方式は、現行から新システムへ一気に切り替える方式です。移行作業がシンプルなため、短期間かつ低コストで済むというメリットがあります。
ただし、移行中はシステムを完全に停止する必要があるため、長時間の業務停止を許容できない在庫管理システムでは、採用のハードルが高くなります。段階移行方式は、拠点や商品カテゴリなどの機能・業務単位で順に移行する方式です。移行中も業務を続けられるため、事業への影響が小さく、トラブル発生時の影響範囲も局所化できます。
一方で、新旧システムを一定期間併用するため運用の手間が増え、移行完了までの総期間はビッグバン方式より長くなる傾向があります。期限までに全社の業務を完全に切り替え終える必要があるのか、主要機能の移行後は並行運用しながら順次切り替えてよいのか、この方針を早い段階で固めることが、逆算スケジュールの精度を左右します。
納期遅延を防ぐための実務ポイント
逆算スケジュールを組んでも、実際のプロジェクトでは想定外の事象が起きます。動かせない期限を守るには、稼働直後の対応と、データ移行の遅れへの備えが特に欠かせません。
初期流動管理の期間設定と終了基準
本番稼働直後は、テスト環境では検知しきれなかった不具合や、現場担当者の操作の不慣れによる問い合わせが集中しやすい時期です。この期間に特別な対応体制を敷くことを初期流動管理と呼び、一般的には稼働直後の数週間から1ヶ月程度が目安とされています。
在庫管理システムの更改では、この期間に在庫数量のずれや周辺システムとの連携エラーが見つかることが多く、対応が長引くと通常の保守への移行が遅れ、プロジェクト全体の締めくくりも遅れてしまいます。適切な期間はプロジェクトの規模やシステムの重要度で変わりますが、漫然と長く設定しすぎるのは避けるべきです。
そこで、「重大障害の発生件数が週に一定件数以下になった時点で終了する」といった定量的な終了基準を、計画段階で決めておくことが重要です。終了基準を事前に定めておけば、初期流動期間がなし崩し的に延び続けるのを防ぎ、通常の保守・運用体制へ計画どおりに移行できます。
在庫データ移行・並行運用における遅延リスクへの備え
更改の実装期間のなかでも、在庫マスタ、ロケーション情報、入出庫履歴といった既存データの移行は、見積もりを誤りやすい工程です。長年運用してきたシステムには、廃番商品コードの残存や単価・ロケーション情報の欠損といった不整合が蓄積していることが多くあります。そのまま移行するとエラーが多発し、動かせない期限に対して致命的な遅れにつながります。
対策としては、開発着手と並行してデータ品質の評価とクレンジングを先に進めておくことが有効です。さらに、出荷や入荷を止められない在庫管理システムでは、新旧を一定期間並行稼働させて数値を照合するパラレルランが必要になる場合が多く、その期間は2〜4週間程度が目安です。
動かせない期限から工程を後ろに積み上げたとき、どうしても間に合わないと判明したら、早い段階でRFPの見直しやスコープの絞り込みに踏み切ることが、納期を守る最後の手段になります。
まとめ
在庫管理システム更改の開発期間は、保守契約の満了、リース満了、ベンダーのEOS/EOLという動かせない期限から逆算して組みます。4つの実務期間を合算すると、最低でも半年弱が必要になります。そのため、期限の半年前を最短ラインとして、規模が大きければ1年〜1年半前からプロジェクトを始動させるのが実務上の目安です。
EOS/EOLは多くの場合事前に告知されるため、通知を受けた時点で社内の体制と逆算スケジュールの仮組みに着手し、既存データの移行や周辺システムとの並行運用に潜むリスクを早めに洗い出しておくことが大切です。この早めの備えが、期限内に確実に更改を終えるための最大の鍵になります。
▼全体ガイドの記事
・在庫管理システム更改の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
