在庫管理システム改修の開発期間・スケジュール・納期について

在庫管理システム改修の開発期間は、対象を特定の拠点や機能に絞れるかで大きく変わります。小規模な改修は約1〜3ヶ月、特定拠点との在庫連携追加などの中規模改修は約4〜8ヶ月が目安です。

全面刷新とは別の前提で、工程ごとの期間配分、納期が遅れやすい要因、納期を守る進め方も扱います。

  • 位置づけ:在庫管理システムの改修
  • 規模:小規模改修と中規模改修
  • 工程:要件定義から本番リリース

在庫管理システム改修の全体像は、以下の記事で確認できます。

▼全体ガイドの記事
・在庫管理システム改修の完全ガイド

在庫管理システム改修の位置づけ(部分的・小規模修正という前提)

開発期間を正しく見積もるには、「全体をどう作り替えるか」より先に「対象をどこまで絞り込めるか」を考える必要があります。

全面刷新では、要件定義の対象が在庫マスタ、ロケーション情報、棚卸資産評価ロジックなど在庫管理システム全体に及びます。在庫管理システム改修では、最初に「今回はどの拠点の、どの機能だけを直すのか」という境界線を引くことが、期間見積もりの精度を大きく左右します。

この境界線が曖昧なまま着手すると、1拠点分の在庫連携追加のつもりだった案件が、調査を進めるうちに他拠点の在庫マスタや会計連携まで巻き込まれて肥大化することがあります。その結果、中規模・大規模の刷新に近い期間と予算がかかってしまいかねません。

対象範囲の絞り込み(特定拠点の在庫連携追加・棚卸機能の軽微な改善という具体例)

全国に拠点を持つ企業では、新設した1拠点分だけを既存の在庫管理システムと連携させたい、棚卸のたびに現場から「この項目も入力できるように」という声が出る、といった場面が起こります。全面刷新に踏み切るだけの予算や期間を確保できない企業にとって、部分的な改修は現実的な選択肢です。

改修ニーズは、「特定拠点だけの在庫連携追加」と「棚卸機能の軽微な改善」の2種類に分かれます。前者は、新設拠点や買収拠点のシステムから在庫データをリアルタイムで受信し、既存システムに反映させる、外部・他拠点との通信を伴う改修です。後者は、棚卸入力画面に備考欄を追加する、一覧画面のレイアウトを整えるといった、既存のデータベース構造には手を加えない改修です。

同じ「改修」という言葉でも、この2つは規模も難易度も大きく異なり、どちらに該当するかで開発期間の目安は数ヶ月単位で変わります。そのため、まずは自社が着手したい改修が、この2つのどちらに近いかを見極めることが、期間見積もりの第一歩です。

「モダナイゼーション」「刷新」「更改」「リニューアル」「リアーキテクチャ」「リプレイス」との違いと本記事の焦点

姉妹記事は、それぞれ別の観点から書かれています。「在庫管理システムのモダナイゼーション」は5つの技術的アプローチの使い分けを、「在庫管理システム刷新」は全面的な刷新に踏み切る経営判断を扱います。

「在庫管理システム更改」は保守契約の満了やEOS/EOLという期限管理に、「在庫管理システムのリニューアル」は在庫照会・棚卸画面のデザイン刷新に重心を置いています。「在庫管理システムのリアーキテクチャ」は在庫ドメインの構造そのものの再設計に、「在庫管理システムリプレイス」は自社開発を続けるかクラウド型在庫管理SaaSへ乗り換えるかの判断に重心を置いています。

本記事が扱う在庫管理システム改修は、これらとは異なり、在庫管理システム全体ではなく、特定拠点や特定機能だけを対象にした部分的・小規模な修正です。低予算・短納期で完結する改修特有のスケジュールに絞って解説します。全面的な作り替えの詳細は、姉妹記事の完全ガイドをあわせてご参照ください。

規模別に見る改修の開発期間(小規模改修と中規模改修の目安)

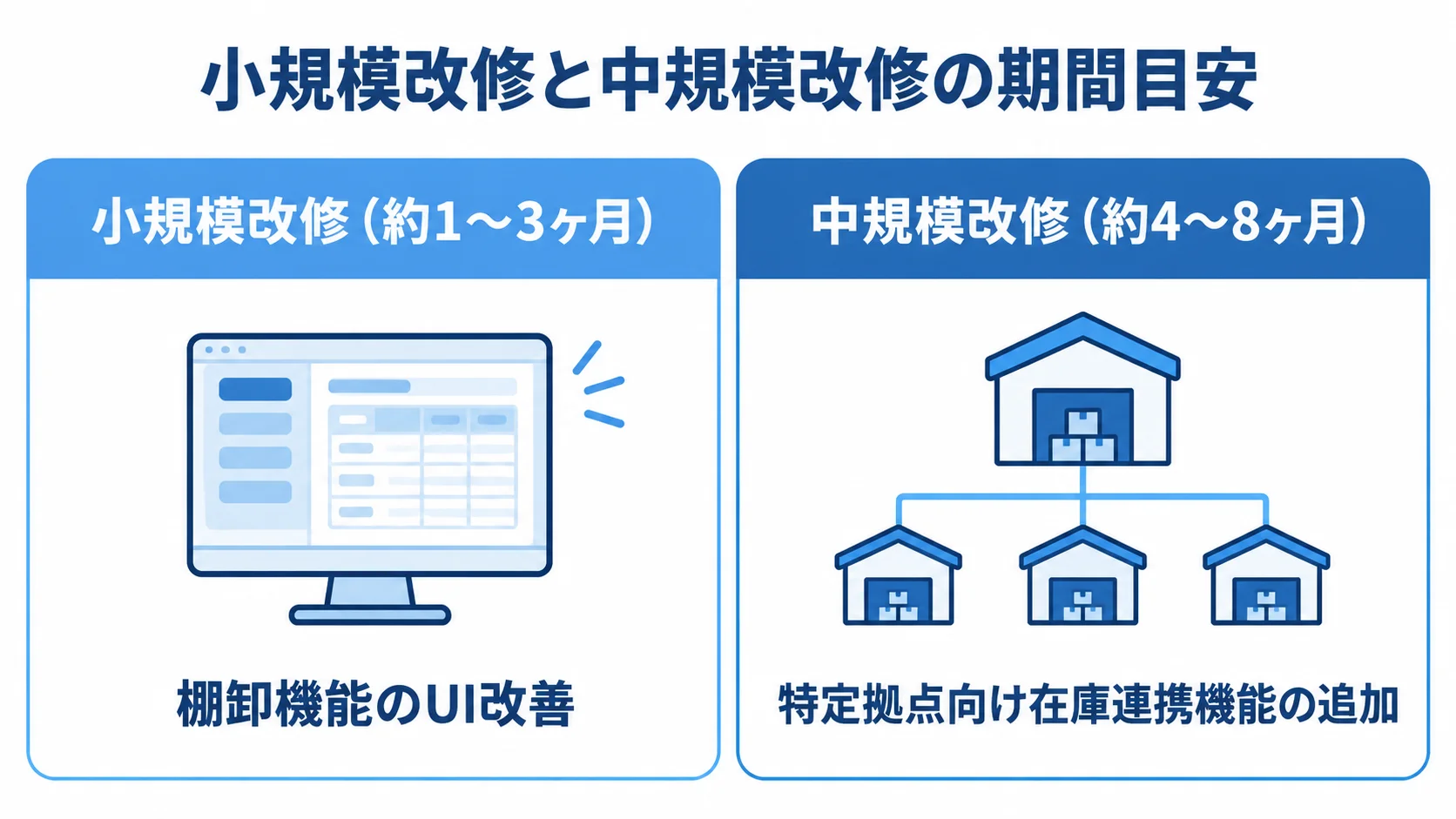

小規模改修の約1〜3ヶ月と中規模改修の約4〜8ヶ月を、改修内容と並べて比較した図。
外部システムとの連携が加わると、期間の目安も長くなります。

ウォーターフォール型で開発する場合、在庫管理システム改修の開発期間は、対象とする機能の性質によって大きく2段階に分けて考えられます。

まず、自社の改修がどちらの段階に当たるかをイメージしておくと、以降の期間の見方がつかみやすくなります。

小規模改修(約1〜3ヶ月)=棚卸機能のUI改善・単一機能追加

棚卸機能のUI改善や既存画面への単一項目の追加といった小規模な改修であれば、期間の目安は約1〜3ヶ月です。棚卸入力画面に備考欄を追加する、一覧画面の表示順を変更する、特定の帳票フォーマットを変更するといった、既存のデータベース構造そのものには手を加えない改修が、これに当たります。

要件定義や設計がシンプルで、影響範囲は1〜2機能に閉じます。そのため、テスト工程も少なく、短期間で完成しやすいのが特徴です。

現場から日々上がる「ここが使いにくい」という小さな要望の多くは、この小規模改修の範囲に収まります。

中規模改修(約4〜8ヶ月)=特定拠点向け在庫連携機能の追加

特定拠点向けの在庫連携機能の追加のように、外部システムや他拠点のデータと通信・連携する改修になると、期間は約4〜8ヶ月に伸びます。

この段階になると、単一機能の修正にとどまらず、連携先拠点のシステム仕様の確認、データ形式のすり合わせ、既存の在庫マスタとの整合性確認まで必要になり、設計が複雑になります。結合テストやシステムテストの工程も増えるため、数ヶ月単位の期間を見込む必要があります。

まず1拠点分に絞り、全拠点を一度に対象としないことが、この期間を4〜8ヶ月の現実的な範囲に収めるための前提条件です。

ポイント

小規模と中規模のどちらに当たるかは、外部システムや他拠点のデータとの連携を伴うかどうかで分かれます。迷ったときは、まず連携の有無を整理してください。

要件定義から本番リリースまでの工程別期間配分

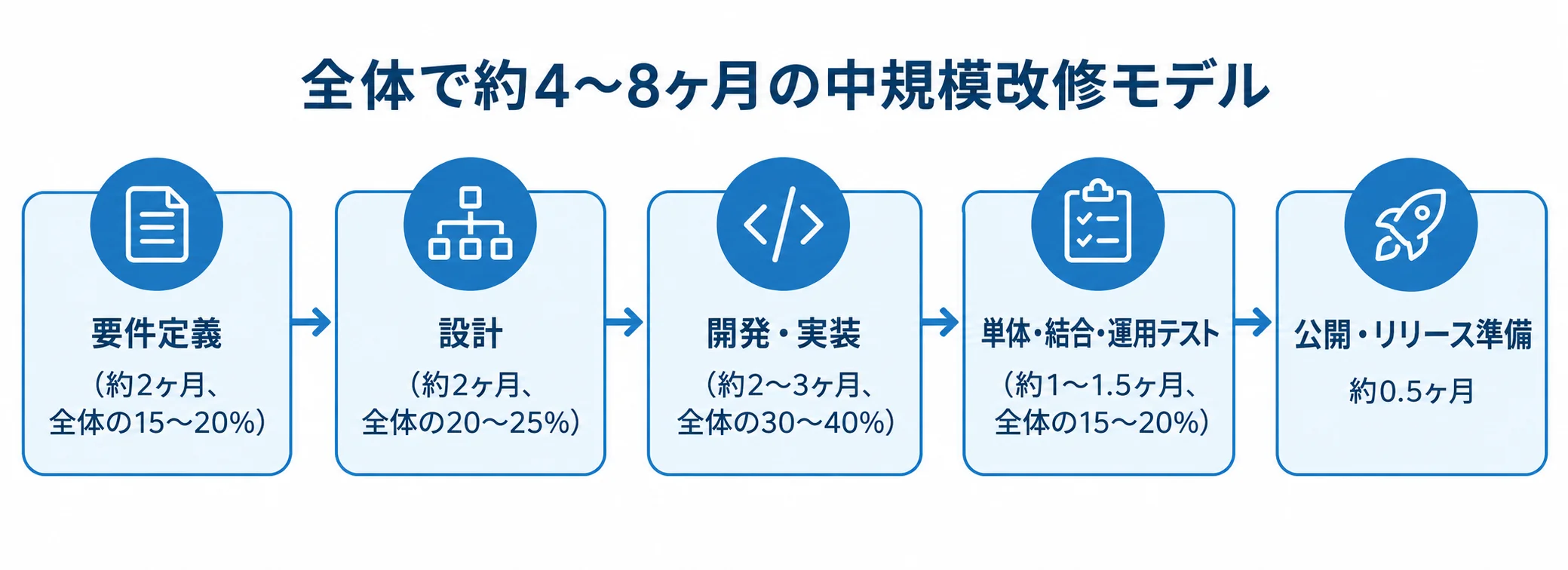

中規模改修の要件定義、設計、開発・実装、テスト、公開・リリース準備の期間を順に示す図。
開発・実装には、並ぶ工程の中で最も長い期間を見込みます。

特定拠点向け在庫連携の追加を想定した中規模改修モデル(全体で約4〜8ヶ月)をもとに、各工程にどれだけの期間と工数を割り当てるかを見ていきます。

中規模改修モデルの工程別内訳(要件定義2ヶ月・設計2ヶ月・開発2〜3ヶ月・テスト1〜1.5ヶ月)

要件定義は、対象拠点の在庫連携要件と既存在庫管理システムの現状調査を中心に約2ヶ月(全体の15〜20%)を見込みます。IPA(情報処理推進機構)のデータでも、要件定義の工数が全体の10%を切る計画は、後から仕様変更が頻発するリスクが高いと指摘されています。

設計は、連携用のAPI仕様策定、画面設計、データベース設計を中心に約2ヶ月(20〜25%)です。実際のプログラミング作業となる開発・実装は約2〜3ヶ月(30〜40%)と、最も多くの期間を占めます。

単体・結合・運用テストには約1〜1.5ヶ月(15〜20%)を確保します。最後に、本番環境への反映やマニュアル整備といった公開・リリース準備には約0.5ヶ月を割きます。これと並行して、PM(プロジェクト管理)に全体の5〜10%の工数がかかるのが標準的な配分です。

要件定義・設計を圧縮できる理由と落とし穴

全面刷新であれば、要件定義だけで数ヶ月を要することも珍しくありません。在庫管理システム改修では、在庫マスタ構造や棚卸業務フロー、画面構成といった前提がすでに存在します。そのため、要件定義は「今回追加したい1拠点分の連携で何を変えるか」の洗い出しに集中でき、期間を圧縮しやすくなります。

期間の圧縮は、「既存の在庫連携仕様がドキュメント化され、把握できていること」が前提です。

過去の改修履歴が残っておらず、当時の開発担当者がすでに退職しているような場合は、現状の在庫連携ロジックの調査だけで想定以上の時間がかかります。その結果、圧縮できるはずだった要件定義と設計の期間がむしろ延びてしまう落とし穴があります。こうした落とし穴を避けるには、着手前に既存資料の有無を確認しておくことが重要です。

ポイント

中規模改修では、要件定義と設計にそれぞれ約2ヶ月を見込み、開発やテストの期間を後ろに確保するのが目安です。要件定義を圧縮できるかは、既存の在庫連携仕様を把握できているかで決まります。

特定拠点連携・棚卸改修に特有の納期遅延要因

在庫管理システム改修は短納期で進めやすい一方で、特定拠点との連携や棚卸機能の改修には、既存システムと外部が絡むことによる落とし穴があります。当初のスケジュールを守るには、これらを事前に把握しておくことが欠かせません。

外部依存(拠点システム・API連携)に起因する調整遅延

特定拠点との在庫連携追加は、自社内で完結する画面改修とは違い、拠点側のシステムや外部サービス(API等)と接続します。その接続工程が、最も遅延リスクの高い領域になります。

連携先拠点の担当者からの返答待ち、相手側システムの仕様変更、テスト環境の準備不足、APIのレート制限によるテストの遅延が起こります。いずれも自社(開発会社)だけではコントロールできない外部調整で、想像以上の時間がかかることが多くあります。

対策としては、外部連携に関わるタスクを最優先で早期に着手し、テスト期間には長めのバッファを確保しておくことが有効です。

グルーコード開発・デグレードテストの負荷

新しい拠点との連携機能と既存の在庫管理システムを組み合わせると、データ整合性の維持や通信制御が複雑になります。新旧を橋渡しする「グルーコード(連携プログラム)」の開発とテストの工数が、追加で発生します。

改修したプログラム単体では正常に動いても、本番環境で既存の在庫計算ロジックと連携させると、これまで問題なく動いていた機能にまで悪影響(デグレード)が及ぶリスクは常に残ります。

このデグレを防ぐテストには相応の工数がかかります。短納期を優先してテスト工程を無理に圧縮・省略すると、本番移行後に在庫数が合わなくなるといった大事故につながりかねません。結合テストには全体の15〜20%以上の期間を確保しておくことが目安です。

ポイント

納期が遅れやすいのは、外部APIや拠点との調整と、デグレードテストです。結合テストには全体の15〜20%以上を確保し、短納期を理由に削らないのが目安です。

納期を守るための実務的な進め方

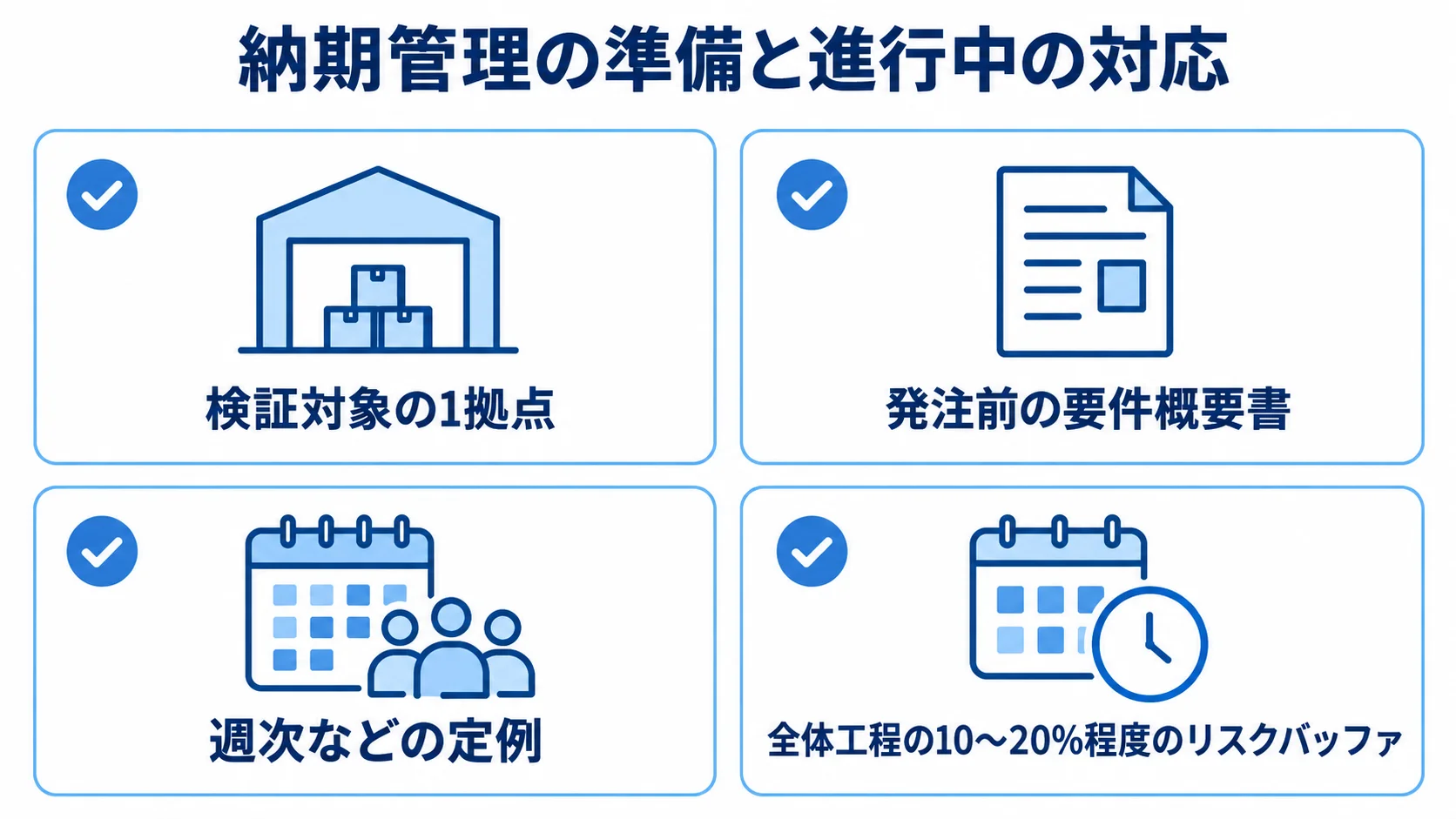

納期管理に向けた1拠点での検証、要件概要書、週次定例、全体工程のリスクバッファを並べた図。
開始前の準備と開始後の進捗管理を組み合わせています。

期間の目安や遅延要因を踏まえると、納期を守るには、対象範囲を絞り込むことと、発注前の準備を固めることの両方が欠かせません。

検証対象1拠点に絞ったスモールスタート・段階リリース

在庫連携は全拠点へ一斉に導入せず、検証対象の1拠点に絞って段階的にリリースするスモールスタートが、納期を守るうえで最も有効です。1拠点での運用が安定してから他拠点へ横展開すれば、仮に連携手順に不備が見つかっても影響を1拠点の範囲に抑えられ、致命的なシステム障害のリスクを大きく下げられます。

対象拠点は、実データがある程度存在すること、現状の在庫連携の手間や課題が数値で把握できていること、現場担当者が改修に協力的であることの3条件を満たす拠点を優先すると、検証がスムーズに進みます。

棚卸機能の改修では、まず1つの倉庫・1つの部門で試験運用し、現場の声を反映してから全社に展開する進め方が、手戻りを最小限に抑えるコツです。

発注前の準備と依頼先選定のポイント

発注前に、前提条件をまとめた要件概要書を作っておくと、複数のベンダーから比較しやすい見積もりとスケジュール提案を得られます。前提条件には、対象の拠点と機能の範囲、連携が必要な外部システムやAPIの仕様、既存の在庫管理システムのドキュメントの有無があります。加えて、稼働中のシステムを止められない業務時間帯も入れておきます。

依頼先を選ぶ際は、全面刷新のような大規模プロジェクトの実績に加えて、小規模な部分改修や1拠点単位の連携追加に柔軟に対応できるかを確かめてください。既存システムのブラックボックス化した部分を丁寧に調べてくれるかも、あわせて見ておきたいところです。

プロジェクト開始後は、週次などの定例で進捗と課題を見える形にし、対象範囲が無自覚に広がらないよう変更を管理します。全体工程には10〜20%程度のリスクバッファを組み込んでおくと、想定外の事象が起きても稼働時期を守りやすくなります。

ポイント

納期を守るには、1拠点に絞った段階的リリースと、発注前の要件概要書の準備を組み合わせるのが目安です。全体工程に10〜20%のリスクバッファを組み込むと、想定外の事態にも備えられます。

まとめ

ここまで、部分的・小規模修正という位置づけを前提に、在庫管理システム改修の期間を見てきました。規模別の目安と工程ごとの期間配分を整理しました。そのうえで、遅延要因と納期を守る進め方を解説しました。

開発期間を正しく見積もるには、全面刷新の縮小版としてではなく、対象の拠点と機能を明確に絞り込み、既存の資産を最大限に生かすプロジェクトとして捉えることが大切です。

棚卸機能のUI改善のような小規模改修は1〜3ヶ月、特定拠点向け在庫連携の追加のような中規模改修は4〜8ヶ月が目安です。ただし、外部依存の調整とデグレードテストにどれだけ丁寧に工数を割けるかで、実装フェーズ以降の遅延リスクは大きく変わります。

全面的な作り替えの技術詳細や経営判断については、姉妹記事「在庫管理システムのモダナイゼーション」「在庫管理システム刷新」をあわせてご覧ください。部分改修と全面刷新のどちらが自社に合うかを見極めることをお勧めします。

▼全体ガイドの記事
・在庫管理システム改修の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
