株式会社オービックビジネスコンサルタント(OBC)が提供する会計ソフト「奉行シリーズ」の中核製品が勘定奉行です。1993年のリリース以来、2018年からはクラウド(SaaS)へと軸足を移し、累計導入社数は80万社を超えるとされる、会計ソフトとしては国内屈指の導入実績を持つ製品です。勘定奉行の大きな特徴は、OBCが自ら直接販売を行わず、事務機器系企業やSIer、会計事務所など全国約3,000社のパートナー企業を通じて提供する体制を敷いている点にあります。既に執筆済みのOBIC(オービック)導入は、株式会社オービックが自社の担当者が一貫して対応する直販体制で、会計・人事給与・販売・生産を組み合わせたコンポーネント型ERPを中堅〜大企業向けに提供する製品でしたが、勘定奉行はこれとは別会社・別製品であり、会計・税務領域への特化と中小企業への圧倒的な導入実績を軸にした、まったく異なるポジションの製品です。実際に導入を検討する担当者からは「パートナー経由の販売体制だとスケジュール感はどう変わるのか」「クラウド版とオンプレミス版で期間はどう違うのか」「自社の会計処理の特殊性を伝えるタイミングはいつが適切か」といった、開発期間・スケジュール・納期に関する疑問が数多く挙がります。
本記事では、勘定奉行導入における開発期間・スケジュール・納期に焦点を当て、規模・製品別の期間目安、要件定義・Fit to Standard検証・設計・データ移行・研修・本番稼働までの工程別の期間配分、勘定奉行ならではの工程(パートナー経由の販売体制と、会計・税務領域への特化がスケジュールに与える影響)、そして納期遅延の典型要因と対策までを、確認できた一次情報と会計・財務基幹システム導入の一般的な知見に基づいて体系的に解説します。会計ソフトとしての完成度が高い製品であっても、期間の多くは「システムを立ち上げる時間」よりも「自社の会計処理・商慣習をどこまで標準機能に乗せられるかを見極め、経理担当者が実際に使いこなせる状態を作り込むまでの時間」で占められるという特性があります。これから導入パートナーを選定する方はもちろん、社内でスケジュールを策定する立場の方にとっても、現実的な計画を立てるための判断軸が身に付くはずです。
本テーマに関する全体ガイドは、以下の記事をご覧ください。
▼全体ガイドの記事
・勘定奉行導入の完全ガイド
勘定奉行導入の開発期間の全体像

勘定奉行導入の開発期間は、選択する製品(クラウド型の勘定奉行クラウドか、中堅・上場企業向けの奉行V ERPクラウドか、オンプレミス型か)、企業規模、そして自社独自の会計処理・商慣習をどこまで反映するかによって大きく変動します。クラウド型の勘定奉行では、標準機能をそのまま利用する前提であれば、導入から概ね1ヶ月程度で稼働に至れるケースが多いとされ、これは会計・税務領域に特化した標準機能があらかじめ整備されていることの効果といえます。一方で、中堅企業・成長企業・グループ企業向けの奉行V ERPクラウドや、複数拠点・複雑な組織構造を持つ企業がオンプレミス型を選ぶ場合は、業務をシステムの標準機能に合わせる「Fit to Standard」の考え方を徹底することで低コスト・短期間での導入を実現しやすい一方、対象範囲や連携する周辺システムの数によっては数ヶ月単位の期間を要します。会計・財務基幹システム全般の一般的な知見では、小規模なクラウド特化型の導入は数週間〜2ヶ月、中堅・中小企業向けの標準的な導入は3ヶ月〜9ヶ月、複数モジュールを含む中〜大規模な導入は6ヶ月〜1年、大企業・グローバル企業では12ヶ月〜19ヶ月以上を要する事例もあるとされています。会計・税務に特化した製品であっても「システムを立ち上げる時間」だけでなく「自社の会計処理・商慣習を標準機能にどこまで乗せられるかを見極め、経理担当者が実際に使いこなせる状態を作り込むまでの時間」がスケジュールの大半を占めるという構造は、他の基幹システムと変わりません。
規模・製品別の開発期間の目安

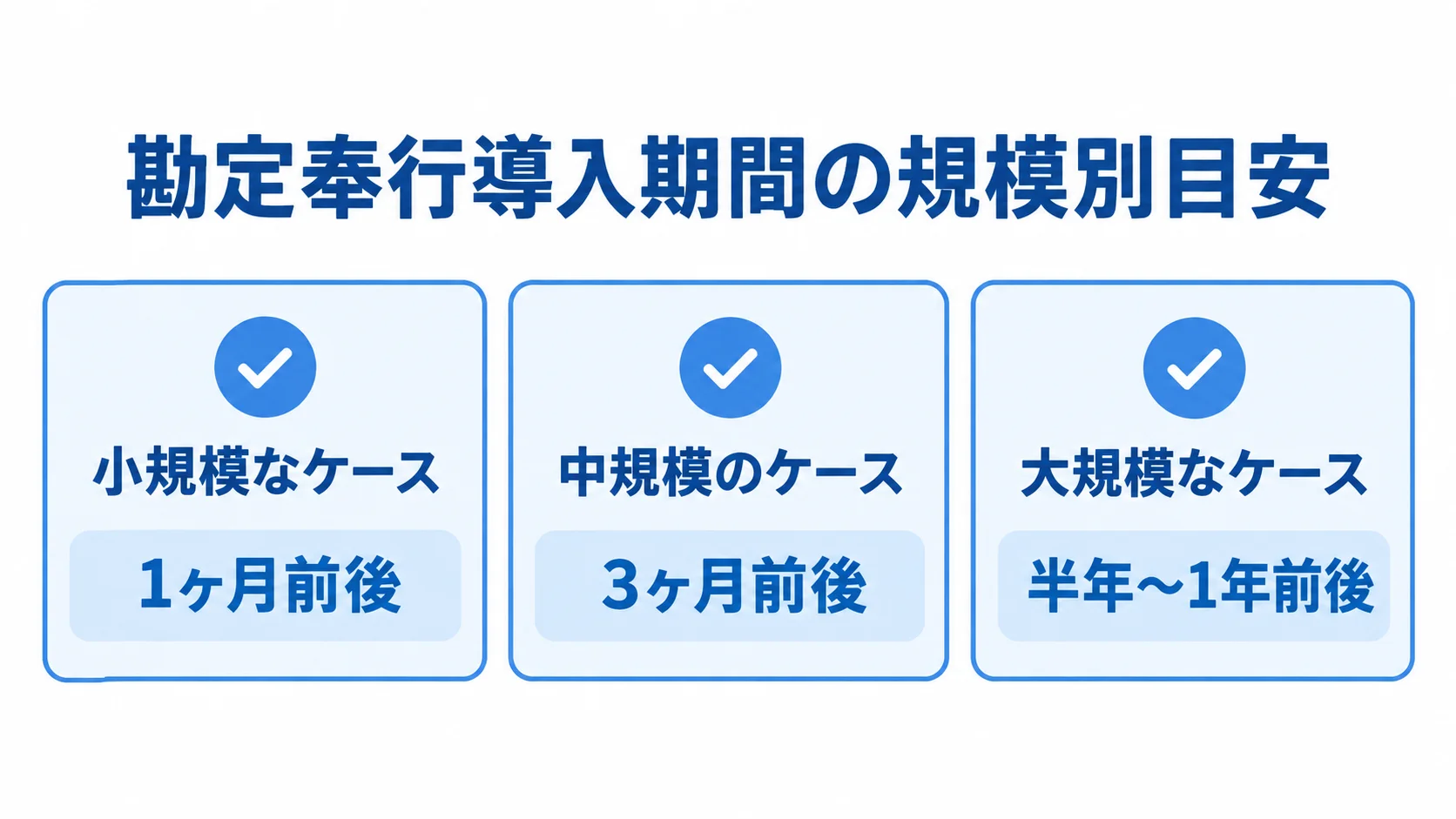

勘定奉行導入の期間は、選択する製品と企業規模によって、大きく3つのレンジに分けて考えると計画が立てやすくなります。まず小規模なケースです。中小企業がクラウド型の勘定奉行クラウドを標準機能のまま導入する場合、初期費用は無料〜数万円程度、期間もおおむね1ヶ月前後で最初の稼働にたどり着けるケースが多いとされます。個人事業主や小規模法人が経理のデジタル化から着手したいというニーズに合致する導入形態です。次に中規模のケースです。中小企業が標準プランのクラウド勘定奉行を選び、既存システムやExcelからのデータ移行、自社の勘定科目体系や承認フローに合わせた一定の設定調整を伴う構成では、期間は3ヶ月前後を目安に考えるのが現実的です。従業員数百名規模までの中堅企業では、この水準の導入が一般的とされています。最後に大規模なケースです。中堅・上場企業・グループ企業向けの奉行V ERPクラウドを選び、複数拠点・複数子会社を巻き込んだグループ一元管理や、IFRS対応まで含めた展開を行う場合は、期間も半年〜1年前後、拠点数や連結対象会社数によってはそれ以上を見込むのが現実的です。対象範囲が広がるほど、関係部門・関係会社間の要件調整と現場教育に要する時間が積み上がっていく点に注意が必要です。
パートナー経由の販売体制が期間に与える影響
勘定奉行が期間の見積もりに与える影響を理解するには、OBCの販売体制の特徴を押さえておく必要があります。OBCは自社での直接販売を行わず、事務機器系企業・SIer・会計事務所など全国約3,000社のパートナー企業を通じて製品を提供する体制を敷いています。これは、株式会社オービックが自社の担当者が一貫して対応する直販体制でOBIC7を提供するのとは対照的な販売モデルです。パートラー経由の体制には、日頃から自社の税務・会計を見てもらっている会計事務所や、既存のIT機器を導入してもらっているSIerが窓口になれるため、自社の業務実態を理解した状態でプロジェクトが始めやすいという利点があります。一方で、パートナー企業によって導入支援の体制・経験値・対応スピードには差があるため、要件のヒアリングから提案までのリードタイムや、進行中の質問への回答スピードが、選んだパートナー企業によって変動しやすいという特性も持ちます。この特性を踏まえると、勘定奉行導入のスケジュールを検討する際は、製品そのものの機能だけでなく、どのパートナー企業に依頼するかという選定プロセス自体を、期間見積もりの重要な変数として組み込んでおく必要があります。
要件定義から本番稼働までの工程別スケジュール

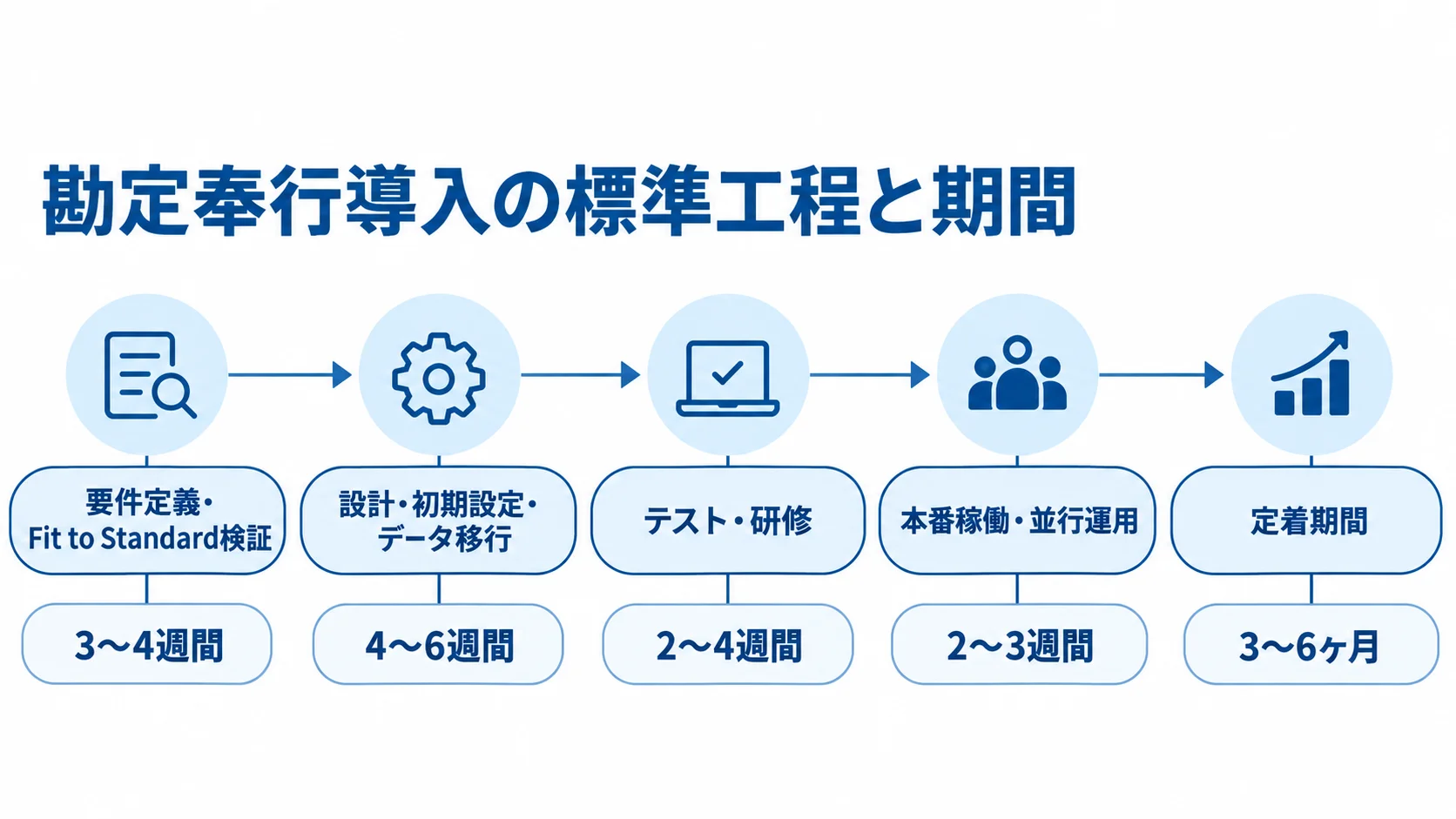

勘定奉行導入プロジェクトの標準的な工程は、大きく「要件定義・Fit to Standard検証」「設計・初期設定・データ移行」「テスト・研修」「本番稼働・定着」という流れで進みます。会計・財務基幹システム導入の一般的な知見に基づくと、中規模の導入(3ヶ月〜半年程度)では、最初の3〜4週間を要件定義・Fit to Standard検証(現状の会計処理・勘定科目体系の棚卸しと、標準機能でどこまで再現できるかの見極め)、続く4〜6週間を設計・初期設定・データ移行(勘定科目マスタ・取引先マスタ・部門マスタの設定と、既存システムやExcelからのデータ移行)、その後2〜4週間をテスト・研修(試算表・決算書の出力確認、経理担当者への操作研修)、最後の2〜3週間を本番稼働・並行運用(旧システムとの並行稼働による整合性確認)に充てる配分が目安になります。この配分の中で特に見落とされがちなのが、本番稼働後の定着フェーズです。会計・財務基幹システム全般の知見では、システムは「本番稼働日」がゴールではなく、現場に定着し、月次決算業務がスムーズに回り始めるまでに、3〜6ヶ月、長い場合は1年程度の定着期間を要するとされています。ここでは、この一連の流れを前半(要件定義・Fit to Standard検証)と後半(設計・データ移行・研修・本番移行)に分けて解説します。
要件定義・Fit to Standard検証フェーズ
プロジェクトの前半は、課題整理と要件定義、そしてFit to Standard検証です。課題整理フェーズでは、既存の会計・経理業務がどのようなシステムやExcelで回っているかを棚卸しし、勘定奉行で何を実現したいのか(老朽化した会計システムの刷新なのか、月次決算の早期化なのか、インボイス制度・電子帳簿保存法への対応なのか)という目的を明確にします。要件定義フェーズでは、勘定科目体系、部門別の配賦ルール、承認フローといった自社の会計処理の実態を整理します。そして、勘定奉行導入において特に重要なのがFit to Standard検証です。これは、契約前あるいは契約直後の段階で、実際の会計データを使い、自社の勘定科目体系や配賦ロジックが標準機能だけで再現できるかを検証する工程で、ここを丁寧に行わないと稼働後に追加の設定変更や運用ルールの見直しが頻発する原因になります。会計・財務領域は業界内で業務プロセスが比較的標準化された「非競争領域」であるため、他の基幹業務に比べてFit to Standardが実現しやすいという特性がありますが、それでも「自社では当たり前」と思っていた処理が実は特殊なローカルルールだったと判明するケースは少なくありません。パートナー企業がこの段階から自社の業務実態を丁寧にヒアリングしてくれるかどうかが、後半工程の手戻りを大きく左右します。
設計・データ移行・研修・本番移行フェーズ
プロジェクトの後半は、実際に勘定奉行をセットアップし、マスタとデータを整備して、経理担当者が使いこなせる状態を作り、本番へ切り替える工程です。まず初期設定では、Fit to Standard検証で確認した内容をもとに、勘定科目マスタ・部門マスタ・取引先マスタ・消費税区分といった各種マスタを登録します。続くデータ移行フェーズでは、既存システムやExcelに散在していた仕訳データ・残高データを新システムに取り込みます。この移行では、旧システムと新システムでコード体系が異なることが多く、特に勘定科目や取引先コードのデータクレンジングと突合作業に相応の工数がかかる点は、会計システム全般に共通する注意点です。研修フェーズでは、経理担当者が実際に勘定奉行を操作できるよう研修を行い、試算表や決算書類の出力結果が想定通りになるかをテスト運用で確認します。最後の本番移行では、旧システムとの並行稼働期間を設け、月次試算表や決算書の整合性、日々の仕訳入力プロセスに問題がないかを確認したうえで本番稼働に切り替えます。並行稼働期間は、想定外の運用上の問題を本番稼働前に洗い出せる貴重な期間であり、ここを短縮しすぎると稼働直後の月次決算で現場が混乱するリスクが高まります。
勘定奉行固有でスケジュールに影響する工程

一般的な会計・財務基幹システム導入の工程に加えて、勘定奉行導入には固有の判断や作業が存在し、これらがスケジュールに影響します。とりわけ「会計・税務領域への特化がスケジュールに与える影響」と「パートナー企業の選定・体制がスケジュールを左右する点」は、期間を左右する重要な論点です。これらは勘定奉行が「会計を専門とする製品」かつ「全国のパートナー企業を通じて提供されるパッケージ」という文脈で選ばれることが多いため、会計・人事給与・販売・生産を組み合わせたコンポーネント型ERPの導入とは異なる考慮が必要になります。ここではこの2つの工程がスケジュールに与える影響を掘り下げます。
会計・税務領域への特化がスケジュールに与える影響
勘定奉行は、人事・給与・販売・生産まで対象範囲を広げるコンポーネント型ERPとは異なり、会計・税務領域に機能を集中させた製品です。この特化がスケジュールに与える最大の効果は、対象業務のスコープが最初から絞り込まれているため、要件定義段階で議論すべき業務範囲が明確になりやすいという点です。人事給与や販売・生産まで含めた統合刷新の場合、各部門の意思決定者を巻き込んだ合意形成に多くの時間を要しますが、会計・税務領域への特化製品では、対象部門が主に経理部門に限定されるため、関係者の巻き込みにかかる時間を比較的抑えやすい傾向があります。加えて、会計・税務業務は業界内で処理ルールが法令や会計基準によってある程度標準化されている領域であるため、Fit to Standardの考え方を徹底しやすく、大規模なアドオン開発を避けて短期導入を実現しやすいという特性も持ちます。ただし、これは「常に最速で終わる」という単純な話ではなく、インボイス制度や電子帳簿保存法といった税制・法制度への対応状況を自社の運用にどう落とし込むかという検討には、他の会計システムと同様に相応の時間を割く必要があるという点も同時に理解しておく必要があります。
パートナー企業の選定・体制がスケジュールを左右する
もう一つの勘定奉行固有の要因が、全国約3,000社のパートナー企業を通じて提供されるという販売体制に由来するスケジュールへの影響です。日頃から自社の記帳代行や税務顧問を担ってもらっている会計事務所が導入パートナーになるケースでは、自社の会計処理の実態をすでに把握している分、要件定義フェーズがスムーズに進みやすいという利点があります。一方、既存のIT機器・システムを導入してもらっているSIerがパートナーになるケースでは、会計業務そのものへの理解を一から深めてもらう必要が生じ、要件定義に相応の時間がかかることもあります。累計導入社数80万社を超えるとされる実績の裏には、これだけ多くのパートナー企業が全国に存在し、様々な業種・規模の企業の導入を支援してきた蓄積があるという背景がありますが、パートナー企業ごとに導入実績・対応スピード・サポート体制には差があるため、複数のパートナー企業から提案を受け、自社の業種・規模に近い導入実績を持つパートナーを選ぶことが、現実的なスケジュールを引くための重要な鍵になります。
納期遅延の典型要因と対策

勘定奉行導入プロジェクトで納期が遅延する原因の多くは、システムそのものの技術的問題ではなく、要件確定の遅延、そして過度なカスタマイズ・アドオン開発の発生に起因します。「会計に特化した製品だから細かい要件定義は不要だろう」という思い込みでプロジェクトを進めてしまうと、データ移行の段階になって「この配賦ロジックが標準機能では表現できない」「特定部門だけ異なる承認フローが必要だった」といった問題が次々と発覚し、追加の設定変更や運用ルールの見直しが発生してスケジュールが押します。ここでは代表的な2つの遅延要因とその対策を解説します。

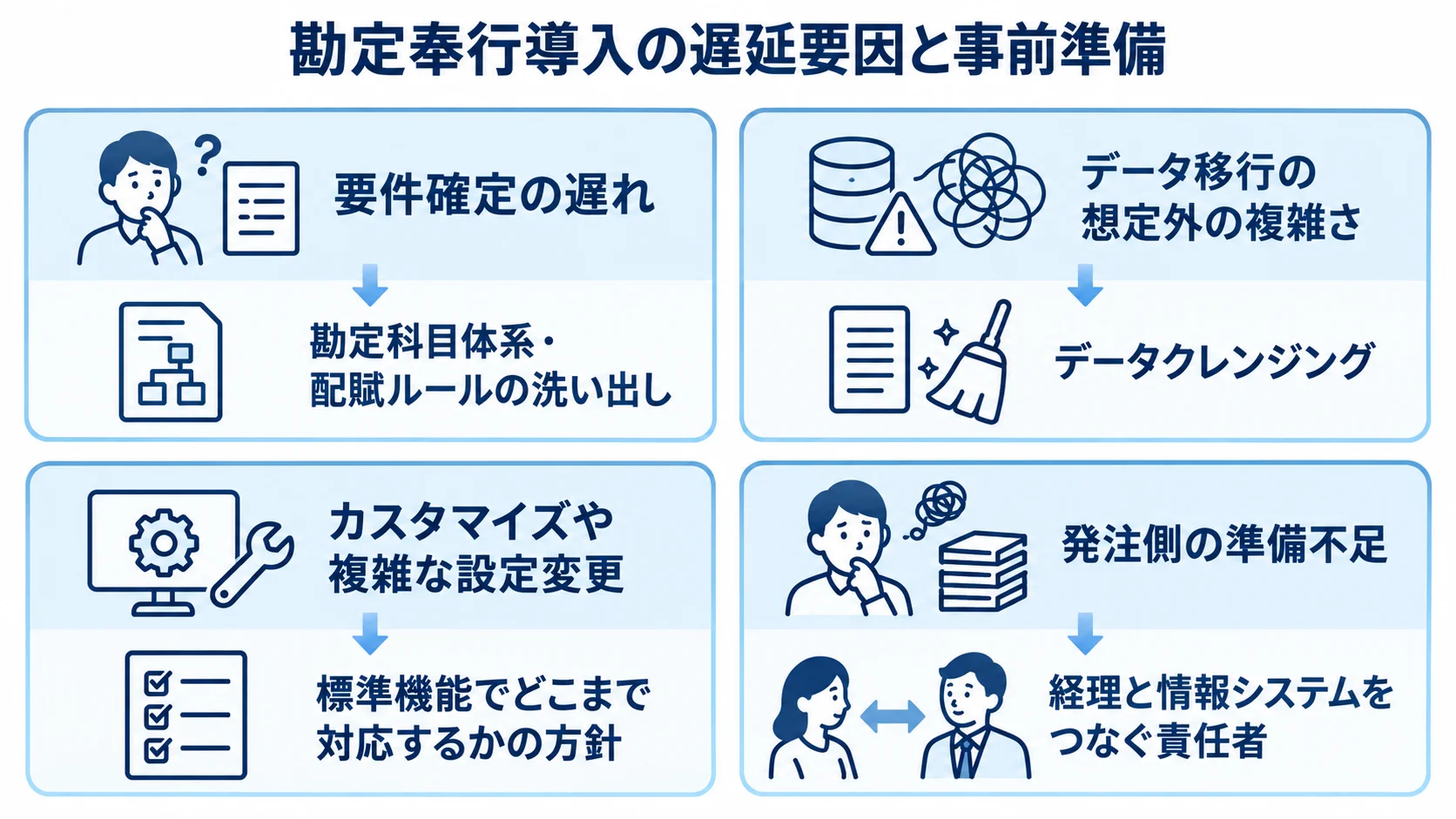

要件確定の遅延・データ移行の想定外の複雑さによる手戻り
最も頻度が高い遅延要因が、勘定科目体系や配賦ルールといった会計処理の実態確認が要件定義の途中で何度も揺れ戻ってしまうケースです。会計・財務基幹システム全般の知見でも、既存システムから新システムへのマスタデータや残高データの移行は最もリスクが高く時間がかかる工程とされており、データ形式の違いや取引先コードの名寄せが必要な場合、事前のデータクレンジングに想定以上の工数がかかります。もう一つの典型例が、標準機能で対応できないと判明した部分への対応方針が定まらないまま進めてしまうケースです。「今の自社の会計処理のやり方を完全に再現したい」という要望が強く、標準機能に業務を合わせるFit to Standardの原則から逸脱してカスタマイズや複雑な設定変更を積み重ねてしまうと、設計・テストの工数が膨らみ、大きな手戻りにつながります。この手戻りを抑えるには、契約前の段階で経理部門の意思決定者を明確にし、勘定科目体系・配賦ルール・部門別集計といった要件を最初の要件定義に必ず含めておくこと、そして標準機能でどこまで対応するかの方針をプロジェクトの早い段階で合意しておくことが有効です。
現実的なスケジュールを引くための発注側の準備
もう一つの遅延要因が、発注側の準備不足です。導入パートナーがどれだけ経験豊富でも、自社の会計処理の実態を把握しているのは発注企業側であり、意思決定やマスタデータの提供が遅れるとプロジェクト全体が止まります。現実的なスケジュールを引くために発注側が準備しておくべきことは大きく3つあります。1つ目は、現行の勘定科目体系・配賦ルール・承認フロー・帳票の棚卸しです。どの処理をどのようなルールで行い、どのような帳票で出力しているかを整理しておくと、要件定義とFit to Standard検証が一気に進みます。2つ目は、対象範囲と導入目的、そして成功基準の明確化です。「月次決算の早期化を実現したいのか、インボイス制度への対応を優先したいのか」を定量的に決めておくことで、スコープの肥大化を防ぎ、無理のないスケジュールを立てやすくなります。3つ目は、パートナー企業との窓口となる責任者の明確化です。会計処理のルール確認や承認を迅速に下せるよう、経理部門・情報システム部門をつなぐ責任者を置いておくと、確認待ちによる停滞を避けられます。導入を外部に丸投げするのではなく、システム構築はパートナー企業に任せつつ、自社は「業務ルールと成功基準の定義」に責任を持つという内製と外注のハイブリッド型の役割分担が、現実的で守れるスケジュールの土台になります。
まとめ

本記事では、勘定奉行導入の開発期間・スケジュール・納期について、規模・製品別の期間目安、工程別のスケジュール、勘定奉行固有でスケジュールに影響する工程、そして納期遅延の典型要因と対策を解説しました。全体の期間は標準機能のみを使うクラウド型の小規模導入でおおむね1ヶ月前後、データ移行や設定調整を伴う中規模導入では3ヶ月前後、グループ企業・複数拠点まで含めた大規模導入では半年〜1年前後が目安で、対象範囲や連携システムの数によってはさらに伸びる可能性があります。勘定奉行は、会計・税務領域に特化した製品として標準機能フィット率の高さによる短期導入のしやすさを武器にする一方、OBCが全国約3,000社のパートナー企業を通じて提供する体制であるがゆえに、どのパートナー企業に依頼するかがスケジュールを大きく左右するという固有の特性があります。納期を守るためには、Fit to Standard検証を丁寧に行い会計処理の方針を早期に固めること、対象範囲と成功基準を最初の要件定義に含めておくこと、そして自社の業種・規模に近い導入実績を持つパートナー企業を選ぶことが不可欠です。導入を検討される際は、自社の会計業務の実態と展開計画を整理したうえで、複数のパートナー企業から提案を受けて比較検討することをお勧めします。
▼全体ガイドの記事
・勘定奉行導入の完全ガイド
株式会社riplaでは、IT事業会社出身のプロフェッショナルが「Impact-Driven型支援」を通じて、プロダクトやシステムの納品・提供を目的とせず、お客様と同じ目線で、事業成果の達成をゴールとして、高品質なDX/開発支援をいたします。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。IT事業会社出身のプロフェッショナルが集う株式会社riplaにおいて、「Impact-Driven型支援」を掲げ、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の実現に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
