物流コンサルの開発期間や納期は、対象とする拠点数や業務の複雑さによって大きく変わります。マスタデータの整備状況や現場の協力度合いも影響し、特定倉庫・単一拠点の現場改善型なら半年〜1年、複数拠点・全国展開型なら1年半〜数年が目安です。
▼全体ガイドの記事
・物流コンサルの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
物流コンサルの位置づけと、ロジスティクスコンサル・個別システム導入との違い

物流コンサルの開発期間を見積もるには、まず、このサービスが何を対象とし、ロジスティクスコンサルや個別システム導入のプロジェクトとどこが違うのかを明確にしておく必要があります。

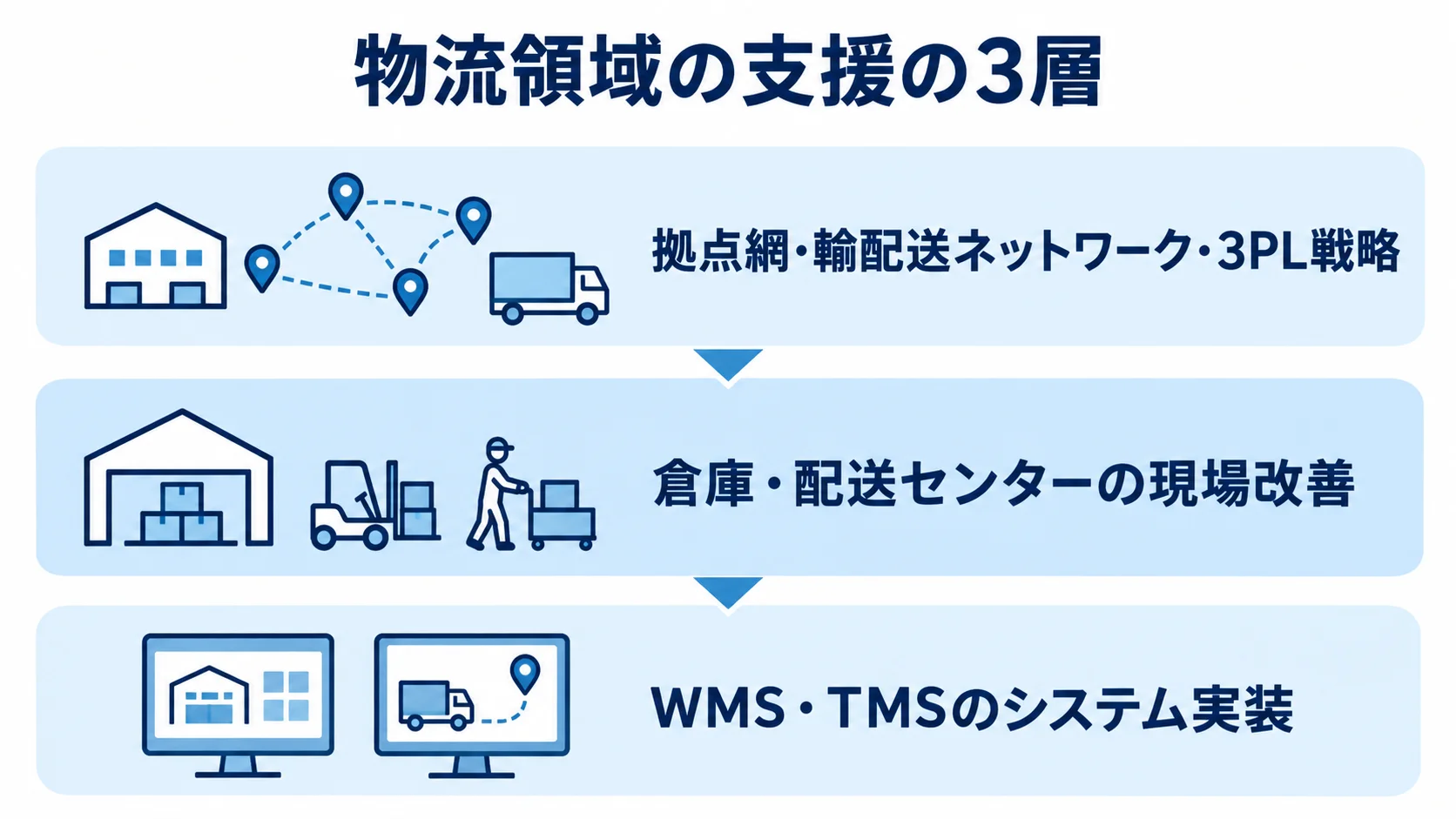

物流領域の支援は3つの層で捉えられます。最上位はロジスティクスコンサルで、拠点網の再編、輸配送ネットワーク全体、3PL戦略までを扱います。その戦略の中で、倉庫・配送センター・車両の現場をどう改善し、日々の生産性を高めるかに特化するのが物流コンサルです。
その下の層にあるのは、物流コンサルが整理した改善方針を具体的なシステムに実装する、WMS(倉庫管理システム)やTMS(輸配送管理システム)の導入プロジェクトです。この3つの層を分けて理解しておかないと、期待値がずれてしまいます。
たとえば、「物流コンサルに依頼したのに、なぜ拠点の統廃合や3PLとの契約見直しの話が出てこないのか」や、「なぜ現場のヒアリングにこれほど時間をかけるのか」と感じる場面が出てきます。その結果、プロジェクトの進行に支障をきたします。
- 確認項目:依頼する範囲(現場の改善か、拠点網の再設計か)など、判断に必要な条件を整理する
- 判断材料:既存の数値と、求める要件との差
現場実務改善・実行支援に特化したコンサルティングという位置づけ
物流コンサルは、現場のオペレーションに直結するテーマを専門に扱うサービスです。庫内と配車の現場それぞれで、改善の対象と対象外の線を引きます。
- 庫内の業務:入出庫、ピッキング、検品の効率化のほか、梱包、流通加工、棚卸も対象
- 庫内の改善:庫内レイアウトや作業動線の改善、5S(整理・整頓・清掃・清潔・しつけ)の定着、標準作業手順書(SOP)の整備
- 配車現場:ドライバー動線の改善や積み込み効率の向上
- 対象外:拠点の配置、輸配送ネットワーク、3PLへの委託範囲といった上流の戦略
そのため、コンサルタントには、庫内の作業動線や庫内レイアウトの実務知識と、配車現場の暗黙知を吸い上げる現場ヒアリング力が求められます。ロジスティクスコンサルとは異なり、現場に密着した、より泥臭いアプローチが取られる点が特徴です。
この専門特化した立ち位置が、期間見積もりの出発点になります。実際、バーコード検品の導入でピッキングミス等のヒューマンエラーを90%以上削減できたり、動線改善とシステム化で作業効率が25%〜50%向上したりするなど、具体的な改善効果が報告されています。
また、拠点戦略と切り離して、まず現場のオペレーションを先行して改善したいというニーズも増えており、物流コンサルという専門特化した領域が独立して求められる背景にあります。
WMS・TMS等の個別システム導入プロジェクトとの役割の違い
スケジュールを見積もるうえで混同を避けたいのが、WMS(倉庫管理システム)やTMS(輸配送管理システム)といった個別システムの導入プロジェクトとの違いです。個別システムの導入は、業務フローや作業手順の方向性がすでに固まっていることを前提に、現場のオペレーションをシステム上でどう効率化するかを進める「実装フェーズ」の作業です。
これに対して物流コンサルは、入荷から出荷までの業務フローのどこに無駄があるのかを探る役割を担います。現状分析やヒアリングで課題を洗い出し、「業務ルールの見直しで解決するもの」「マテハン等の設備・機械化で解決するもの」「WMS・TMS等のシステムで解決するもの」に仕分けます。
そのうえで、標準作業手順書(SOP)を整備し、必要であればシステムベンダーの選定まで伴走するのが一般的な流れです。物流コンサルが作るのは、現場の業務設計、標準作業手順、改善ロードマップです。個別システムの実装は、この業務設計に基づいて後続のプロジェクトとして進みます。
物流コンサルの標準的な進め方と期間配分

物流コンサルのプロジェクトは、大規模なシステムを一気に導入するビッグバン方式より、スモールスタート・段階改善アプローチが推奨されます。現場の反発を抑えながら小さな成功体験を積み重ね、確実な定着を図るのが狙いです。

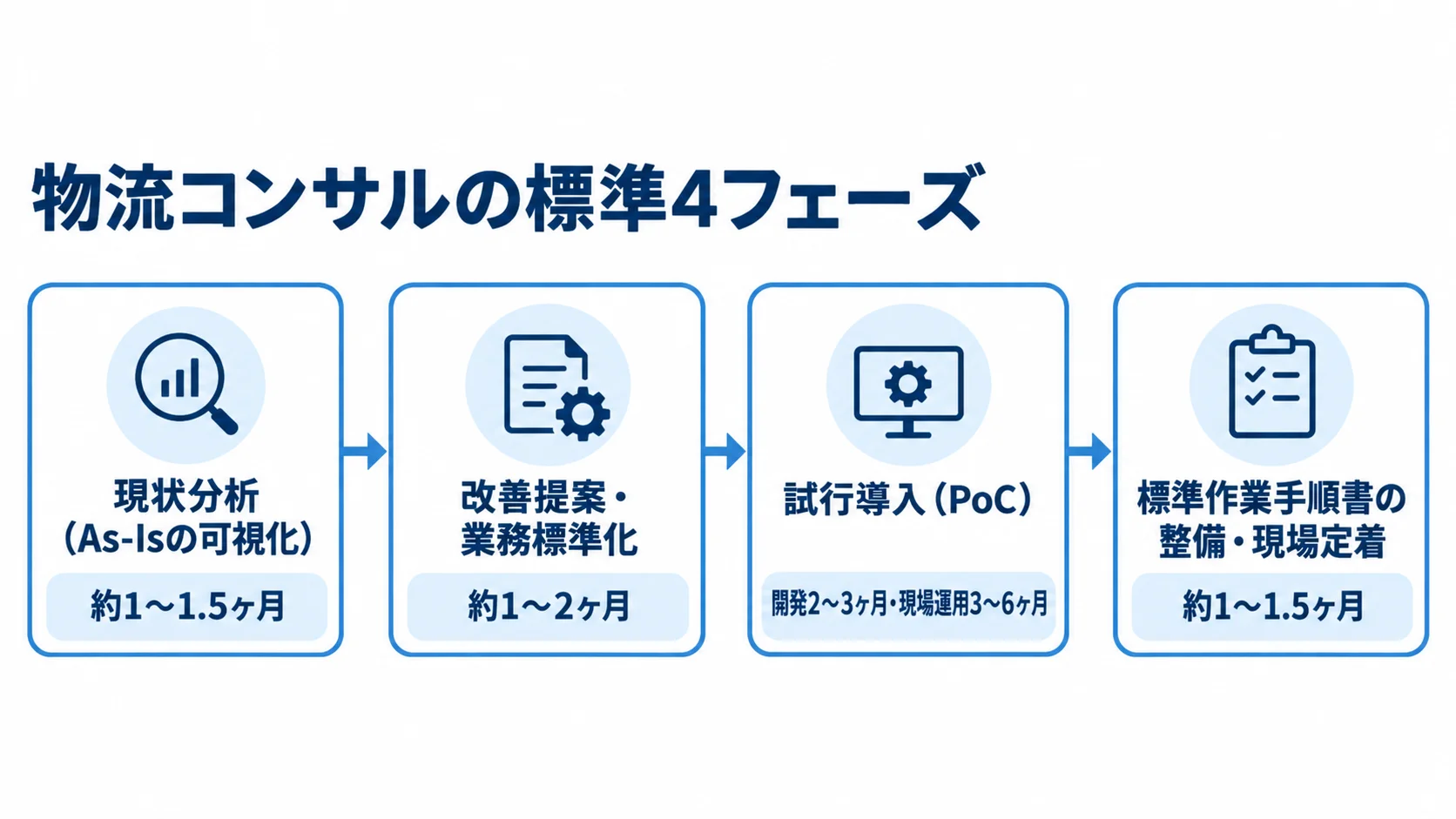

標準的なプロジェクトは、現状分析(As-Isの可視化)、改善提案・業務標準化、試行導入(PoC)、標準作業手順書の整備・現場定着の4つのフェーズで進みます。全体では3ヶ月〜6ヶ月程度を想定するケースが多く見られます。
Phase1〜2:現状分析(As-Isの可視化)と改善提案・業務標準化(約1〜1.5ヶ月+1〜2ヶ月)
Phase1の現状分析(約1〜1.5ヶ月)では、現行業務フローを入荷から出荷まで書き出し、作業時間・人数・作業回数を数値化します。倉庫内のレイアウトや作業動線は図面にして、無駄な歩行や滞留といった生産性向上の阻害要因を特定します。「〇〇さんしか分からない」といった属人化作業や、長年放置された「ローカルルール」は、現場ヒアリングで丁寧に洗い出します。
配車現場では、「このルートは道が狭くて大型車が通れない」「この顧客は時間指定が厳しい」といった暗黙知や、「上積み厳禁」「混載不可」といった積載時のルールを、パラメータとして整理します。Phase2の改善提案・業務標準化(約1〜2ヶ月)では、洗い出した課題を「業務ルールの見直し」「マテハン機器」「システム(WMS/TMS)」に仕分けます。
出荷頻度に基づくABC分析でロケーション配置を最適化し、返品・破損品や予定外のサンプル持ち出しの例外処理は、システム外での処理を禁じてフローを再設計します。特に重要なのは、現状分析の仮説を改善提案の初期段階から検証し、机上の想定と現場の実態のずれを早く見つけることです。このずれを早く見つけられるかが、Phase3・Phase4の期間を左右する分岐点になります。
Phase3〜4:試行導入(PoC)と標準作業手順書の整備・現場定着
Phase3の試行導入(開発2〜3ヶ月+現場運用3〜6ヶ月)は、繁閑差や月末月初、季節波動をどこまで織り込むかで期間が変わるため、対象業務に合わせて再設計します。最も課題の大きい1拠点・1業務に絞り、ピッキング改善や配車計画のデジタル化を対象に、最小限の機能で効果を検証します。目安として100万円〜300万円程度(PoC全体で100万〜500万円程度)の投資で、MVPを構築・導入します。
そのうえで、積載率が60%から75%に向上するか、配送時間が平均8〜12%削減されるかを計測しながら、Go/No-Go判断を行います。Phase4の標準作業手順書の整備・現場定着(約1〜1.5ヶ月)では、改善後の業務フローをもとに、誰でも同じ手順で対応できるSOPを作り、パート・アルバイトスタッフも交えた受入テスト(UAT)と操作研修を行います。
教育が不十分なまま本稼働すると、現場の混乱やシステム利用の拒否を招きます。そのため、段階的な移行や、旧来のやり方との並行稼働(パラレルラン)の期間を設けることが不可欠です。特定拠点・特定作業に絞った現場改善であれば全体で3ヶ月〜6ヶ月程度、複数拠点を含む本格展開まで見据えると半年〜1年程度が一般的な感覚です。
対象範囲・プロジェクト規模別の期間の目安
期間の目安は、対象とする範囲とプロジェクト規模によって変わります。拠点数や業務の複雑さに加えて、マスタデータの整備状況や現場の協力度合いも影響します。ロジスティクスコンサルが拠点網や輸配送ネットワークという広域を対象にするのに対し、物流コンサルは「今ある現場」を対象とします。そのため、同じ「物流」というテーマでも、期間の考え方が異なる点にご留意ください。
特定倉庫・単一拠点の現場改善型:半年〜1年
特定の物流センター1拠点や、特定の作業工程(ピッキングのみ、梱包のみ等)に絞った場合、現状分析から試行導入・定着化までの総期間の目安は半年〜1年程度です。対象範囲が限定的で、現場のキーパーソンとの距離が近く、標準的なクラウド型システムやマテハン機器も適用しやすいです。そのため、比較的短期間で効果を創出し、定着させることができます。
この規模で最も避けたいのは、最初から全工程・全作業の見直しを一気に進めて、現状分析だけで長期化してしまうことです。まずは課題が明確な1つの業務・1つのエリアに絞って先行改善し、確立した手法を横展開していくのが、限られたリソースの中で最も現実的な進め方です。
複数拠点・全国展開型の現場改善:1年半〜数年
複数の倉庫・配送センターを横断して同じ改善手法を展開すると、期間の目安は1年半〜数年で、拠点数によってはさらに長くなります。拠点ごとのローカルルール(荷主ごとの運賃体系、特殊な納品制約、独自の作業手順)の標準化には、膨大な時間を要します。個別最適のまま進めると後で大幅な手戻りが生じるため、全拠点共通のルールと拠点の裁量の線引きを初期段階で決めておくことが欠かせません。
システム開発を伴う場合は、開発期間だけで12ヶ月以上、費用は3,000万円〜1億円超となるケースも少なくありません。1拠点で確立した標準作業手順をそのまま他拠点に展開しても、商品特性や設備の違いで想定外の調整が生じやすいため、拠点ごとに一定の適応期間を見込む必要があります。
大規模な展開を一度に完成させようとすると難易度が跳ね上がるため、まず課題の最も深刻な拠点・エリアから着手し、段階的に広げるのが現実的です。また、各拠点に専任担当者を1名ずつ置き、進捗と課題を拠点間で定期的に共有する「横串の推進体制」を築けるかどうかが、全体スケジュールの遅延を防ぐ隠れた成功要因になります。
納期を左右する要因と遅延対策

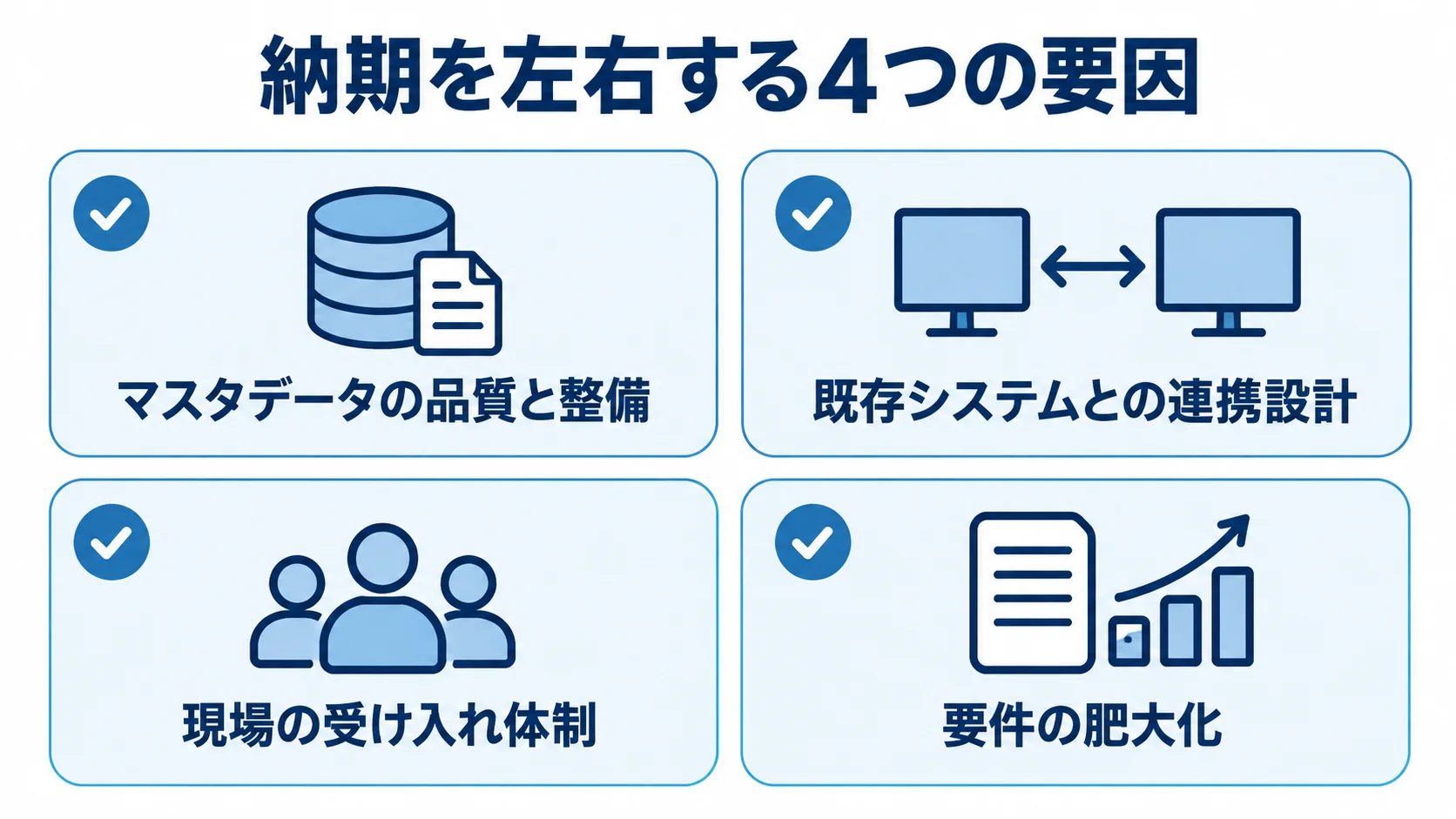

物流コンサルのプロジェクトが当初のスケジュールを超える原因は、改善提案そのものより、マスタデータの整備状況、システム間連携、現場の受け入れ体制にあることが少なくありません。
マスタデータ整備の壁とWMS・基幹システムとの連携障害
納期遅延の1つ目の典型的な要因は、マスタデータの品質とクレンジングの壁です。長年Excelや紙で属人的に管理されてきた商品マスタや取引先マスタには、表記ゆれや重複が多く残っています。これを放置して新しい仕組みへ移すと、データ整理や名寄せだけで3ヶ月の工数がかかり、本番稼働が半年遅れた失敗事例も珍しくありません。
マスタデータの整理を怠ると、改善提案の精度が下がり、現場からの信頼を失う原因になります。2つ目の要因は、既存システム(WMSや基幹システム)との連携設計を後回しにすることです。
まずは現場の改善策を先行して固め、連携仕様は後から考える進め方をとると、稼働後に品目コードの体系が合わない等のデータ連携漏れが発覚します。マスタ設計と連携仕様のやり直しで、半年の遅延と1,000万円規模の追加費用が発生するケースもあります。これを後回しにすると「二重入力」が発生し、現場の負荷が増大します。
現場の反発と要件肥大化への対応
3つ目の要因は、現場の強い反発による運用崩壊です。配車担当者は「自分の職人スキルが奪われる」、ドライバーやピッキング作業員は「GPSやハンディ端末で監視され入力の手間が増える」と警戒しがちです。手袋をしたままの操作性など運用実態を無視した設計は、Excelや紙のアナログ管理に逆戻りするリスクを生みます。
これを防ぐには、現場キーマンを設計段階から巻き込み、当事者意識を持たせるチェンジマネジメント(定着化戦略)を計画に組み込むことが欠かせません。4つ目の要因は、要件の肥大化です。「あらゆる例外処理への完全対応」「独自の温度帯管理」「特殊な梱包ルール」など、すべての要件を初期フェーズに盛り込もうとすると、設計が難航して開発期間が延び続けます。
最も課題の大きい1業務に絞って小さく始め、効果を確認しながら対象を広げていく方針を徹底することが、要件肥大化を防ぐ最大の対策です。物流コンサルでは、データ整備、システム間連携、現場の意識改革をどうマネジメントするかが、スケジュール通りに成功させる鍵となります。
まとめ
物流コンサルの開発期間を見積む鍵は、ロジスティクスコンサルとは異なり、現場実務の改善と実行支援に特化したサービスだと理解することにあります。具体的には、ロジスティクスコンサルが拠点網の再編や輸配送ネットワーク全体、3PL戦略を扱うのに対し、物流コンサルは輸配送・保管・荷役・梱包・流通加工の現場を対象にします。
標準的な進め方は、現状分析(As-Isの可視化)、改善提案・業務標準化、試行導入(PoC)、標準作業手順書の整備・現場定着の4つのフェーズです。期間の目安は、特定倉庫・単一拠点の現場改善型で半年〜1年、複数拠点・全国展開型で1年半〜数年です。
遅延要因は4つあり、マスタデータ整備の壁、WMS・基幹システムとの連携障害、現場の反発、要件の肥大化です。これらをスモールスタートの段階改善と、現場キーマンを巻き込んだチェンジマネジメントで抑えることが、納期を守り成果につながる進め方です。
物流コンサルの活用を検討するなら、まずは、自社の現場のどこに課題があるか(庫内オペレーションなのか、配車現場なのか、あるいは標準作業手順の欠如なのか)を整理してください。そのうえで、複数のコンサルティングパートナーに相談し、現実的なスケジュールを描くことをお勧めします。
▼全体ガイドの記事
・物流コンサルの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
