マッチングサイトリプレイスの開発期間・スケジュール・納期について

マッチングサイトリプレイスの期間は、自社スクラッチからSaaSへの乗り換えが小規模なら約1〜6ヶ月、中規模なら6〜12ヶ月、SaaSからフルスクラッチへの乗り換えが半年〜1年以上が目安です。これに製品選定・ベンダー評価の約3〜4ヶ月が加わります。納期を左右するのは、次の3点です。

  • 乗り換えパターン:自社スクラッチからSaaSへ移るか、SaaSからフルスクラッチへ移るかの方向。
  • 製品選定:RFI/RFP、Fit&Gap検証、比較評価の工程。
  • データ移行:データクレンジング、変換、移行テストの工程。

▼全体ガイドの記事
・マッチングサイトリプレイスの完全ガイド

マッチングサイトリプレイスの定義(製品・ベンダー乗り換えという論点)

マッチングサイトリプレイスとは、求人と求職者、発注企業と受注企業、スキル提供者と依頼者などを結びつけてきた既存のマッチングプラットフォームを、製品やベンダーごと乗り換えることを指す言葉です。同じコードベースを延命させる対応とは別の考え方です。開発期間を見積もる前に、本記事が扱う論点の位置づけを明確にしておく必要があります。

同じ作り替えでも、何を判断の中心に置くかによって、スケジュールに影響する要因は大きく変わります。老朽化した自社スクラッチのマッチングサイトを維持するかSaaSへ乗り換えるか迷っている経営層や情報システム部門の方が、現実的なスケジュール感をつかむ材料になります。

モダナイゼーション・刷新・更改・リニューアル・リアーキテクチャとの違い(ビルド・バイ判断という軸)

「マッチングサイトのモダナイゼーション」は、リホスト・リプラットフォーム・リファクタリング・リビルド・リプレースの5つの技術的アプローチを並べて扱う総論です。コア領域と非コア領域でどれを選ぶかという使い分けに重心を置いています。「マッチングサイト刷新」は、成立率の低下という事業インパクトを起点に、経営層への説明や稟議承認までを扱う経営判断(WHY/WHEN)です。

「マッチングサイト更改」は、保守契約満了やEOS/EOLという外部から強制される期限に、どう対応するかという期限管理です。「マッチングサイトのリニューアル」は、登録導線やプロフィールUIなど顧客体験の陳腐化が起点です。「マッチングサイトのリアーキテクチャ」は、検索マイクロサービス化やイベント駆動メッセージング基盤への再設計という、アーキテクチャの技術深掘りです。

これらとは異なり、本記事のマッチングサイトリプレイスは、自社スクラッチを維持するか、SaaSへ乗り換えるかというビルド・バイ判断に重心があります。技術手法や経営判断の進め方は、関連する各記事をご参照ください。

2つの乗り換えパターン(自社スクラッチ→SaaSと、SaaS→フルスクラッチ)

マッチングサイトリプレイスには、方向性の異なる2つの乗り換えパターンがあり、方向次第で開発期間の構造が大きく変わります。一つ目は、創業期に立ち上げた自社スクラッチのマッチングサイトを乗り換える「Buy」の方向です。乗り換え先は、会員登録・検索・メッセージ機能といった一般的な機能をすでに備えた業界特化型のマッチングプラットフォームSaaSです。

もう一つは、既存のマッチングSaaSを使ってきたものの、SaaSの標準機能では手が届かなくなった方向です。独自のレコメンドAIや特殊なマッチングロジック、こだわりのUI/UXといった競争優位性を実現するため、完全オーダーメイドのフルスクラッチへ乗り換えます(「Build」)。

どちらへ乗り換えるかは技術選定に留まらず、自社のマッチングロジックが競争力の源泉としてどこまで独自性を持つかという経営判断です。この判断が固まらないまま開発期間の見積もりを先行させると、後工程で対象範囲が二転三転する事態を招きます。

ポイント

乗り換え先の方向は、自社のマッチングロジックがどこまで独自性を持つかで決まります。この判断が固まる前に見積もると、対象範囲が後から変わりやすくなります。

乗り換えパターン別の開発期間・スケジュールの全体像

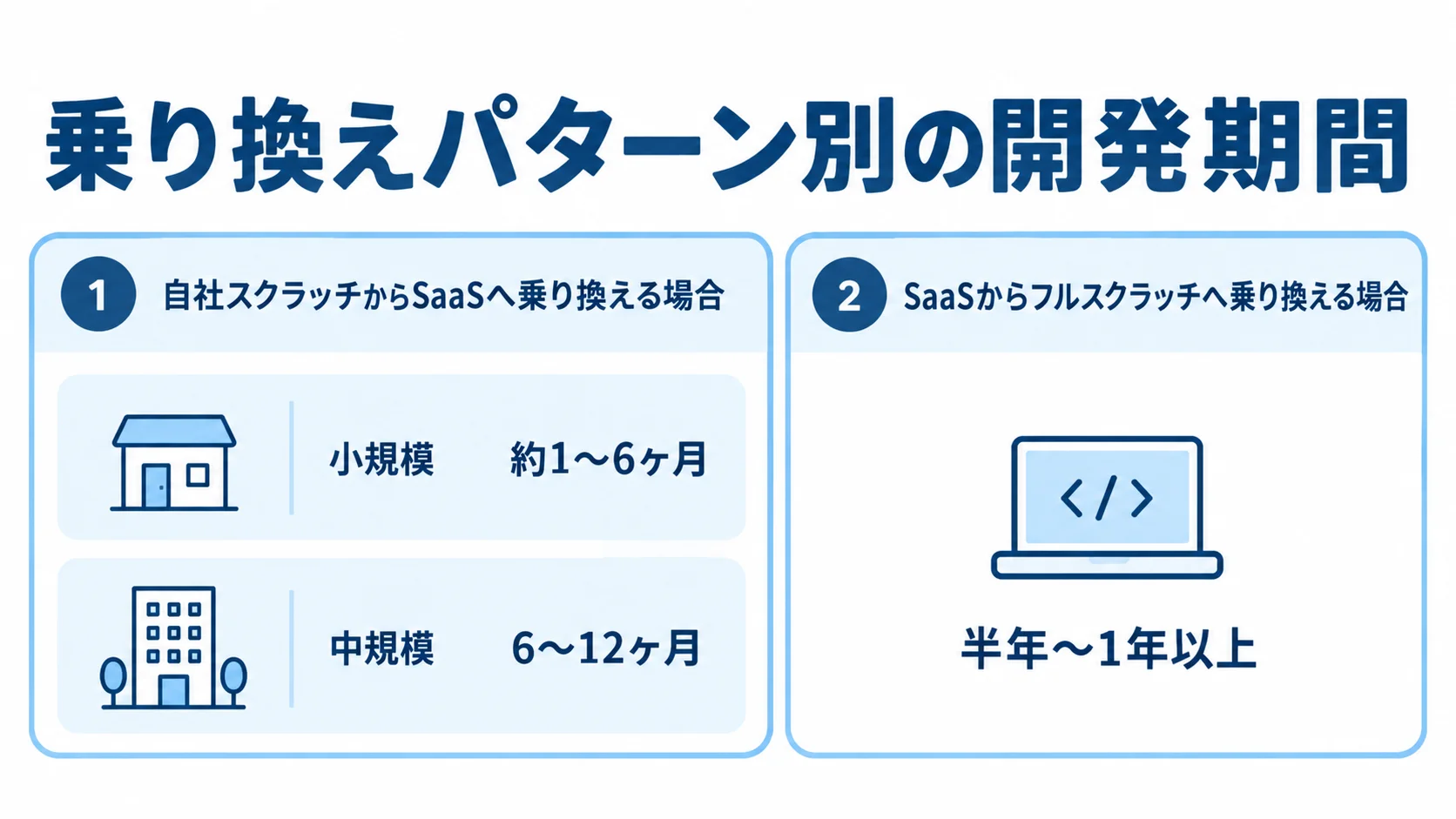

自社スクラッチからSaaSへの小規模・中規模の期間と、SaaSからフルスクラッチへの期間を示す図
乗り換え方向と規模で、期間の目安が分かれます。

自社スクラッチからSaaSへ乗り換える場合と、SaaSからフルスクラッチへ乗り換える場合とでは、必要な期間が一桁近く違います。まずは、この期間レンジの違いを正しく把握しておくことが、現実的なスケジュールを組む出発点になります。

自社スクラッチ→SaaS(Buy): 約1〜6ヶ月・6〜12ヶ月

自社スクラッチのマッチングサイトを業界特化型SaaSへ乗り換える場合、小規模であれば約1〜6ヶ月、会員数や機能の複雑度が増す中規模であれば6〜12ヶ月が目安です。この方向のリプレイスでは、会員登録・検索・メッセージ機能といったマッチング機能をすでに備えたSaaSの標準機能に、自社の業務フローを合わせる「Fit to Standard」のアプローチをとります。

ゼロからプログラミングを行う必要がないため、開発期間を2〜3ヶ月程度まで大幅に短縮できるケースもあります。ただし、この短縮効果を得られるのは、あくまで自社の要件をSaaSの標準機能に合わせられる場合に限られます。

たとえば、独自のマッチング条件や特殊な会員ランク制度を無理にSaaSへ組み込もうとすると、後述するカスタマイズの膨張によって、この期間レンジを大きく超過するリスクが生じます。

SaaS→フルスクラッチ(Build): 半年〜1年以上

反対に、SaaSからフルスクラッチへ乗り換える場合は、半年〜1年以上を見込む必要があります。この方向のリプレイスは、SaaSの機能制約を脱し、独自のレコメンドAIや特殊なマッチングロジック、こだわりのUI/UXといった競争優位性を実現することが目的です。そのため、要件定義から設計、開発、テストまでをゼロから積み上げる必要があり、期間は必然的に長くなります。

マッチングサイトを新規に作る一般的なフルスクラッチ開発と比べると、要件そのものはすでに実サービスで検証済みという前提があります。一方で、既存SaaS上に蓄積された会員データ・マッチング履歴・メッセージ履歴という資産を、いかに壊さずに新システムへ引き継ぐかという論点が加わります。この資産の引き継ぎ可否が、当初の期間見積もりを左右する最大の変動要因になります。

ポイント

自社スクラッチからSaaSへの乗り換えは、自社の業務を標準機能に合わせられるかが期間の分かれ目です。SaaSからフルスクラッチへは、会員データや履歴を新システムへ引き継げるかで見積もりが大きく変わります。

製品選定・ベンダー評価にかかる期間(目安:約3〜4ヶ月)

開発に着手する前に必ず通るのが、製品選定・ベンダー評価の工程です。新しいSaaS製品を選ぶ場合も、フルスクラッチ開発を委託するベンダーを選んで契約に至る場合も、この工程を通ります。この工程を丁寧に踏むかどうかで、後工程の手戻りの大きさが変わります。

RFI/RFP作成から提案・見積もり受領までの期間

製品選定・ベンダー評価の全体期間は、約3〜4ヶ月が標準的な目安です。そのうち最初の1〜3ヶ月は、既存SaaSの機能制約や自社スクラッチシステムの老朽化といった課題を洗い出し、必要なマッチング要件をRFP(提案依頼書)として文書化するRFI/RFP作成に充てられます。

この段階で、会員登録や検索条件、マッチングロジック、決済連携といった要件をどこまで具体的に言語化できるかが、後続のベンダー評価の精度を左右します。RFPが完成した後は、複数のベンダー・SaaS提供事業者へ提示し、提案書・見積書を受領するまでに約2〜3週間を要します。

特に注意したいのは、前提条件を揃えずに複数社へRFPを送ると、各社の見積もりの前提がばらばらになり、比較そのものが難しくなる点です。

Fit&Gap検証・比較評価にかかる期間

提案・見積もりを受領した後の比較評価・PoC(概念実証)には、約3〜4週間を要します。SaaSへの乗り換えを検討している場合は、ベンダーが提供するテスト環境(サンドボックス)等を使い、2〜4週間程度のPoCを行って、SaaSの標準機能と自社要件のギャップを評価します。これを「Fit&Gap検証」と呼びます。

フルスクラッチ開発への乗り換えを検討している場合は、プレゼンテーションなどを通じて、ベンダーを厳格に評価する必要があります。評価の対象は、UI/UX設計能力、独自の複雑なマッチングロジックを実装できる技術力、プロジェクトマネジメント能力です。

この評価の質が甘いと、契約後に「思っていた機能が標準搭載されていなかった」という致命的な認識違いが発覚し、開発着手後の大幅な計画修正を招きます。

ポイント

製品選定・ベンダー評価には約3〜4ヶ月を見込み、RFPに要件を具体的に書けているかで、後続の評価の精度が決まります。

会員データ移行が納期に与える影響

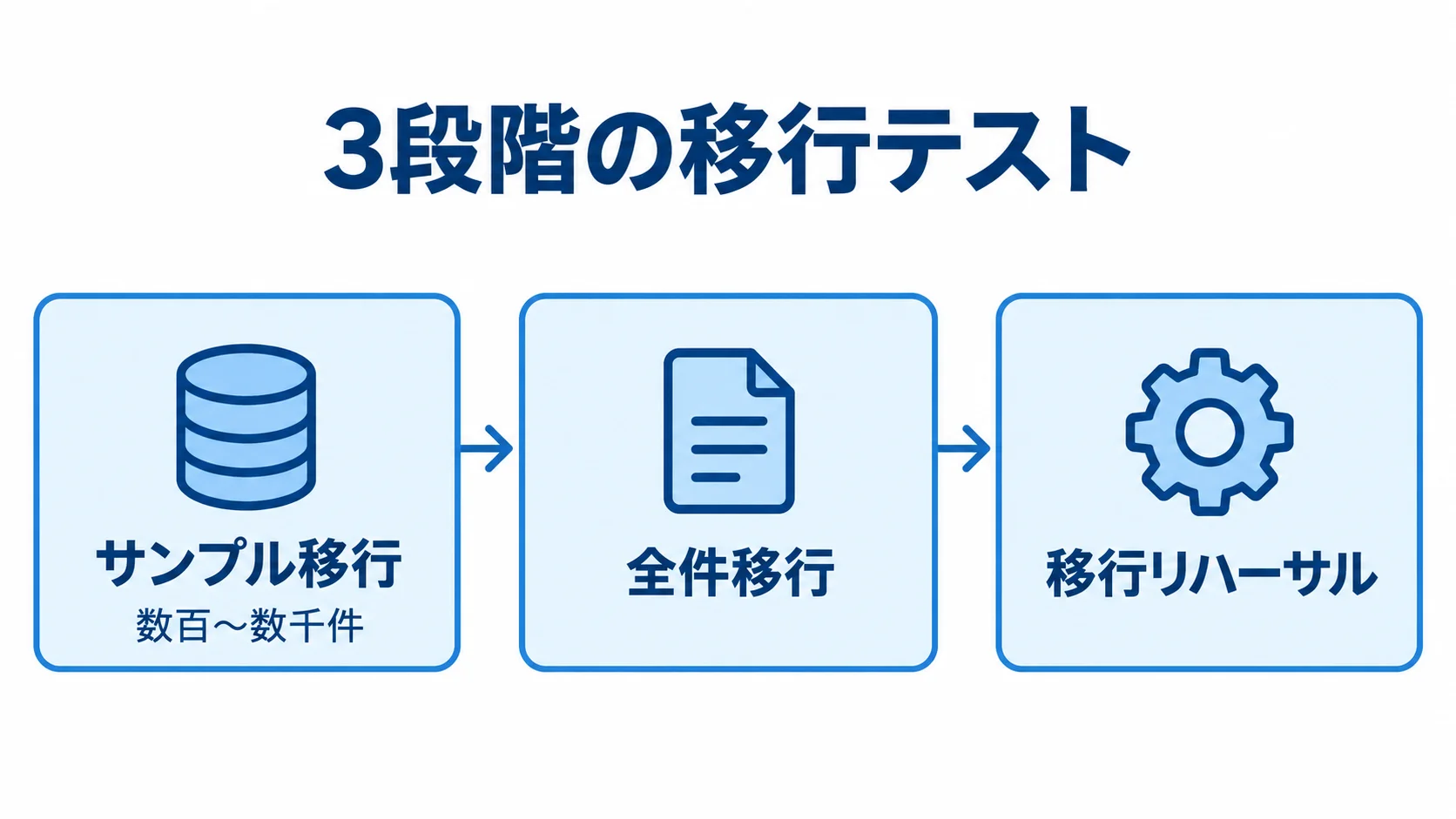

データポータビリティを中心に、会員データ、マッチング履歴、メッセージ、CSVやAPI経由の確認対象を示す図
移行対象の資産と取り出し経路を一緒に確認できます。

マッチングサイトリプレイスでは、会員データ・過去のマッチング履歴・決済情報といった資産の移行が、プロジェクト全体のスケジュールの中で最大の難所になります。また、乗り換え先の製品を選び終えた後も、この移行工程が期間を大きく左右します。

データクレンジング・変換に要する期間

新旧のシステムでは、データベースの構造(スキーマ)やデータの持ち方がほとんどの場合異なります。そのため、表記ゆれや欠損データを修正する「データクレンジング」と、旧形式から新形式へのデータ変換は、必須の工程です。

他業種の事例では、データ統合・クレンジングだけで4ヶ月を要したケースも報告されています。マッチングサイトでも、会員のプロフィール項目やスキルタグ、過去のレビュー評価に加えて、決済情報の整合性を確認する期間を相応に見込んでおく必要があります。

この工程を「開発の片手間」として軽視し、十分な期間を確保しないまま進めると、移行後にデータの不整合が発覚し、会員からの信頼を損なう事態を招きかねません。

データポータビリティというボトルネック(SaaS→スクラッチの場合)

既存のマッチングSaaSからフルスクラッチへ乗り換える場合、移行スケジュールの最初のボトルネックになるのが「データポータビリティ」です。SaaS側に蓄積された会員データ・過去のマッチング履歴・メッセージのやり取りを、CSVやAPI経由で完全にエクスポートできるかが問われます。

SaaS提供事業者によっては、契約約款上エクスポートできるデータの範囲が限られていたり、エクスポート形式が新システムのデータモデルと大きく異なっていたりします。エクスポートができないと、移行作業そのものが難航します。

この確認は本来、SaaSを選ぶ初期段階、つまりリプレイスを検討し始める前の通常契約の時点で済ませておくべきものです。ただし、乗り換えを決断した時点で改めて必ず確認し、必要であればSaaS提供事業者へ正式なデータ抽出を依頼して、スケジュールの早い段階に組み込んでおく必要があります。

ポイント

会員データ移行は納期を最も左右する工程なので、クレンジングと変換に十分な期間を充てておく必要があります。SaaSからの乗り換えでは、データを抽出できるかを早めに見ておく必要があります。

乗り換え特有のマイルストーンと納期を守るための実務

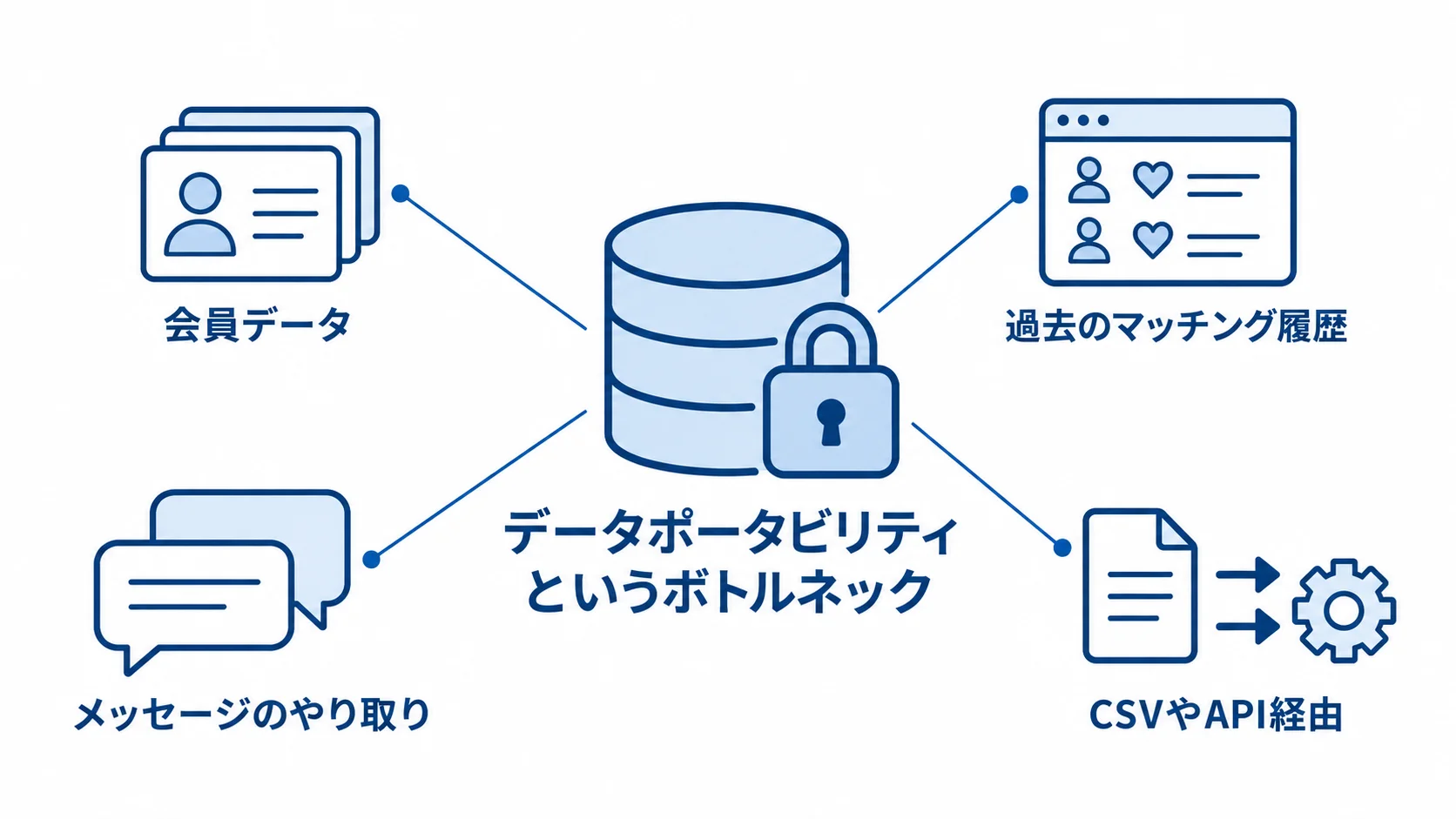

サンプル移行、全件移行、移行リハーサルの順に進む3段階の移行テスト図。サンプル移行の対象は数百〜数千件
小さなデータでの検証から本番同様の手順へ進みます。

システムリプレイスを安全に完遂させるには、乗り換え特有のマイルストーンを段階的に設けておく必要があります。そうすれば、想定外の事象が起きても、プロジェクト全体の稼働時期を守りやすくなります。

3段階の移行テストと並行稼働・パイロット移行

データ移行をぶっつけ本番で行うのは極めて危険です。そこで、3段階のテストを経てから本番に進みます。

まず、数百〜数千件の会員データで変換ロジックが正しいかを検証するのが「サンプル移行」です。続いて、すべてのデータを流し込み、検索機能やマッチング処理にパフォーマンス低下が起きないかを確かめるのが「全件移行」です。そして、本番と同じタイムスケジュールと手順で移行を行う「移行リハーサル」で仕上げます。

いきなり旧サイトを閉鎖して一斉に移す形は避け、一定期間は新旧システムを同時に動かす並行稼働や、特定の会員属性や機能だけを先に移すパイロット移行で検証期間を設けます。新システムでのマッチング結果や課金処理が正常に行われるかを確かめてから、完全なカットオーバー(本番移行)を迎えます。

リスクバッファの確保と発注前準備

マッチングサイトリプレイスでは、データ移行の不確実性や、新旧システムの並行運用の調整による遅延リスクが、他のプロジェクトより高くなります。そのため、プロジェクト全体期間の10〜30%をリスクバッファとして確保しておくことが推奨されます。

発注前に整えておく内容は次のとおりです。そろえておくと、複数のベンダー・SaaS提供事業者から、比較可能な見積もりとスケジュール提案を得られます。

  1. 要件概要書:現行システムの構成と、乗り換えたい理由(コスト削減か、独自性の獲得か)を書いたもの。
  2. 移行の範囲:移行する会員データの種類と量、連携が必要な外部システム。
  3. 依頼先の条件:開発実績の量に加え、マッチングプラットフォーム特有のデータ構造への理解度と、SaaS移行・スクラッチ移行いずれの実績があるか。

プロジェクト開始後は、週次の定例会議で進捗と課題を一覧にして共有し、仕様変更の申し出は口頭で済ませず変更要求として起票します。こうしたルールが、想定外の事象が起きたときも稼働時期を守るための最後の備えになります。

ポイント

3段階の移行テストと並行稼働やパイロット移行を本番前に組み込むと、稼働時期のずれを抑えやすくなります。加えて、全体期間の10〜30%をリスクバッファとして確保しておく必要があります。

まとめ

ここまで、乗り換えパターン別の期間と製品選定の期間、会員データ移行の影響、納期を守るための実務を順に見てきました。

自社スクラッチからSaaSへの乗り換えは、小規模なら約1〜6ヶ月、中規模なら6〜12ヶ月が目安です。SaaSからフルスクラッチへの乗り換えは半年〜1年以上を見込み、これに製品選定・ベンダー評価の約3〜4ヶ月が加わります。

マッチングサイトのモダナイゼーションは技術手法(HOW)、マッチングサイト刷新は経営判断(WHY/WHEN)、マッチングサイト更改は期限管理を扱います。マッチングサイトのリニューアルは顧客体験、マッチングサイトのリアーキテクチャはアーキテクチャ設計が中心です。

これらに対し、本記事のマッチングサイトリプレイスは、「自社スクラッチを維持するか、SaaSへ乗り換えるか」という製品・ベンダー選定に重心があります。

会員データ移行という難所を見据えてリスクバッファを確保し、実績のあるパートナーに相談することから始めてください。

▼全体ガイドの記事
・マッチングサイトリプレイスの完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
